同望正版软件销售 15850576721 刘(微信同)

一级造价工程师考试《建设工程造价案例分析(交通运输工程)》(公路篇)真题及答案解析06

软件教程 gonglu 2个月前 (04-14) 70次浏览 已收录 0个评论 扫描二维码
某山岭重丘区一级公路施工图设计路面工程相关数据如下:路基的垫层为15cm碎石,底基层为20cm厚(3.5%)水泥稳定碎石,基层为36cm厚(4.5%)水泥稳定碎石。其中该标段路线长33km,路基的垫层849420m2,底基层数量为739200m2,基层数量为726000m2,水泥稳定碎石要求采用集中拌和,根据施工组织设计,在距路线两端1/3处各有一块比较平坦的用地,用于建设拌和站,上路距离500mm底基层与基层的施工工期计划为6个月(不含拌和站安拆时间),拌和站征地临时用地费用不考虑,施工组织设计中,每处拌和站用地建设的工程量挖普通土21000m3,挖软石18000m3,挖方全部要推运40m,就近用作场坪填方,压实度达到三级公路填方要求,场地硬化15cm厚碎石垫层8000m2,200m厚C20混凝土垫层6400m2,C15片石混凝土挡墙600m3,M7.5浆砌片石水沟200m3。(水泥稳定碎石干密度2.3g/m3
【问题】
1.根据已知条件,若每天按9h,每月有效工作时间22天,设备利用率为0.8,按每处场地设1套拌合设备考虑,请确定本项目拌和设备的合理选型。
2.计算本项目水泥稳定碎石的加权平均运距。
3.简述施工组织设计中稳定土拌和场地建设相关工程量哪些应在施工图预算中单独计算。
4.在下表中列出编制该路面工程施工图预算所涉及的相关定额代号,定额单位、数量,定额调整等内容,必要时列式计算。

【参考答案】
1.根据已知条件,若每天按9h,每月有效工作时间22天,设备利用率为0.8,按每处场地设1套拌合设备考虑,请确定本项目拌和设备的合理选型。
答:底基层、基层混合料拌和设备设置数量的计算:
底基层体积:739200×0.2=147840(m3)。
基层体积:726000×0.36=261360(m3)。
基层、底基层体积合计:147840+261360=409200(m3)。
混合料质量:409200×2.3×1.01=950571.6(t)。
每处场地设1套拌和设备,950571.6÷(1×9×0.8×22×6)=1000.18(t/h)。
应选择拌和能力500t/h拌和设备,2处场地各设1套。

2.计算本项目水泥稳定碎石的加权平均运距。
答:混合料综合平均运距为:(11×5.5+5.5×2.75)÷16.5+0.5=5.08(km),按5km考虑。
综合平均运距=∑(运量×运距)/∑运量

3.简述施工组织设计中稳定土拌和场地建设相关工程量哪些应在施工图预算中单独计算。
答:稳定土拌和场地建设相关工程量应在施工图预算中单独计算的是普通土和软石的挖运和压实。具体工程量计算如下:
挖、运普通土21000m3
挖、运软石18000m3
三级公路土方碾压:21000÷1.05=20000m3
三级公路石方碾压:18000÷0.92=19565.22m3
注:根据18版概算预算编制办法。
第3.1.11条,专项费用包括施工场地建设费和安全生产费。
施工场地建设费包括:
包括场区平整(山岭重丘区的土石方工程除外)、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等的费用,不包括钢筋加工的机械设备、混合料拌和设备及安拆、预制构件台座、预应力张拉设备、起重及养护设备,以及概算、预算定额中临时工程的费用。

4.在下表中列出编制该路面工程施工图预算所涉及的相关定额代号,定额单位、数量,定额调整等内容,必要时列式计算。

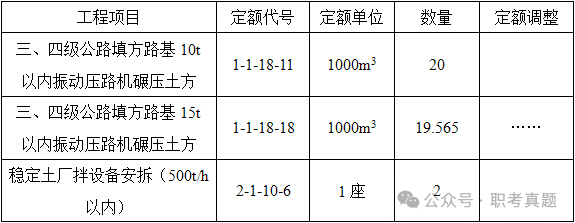

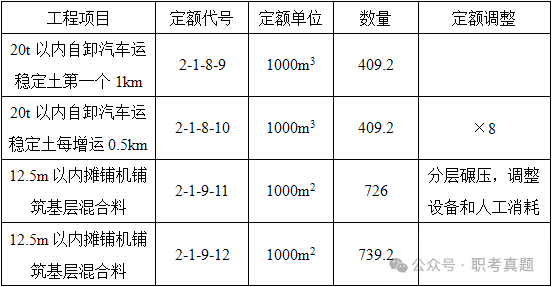

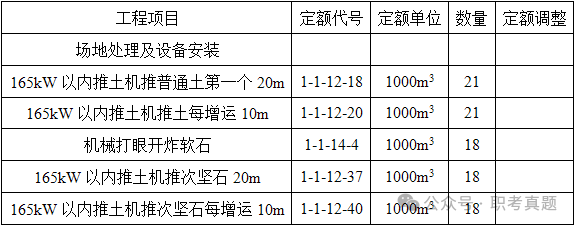

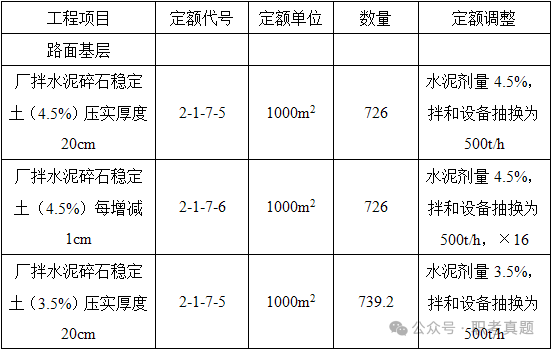

答:该路面工程施工图预算计算数据见下表:

文章来源网络,仅为传播信息之用,如有侵权联系删除
喜欢 (0)
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
