最近看到广州2025年发布的市政工程概算指标,认真研读后,有很多内容可以供大家参考。由于内容较多,分专业进行分享。
今天分享第一篇道路工程——综合指标。
指标总体说明
1、指标分为综合指标和分项指标。
(1)综合指标包括建筑安装工程费、工程建设其他费和基本预备费;分项指标仅包括建筑安装工程费。
(2)综合指标已包含概算幅度差,暂列金额费率按10%计取。
(3)工程建设其他费用费率(不包括建设用地费):道路工程按12%,排水工程、桥梁与隧道工程按13%取定,
(4)基本预备费费率按5%取定
2、指标采用的人工费、材料价格、机械台班单价按广州地区2024年6月份价格。
道路工程综合指标
道路工程分综合道路工程、分类道路工程和道路工程分部项目。
一、综合道路工程
1、内容:
综合道路工程指标是按照工程案例数据整理编制的,包括道路及附属排水、交通设施、照明、电力、绿化及交通疏解工程,不包括软基处理和大型土石方及电力管廊,具体内容见指标备注。
2、工程量计算规则:
(1)综合沥青混凝土道路工程、沥青混凝土道路、附属排水按道路总面积以m2计算,道路总面积包括车行道、非机动车道、人行道、绿化带面积。
(2)附属交通设施、附属照明、电力工程分别按道路总面积以m2计算和按道路长度以km计算,道路总面积包括车行道、非机动车道、人行道、绿化带面积。
(3)附属绿化分别按道路总面积以m2计算和按绿化面积以m2计算,道路总面积包括车行道、非机动车道、人行道、绿化带面积。

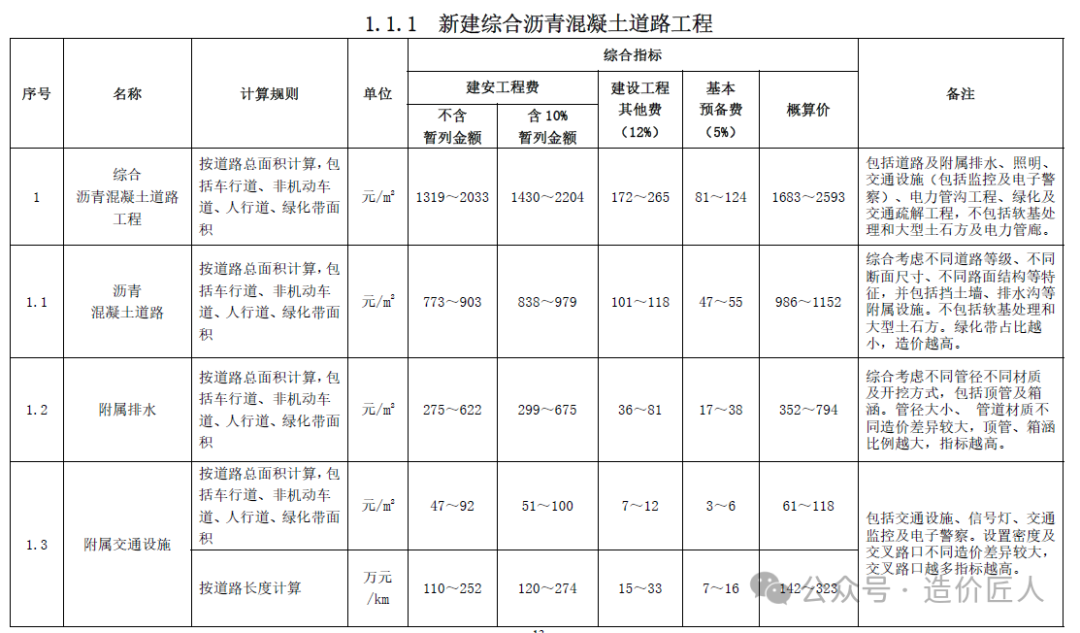

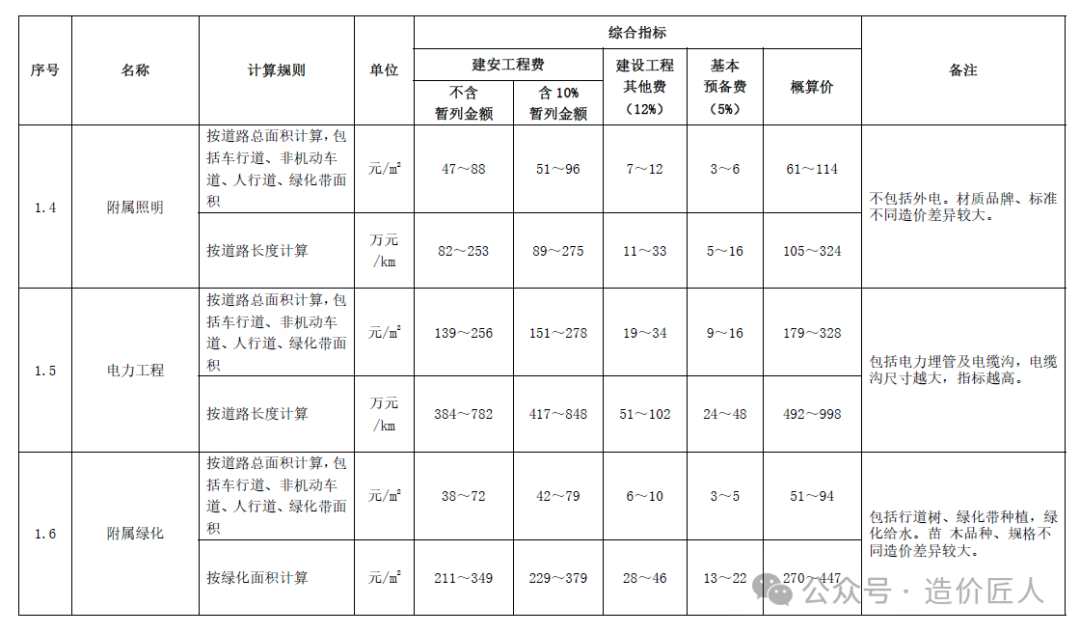

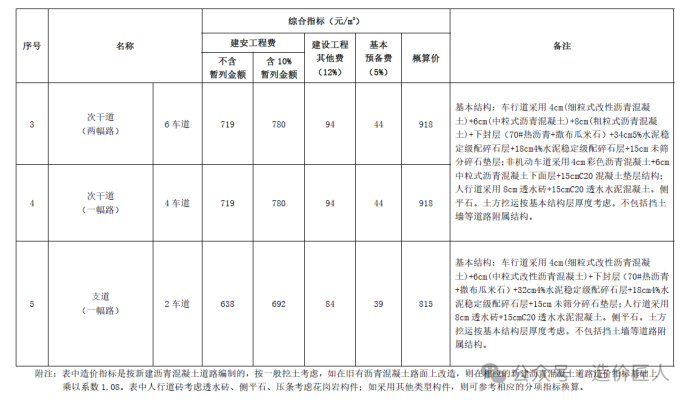

3、综合指标
二、综合道路工程
1、内容:
分类道路工程指标按城市道路等级及不同结构形式设置项目,内容包括:路基土石方工程、道路基层、道路面层、人行道及其他,具体内容见指标备注。

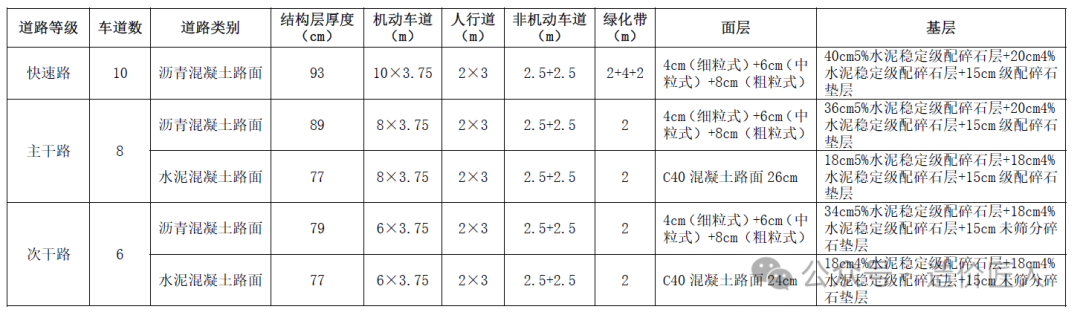

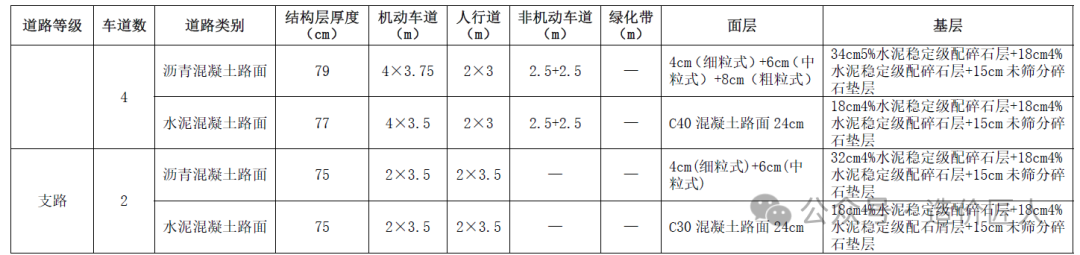

(1)分类道路工程按道路类别划分为沥青混凝土道路、水泥混凝土道路;按道路等级划分为快速路、主干路、次干路、支路。道路横截面尺寸及路面结构层厚度见下表:
(2)分类道路工程中的道路软基处理按常用软基处理方式设置,水泥搅拌桩桩布置按常规情况考虑。
2、工程量计算规则
(1)沥青混凝土道路、水泥混凝土道路区分不同城市道路等级及不同结构形式按道路总面积以m2计算,道路总面积包括车行道、非机动车道、人行道、绿化带面积。
(2)道路软基处理按处理面积以m2计算。

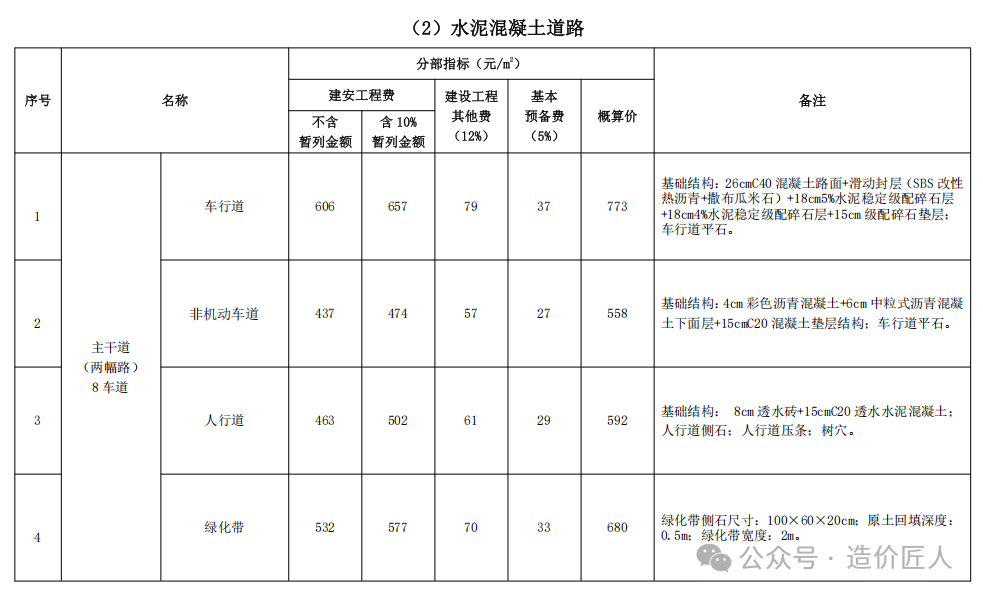

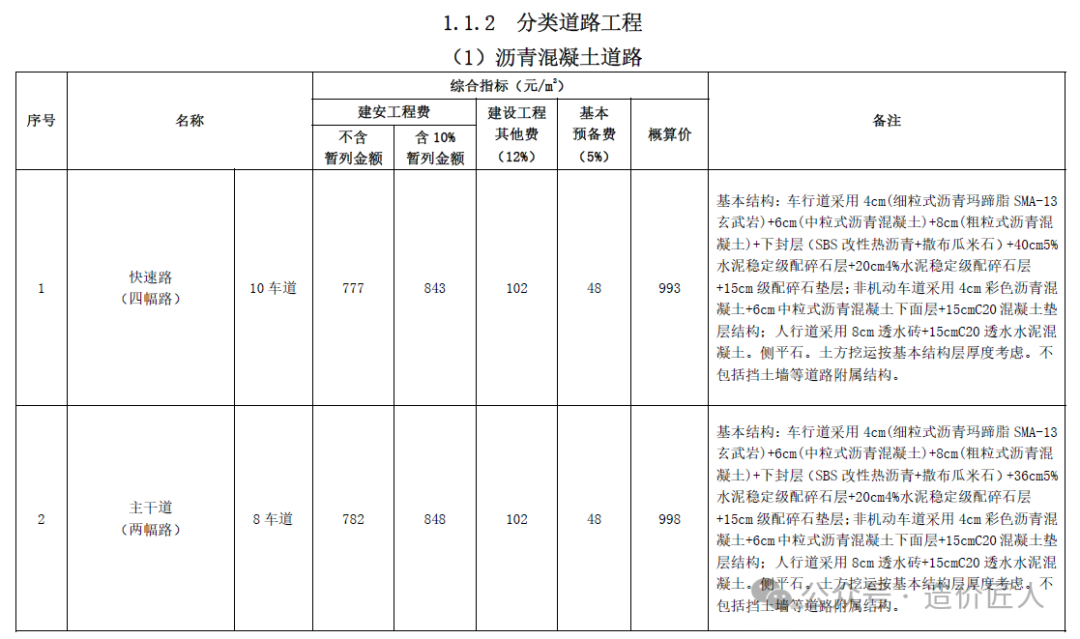

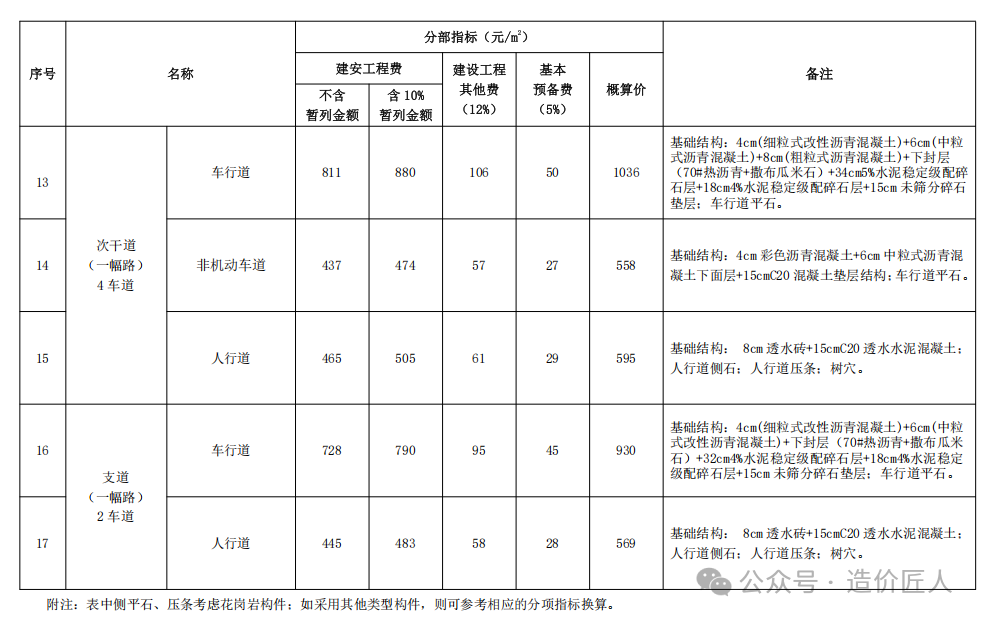

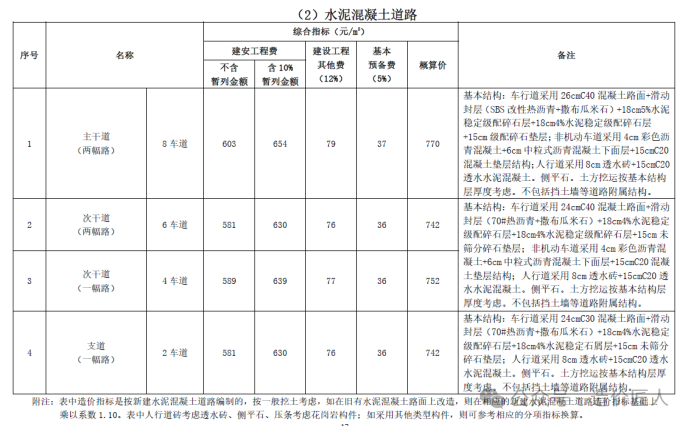

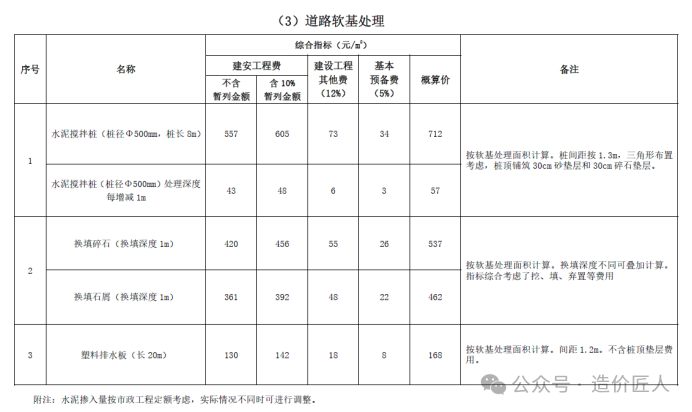

3、综合指标

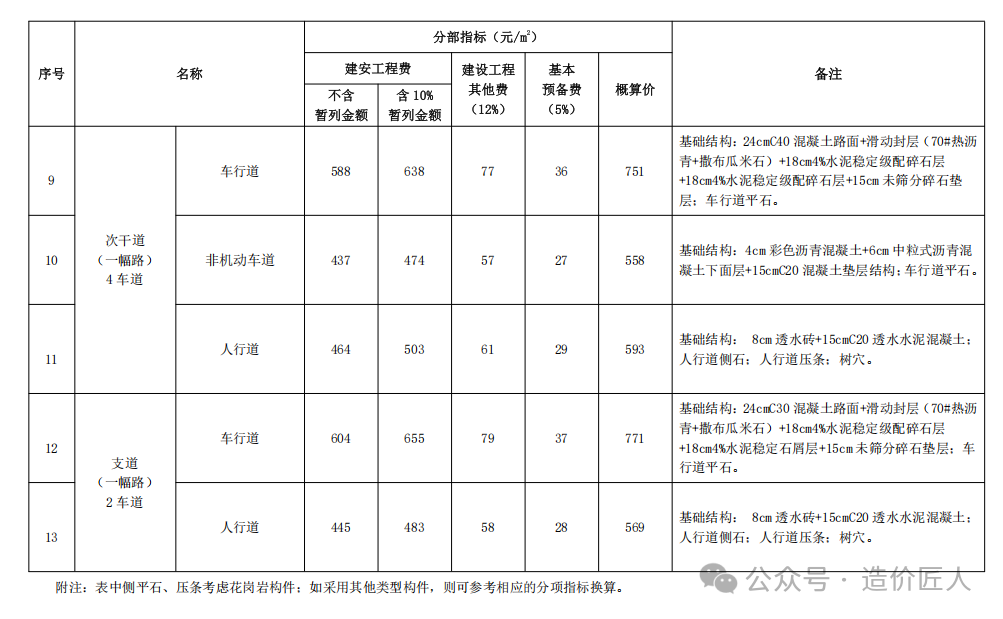

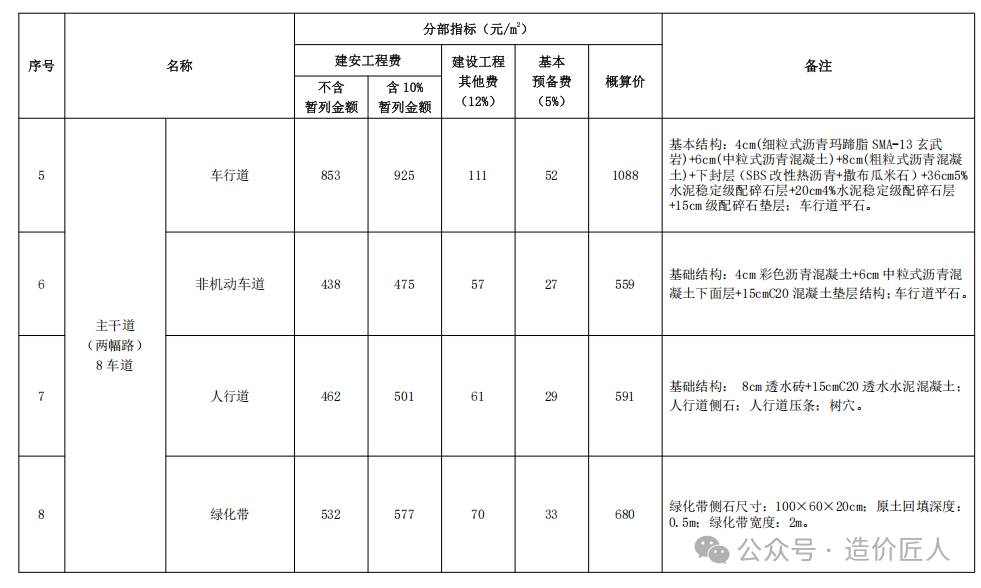

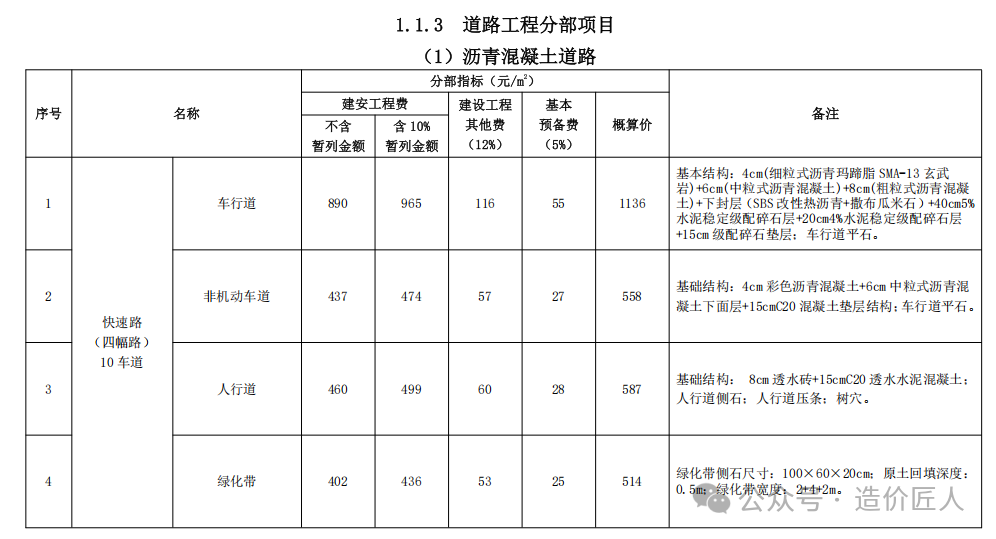

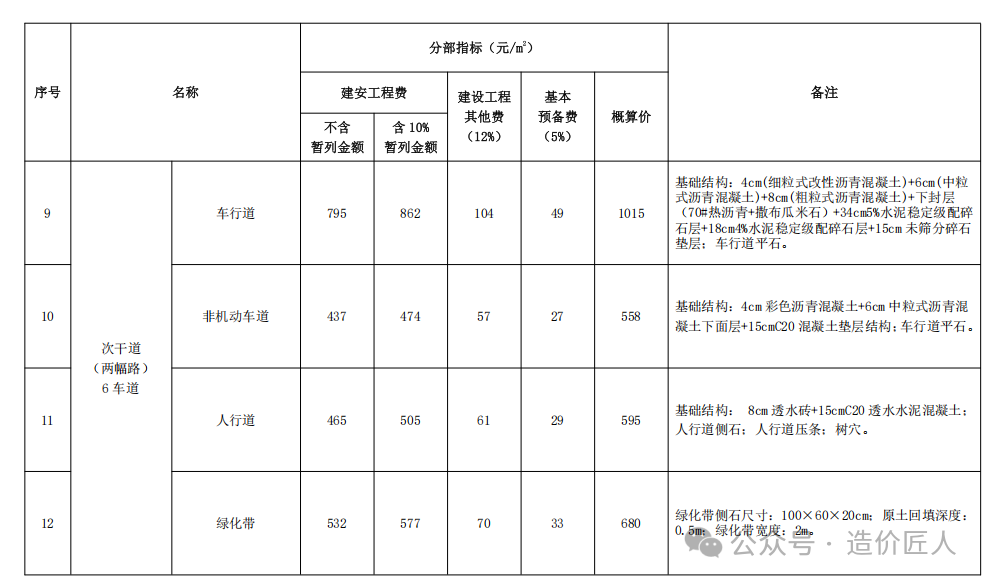

三、道路工程分部指标
1、内容
分部道路工程指标按城市道路分部设置项目,主要项目包括:车行道、非机动车道、人行道、绿化带,具体内容见指标备注。
道路工程分部指标按道路类别划分为沥青混凝土道路、水泥混凝土道路;按道路等级划分为快速路、主干路、次干路、支路。道路横截面尺寸及路面结构层厚度与分类道路工程相同。
2、工程量计算规则
(1)车行道按相应分部的面积以m2计算,车行道平石并入相应车行道分部的面积计算。
(2)非机动车道按相应分部的面积以m2计算。
(3)人行道按相应分部的面积以m2计算,人行道侧石、人行道压条、树穴并入相应人行道分部的面积计算。
(4)绿化带按相应分部的面积以m2计算,绿化带侧石并入相应绿化带分部的面积计算。
3、综合指标







以上就是今天分享的主要内容,
明天分享内容为道路工程分项指标,敬请关注!
