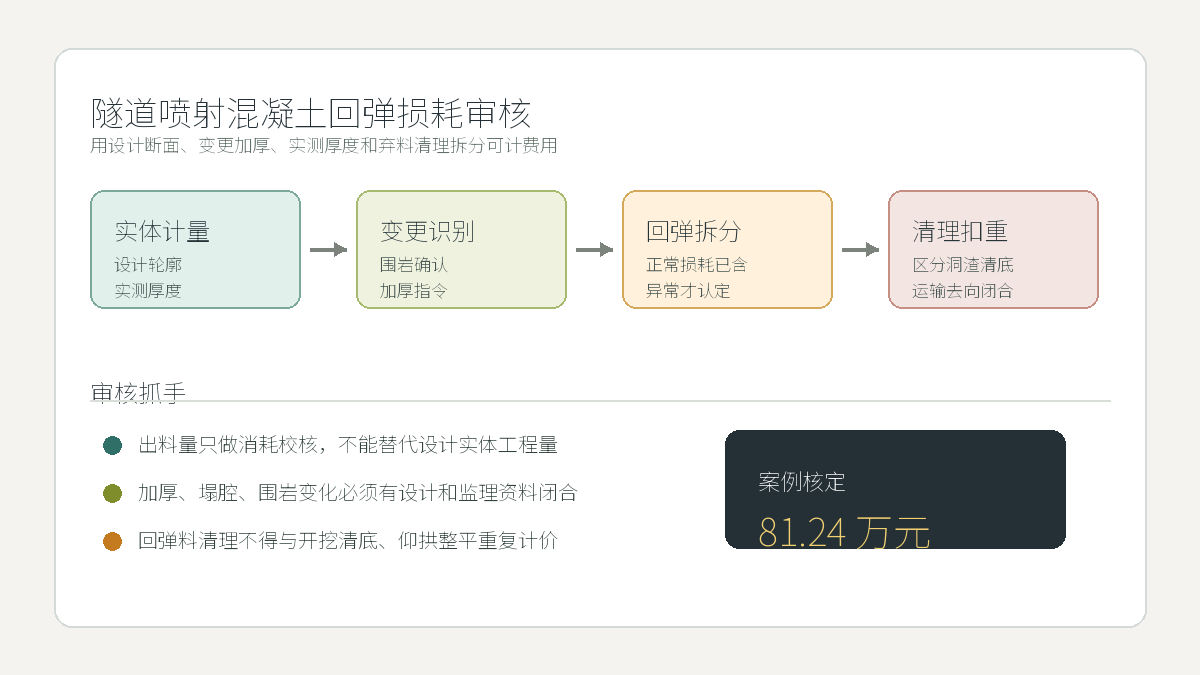

隧道初支喷射混凝土回弹损耗超耗的造价审核 问题背景 隧道初期支护喷射混凝土按设计厚度、围岩级别和开挖轮廓计量时,合同单价通常已经综合考虑施工回弹、喷射损耗、设备清洗和正常超挖影响。结算中常见争议是施工单位以湿喷机计量、拌合站出料或材料消耗倒推喷射混凝土方量,另行申报“回弹损耗超耗费”。 审核时应先判断超耗原因。如果是围岩级别变化、设计加厚、塌腔回填或业主要求加强支护,应按有效变更计量;如果只是喷射……
