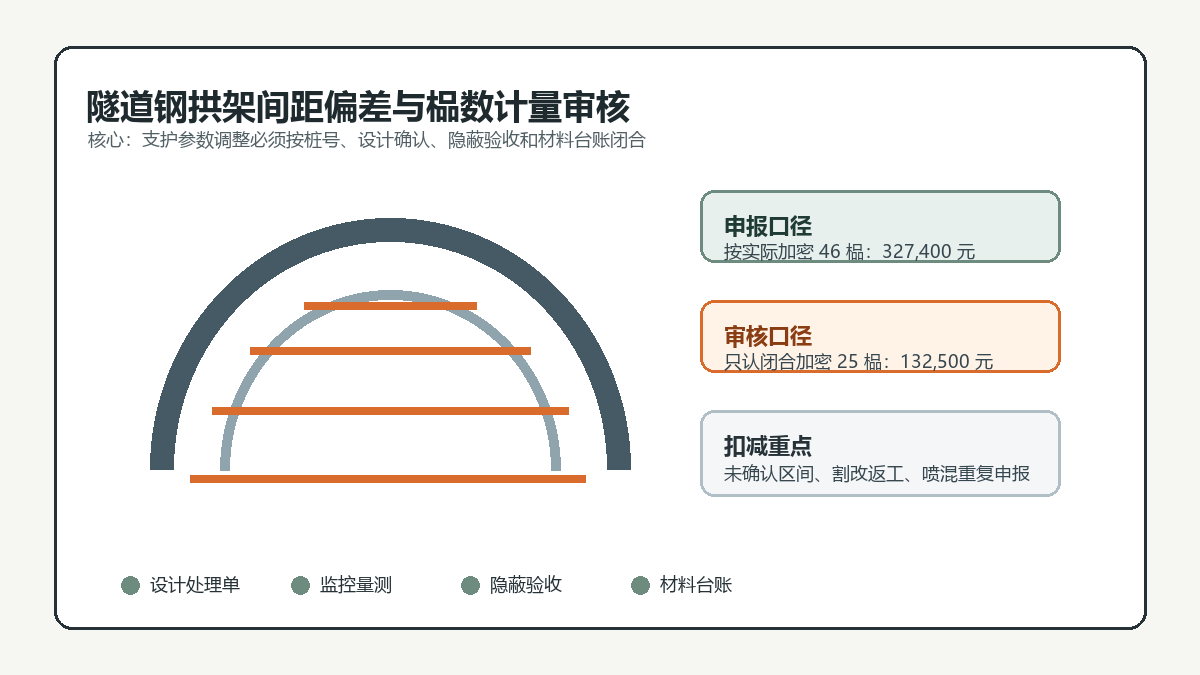

隧道钢拱架间距偏差与榀数计量的造价审核

问题背景
隧道初期支护中,型钢钢拱架通常按围岩级别、支护参数和实际施工段落计量。结算争议常出现在两个环节:一是现场按较密间距施工后,是否可以直接按实际榀数计量;二是围岩级别调整、超前支护加强、塌方处理等事项是否已经形成有效变更依据。
审核时不能只看加工场领料单和安装照片。钢拱架属于与围岩级别、开挖进尺、施工步序强相关的措施性实体,必须把设计支护参数、地质素描、监控量测、设计变更、隐蔽验收和钢材进出库闭合到同一个桩号区间。没有闭合依据的“保险性加密”,原则上不应转化为新增结算金额。
真实工程风格案例
某高速公路分离式隧道右洞 K42+180-K42+420 段原设计为 IV 级围岩,I18 型钢拱架间距 0.8m。施工单位在 K42+246-K42+356 段以掌子面节理发育、掉块频繁为由,将钢拱架间距调整为 0.6m,并在月度计量中按加密后的实际安装榀数申报新增费用 32.74 万元。
审核组复核施工日志、地质素描、监控量测周报和设计现场处理意见后发现:K42+270-K42+330 段确有围岩破碎、收敛速率偏大的记录,设计代表在现场纪要中同意该 60m 段临时加密至 0.6m;但 K42+246-K42+270 与 K42+330-K42+356 两端加密,仅有施工单位内部技术交底和材料领用记录,缺少监理指令或设计确认。另有 8 榀钢拱架因开挖轮廓控制不佳发生割改,不能重复按新增榀数计量。
最终审核只认可经设计和监理闭合的 60m 加密段,并按理论榀数、定额消耗和已计型钢材料扣减关系重新计算。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| I18 型钢拱架新增榀数 | 46 榀 | 184,000 | 仅认可 K42+270-K42+330 加密新增 25 榀 | 100,000 |
| 连接钢板及螺栓 | 46 榀配套 | 36,800 | 随认可榀数同比例调整 | 20,000 |
| 加工运输及洞内倒运 | 46 榀 | 41,400 | 已含定额运距,补计认可段二次倒运 | 12,500 |
| 割改返工 | 8 榀 | 28,000 | 轮廓控制原因,不予计量 | 0 |
| 喷混回填增加 | 18.6 m3 | 37,200 | 与本次钢拱架加密无直接闭合,不予计量 | 0 |
| 合计 | 327,400 | 132,500 |
审核逻辑
- 先按支护参数反推理论榀数。以设计段落长度和拱架间距计算基础榀数,再与实际开挖进尺、施工循环和隐蔽验收记录核对,防止按领料数量代替结算数量。
- 围岩变化必须有链条证据。地质素描、监控量测异常、监理指令、设计处理意见和变更签证应能对应到桩号,不能用笼统的“围岩较差”覆盖整段。
- 区分主动加密和责任返工。为控制施工风险而未经确认的加密,可以作为施工组织措施;因超欠挖、安装偏位、割改造成的材料损耗,不应作为建设单位新增投资。
- 材料量要与榀数闭合。型钢理论重量、连接钢板、螺栓、锁脚锚杆和喷混消耗应相互校核,避免同一加密事项在多个清单子目中重复计量。
- 计价口径以合同清单为先。若清单已综合加工、运输和安装,新增费用应只调整有效工程量;只有合同明确或现场确有超出范围的运输组织,才另行考虑。
资料闭合建议
- 围岩级别或支护参数调整应形成桩号明确的设计处理单,写清型钢规格、间距、起止里程和适用时限。
- 隐蔽验收记录要按循环进尺填写安装榀号、间距实测值、锁脚锚杆和连接质量,避免只用照片佐证。
- 钢材台账应闭合采购、加工、领用、安装和余料退库,割改损耗需单列原因,不能混入新增工程量。
- 监控量测异常应与加密支护时间对应,作为必要性判断依据,而不是事后补充的泛化说明。
- 月度计量应把已批变更段和施工自行加密段分开申报,减少结算阶段整体核减争议。
结论
隧道钢拱架加密的审核重点,不是现场是否确实多装了钢拱架,而是多装部分是否属于经确认的支护参数调整。只有设计、监理、量测、隐蔽验收和材料台账能够按桩号闭合的新增榀数,才具备结算基础;缺少确认的预防性加密、割改损耗和重复喷混申报,应从造价中剔除。
