公路路缘石成品长度、靠背混凝土与垫层重复计量的造价审核

路面工程 1212 2个月前 (08-26) 4次浏览 0个评论 扫描二维码
文章目录[隐藏]

公路路缘石成品长度、靠背混凝土与垫层重复计量的造价审核

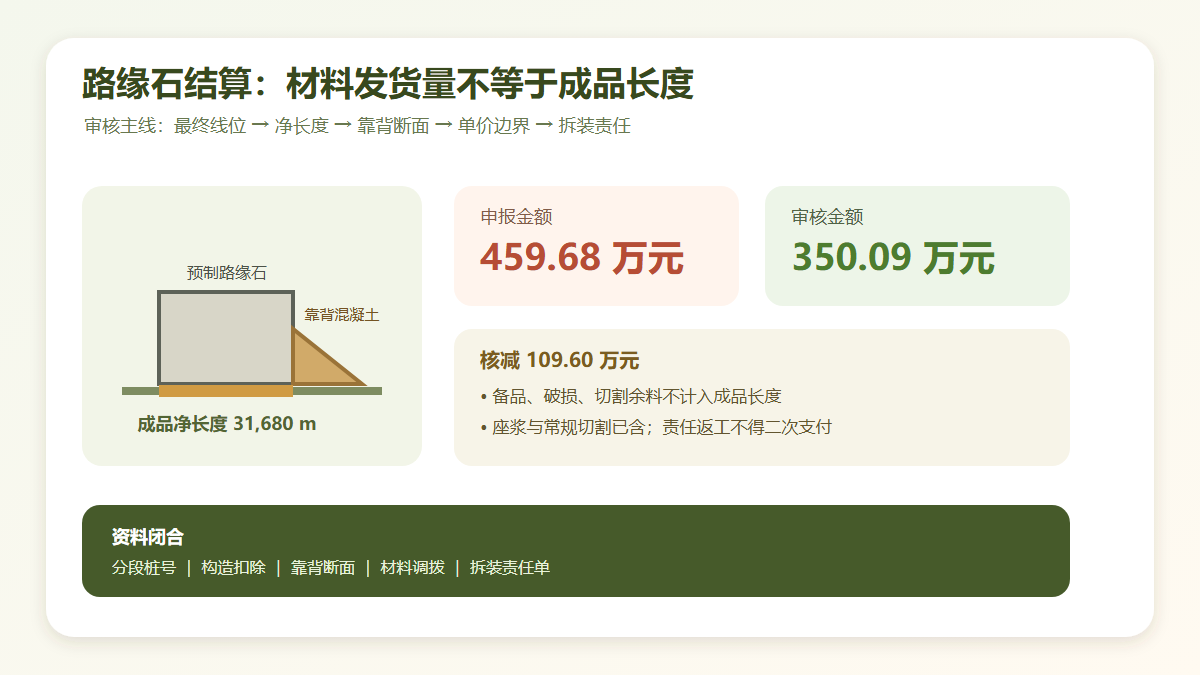

路缘石及靠背混凝土费用审核信息图

问题背景

路缘石广泛用于中央分隔带、路肩和互通匝道边缘,其单项金额看似不大,但线路长、部位多,容易因长度边界、弧形段加工、砂浆垫层、靠背混凝土和返工重装产生重复计量。尤其当清单按延米计量且项目特征已经包含运输、座浆、安装、勾缝时,施工单位再按材料消耗或施工工序拆项申报,往往会放大结算金额。

审核应先确定最终验收成品长度,再对照标准断面判断靠背混凝土是否独立列项。预制块采购数量包含备品、切割损耗和破损,不能直接等同于安装长度;弧形段需要小规格块或现场切割,也要看综合单价是否已经覆盖。因承包人放样、碰损或工序衔接造成的拆装,不应形成第二次永久工程支付。

真实工程风格案例

以下为根据一级公路改扩建项目附属工程结算争议整理的脱敏复合案例,不对应某一特定项目。项目全长 28.4 km,中央分隔带和硬路肩采用预制 C30 路缘石。合同“预制路缘石安装”按成品延米计量,综合单价 96 元/m,包含构件运输、3 cm 水泥砂浆座浆、安装、勾缝、切割及正常损耗;C20 现浇靠背混凝土另设清单,单价 540 元/m³。

施工单位依据预制场发货单申报路缘石 34,260 m,并另列砂浆垫层 1,028 m³、互通弧形段加工加价和 1,360 m 拆除重装。审核组将竣工测量、路缘石编号台账、桥头过渡、开口和集水井位置叠加后,确认最终合格净长度为 31,680 m。发货量中包含 1,140 m 备品及破损、860 m 切割余料,另有部分构件转用于服务区,不属于本合同段成品。

靠背混凝土申报 1,286 m³。按批准标准断面 0.025 m³/m、净长度及 20 m 试验段加大型断面复核,审核量为 812 m³。施工单位拆装的 1,360 m 中,只有 220 m 是建设单位后期调整通信横穿管位置导致,具备变更指令和拆装前验收记录;其余为线形复测不合格、摊铺机械碰损和施工衔接返工,由承包人承担。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
预制路缘石安装 34,260 m×96 元/m=3,288,960 元 成品净长度 31,680 m×96 元/m=3,041,280 元 247,680 元
C20 靠背混凝土 1,286 m³×540 元/m³=694,440 元 断面及净长度闭合 812 m³×540 元/m³=438,480 元 255,960 元
水泥砂浆垫层 1,028 m³×420 元/m³=431,760 元 座浆已含于安装综合单价 431,760 元
弧形段切割加工 2,840 m×18 元/m=51,120 元 切割及正常损耗已含于综合单价 51,120 元
拆除重装 1,360 m×96 元/m=130,560 元 业主调整段 220 m×96 元/m=21,120 元 109,440 元
合计 4,596,840 元 3,500,880 元 1,095,960 元

审核逻辑

  1. 成品长度服从最终线位。 按中央分隔带、左右路肩、匝道分别统计,扣除桥梁伸缩位置、中央分隔带开口、集水井、检修口和未实际安装段。采购数量、运输数量和成品长度分别建账,不能混用。
  2. 交叉部位只保留一次长度。 主线与匝道鼻端、桥头过渡和开口端头容易在两个分段表中重复。审核应按连续线位编码,对首尾桩号进行拓扑校验,防止同一块路缘石在相邻段各计一次。
  3. 靠背混凝土按统一边界计算。 靠背量应由路缘石净长度乘批准断面形成,并扣除无靠背的桥面段和构造物断口。材料出库、罐车小票可校核总量,但不能替代隐蔽断面;超厚部分必须有设计或监理批准。
  4. 综合单价内工序不得拆分。 座浆、勾缝、直线或常规曲线切割、短距离运输及正常破损损耗若已写入项目特征,就不能另列垫层体积、加工费和损耗费。
  5. 重装费用必须闭合原因。 先确认拆除前是否已验收和计量,再核对变更指令及责任。业主改变管线或设计线位造成的合格实体拆装可按合同处理;施工放样错误、碰损和工序安排不当属于质量或组织责任。

资料闭合建议

  • 竣工测量表按“部位—侧别—起止桩号—净长度—扣除构造—断面类型”记录,并与计量台账使用同一编码。
  • 安装前明确路缘石综合单价包含的座浆、勾缝、切割、运输和损耗,靠背混凝土单列时同步确认标准断面。
  • 靠背浇筑前按固定间距拍摄带量尺的断面照片,对加大型断面单独编号并取得书面批准。
  • 预制场建立生产、发货、现场签收、破损、调拨和剩余退场台账,用材料平衡校核,但不以发货单替代实体计量。
  • 拆装台账应记录原验收日期、拆除原因、责任主体、指令编号、拆除长度、可利用构件数量和重新验收结果,防止原实体和重装实体重复支付。

结论

路缘石审核的关键是把“最终成品净长度、靠背批准断面、综合单价包含内容和拆装责任”四条线闭合。本案例申报 459.68 万元,审核确认 350.09 万元,核减 109.60 万元。预制场发了多少块只能说明材料流向,真正决定支付的是最终合格实体;座浆、切割和责任返工也不能因为发生过就脱离合同边界重复计价。
