隧道喷射混凝土怎么组价?设计厚度24厘米,不等于拌合站出了多少方就结多少方

定额计算 gonglu 2个月前 (08-27) 8次浏览 0个评论
文章目录[隐藏]

隧道初期支护喷射混凝土,现场最常见的三组数字往往对不上:设计图按轮廓和厚度算出的实体量、断面扫描反映的实际成型量、拌合站和运输单记录的生产量。

有的项目直接拿拌合站方量申报,理由是“混凝土确实进洞了”;有的审核只认设计理论量,理由是“超挖、回弹都包含在单价里”。两种做法都可能把真正需要判断的问题跳过去。

正确顺序是:先核设计与批准变更形成的支付边界,再核合格实体,最后把回弹、施工损耗、超挖填补和措施资源放进综合单价或责任分析,不能把三个口径混成一个数。

一、施工工艺:喷上去只是开始,形成合格支护才算完成

以钻爆法隧道湿喷混凝土为例,典型流程为:

开挖断面检查与危石处理→高压风水清理岩面→初喷封闭围岩→安装锚杆、钢架和钢筋网→复核保护层及预留变形量→配制并运输喷射混凝土→湿喷机械臂分段、分片、分层喷射→边墙至拱部连续作业→表面整修→厚度、强度、密实及外观检查→回弹料清理→缺陷处理与验收

主要人工包括喷射机操作、机械臂操作、喷嘴辅助、找平、回弹清理、测量和试验人员。

主要材料包括喷射混凝土、速凝剂,以及项目具体工作内容中可能涉及的钢筋网、纤维或界面处理材料。钢架、锚杆、钢筋网通常有各自支付项目时,不能再装入喷射混凝土单价重复计算。

主要机械包括湿喷机、喷射机械臂、混凝土运输车、装载机、空压机、高压清洗设备及洞内运输配合设备。长距离独头施工还会显著影响运输循环、通风和设备利用率。

质量控制重点是开挖轮廓、岩面清理、喷射顺序、喷嘴距离与角度、分层厚度、钢架背后密实、钢筋网保护层、速凝剂计量、回弹控制、表面平整以及厚度和强度。

现场留痕至少包括开挖后断面扫描、喷射前隐蔽影像、拌合站生产记录、速凝剂用量、对应桩号和喷射时段、回弹清理记录、厚度检测点、试件或实体检测结果。

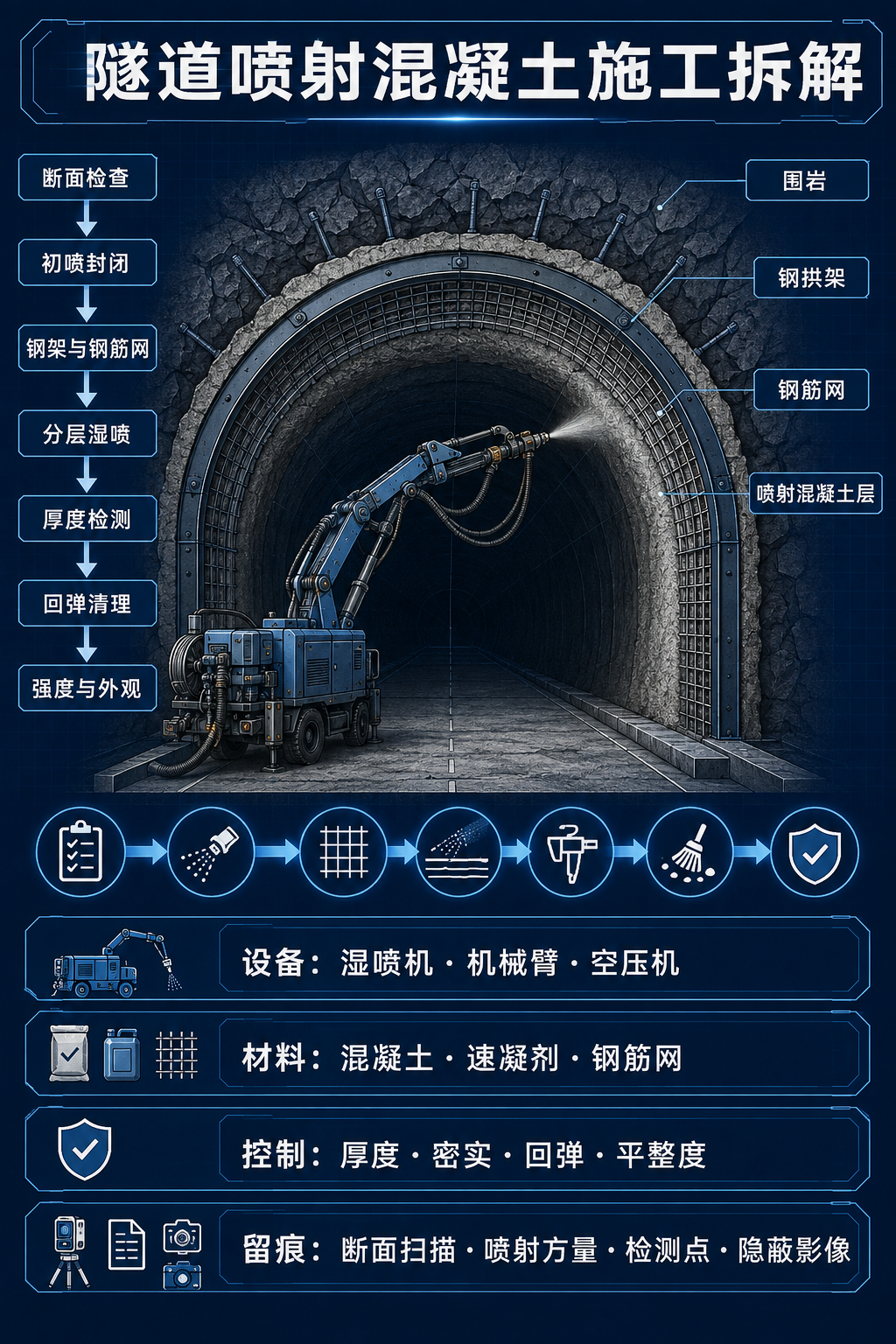

隧道喷射混凝土施工拆解图

二、工程量口径:先找支付轮廓,再谈厚度和方量

项目专用合同条款、工程量清单计量规则和技术规范是计量的直接依据。若清单以立方米计量,通常应围绕设计图示或经批准变更的合格喷射混凝土实体量核算;若按平方米、延米或支护类型综合计价,则应服从对应项目特征,不能自行改回拌合站方量。

按实体体积测算时,可用下式理解:

支付实体量=批准支护轮廓面积×设计或批准厚度-应扣除部分±项目规则允许的调整

复杂断面宜按三维扫描或分段断面计算。重点不是追求一个脱离合同的“绝对真实体积”,而是确定清单允许支付的轮廓。

四类数量必须分开:

  • 设计正常支护量:由设计轮廓、支护类型和厚度形成;
  • 批准变更增量:围岩级别调整、支护参数加厚或异常地质处治形成;
  • 超挖填补量:要区分允许超挖、地质性掉块和施工超挖,并核对合同支付约定;
  • 材料消耗量:包括进入实体的混凝土以及合理回弹、管路残留、运输和施工损耗,用于组价,不等同于完成工程量。

回弹料没有形成合格支护实体,通常不能按独立完成量再次计量;但合理回弹率应体现在材料消耗和机械人工效率中。施工控制不良造成的异常回弹与返工,不应转嫁给发包人。

三、清单定额与组价:不要只改混凝土单价

套项前先核对五件事:清单单位、项目特征、工作内容、支护类型和合同计量规则。喷射厚度、是否有钢纤维、湿喷或潮喷、洞内运输距离、围岩类别和断面大小,都会影响资源消耗。

建议将费用树拆为:

喷射作业人工+喷射混凝土及速凝剂+湿喷设备和机械臂+洞内运输及空压配合+回弹清理和表面整修+试验检测+通风照明排水等措施配合+管理利润与风险

使用定额时,要检查定额消耗是否已经包含合理回弹和施工损耗,不能一边使用含损耗的材料消耗系数,一边又把回弹方量作为工程量申报。

速凝剂宜按批准掺量和相应材料价格调整;若实际掺量升高是为弥补配合比波动、设备控制不稳或施工组织问题,不能自动形成调价。只有设计、批准工艺或可归责合同事件改变基线时,才进入变更分析。

通风、照明、供风、施工排水、洞内道路和综合机械台班,还要与清单第100章、临时设施或其他隧道子目查重。

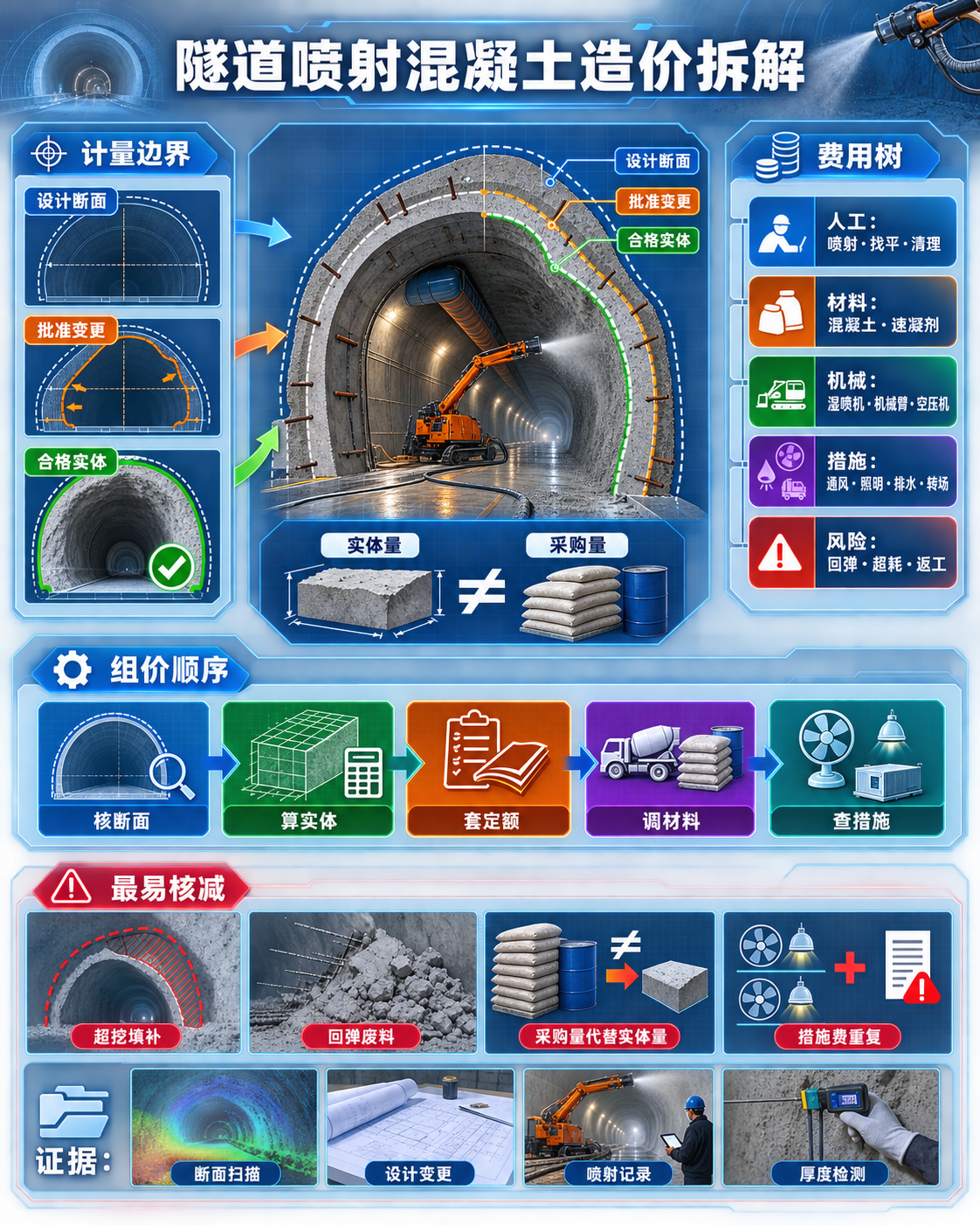

隧道喷射混凝土造价拆解图

四、改编算例:生产了12,480立方米,为什么审定10,710立方米

某双车道公路隧道一段初期支护设计喷射混凝土厚度为24厘米。承包人根据拌合站生产及运输记录申报12,480立方米,认为全部材料已经进洞并用于支护。

审核按支护类型、桩号和断面扫描重新拆分:

  • 设计图示正常支护实体量为10,260立方米;
  • 围岩级别调整并经书面批准加厚,新增360立方米;
  • 一处破碎带发生不可合理预见掉块,经现场记录和批准处治确认,可计合理填补90立方米;
  • 因钻爆控制不良形成的超挖填补620立方米,不作为新增完成量;
  • 回弹、管路残留和清洗废料共计约710立方米,作为消耗分析,不作为实体计量;
  • 洞内期末尚有待使用材料及记录错配约440立方米,经核对不属于本计量期合格实体。

最终可支付实体量为:

10,260+360+90=10,710立方米

以下为示例测算:地区假设为江苏及周边同类项目的计价逻辑,时间为2026年8月;单价均为不含税假设值,不代表信息价、市场指导价或具体项目合同价。

承包人按12,480立方米、综合单价920元/立方米申报,共1,148.16万元。

审核不是简单用10,710立方米乘原单价结束。进一步发现,原综合单价内已经考虑正常回弹和洞内施工配合;批准加厚区因作业连续,仍可沿用原单价。破碎带90立方米填补的作业效率明显下降,且增加局部清危和喷射循环,经批准补充分析后采用1,060元/立方米的示例单价。

示例审定额为:

10,620×920+90×1,060=986.58万元

与初报相比减少161.58万元。减少的不是“现场没有用掉的混凝土”这么简单,而是超挖填补、回弹废料、库存错配不能被当作清单完成量;同时,对有证据的异常地质处治不能只按正常效率机械套价。

纠错步骤是:先按批准断面和支护类型计算正常实体,再加入有责任依据的变更实体;然后将生产量与实体量的差额分解为合理损耗、异常损耗、库存、错配和返工;最后检查单价中已有的损耗和措施,防止重复。

五、最常见的错套、漏套和审计风险

  1. 用拌合站生产方量或运输小票直接替代合格实体量;
  2. 按开挖实际轮廓全部计量,却没有区分设计轮廓、允许超挖和施工超挖;
  3. 回弹率既进入定额材料消耗,又把回弹料单独报量;
  4. 围岩级别变更只有技术签认,没有费用范围和生效桩号;
  5. 喷射厚度增加了,却没有同步调整断面面积、钢架背后填充和施工循环;
  6. 速凝剂按领料量调差,未核批准掺量、库存和其他工作面调拨;
  7. 将钢筋网、锚杆或钢架装入喷射混凝土单价,又在独立清单支付;
  8. 空压机、通风、照明和施工排水与措施项目重复;
  9. 机械臂、湿喷机按满台班申报,没有对应喷射时段和方量;
  10. 破碎带掉块、地质性超挖与爆破控制不良超挖没有分类;
  11. 钢架背后空洞返工被包装成“二次补喷”;
  12. 断面扫描时间晚于喷射,无法还原开挖轮廓和实体边界。

施工单位最好建立“四量对比表”:设计量、批准变更量、断面实体量和生产消耗量。四个数字允许不同,但差额必须有原因、责任和证据。

在同望软件中,可以按“正常喷射—批准加厚—异常地质填补—材料消耗差异—洞内措施查重”建立分析层级;新增补充单价时,把混凝土、速凝剂、机械臂、空压机和洞内配合分别列出,避免只调整一个材料价后掩盖重复取费。

AI工具适合对比设计断面、变更台账、拌合站记录和扫描数据,自动提示桩号错配、支护类型冲突、生产量异常以及跨子目重复,但最终支付边界仍应由合同文件和批准资料确定。

喷射混凝土结算真正要算的不是“拌合站出了多少方”,而是:

在批准的支护轮廓内形成了多少合格实体,哪些增量源于可补偿的合同事件,合理损耗在哪个综合单价中已经支付。

注:算例为同类型项目改编,所有价格均为示例测算。具体计量、定额消耗和施工参数以项目合同、设计、技术规范及批准方案为准。
