中央分隔带活动护栏平时形成连续防护,应急分流时又要能够开启。只按钢构件长度套价,容易漏掉锁闭、过渡、锚固和测试;按整套设备报价,又可能把拆除、保通和基础重复计取。
本文以模块化可开启式活动护栏为改编对象。具体防护等级、开启方式、长度和连接构造,应以批准设计及产品技术要求为准。

一、先拆构造,再排施工顺序
一处完整系统通常包括五部分:活动护栏模块、连接或铰接机构、行走及支承构造、锁闭限位装置、与两端固定护栏衔接的过渡段。部分产品还配置反光标识、开启工具和防误操作装置。
典型流程为:
核对开口位置及净宽→编制交通组织方案→封闭作业区→拆除既有护栏和局部构造→测量放样→施工基础、预埋件或锚固件→构件进场验收→运输吊装→模块连接与线形调整→安装锁闭和过渡段→防腐补口→开启、闭合及防护连续性测试→恢复路面、标线和现场→验收建档
主要材料包括成套构件、销轴、锁闭件、锚栓、基础及防腐材料、反光膜;机械有吊车、运输车、钻孔植锚设备、切割机和扭矩工具;人工集中在测量、拆除、吊装、拼装、精调、测试和疏导。
关键质量点不是“放在开口处就算完成”,而是防护等级与设计一致,线形和高度连续,连接节点可靠,锁闭后不自行开启,开启过程满足应急使用要求,端部过渡不形成新的危险断面。
现场至少保留产品批次、锚固隐蔽影像、扭矩记录、安装桩号、线形尺寸、开闭视频、交通导改记录和验收结论。

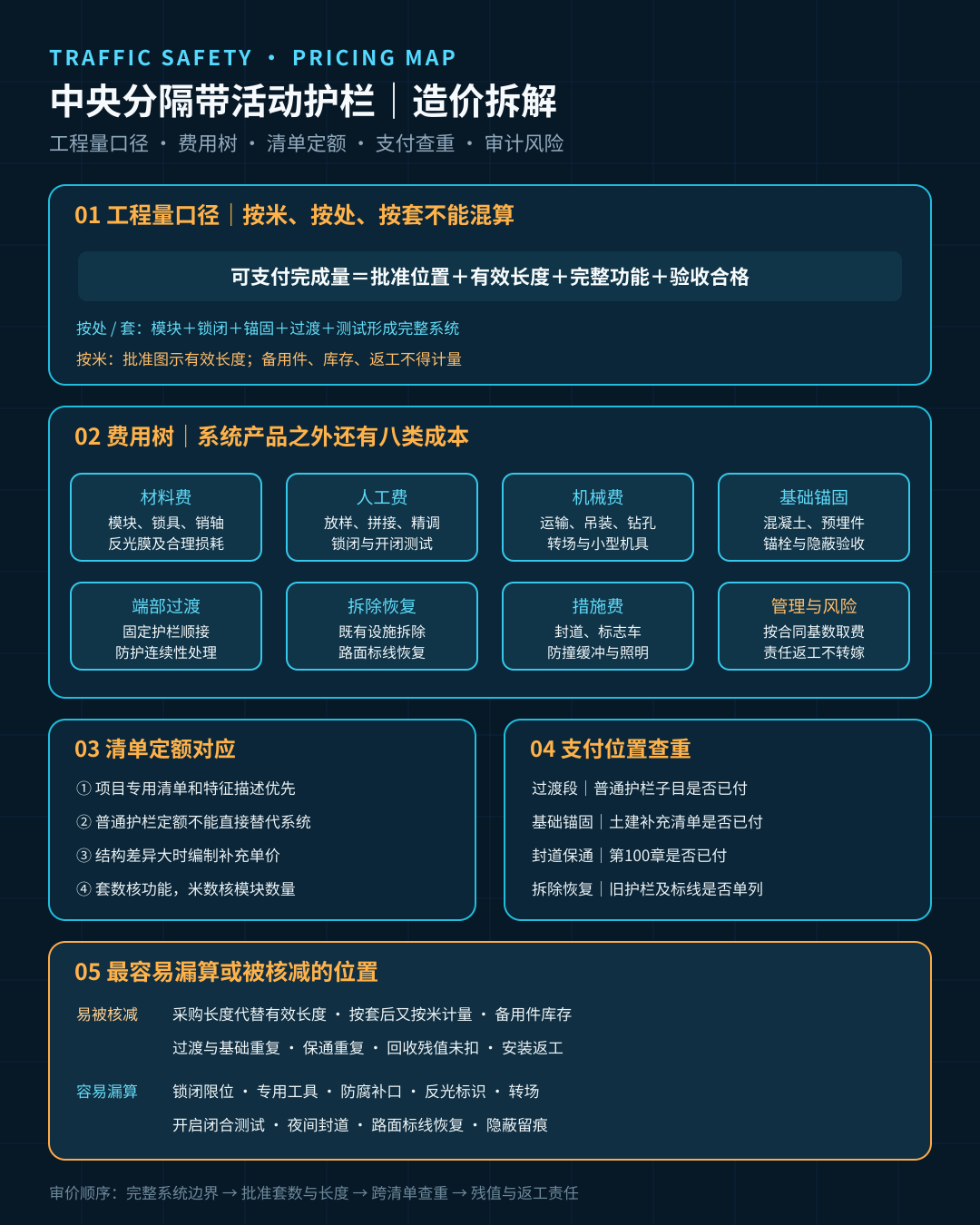

二、工程量口径:长度、处数和完整功能不能混算
活动护栏可能按“米”“处”“套”或系统总价计量,必须先看项目专用清单、项目特征和单价工作内容。
若按“处”或“套”支付,应明确开启长度、活动模块、锁闭、过渡、锚固和测试边界。安装调试合格并实现设计功能后,才形成可支付完成量。
若按“米”计量,应以批准图示的合格有效长度为准。采购备用模块、运输包装、现场库存和因安装错误更换的构件,不能直接进入工程量。端部过渡段是否并入活动护栏长度、是否在普通波形梁护栏子目中支付,也必须查清。
既有护栏拆除及材料回收、中央分隔带硬化破除恢复、基础、标线恢复和交通维护,可能单列,也可能包含在综合单价或总额措施中。计量时最怕的不是漏一项,而是同一项在“活动护栏”“普通护栏”和第100章措施费里支付三次。
三、清单定额与组价逻辑
套项前先比较活动护栏与普通波形梁护栏的工作内容。产品结构、开闭机构和调试要求差异较大时,不宜仅用普通护栏定额乘系数,宜结合批准方案、产品询价、企业定额及机械台班编制补充单价。
建议费用树拆为:
成套产品及合理损耗+基础和锚固+运输吊装+连接安装与精调+端部过渡+既有设施拆除恢复+交通组织+功能检测+管理利润与风险
材料费要问清防护等级、模块长度、防腐、锁闭件和备件;机械费结合吊重、作业窗口和转场次数;人工费受开口零散程度、夜间封道和精调次数影响。
措施费重点核对交通锥、标志车、防撞缓冲车、临时照明和分流组织是否已由总额项目支付。风险费可以覆盖正常施工组织风险,但因放样错误、线形失调或锚固不合格发生的返工,不得转给发包人。

四、改编算例:468.8万元为何审定387.4万元
某高速公路改造工程在中央分隔带设置6处活动护栏,每处设计有效长度36米,共216米。清单按“处”计量,每处应形成完整可开启、可锁闭并与两端固定护栏顺接的系统。
以下为示例测算:地区假设为江苏及周边,时间为2026年9月,均为不含税示例价,成套产品和交通组织费用应以具体项目询价及批准方案为准。
承包人初报费用:
- 活动护栏成套产品:242.4万元;
- 基础及锚固:48.6万元;
- 运输与吊装:42.8万元;
- 安装、连接及精调:31.5万元;
- 两端过渡构造:34.6万元;
- 既有设施拆除恢复:25.9万元;
- 交通组织与维护:21.7万元;
- 功能测试:6.8万元;
- 管理利润及风险:14.5万元。
初报合计468.8万元。
审核按“完整系统边界—图示完成量—跨清单查重—责任返工”纠错:
- 采购量含18米备用模块,不属于已完工程,核减20.2万元;
- 部分端部过渡已在相邻普通护栏子目支付,核减17.4万元;
- 基础混凝土和锚固件在土建补充清单中重复,核减12.8万元;
- 部分封道保通已在总额措施项目支付,核减9.6万元;
- 拆除钢构件可回收且合同约定计残值,初报未扣,核减7.4万元;
- 常规测试和取费基数重复,核减8.7万元;
- 两处因安装偏位重新钻孔和精调,属于施工返工,核减5.3万元。
最终审定:
468.8-20.2-17.4-12.8-9.6-7.4-8.7-5.3=387.4万元
审题关键不是先算216米,而是确认6处系统分别交付什么。长度复核模块数量,处数判断锁闭、过渡、吊装和测试次数,两者不能互相替代。
五、常见错套漏套及审计风险
- 把活动护栏按普通波形梁护栏直接套价,漏掉开闭和锁定功能;
- 采购长度包含备用件、库存和包装,却全部作为完成量;
- 按“处”支付后,又把模块长度另按米计量;
- 两端过渡段在活动护栏和普通护栏中重复;
- 基础、预埋件和锚固件在土建与交安清单重复;
- 拆除费用已计,回收材料残值却未按合同处理;
- 吊车按整日台班申报,没有吊装时间和转场记录;
- 保通、防撞车和临时标志与总额措施费重复;
- 漏算锁闭机构、专用工具、防腐补口和反光标识;
- 只验收外观,没有开启、闭合、锁止和顺接测试;
- 安装偏位、锚栓失效的返工进入结算;
- 多年维护和备件服务混入建设期设备费,交付边界不清。
在同望软件中,可按“完整套数—模块有效长度—基础锚固—过渡段—运输吊装—拆除恢复—保通—功能测试”建立补充单价,锁定每项支付位置。
AI可比对深化图、到货清单和计量图,识别备用模块、重复项和长度差异,再用吊装记录及视频核验台班与交付状态。
活动护栏造价真正要算的不是中央分隔带放了多少米钢构件,而是:
每个开口是否交付了一套连续防护、可靠锁闭、能够应急开启的系统,基础、过渡、保通和测试分别在哪个位置支付,而且只支付一次。
注:案例为同类型项目改编,不对应具体工程;价格均为示例测算。
参考依据
以下页面均于2026年9月4日核验:
- 交通运输部:JTG/T 3671—2021《公路交通安全设施施工技术规范》政策解读,自2021年7月1日起施行。
- 交通运输部:JTG D81—2017《公路交通安全设施设计规范》及JTG/T D81—2017《公路交通安全设施设计细则》发布公告,自2018年1月1日起施行。
- 交通运输部:JTG F80/1—2017《公路工程质量检验评定标准 第一册 土建工程》发布公告,自2018年5月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,自2018年3月1日起施行。
- 交通运输部:JTG/T 3392—2022《高速公路改扩建交通组织设计规范》,涉及改扩建交通组织及应急交通转换设施。
