钢栈桥既是施工通道,也是临时结构。造价人员最容易走向两个极端:只按钢材吨数套价,漏掉钢管桩、水上吊装、维护和拆除;或者把所有采购钢材按一次性消耗结算,忽略贝雷片、型钢和钢管桩的周转及残值。
本文以“钢管桩+横向分配梁+贝雷梁+桥面系”的跨河施工栈桥为改编对象。结构尺寸、通航要求、承载等级和防洪条件必须以专项设计及审批方案为准。

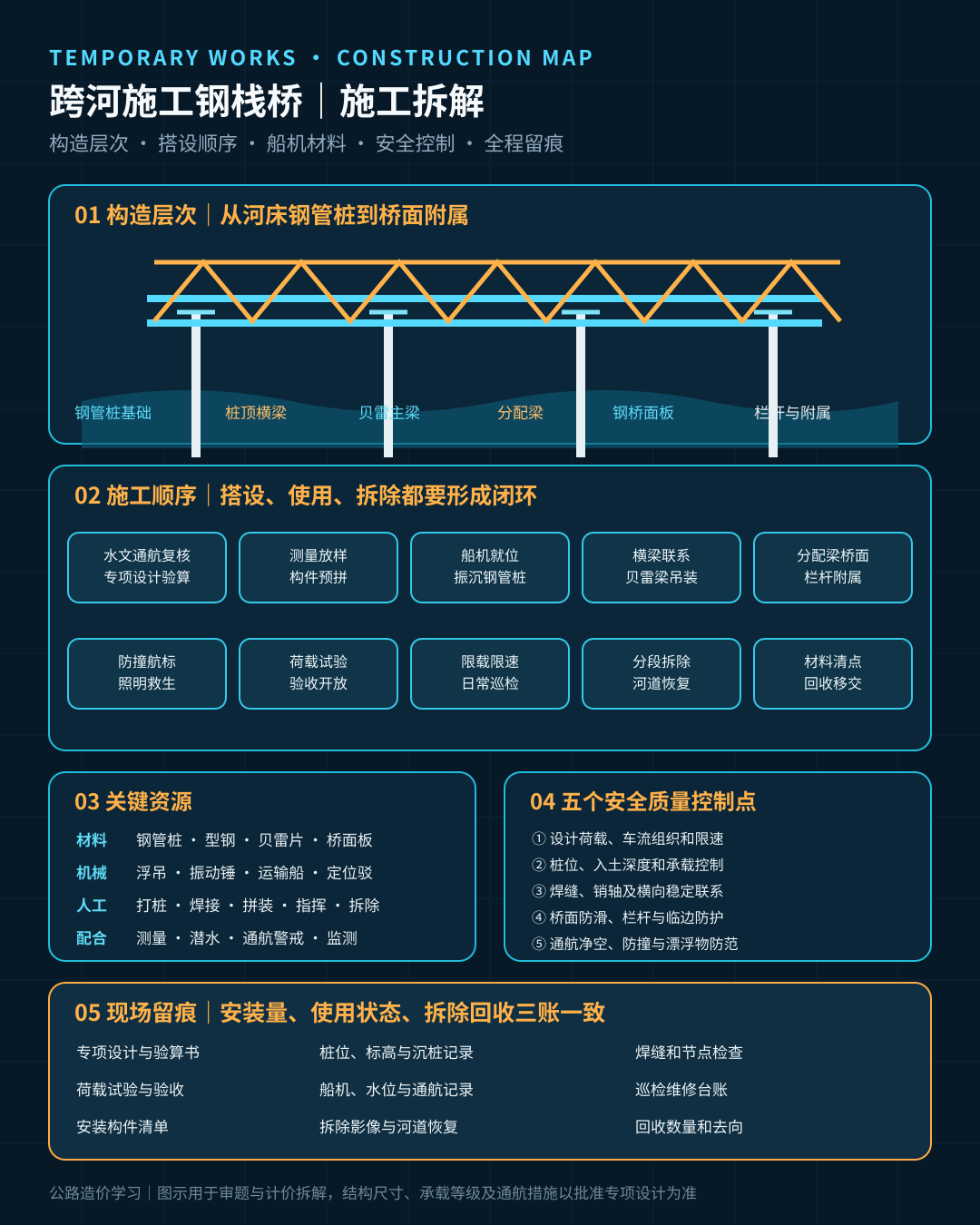

一、构造与施工流程
典型栈桥可拆为六层:钢管桩基础、桩顶横梁、贝雷梁或主纵梁、分配梁、钢桥面板、栏杆及附属设施。水域条件复杂时,还包括剪刀撑、桩间联系、导向防撞、航标、照明和临时消防救生设施。
典型流程为:
水文通航复核→专项设计与验算→测量放样→材料检验和构件预拼→施工平台或打桩船就位→振沉钢管桩→复核贯入度、标高和承载→安装桩间联系及横梁→拼装贝雷梁→铺设分配梁和桥面板→安装栏杆、照明及航道安全设施→荷载试验与验收→使用期巡检维护→分段拆除→材料清点回收
主要材料包括钢管桩、型钢、贝雷片、销轴、钢桥面板、连接件、焊材和防腐材料。机械包括履带吊或浮吊、振动锤、运输船、定位驳、焊机、发电机和测量设备。人工集中在测量、打桩、焊接、拼装、吊装指挥、潜水配合、检查维护和拆除回收。
关键控制点包括设计荷载与车辆组织、钢管桩位置和入土深度、焊缝及连接销、贝雷梁稳定、桥面防滑、栏杆和限载标志、通航净空、防撞措施以及洪水期漂浮物影响。
现场应留存专项设计、材料批次、桩位与沉桩记录、焊缝检测、节点扭矩或销轴检查、安装影像、荷载试验、通航维护、日常巡检、维修记录及拆除回收台账。

二、工程量与计量边界
钢栈桥可能按“米”“平方米”“吨”“月”或总额计量,没有脱离项目清单的统一支付口径。
按长度或面积支付时,通常以批准设计范围内建成并验收合格的有效栈桥为基础;钢管桩、贝雷梁、桥面系、附属设施以及安装拆除是否包含,要看项目特征。采购长度、下料余料、备用构件和现场库存不能直接作为完成量。
按质量计量时,应明确采用设计理论质量还是实际安装净质量,连接板、加劲肋、螺栓、焊材和损耗如何处理。能回收的贝雷片、型钢、桥面板及部分钢管桩,不能既按全部购置价计入单价,拆除后又不给残值或周转扣减。
施工平台、码头、引桥便道、水上警戒、航标和荷载试验还要与第100章、桥梁基础及安全生产费用查重。使用期维护若已包含在总价中,补板、紧固和常规防腐不能每月重复计量。
三、清单定额与费用树
栈桥工法高度依赖水深、流速、河床、跨度、荷载、通航窗口和船机组合。直接套一个“钢便桥”定额往往无法反映钢管桩振沉、水上吊装及回收条件,宜在项目清单基础上结合专项方案、企业定额、市场询价和周转次数编制补充单价。
建议费用树拆为:
设计验算与监测+基础钢管桩+上部贝雷及桥面系+人工拼装焊接+水陆运输吊装+通航安全措施+荷载试验+使用期维护+拆除回收+管理利润与风险
材料费要区分一次性消耗、可周转构件和回收残值;机械费要结合振动锤型号、吊装半径、运输距离、船舶待命和有效作业时间;人工费受水上作业、夜间窗口、焊缝数量及拆装次数影响。
风险费可覆盖正常水位波动、常规维护和组织风险;因超载、车辆偏行、节点漏检造成的维修属于承包人责任。发包人增加栈桥荷载、延长使用期或书面改变位置时,应比较新旧方案的合理净增量。

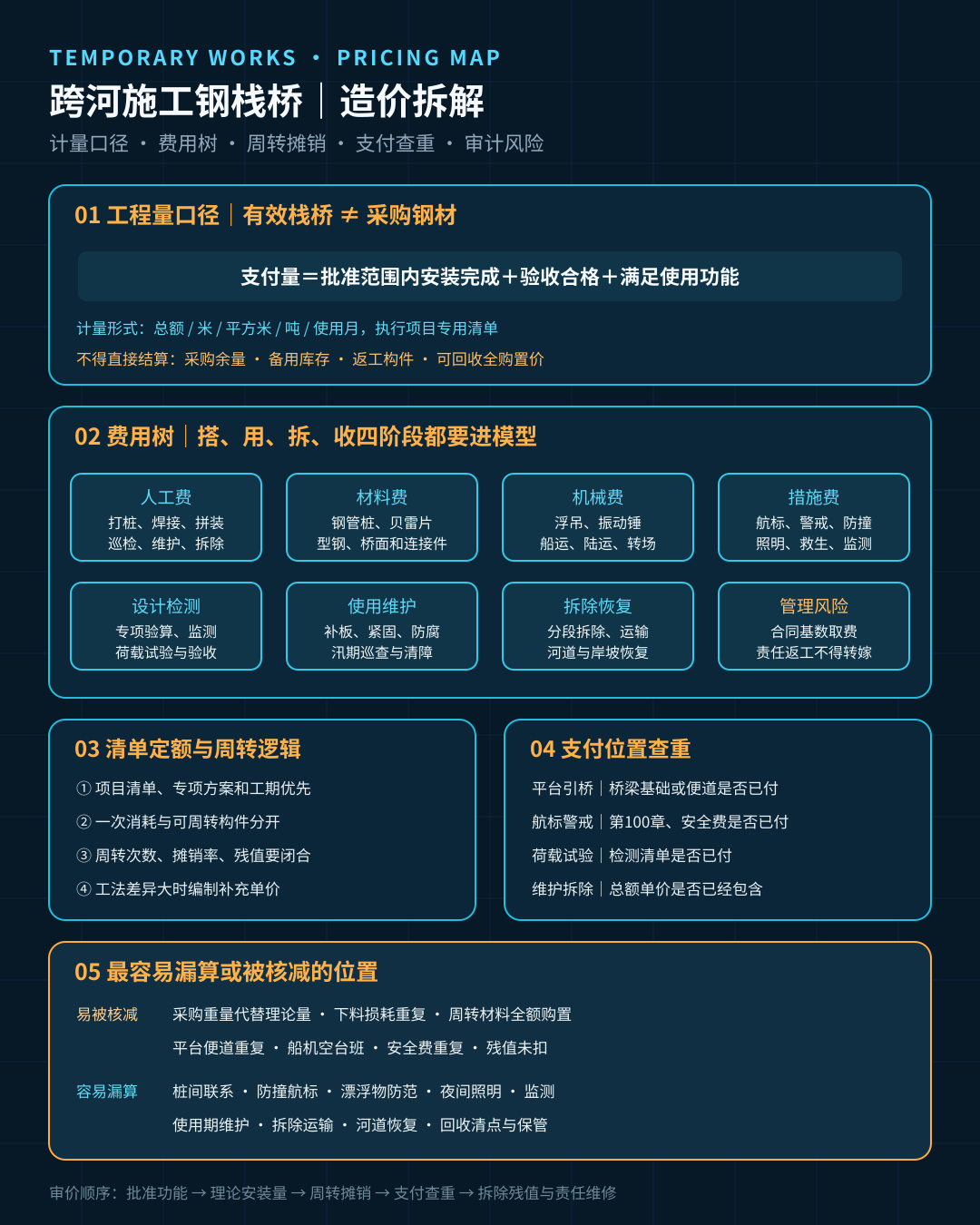

四、改编算例:1684.5万元为何审定1352.8万元
某跨河桥梁施工设置钢栈桥180米,宽6米,共15个标准跨,采用钢管桩基础、贝雷梁承重体系和钢桥面板。清单按总额支付,包含设计、搭拆、使用期维护和合同约定的恢复工作。
以下为示例测算:地区假设为江苏沿江地区,时间为2026年9月,均为不含税示例价,船机、钢材和通航费用以具体项目询价为准。
承包人申报1684.5万元。审核发现:
- 采购钢材含下料余料、备用件和未安装库存,不能替代理论净量,核减96.4万元;
- 贝雷片、型钢及可拔除钢管桩按全部购置价计入,未考虑周转和回收,核减74.8万元;
- 引桥便道和一处打桩平台已在相邻清单支付,核减42.6万元;
- 浮吊、运输船按整日待命申报,但航行和施工记录不能闭合,核减31.5万元;
- 警戒船、航标和部分水上安全措施已在总额项目支付,核减28.9万元;
- 常规荷载试验及检测工作重复计取,核减15.7万元;
- 拆除钢材残值未按合同约定扣回,核减26.4万元;
- 超载和节点漏检造成的局部维修属于施工责任,核减15.4万元。
最终审定:
1684.5-96.4-74.8-42.6-31.5-28.9-15.7-26.4-15.4=1352.8万元
纠错顺序是:先核批准栈桥的功能、长度和结构,再按图计算理论安装量;随后区分一次消耗与周转材料,核对平台、便道、通航和检测的支付位置,最后处理维护责任、拆除方式和残值。
五、常见错套漏套及审计风险
- 只按上部钢材吨数计价,漏掉钢管桩和桩间联系;
- 用采购重量代替设计理论安装量;
- 下料损耗既扩大工程量,又计入材料消耗;
- 可周转贝雷片、型钢按一次性全额消耗;
- 拆除后钢材残值和周转价值未处理;
- 打桩平台、引桥便道在多个清单重复;
- 船机只有台班,没有水位、航道窗口和作业记录;
- 航标、警戒船与安全措施总额项目重复;
- 漏算导向防撞、限载、照明、救生和防滑设施;
- 使用期维护重复计量,责任维修进入结算;
- 荷载试验和第三方检测边界不清;
- 拆除、河道恢复和弃置处理没有提前定价。
在同望软件中,可按“专项设计—钢管桩—上部结构—桥面附属—运输吊装—通航措施—试验维护—拆除回收”建立补充单价,并单列材料周转次数与残值参数。
AI可从专项图中提取构件和理论重量,比对采购、安装、拆除三本台账,识别库存、重复支付和回收缺口;再将船机记录与施工影像按日期匹配,筛出无作业支撑的待命台班。
钢栈桥造价真正要算的不是买了多少吨钢,而是:
为特定荷载和水域条件交付了怎样一套可安全使用、可维护、可拆除的临时通道,一次消耗、周转摊销和回收残值分别如何处理。
注:案例为同类型项目改编,不对应具体工程;价格均为示例测算。
参考依据
以下页面均于2026年9月5日核验:
- 交通运输部:JTG F90—2015《公路工程施工安全技术规范》发布公告,自2015年5月1日起施行。
- 交通运输部:JTG/T 3650—2020《公路桥涵施工技术规范》发布公告,自2020年10月1日起施行。
- 交通运输部:JTG/T 3610—2019《公路路基施工技术规范》发布公告,自2019年12月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,自2018年3月1日起施行。
- 交通运输部:平安工地建设指导意见,提出安全生产费用应规范审批、据实计量并防止重复提取。
