旧桥拆除混凝土净量、钢筋残值与水上防护措施的造价审核

桥梁涵洞 1212 2天前 1次浏览 0个评论 扫描二维码
文章目录[隐藏]

旧桥拆除混凝土净量、钢筋残值与水上防护措施的造价审核

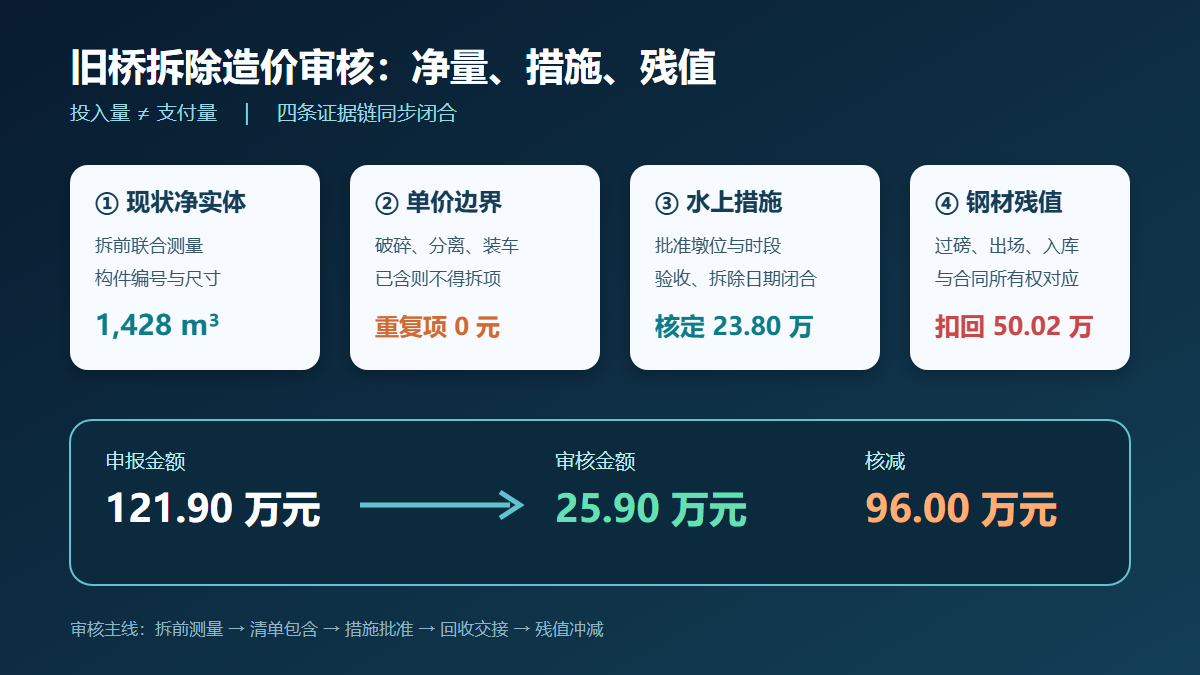

旧桥拆除计量与残值审核信息图

问题背景

旧桥拆除不是把现场投入的机械、人工和材料简单相加。结算争议通常集中在三条线上:拆除混凝土究竟按原设计方量、现场破碎外运量还是复测净量计量;钢筋切割、分离和吊装是否已包含在拆除综合单价内;回收钢筋、型钢等材料归谁所有、是否应冲减工程费用。跨河拆除还会叠加浮式平台、兜底网、拦污设施和通航警戒,若不区分批准的专项措施与承包人常规施工组织,申报额很容易被放大。

审核应先确认合同的所有权和计量规则,再以拆前测量、拆除台账、运输磅单和回收交接单校核数量。投入量只能证明施工发生,不能直接代替可支付工程量。

真实工程风格案例

某国道改建工程需拆除一座 5×20 m 钢筋混凝土 T 梁旧桥。招标图按旧竣工图估算上部梁板、桥面系、盖梁和墩台混凝土共 1,860 m³,清单“拆除钢筋混凝土”综合单价 310 元/m³,已包含破碎、钢筋分离、装车及场内归堆。专用条款约定,可回收材料归发包人所有;不能移交的,经双方确认后按残值抵扣。

施工前联合复测发现,两侧桥台部分结构曾在早年河道整治时拆除,现状实体净量为 1,428 m³。因汛期前必须完成河中 3 个桥墩拆除,发包人批准设置局部浮式作业平台、桥下兜底网和两道拦污设施,但未批准按全桥、全工期布置。拆除后称重台账显示共分离钢筋 286 t,其中 244 t 已完整移交发包人指定仓库,其余为附着混凝土严重的短料,双方确认由承包人处置并按市场询价计入残值。

承包人结算仍按招标估算 1,860 m³申报,另列钢筋分离吊装、水上防护和弃渣运输,且未扣回废钢残值。审核组将拆前断面、构件尺寸、运输车次、地磅净重和回收交接编号逐项对应,最终只确认现状净实体、批准范围内水上措施及相应弃渣运输;钢筋分离属于综合单价内容,回收价值按合同处理。

申报金额与审核金额表格

费用项目 申报口径及金额 审核口径及金额 核减金额
拆除钢筋混凝土 1,860 m³×310 元/m³=576,600 元 1,428 m³×310 元/m³=442,680 元 133,920 元
钢筋分离、切割及吊装 286 t×420 元/t=120,120 元 已含于拆除综合单价,0 元 120,120 元
浮式平台、兜底网及拦污 全桥全工期 420,000 元 按批准墩位、使用期及签证核定 238,000 元 182,000 元
混凝土弃渣外运 1,860 m³×55 元/m³=102,300 元 1,428 m³×55 元/m³=78,540 元 23,760 元
废钢残值冲减 未申报扣减,0 元 244 t×2,050 元/t=-500,200 元 500,200 元
合计 1,219,020 元 259,020 元 960,000 元

案例数据为基于公路工程常见结算争议整理的脱敏复合数据,用于展示审核方法,不对应某一具体项目。

审核逻辑

1. 以拆前现状净量控制主体工程量

旧竣工图和招标估算用于确定投标范围,但既有结构经历过改造、损坏或局部拆除时,应以拆前联合测量和构件清单确认实际存在的实体。运输体积受破碎松散系数影响,只能用于合理性校核,不能直接作为混凝土拆除方量。

2. 查清综合单价包含内容

拆除钢筋混凝土单价若已包含破碎、钢筋切割分离、装车和归堆,就不能再按回收钢筋吨位另列分离吊装费。只有设计或发包人要求采用合同外的特殊分块吊拆、静力切割等工艺,并形成批准方案和新增单价时,才审核净增费用。

3. 水上措施按批准边界和有效时间核定

平台、兜底网、拦污设施和警戒船应对应具体墩位、布设日期、验收记录与拆除日期。施工单位为扩大作业面自行延长的平台、常规船机调度和停置,不应因“确有投入”而全额转嫁。

4. 残值与拆除费用同步闭合

先按合同判断所有权,再核对称重单、车辆牌号、出场证、仓库入库单和处置发票。归发包人的材料应实物移交;经授权由承包人处置的材料,应按双方确认的数量和同期市场价冲减。不能只计拆除成本、不处理回收价值。

5. 弃渣量与主体净量联动

外运工程量应与审核后的拆除净量、合理松散系数及地磅重量互相印证。钢筋和可利用块料已分离后,不得仍按全部破碎混合料计取处置费。

资料闭合建议

  1. 拆除前按构件编号形成现状测量表、照片和工程量计算书,由建设、监理、施工三方签认。
  2. 专项方案明确水中墩位、平台尺寸、兜底范围、使用时段及通航环保要求,变更令同步明确计价边界。
  3. 拆除日报记录构件编号、完成量、运输车辆、弃渣去向和钢材回收量,避免后期用总量倒推。
  4. 每车回收材料的过磅单与出场证、仓库入库单使用同一流水号;处置短料应保留询价记录和授权文件。
  5. 结算表把“主体拆除—专项措施—弃渣外运—材料残值”放在同一张增减表中,确保有增有减。

结论

旧桥拆除审核的核心,是以拆前现状锁定净实体、以合同单价划清工序边界、以批准方案确认水上措施,并让回收材料残值与拆除费用在同一证据链中闭合。本案例将申报 121.90 万元审核为 25.90 万元,核减 96.00 万元。差额并非来自简单压价,而是剔除了不存在的结构方量、综合单价内重复工序、超范围措施,并按合同扣回了可回收钢材价值。
