高填方路基沉降观测断面、仪器补埋与延期监测的造价审核

路基工程 1212 19小时前 2次浏览 0个评论 扫描二维码
文章目录[隐藏]

高填方路基沉降观测断面、仪器补埋与延期监测的造价审核

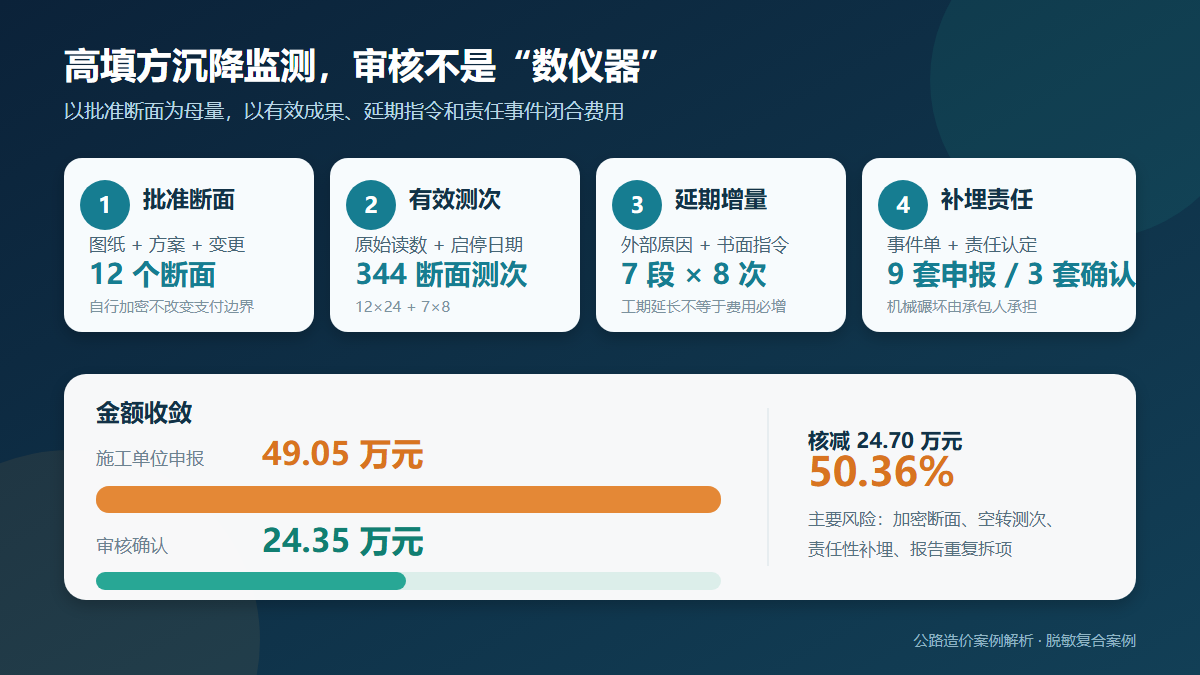

高填方路基沉降监测造价审核信息图

问题背景

高填方路基的沉降观测兼具质量控制和安全预警属性,结算争议往往不在“是否做过监测”,而在三个数量口径:应计多少个观测断面、每个断面应计多少测次,以及仪器损坏补埋和监测周期延长由谁承担。施工单位容易按仪器采购数量、监测单位月报页数或项目实际工期申报;审核则应回到批准的监测方案、断面启停日期、有效成果和责任原因。

观测点被填筑机械碾坏,并不当然形成新增费用;施工单位为赶工提前埋设后长期闲置,也不能把全部等待期转化为监测测次。只有设计或业主新增断面、外部原因导致的延期,以及非承包人责任造成的补埋,才具备调整基础。

真实工程风格案例

以下为根据多个公路项目常见争议整理的脱敏复合案例,金额及桩号仅用于说明审核方法。

某高速公路 K31+240~K33+100 段穿越沟谷,最大填高 31.6 m。施工图要求设置 12 个监测断面,每断面布置 1 套沉降板和左右肩各 1 个水平位移桩;批准方案规定填筑期原则上每周观测一次,填筑完成后逐步降低频率,基准周期按每断面 24 测次考虑。清单分别设置“沉降板安装”“位移桩埋设”和“沉降监测”,日常测量仪器、数据整理和阶段报告已含在监测综合单价内。

承包人结算时按现场先后布置的 18 个断面、48 个位移点和 32 个测次申报。审核组把施工图、专项方案、测点坐标、原始记录、监测月报和路基填筑日志叠合后发现:6 个断面是承包人为加密施工控制自行增设,未取得设计或业主指令;24 个位移点中另有 24 个属于重复补桩或临时施工控制点。9 套沉降板曾补埋,其中 6 套因推土机和压路机碾压损坏,3 套因业主新增横穿管线改位而失效。

受相邻互通设计调整影响,7 个断面在路基填筑完成后需延长监测 8 个测次,有业主书面指令和连续原始成果;其余断面超出 24 测次的记录,主要由承包人提前埋点、填筑间歇和内部加密观测形成。审核最终确认设计 12 个断面、24 个位移点、344 个断面测次,以及非承包人原因补埋的 3 套沉降板。

申报金额与审核金额

费用项目 施工单位申报 申报金额(元) 审核确认 审核金额(元) 核减原因
沉降板安装 18 套 × 4,800 元 86,400 12 套 × 4,800 元 57,600 6 个自行加密断面无批准依据
水平位移桩埋设 48 点 × 1,250 元 60,000 24 点 × 1,250 元 30,000 重复补桩及临时控制点不另计
沉降监测 576 断面测次 × 420 元 241,920 344 断面测次 × 420 元 144,480 按基准测次和获批延期测次核定
沉降板补埋 9 套 × 3,800 元 34,200 3 套 × 3,800 元 11,400 仅确认管线改位造成的非承包人责任补埋
监测网复核及报告整理 1 项 68,000 已含综合单价 0 日常复核、数据整理和报告不得重复拆项
合计 490,520 243,480 核减 247,040 元,核减率 50.36%

审核逻辑

1. 先锁定“批准断面”,不按采购数量计量

以施工图、批准方案和有效变更为主线,建立断面编号表。自行加密点可以用于施工控制,但没有改变合同支付边界。仪器发票和入库单只能证明发生过采购,不能替代永久监测断面的批准数量。

2. 用启停日期复算有效测次

每次成果应能对应断面编号、观测日期、填筑标高、测量人员和原始读数。将监测记录与填筑日志、停复工记录对照,剔除重复导入、无原始数据、断面尚未启用或已经正式停测后的“空转测次”。本案例有效测次为 12 × 24 + 7 × 8 = 344 个断面测次。

3. 延期监测必须同时满足原因、指令和成果三项证据

工期延长不等于监测费用必然增加。审核应判断延期是否由业主变更、征拆、外部协调等非承包人原因造成,是否有继续观测的书面要求,是否提交了连续合格成果。承包人组织不当、提前埋点或自身停工形成的延长期,原则上不另计。

4. 仪器补埋按责任归属处理

把每次损坏与现场事件编号关联。填筑机械碾压、保护围栏缺失、标识不清造成的损坏属于施工保护责任;因设计改线、业主指定管线穿越或第三方施工造成且有签认的损坏,可按批准补埋数量计价。补埋后还应防止原安装费与新安装费对同一有效点重复支付。

5. 核对综合单价包含内容

常规水准网复核、仪器校准、人员进出场、数据处理、曲线绘制和阶段报告,通常已包含在监测单价或项目质量管理费用中。只有合同明确排除,或业主新增专项评估、自动化远程监测等工作时,才另行组价。

资料闭合建议

  • 编制“一断面一档案”,包含批准坐标、埋设日期、基准高程、保护措施、启停测日期和最终状态。
  • 原始观测记录保留仪器导出文件、手簿、人员签名和天气信息,月报汇总值须能反查原始读数。
  • 将每个测次与对应填筑层标高、施工阶段和监理旁站日期关联,避免只按月份汇总。
  • 延期观测单独形成原因说明、业主指令、适用断面、增加频率和截止条件,不用项目总延期天数直接换算。
  • 仪器损坏设置事件单,附位置照片、责任认定、报废确认、补埋验收和新旧测点衔接关系。
  • 结算表同时列出“设计基准量、批准增量、责任性扣减、最终确认量”,保证数量和金额可复算。

结论

高填方沉降监测费用审核的核心,是把“现场做了多少”收敛到“合同应付多少”:断面以批准方案为准,测次以启停日期和有效成果为准,延期以外部原因及书面指令为准,补埋以责任认定为准。本案例申报 490,520 元,审核确认 243,480 元;主要核减来自自行加密断面、无效超期测次、责任性损坏补埋和报告费用重复拆项。资料闭合到断面、日期和事件后,监测费用才能既不过度压减,也不因过程繁杂而被放大。
