桥梁高墩安全梯笼、墩顶操作平台与周转摊销的造价审核

桥梁涵洞 1212 4周前 (09-14) 2次浏览 0个评论 扫描二维码
文章目录[隐藏]

桥梁高墩安全梯笼、墩顶操作平台与周转摊销的造价审核

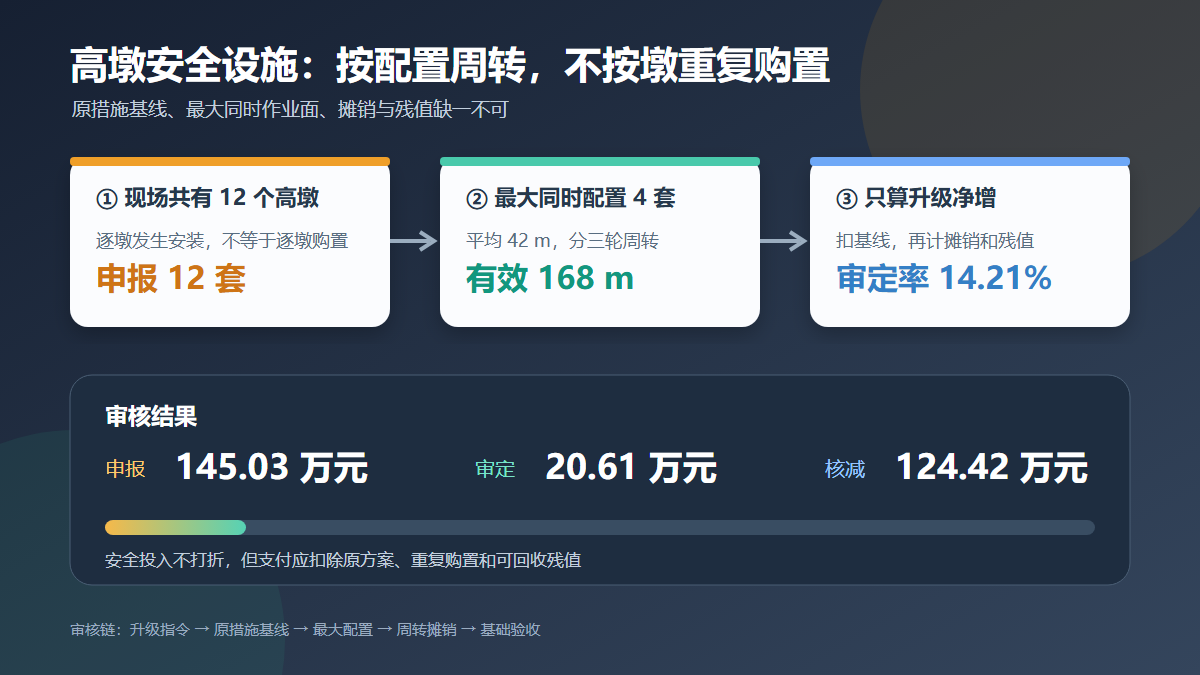

桥梁高墩安全梯笼与操作平台审核信息图

问题背景

高墩施工需要人员上下通道、临边防护、墩顶操作平台和附着连接。标准化要求提高后,现场常由普通直爬梯改用封闭式模块化安全梯笼,并增加休息平台、照明和防坠设施。结算中容易出现两类偏差:一是按每个墩的高度累计计算梯笼材料,忽略同一套构件在多个墩位周转;二是购买费、安拆费、平台费、基础费及塔吊配合台班同时全额申报,没有扣除投标时已包含的安全措施基线。

审核不能以“每个墩都安装过”为由支付多套购置费,也不能简单认为安全措施一律不得调整。应先确认建设单位是否提出合同外升级要求,再根据最大同时施工面、构件周转次数、残值和原措施基准,审核真正的净增成本。

真实工程风格案例

以下案例根据山区高速公路桥梁标段常见争议脱敏组合,不对应某一特定项目。某大桥共有 12 个高度 38~46 m 的高墩,投标施工组织按钢制直爬梯及简易墩顶平台考虑。开工后,建设单位发布标准化补充要求,指令高度超过 35 m 的墩柱采用封闭式模块化安全梯笼,并将墩顶平台升级为带双道护栏和全铺脚手板的装配式平台。会议纪要明确按“相对原措施方案的合理净增、结合周转和残值”审核。

承包人按 12 个墩分别配置申报梯笼 504 m,另报每个墩一次安拆费、12 套墩顶平台、照明防坠附件、塔吊配合停工及混凝土基础恢复。审核组将总体施工计划、墩柱模板配置和现场影像对齐,确认同一时期最多有 4 个墩进入上部施工,合理配置为 4 套、平均高度 42 m,共 168 m 梯笼。梯笼由 4 套周转完成 12 个墩,购置材料按 35%摊销;装配式墩顶平台同样按 4 套配置、40%摊销。

经市场询价,梯笼采购价为 980 元/m,原直爬梯措施基准折算为 420 元/m,审核只计算两者差额。12 个墩均有经批准的梯笼基础及恢复记录,按 6,500 元/墩核定。照明、防坠器、标识和一般吊装配合属于升级系统完整使用所需附件或承包人组织责任,不再拆项。

申报金额与审核金额

申报项目 申报口径 申报金额(元) 审核口径 审核金额(元)
封闭式安全梯笼购置 12 墩 × 42 m × 980 元/m 493,920 4 套 × 42 m ×(980-420)元/m × 35% 32,928
梯笼安拆与转场 12 墩 × 18,500 元/墩 222,000 扣除原措施基线后,12 墩 × 4,200 元/墩 50,400
装配式墩顶操作平台 12 套 × 28,000 元/套 336,000 最大配置 4 套 × 28,000 元/套 × 40% 44,800
照明、防坠器及安全标识 汇总申报 96,000 完整安全系统附属内容,不再拆计 0
塔吊配合及等待台班 18 台班 × 8,800 元/台班 158,400 属承包人施工组织与常规吊装配合 0
梯笼基础、拆除与场地恢复 12 墩 × 12,000 元/墩 144,000 批准图纸及验收闭合,12 墩 × 6,500 元/墩 78,000
合计 1,450,320 206,128

本案例核减 1,244,192 元,审定率约 14.21%。低审定率的主要原因,是申报把可周转的 4 套构件按 12 套全额购置计价,并未扣除原合同安全措施基线和材料残值。

审核逻辑

1. 先证明标准升级,而不是把常规安全责任变成变更

人员通道、临边防护和操作平台原本就是高墩施工必须具备的安全措施。只有建设单位在合同后提出更高规格,且原方案符合投标与当时标准时,升级差额才具备审核基础。本案例以补充标准和会议纪要为依据,不对整套安全设施重新计价。

2. 最大同时配置决定购置基数

梯笼在一个墩位使用完毕后可以拆移到下一墩位。审核购置量应由施工时序、模板套数、作业面数量和转场周期共同确定,而不是把 12 个墩的安装高度简单相加。现场最多 4 个墩同时需要通道,因此购置基数为 4 套共 168 m。

3. 先扣原措施基准,再计合理摊销

原钢制直爬梯和简易平台已包含在合同安全措施中。升级审核应计算新旧方案差额,并结合使用周期、周转次数、维护损耗和完工残值确定摊销比例。本案例梯笼按价差的 35%摊销,操作平台按购置价的 40%摊销,不能按一次性消耗材料全额支付。

4. 安拆转场只认升级后的净增工作

每个墩位确实发生了安装和拆除,但原措施方案同样需要安装、吊运和维护。经人工、机械消耗对比,本案例只认封闭梯笼相对直爬梯增加的 4,200 元/墩。塔吊正常配合属于施工组织内容;因班组衔接造成的等待,不应转嫁给建设单位。

5. 基础和附件按功能边界去重

经批准的梯笼基础具有明确实体、尺寸和验收记录,可按合理成本核定。照明、防坠器、护栏、标识和连接件是安全梯笼与平台达到完整使用功能的必要组成,若询价或综合费用已覆盖,就不应再次拆项。基础拆除后的废料和构件残值也应纳入闭合。

资料闭合建议

  • 补充标准或变更指令应写清适用墩高、设施规格、原方案基线、计价原则和回收残值处理。
  • 用总体进度计划、墩柱模板配置表和月度航拍影像证明最大同时作业面,形成梯笼及平台配置测算表。
  • 建立构件编号台账,记录每套梯笼和平台的进场、安装墩号、拆除日期、转场、维修及退场去向。
  • 新旧方案费用对比应统一材料、人工、机械、税费和残值口径,安拆工作仅计算差额。
  • 梯笼基础应留存批准图、测量尺寸、混凝土签认、拆除影像和恢复验收,防止按暂估尺寸结算。
  • 防坠器、灯具、护栏、脚手板和连接件要在询价清单中明确是否包含,避免“整套报价”和“附件清单”并行支付。

结论

桥梁高墩安全梯笼和操作平台审核,应围绕“原措施基线—最大同时配置—周转次数—合理摊销—残值去向”展开。本案例将 145.03 万元申报额审核为 20.61 万元,认可了标准升级形成的梯笼差价、净增安拆、平台摊销及已验收基础,同时剔除了按墩重复购置、附件拆分和等待台班。安全投入必须充分,但费用支付仍要做到升级有依据、配置与进度匹配、周转和残值可追溯。
