沥青面层平整度不合格、精铣刨罩面与复测费用的造价审核

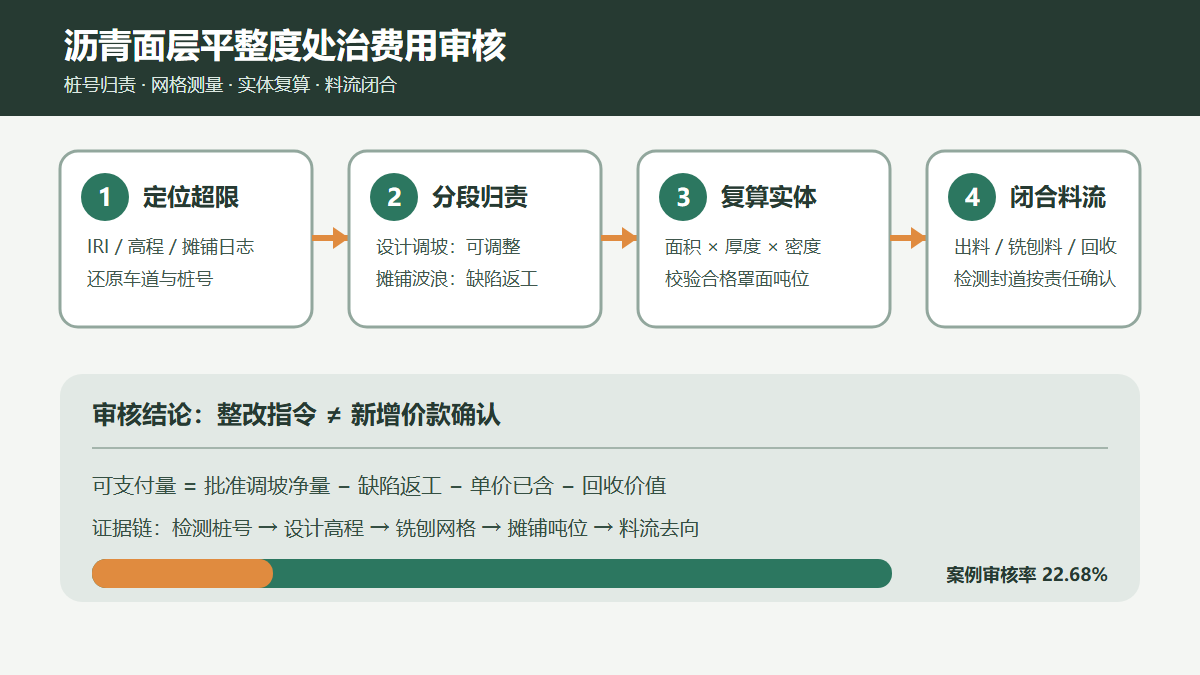

沥青面层平整度处治费用审核路径

问题背景

沥青面层平整度检测出现连续式平整度仪指标超限、桥头跳车或局部波浪时,现场常采用精铣刨、粘层、薄层罩面和复测处治。承包人可能以“监理要求整改”为由申报全部费用,但监理发出指令只说明必须处理,并不当然改变费用责任。审核首先要回答:超限是施工质量缺陷,还是基层沉降、设计纵断面调整、结构物标高变化等非承包人原因造成。

另一个风险是以拌合站出料吨位代替合格实体量,并同时计取铣刨废料、罩面混合料超耗、粘层和封道台班。若不建立检测桩号、病害原因、处治边界和材料流向的一一对应关系,容易把缺陷返工包装成新增工程,也容易将已含于综合单价的附随工序重复计价。

真实工程风格案例

某高速公路沥青上面层完工后,连续式平整度检测显示 K42+180—K43+540 多个区段 IRI 超过验收限值。同期复测发现,其中 K42+180—K42+680 段因相邻桥面铺装设计标高调整形成 500 m过渡段,监理批准精铣刨后重新调坡;其余 860 m区段摊铺机中途停机、运输供料不连续,接缝和波浪位置与停机记录吻合,属于施工组织和摊铺质量问题。

承包人按整个处治区 18,600 m²申报精铣刨、粘层和罩面,以拌合站 1,395 t出料量计取混合料,并申报废料外运、专项检测和 12 天交通封闭费用。审核按 10 m网格叠合设计标高、铣刨深度和复测成果,仅确认批准调坡段 5,000 m²;罩面按批准平均厚度和压实密度复算 318 t。缺陷区返工、常规交工检测及其封道由承包人承担,交通组织仅确认设计调坡段实际占用的 3 天。

申报金额与审核金额

费用项目 承包人申报依据 申报金额(元) 审核口径 审核金额(元) 核减(元)
精铣刨处治 18,600 m² × 18 元/m² 334,800 仅确认设计调坡段 5,000 m² 90,000 244,800
SMA 罩面混合料 1,395 t × 620 元/t 864,900 按批准面积、平均厚度和压实密度复算 318 t 197,160 667,740
粘层乳化沥青 18,600 m² × 4.20 元/m² 78,120 处治综合单价已含,不重复计取 0 78,120
铣刨废料外运 1,240 t × 38 元/t 47,120 按调坡段实测净量 298 t确认,回收料另建台账 11,324 35,796
平整度专项检测 综合申报 82,000 常规交工检测不另计,仅确认新增复核测点 18,000 64,000
交通封闭与导改 12 天 × 9,600 元/天 115,200 确认设计调坡段实际占用 3 天 28,800 86,400
合计 1,522,140 345,284 1,176,856

案例审核率为 22.68%。本案例为脱敏复合案例,金额用于说明审核方法;实际项目应以合同质量责任、原始检测数据、设计变更、铣刨测量记录和拌合站生产台账为准。

审核逻辑

1. 用桩号把设计调整段与质量缺陷段切开

审核应将 IRI、三米直尺或车载激光检测数据还原到具体车道和桩号,并与摊铺日、运输到场、停机、碾压和气温记录叠合。设计标高变化造成的调坡是合同基线变化;供料中断、摊铺速度突变、碾压不及时造成的波浪属于施工质量责任。不能因为两类区段一次铣刨,就合并申报。

2. 处治边界按批准网格和实际深度计量

铣刨面积应由起止桩号、车道宽度和批准边界复算,平均铣刨深度应有高程网格或三维扫描记录。机械实际走过的范围、刀头重叠带和施工搭接不等于支付面积。缺陷段即使完成整改并复验合格,也不改变其返工责任。

3. 罩面混合料以合格实体理论量为主线

可支付吨位可按净面积、批准平均厚度和压实密度复算,并用过磅单校验。拌合站出料量还可能包含试拌料、温度不合格废料、运输残留和缺陷返工损耗,不能直接作为结算量。若按平方米综合单价计量,则更不能另以出料吨位追加材料费。

4. 粘层、切边和清扫先查综合单价边界

精铣刨罩面通常伴随清扫、局部人工修边、粘层洒布和接缝处理。审核要查清单项目特征、定额组成和合同专用条款,防止将必需附随工序拆项重计。本案例粘层已包含在批准的处治综合单价中,因此不另行支付。

5. 铣刨料既要核数量,也要核去向

废料外运量应与处治面积、深度和混合料密度相匹配,并扣除装车散落及称重水分异常。若铣刨料回用于便道、再生混合料或由承包人处置获益,应按合同约定核销运输、材料替代价值或残值,不能同时申报外运处置费和再生材料原价。

6. 复测与交通组织按责任和实际占用时间审核

正常交工检测、缺陷整改后的复验通常属于承包人质量保证义务。因设计调整新增的网格测量或第三方复核,可在指令和成果闭合后确认。封道费用应按批准交通组织、实际封闭时段和共用资源分摊,不应将缺陷段等待、天气停工或其他施工占道一并计入。

资料闭合建议

  1. 保存平整度原始数据文件,标注车道、桩号、检测速度、设备校准和异常区间。
  2. 将设计纵断面、实测高程、摊铺日志和超限区段绘制在同一条带图上,逐段判定原因。
  3. 铣刨前后按固定网格测量高程,记录每个网格的面积、平均深度和处治责任。
  4. 拌合站出料、运输车辆、现场摊铺面积、芯样厚度与压实密度采用同一施工批次编号。
  5. 铣刨料建立称重、运输、临时堆存、再生利用或最终处置的完整流向台账。
  6. 封道与检测签证记录实际起止时间、占用车道、共用项目和对应的批准调坡桩号。

结论

沥青面层平整度处治费用审核的关键,是先把质量缺陷与设计调坡分段归责,再按合格实体复算面积、深度和吨位。监理整改指令不是付款依据,拌合站出料也不是结算工程量。只有检测桩号、设计高程、处治网格、材料流向和占道时段闭合,才能避免将返工损失、材料超耗和常规复验转化为变更费用。
