泡沫轻质土看起来像“打泡的混凝土”,但组价不能照搬普通混凝土。它靠水泥浆体与预制泡沫混合形成轻质填筑体,常用于软基、台背和改扩建拼宽,优势是自重小、流动性好、对台后碾压空间要求低。

最常见的结算错误,是把设备累计泵送量、发泡后浆体量或材料换算量直接当作实体体积。真正可支付的,通常是设计范围内、达到强度和密度要求、经测量验收的成型实体。

一、构造层次和施工流程

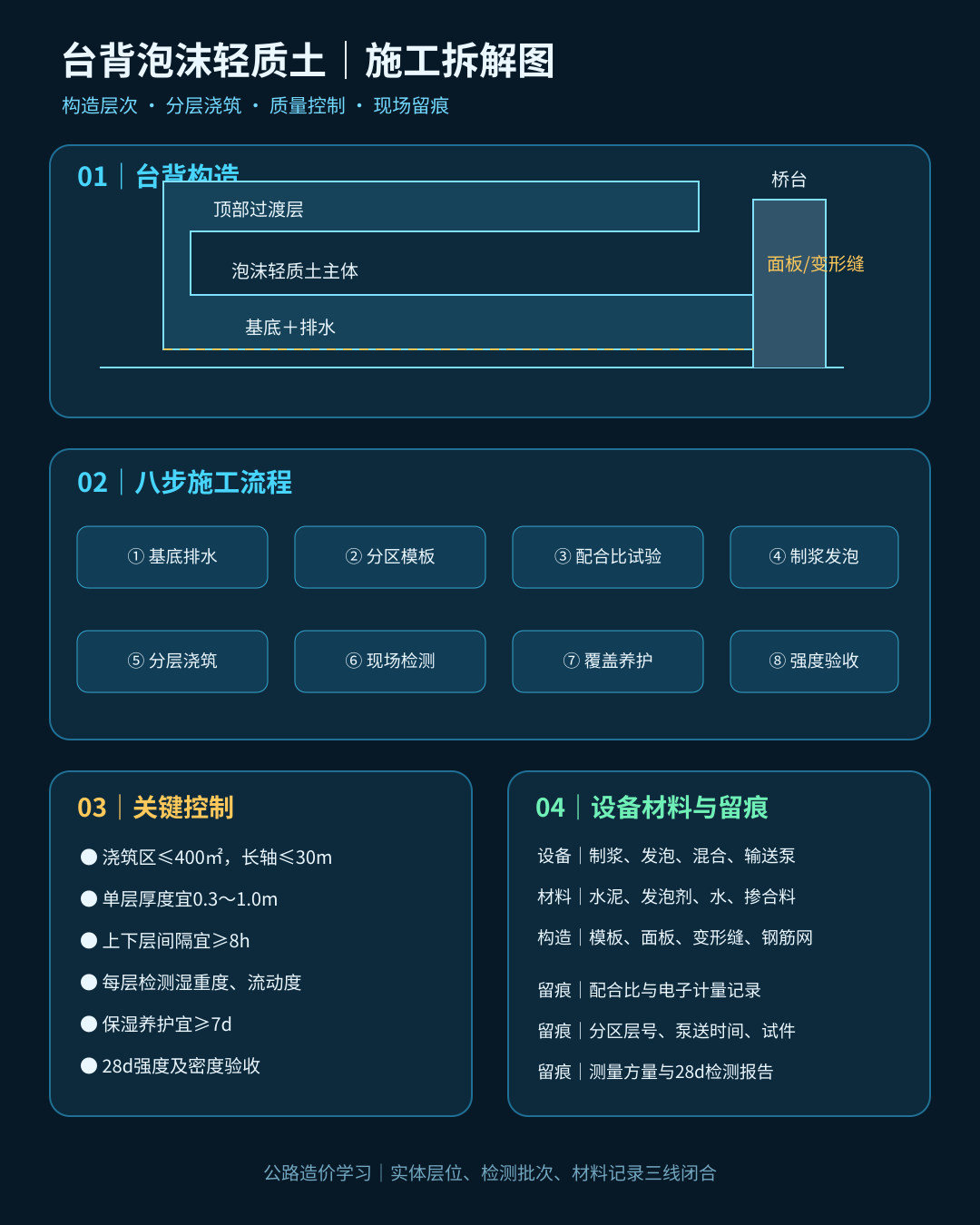

典型台背从下到上可拆为:处理后的基底与排水层、泡沫轻质土主体、分区或永久面板、变形缝、顶部过渡层及路面结构。与桥台、涵背、原路基接触处,还可能有防水、台阶、钢筋网或连接构造,应以设计图为准。

施工流程为:基底清理整平与排水→测量放样→分区模板或面板安装→原材料检验与配合比试验→水泥浆制备→泡沫制备及混合→分区分层浇筑→湿重度和流动度检测→覆盖养护→28天强度、密度及几何尺寸验收→顶部过渡层施工。

JTG/T 3610—2019要求,浇筑区面积不大于400平方米、长轴不超过30米,单层浇筑厚度宜为0.3~1.0米;上下层间隔宜不少于8小时,浇筑后保湿养护宜不少于7天。施工中还应按浇筑区、浇筑层检测湿重度,不能只看后台配料记录。

二、主要人材机

人工包括配料操作、发泡设备操作、泵管移动、模板安装、试验取样、测量和养护人员。

材料主要是水泥、水、发泡剂、外加剂或掺合料,以及模板、面板、变形缝材料、钢筋网、养护膜。水泥通常是成本主体,发泡剂用量虽小,却直接影响泡沫稳定和湿重度。

机械包括水泥浆拌和设备、发泡与混合一体设备、输送泵、储料装置、发电机、吊装运输设备和试验仪器。远距离或高差泵送还涉及管线增配、清洗和堵管风险。

三、工程量和计量边界

实体体积通常按设计几何尺寸计算:分区长度×平均宽度×设计厚度,扣除设计明确不应计入的孔洞或结构占位。异形台背应按断面分段计算,并用测量成果复核。

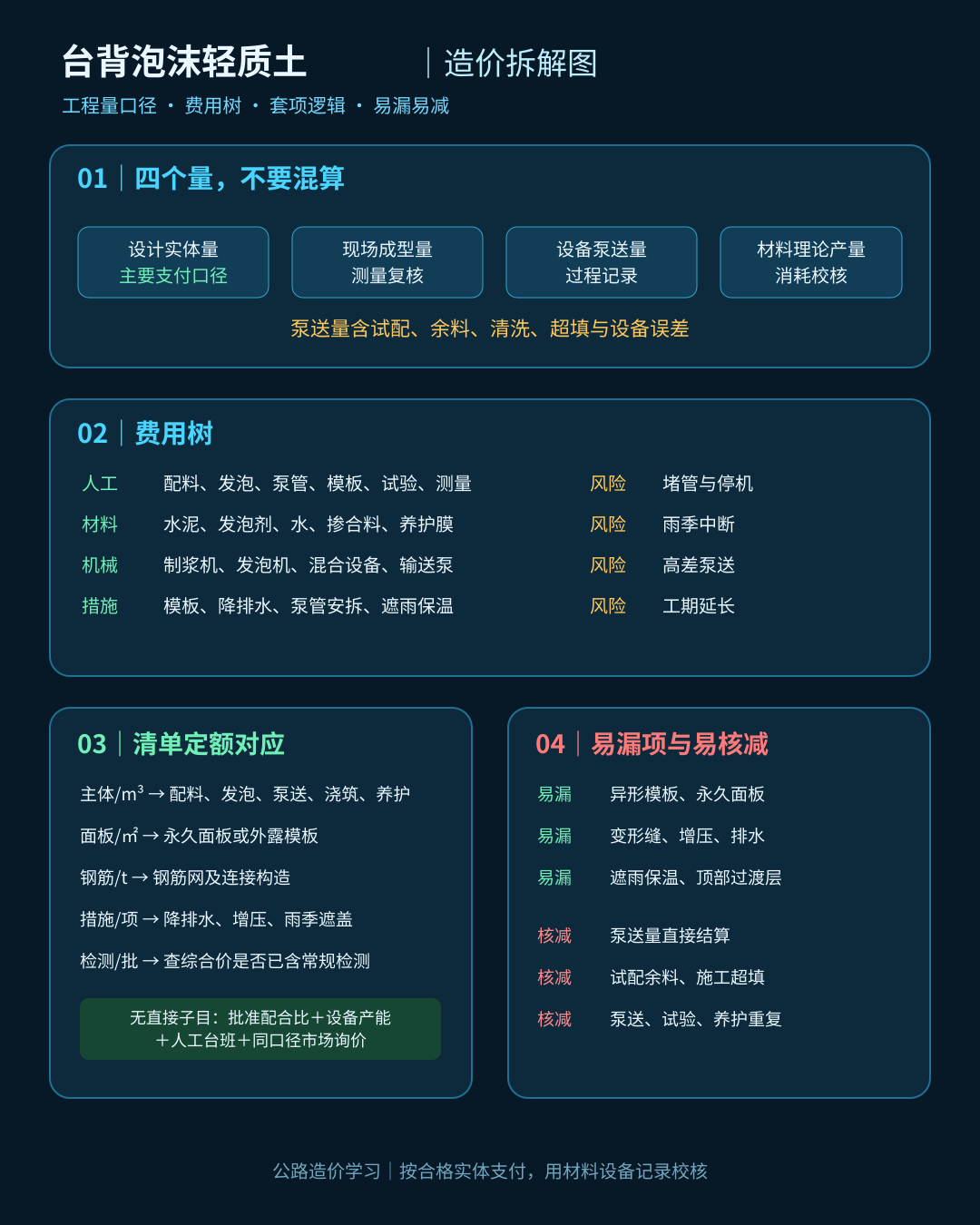

要区分四个量:设计实体量、现场成型量、设备泵送量、材料理论产量。泵送量含管内余料、清洗、试配、返浆和设备计量误差;水泥、发泡剂采购量还包含损耗。它们是成本和质量核验资料,不是独立支付量。

若清单以立方米计泡沫轻质土,通常应核对综合单价是否已包含配合比、拌制、发泡、泵送、分层浇筑、常规试验和养护。基底处理、永久面板、钢筋网、顶部过渡层、降排水和超长距离泵送是否另列,应查清单说明与设计构造,不能一概含入或一概另算。

四、组价逻辑

第一层是主体材料费,按批准配合比计算水泥、发泡剂、水、掺合料及合理损耗;第二层是设备和人工,结合设计方量、台班产能、浇筑分区和间歇时间测算;第三层是构造配套,包括模板、面板、变形缝、钢筋网及顶部过渡层;第四层是措施和风险,包括基底降排水、泵管安拆、雨季遮盖、低温保温、试验检测和设备进退场。

使用定额时,应先匹配项目所在地适用的公路预算定额、补充定额或批准的新材料单价。没有直接子目时,不宜简单套普通混凝土后扣减骨料,而应依据配合比、设备产能和现场组织编制补充分析,并以同口径市场询价校核。

五、改编算例:9800方为何只认8240方

某互通匝道桥台背采用泡沫轻质土,施工单位按设备累计泵送量9800立方米申报786.4万元。审核复测后,设计范围内成型实体为8240立方米。

复核先纠正工程量:试配和首件消耗180立方米,管道清洗及余料折算126立方米,超出设计边线的施工超填284立方米,设备流量计系统偏差折算170立方米;另有800立方米属于材料理论产量与泵送记录重复。上述数量不能作为实体量重复计取。

再拆单价:主体轻质土综合价已含拌和、发泡、泵送、常规取样和7天养护,初报另列的泵送费和常规试验费予以扣除;设计新增的永久面板、三处高差泵送增压及雨季遮盖未含在原子目中,经确认后补回。最终审定648.9万元。

审题的关键不是先找定额编号,而是先画清边界:实体填筑体按立方米,永久面板按设计面积,钢筋按质量,特殊泵送和降排水按批准措施;水泥吨数、发泡剂桶数和设备流量只用于反算消耗是否合理。

六、常见错套漏套和审计风险

最容易多算的是泵送量直接计量、湿料和干料重复换算、常规泵送另列、试验养护重复计费,以及施工超填进入结算。最容易漏算的是异形模板、变形缝、永久面板、泵管高差增压、基底降排水、雨季遮盖和顶部过渡层。

审计应核对五个闭环:设计分区与测量方量闭合,配合比与材料消耗闭合,泵送日志与浇筑时间闭合,湿重度及流动度与浇筑层闭合,28天强度密度与验收批闭合。若只核发票,可能高估采购损耗;若只核图纸,也可能漏掉合同明确可另计的配套措施。

泡沫轻质土组价的核心是“按合格实体支付、用材料设备记录校核”。把实体、消耗、措施和检测四条线分开,施工单位不会漏掉真正的合同外工作,咨询审计也能准确剔除试配、余料和超填。

参考依据

以下来源均于2026年9月28日核验:

  1. 交通运输部:JTG/T 3610—2019《公路路基施工技术规范》及标准全文。
  2. 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则。

说明:具体项目应优先执行专用合同条款、项目技术规范、批准的施工方案和当地补充定额。文中数量、运距、单价和金额均为同类型项目改编及示例测算。
