桥梁桩间系梁基坑开挖、结构占位回填与施工排水的造价审核

桥梁涵洞 1212 2周前 (10-01) 6次浏览 0个评论 扫描二维码
文章目录[隐藏]

桥梁桩间系梁基坑开挖、结构占位回填与施工排水的造价审核

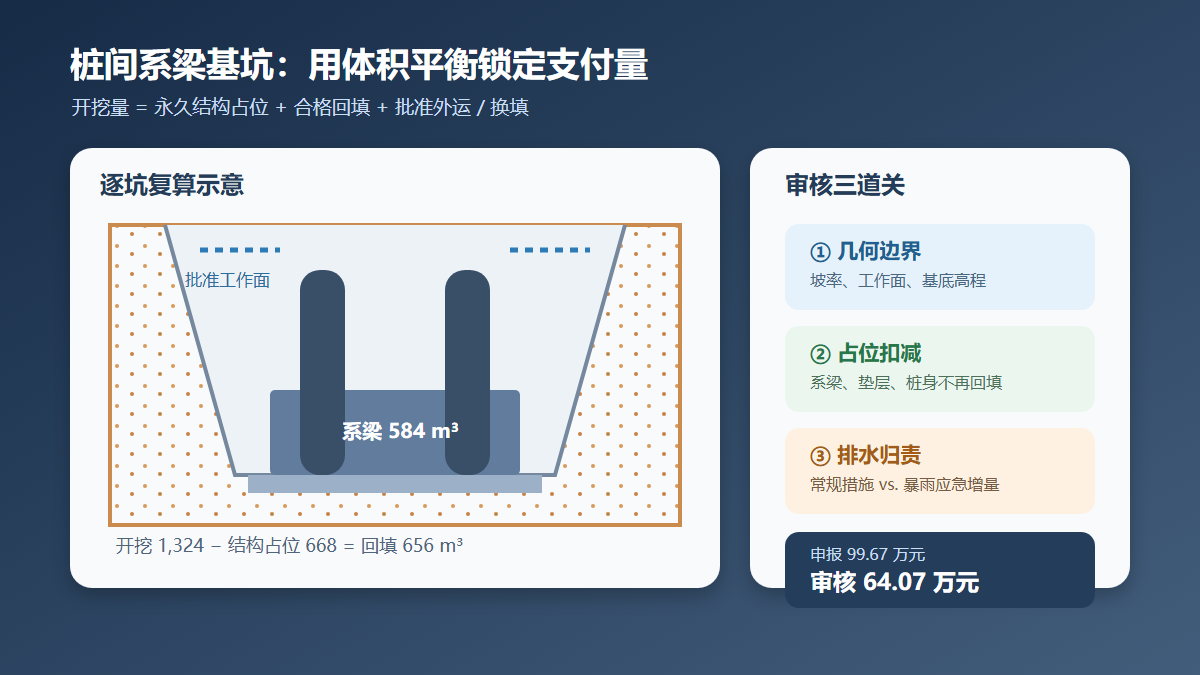

桥梁桩间系梁基坑造价审核信息图

问题背景

桩间系梁通常埋置于地面或河滩以下,施工涉及基坑开挖、桩头处理、垫层、钢筋混凝土、排水和回填。结算时常见的问题是:开挖按机械记录或外运车方申报,回填却仍按全部开挖量计量,没有扣除系梁、垫层和桩身体积;降排水按水泵台班另报,而清单综合单价或措施费已包含常规排水;桩头凿毛、钢筋调直又从系梁混凝土或桩基项目中拆出重复计价。

这类审核应建立一个基坑体积平衡式:批准开挖量=永久结构占位+合格回填量+经批准外运或换填量。开挖与回填不能分别孤立审核,施工排水也必须先划清合同基准条件与异常水情的责任边界。

真实工程风格案例

以下为根据平原河网地区高速公路桥梁下部结构结算争议脱敏组合的复合案例,不对应某一特定工程。某桥共有 12 道桩间系梁,每道连接 4 根钻孔灌注桩。承包人按挖掘机工作记录和弃土车次申报基坑开挖 1,880 m³,按“开挖量扣少量垫层”申报回填 1,460 m³,另报连续降水、备用泵和桩头凿毛钢筋调直费用。系梁混凝土按拌合站出料单申报 612 m³。

审核组依据原地面复测、批准的放坡与工作面、基坑验槽、系梁竣工尺寸和桩位坐标逐坑复算:合同允许范围内的开挖量为 1,324 m³;系梁、垫层及基坑内桩身合计占位 668 m³,因此合格回填量为 656 m³。混凝土按竣工结构净尺寸并扣除桩身穿入系梁的重复占位后为 584 m³。

施工期一次区域性暴雨导致 4 个基坑反复进水。气象记录、停工令、抽排记录和监理指令完整,审核确认超出合同常规排水基准的应急费用 48,000 元。其余正常渗水、备用泵配置和夜间值守属于既定施工措施;桩头凿毛及外露钢筋整理属于系梁连接的常规工序,不另行支付。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核依据 审核金额(元) 核减金额(元)
系梁基坑开挖 1,880 m³ × 58 元/m³ 109,040 批准放坡及工作面 1,324 m³ 76,792 32,248
基坑回填 1,460 m³ × 92 元/m³ 134,320 体积平衡确认 656 m³ 60,352 73,968
降水、排水及备用泵 台班及值守汇总 180,000 暴雨事件批准增量 48,000 132,000
桩头凿毛及钢筋调直 12 道系梁汇总 96,000 属常规连接工序 0 96,000
系梁混凝土 612 m³ × 780 元/m³ 477,360 竣工结构净量 584 m³ 455,520 21,840
合计 996,720 640,664 356,056

审核确认率为 64.28%。主要核减来自回填体积未扣永久结构占位、常规排水重复计取以及以出料量代替结构净量。

审核逻辑

1. 开挖量以批准几何边界为主线

逐坑读取原地面和基底高程,按批准的边坡坡率、工作面宽度和基坑平面尺寸计算。机械工时和运输车次只能校核施工过程,不能替代清单规定的几何计量。擅自放大工作面、边坡超挖及重复清底原则上不增加支付量。

2. 回填量必须扣除永久结构占位

回填量应由批准开挖量扣除系梁、垫层、基坑范围内桩身以及其他永久构造占位,再结合换填和外运记录平衡。不能把系梁混凝土已经占据的空间再次作为回填土支付,也不能把松铺方或进料车方直接当作压实方。

3. 系梁混凝土按竣工净体积复核

按竣工长、宽、高分段计算,并依合同规则处理桩身伸入系梁的重叠体积。拌合站出料量包含泵送残余、试验取样、模板漏浆和施工损耗,仅能用于异常复核。若净量与出料量偏差过大,应追查浇筑记录、退料和其他构件串料。

4. 常规排水与异常水情分界审核

投标时可预见的地下水、一般降雨和基坑积水,通常已包含在措施费或相关综合单价中。只有超出合同基准、由监理指令采取的应急抽排、围护加固或工期抢险,且气象、水位、设备运行和现场签认相互闭合时,才审核净增费用。

5. 桩头界面处理防止重复拆项

桩头凿毛、浮浆清理、钢筋调直和与系梁钢筋连接,一般属于完成合格结构的必要工序。若桩基清单或系梁综合单价已含,不再另列零星人工。因桩位偏差、钢筋损伤或桩头标高错误产生的处治,还需先做质量责任认定。

资料闭合建议

  • 每个系梁基坑建立独立编号,归集原地面复测、开挖边线、基底高程、验槽记录和回填分层检测。
  • 在同一计算表中列出开挖量、系梁与垫层体积、桩身占位、换填量、外运量和回填量,确保体积平衡。
  • 混凝土台账同时记录设计净量、竣工净量、出料量、退料量和相邻构件浇筑量,防止串料或把损耗计入实体。
  • 排水费用设置合同基准栏,异常事件另附气象证明、监理指令、设备起止时间、电量或油耗及现场影像。
  • 桩头质量问题单独形成责任单,明确设计变更、自然条件和施工偏差,避免用笼统签证覆盖责任判断。

结论

桩间系梁基坑结算的关键,是把开挖、永久结构占位、回填和外运放进同一个体积平衡模型,再把常规排水与异常水情分开。案例申报 99.67 万元,审核确认 64.07 万元,核减 35.61 万元。只要逐坑复测、逐项扣占位、按结构净量审核混凝土,并用事件证据识别排水增量,就能避免“开挖放大、回填不扣、措施重复、出料代替实体”的系统性高估。
