施工营地污水处理怎么组价?设备标称180吨/天,不等于按水量结算

定额计算 gonglu 1周前 (10-10) 1次浏览 0个评论 扫描二维码
文章目录[隐藏]

施工营地污水处理不是买一台设备就结束。生活污水要经过收集、预处理、均衡、生化处理、沉淀消毒和排放或回用,污泥还要定期清掏处置。造价最容易错在两个极端:只算设备采购,漏掉土建管网和运维;或者拿标称处理能力乘服务天数,直接按理论水量申报。

一、系统构成与施工流程

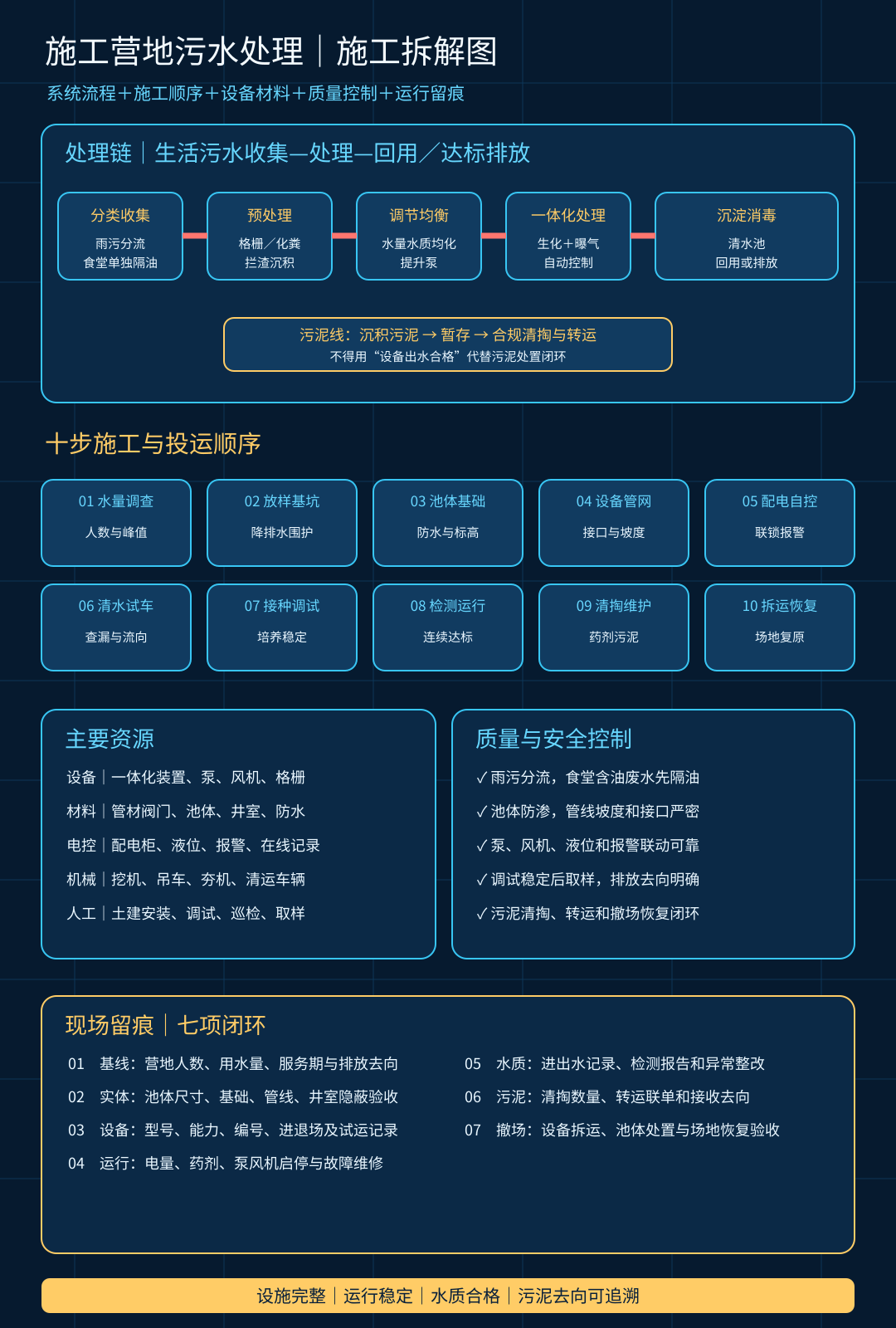

典型系统由营地支管和检查井、隔油池或化粪池、格栅井、调节池、一体化处理设备、消毒单元、清水池、回用或排放管线以及污泥暂存设施组成。食堂含油废水应先隔油,雨水与生活污水宜分流。

施工顺序为:水量调查与方案审批→测量放样→基坑及基础施工→池体、设备和管网安装→配电与自动控制→清水联动试车→接种调试→水质检测→正式运行→巡检加药、清掏和污泥处置→营地撤除后的拆运及场地恢复。

二、主要人工、材料和机械

设备材料包括一体化污水处理设备、提升泵、风机、格栅、加药消毒装置、液位控制、配电柜、管材阀门、检查井、混凝土和防水材料。人工包括土建、管道、电气、自控安装、运维巡检、取样检测和清掏人员。

机械主要有挖掘机、吊车、运输车、抽水泵、夯实设备和污泥清运车辆。地下水、深基坑、既有道路开挖以及冬季保温,可能形成额外措施。

三、工程量口径:能力、数量、时间、水量分开

设备标称180吨/天,代表设计处理能力,不等于每天实际处理180吨,更不等于合同按“吨水”支付。设备可按成套验收数量或合理摊销计;池体和基础按实体工程量计;管线按有效中心线计;运维按批准服务月数和实际资源计;电费以独立计量记录核实。

进水流量和出水水质是运行证据。重复回流、调试用水、雨污混入和超设计负荷造成的水量,不应未经分析直接转化为支付工程量。

四、清单定额与组价逻辑

先判断合同是否将营地环保设施包含在施工场地建设或总额措施费中。已经包含的设备、基础、安装和正常运维不能拆开重复申报。若因营地人数明显增加、服务期延长、排放去向改变或主管部门提高项目专用要求产生净增,再依据责任和批准方案调整。

组价可拆为八项:处理设备及控制、池体基础、收集管网、电气监控、安装迁拆、运行药剂与动力、检测及污泥处置、措施与风险。套用定额时要核对设备安装是否已含配管配线、调试和小型机具,土建池体与设备基础是否跨清单重复。

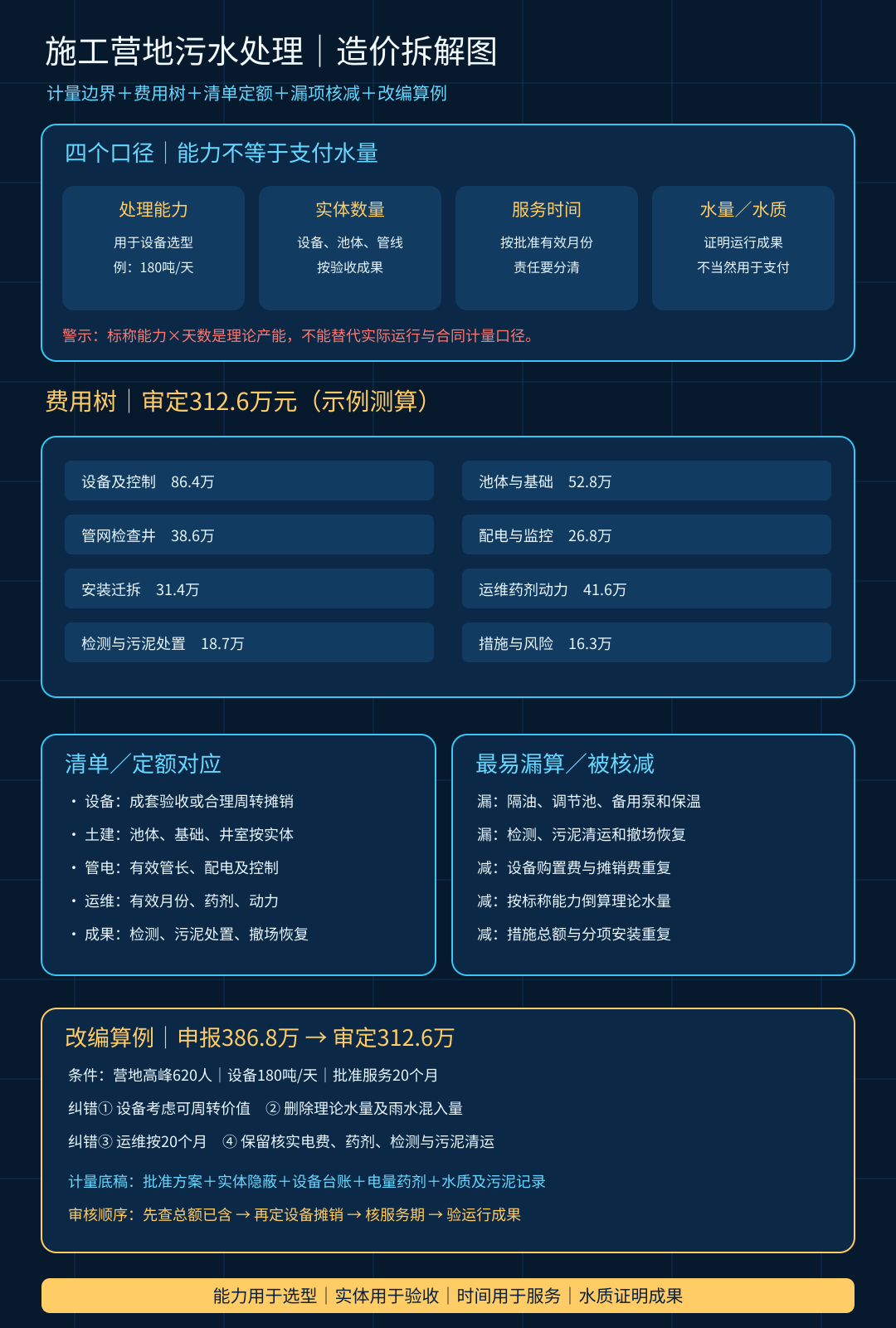

五、改编算例:386.8万元为何审定312.6万元

某项目营地高峰约620人,配置180吨/天一体化处理设备,批准服务期20个月。施工单位按设备全额购置、理论处理水量和24个月运维申报386.8万元。

复核时,设备按项目实际使用及可周转价值计取;服务期按批准的20个月;删除理论水量计费和雨水混入量;保留独立电表电费、药剂、检测、污泥清运以及地下水降排措施。最终审定312.6万元:设备及控制86.4万元、池体基础52.8万元、管网检查井38.6万元、配电监控26.8万元、安装迁拆31.4万元、运维药剂动力41.6万元、检测及污泥处置18.7万元、措施与风险16.3万元。

六、常见错套、漏项与审计风险

常见多算包括:设备购置费与摊销费并计;按标称能力倒算全部水量;调试与正常运行重复;总额措施费中已有环保设施又单列。常见漏项包括:隔油预处理、调节池、污泥清掏、第三方检测、备用泵、冬季保温、营地撤除和场地恢复。

审计会重点检查营地人数及用水台账、批准方案、设备铭牌和进退场、隐蔽验收、运行电量、药剂记录、检测报告、污泥转运凭证及异常超负荷原因。设备在场只能证明配置,连续达标和完整运维记录才证明系统履约。

核心口径是:能力用于选型,实体用于验收,时间用于服务,水质用于证明成果;是否支付仍由合同决定。

参考依据

本稿于2026年10月10日依据以下公开文件核验:

  1. 交通运输部:JTG/T 3602—2025《公路工程施工环境保护技术规范》;
  2. 交通运输部:JTG F90—2015《公路工程施工安全技术规范》;
  3. 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则;
  4. 生态环境部:GB 8978—1996《污水综合排放标准》,标准状态经全国标准信息公共服务平台核验为现行。

本文未引用具体市场成交价。案例数量与金额均为同类型业务改编,按江苏及周边地区、2026年10月、不含税口径进行示例测算;实际项目应以专用合同、批准方案、排放去向、地方标准及同期价格依据为准。

配图

camp-wastewater-treatment-construction-20261010

camp-wastewater-treatment-cost-20261010

相关推荐: 公路隔离栅立柱基础、端头斜撑与地形加密重复计量的造价审核

公路隔离栅立柱基础、端头斜撑与地形加密重复计量的造价审核 问题背景 公路隔离栅通常按成品延米计量,综合单价包含网片或刺钢丝、立柱、连接件、常规混凝土基础、安装和线形调整。山区路段地形起伏大,还会设置端头柱、转角柱、斜撑或局部加密柱。结算中容易出现三类重复:按设…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
