桥梁支座临时限位钢构件费用的造价审核

问题背景
桥梁支座安装、更换或顶升纠偏期间,为防止梁体横移、支座偏位、落梁风险或交通荷载扰动,现场常会设置临时限位钢构件、千斤顶保险垫块、横向约束支架和梁端防护。施工单位在结算时容易把临时限位构件按永久钢构件申报,或同时计取制作安装、租赁摊销、拆除、回收损耗、交通维护和二次倒运费用。
此类费用审核的核心,是判断临时限位是否为设计新增安全措施,还是施工方案中为完成支座施工必须配置的临时措施。若合同清单中的支座安装、更换或顶升单价已包含临时支撑、限位、防护和安全措施,承包人不能另行全额申报。若因运营桥梁带交通施工、设计要求分阶段顶升或业主要求增加专项安全措施,且有审批方案、工程量确认和拆除回收记录,才可按合理摊销或净值损耗计价。
真实工程风格案例
某高速公路互通匝道桥维修工程需更换 3 联共 48 个板式橡胶支座。原清单列有“支座更换”“同步顶升”“交通组织维护”等项目,施工组织设计要求在顶升期间设置临时保险垫块。施工中,因第 2 联跨越既有匝道且夜间半幅保通,设计代表补充要求在 2 号、3 号墩盖梁两侧设置横向限位钢支架,并在每次落梁后拆除周转。承包人结算申报“支座临时限位钢构件专项费用”21.86 万元,按 9.8t 钢构件制作安装、全额材料费、两次拆装、吊车台班和拆除损耗计取。
审核组核对专项施工方案、设计联系单、监理旁站、钢材采购单、构件编号照片和拆除入库记录后确认:设计新增限位构件只用于第 2 联 2 号、3 号墩,实际可闭合钢构件重量为 5.42t;其中 4.10t 在拆除后回收入库并用于后续同类桥梁,不能按一次性消耗计取全额材料费,只能按制作安装、周转摊销和损耗计价。原方案已要求的千斤顶保险垫块和常规临时支撑包含在同步顶升综合单价内,不另计。吊车台班与支座更换吊装存在重叠,仅认可新增限位构件安装拆除所需的净增 2 个台班。
最终审核将“新增设计要求的横向限位”与“支座更换常规临时措施”分开处理,按确认重量和可回收属性核定费用。

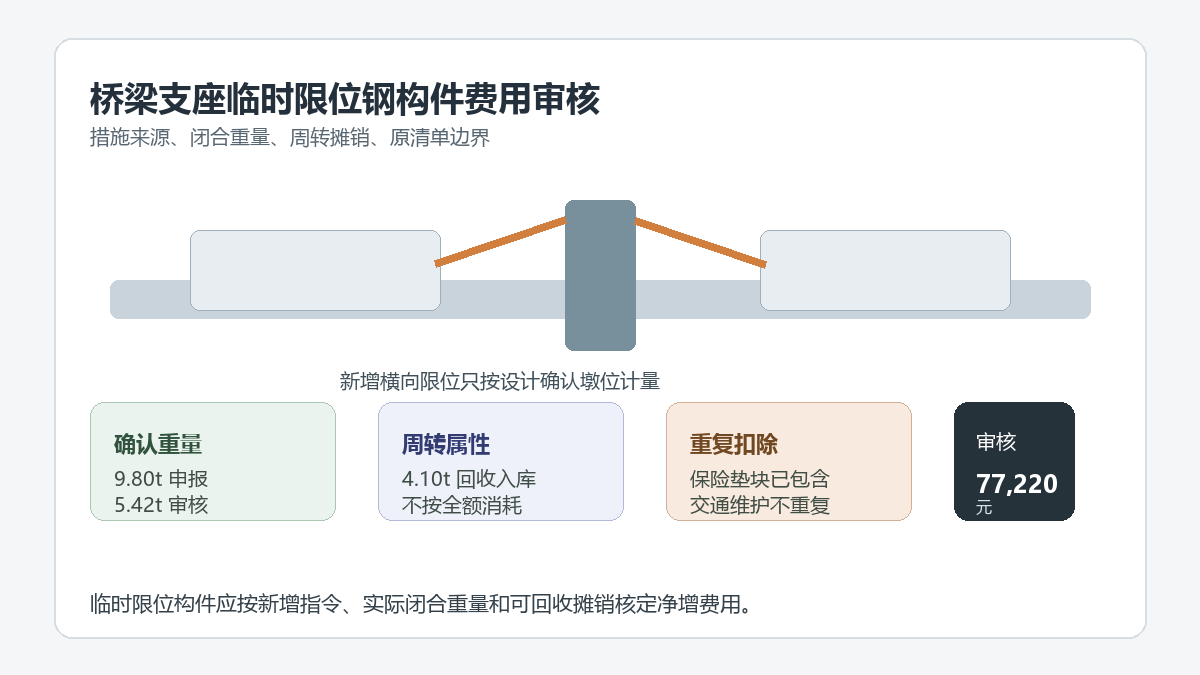

申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 限位钢构件材料 | 9.80 t | 68,600 | 确认 5.42t,其中 4.10t 回收,按净损耗和摊销计 | 18,940 |
| 构件加工制作 | 9.80 t | 39,200 | 按确认 5.42t 计取制作费 | 21,680 |
| 现场安装拆除 | 9.80 t x 2 次 | 49,000 | 仅认可新增限位构件一次安装一次拆除 | 27,100 |
| 吊车配合台班 | 6 台班 | 28,800 | 与支座更换吊装重叠,认可净增 2 台班 | 9,600 |
| 千斤顶保险垫块 | 1 项 | 17,500 | 属同步顶升清单综合内容 | 0 |
| 交通维护加班费 | 1 项 | 15,500 | 已在交通组织维护项目计列 | 0 |
| 拆除损耗及废料外运 | 9.80 t | 19,000 | 构件已回收入库,少量切割损耗计入摊销 | 0 |
| 合计 | 218,600 | 77,220 |
审核逻辑
-
先看临时限位的来源。方案自带的保险垫块、常规支撑和临时防护,一般属于支座更换或顶升综合单价内容;设计联系单或业主安全指令明确新增的限位构件,才进入变更审核。
-
钢构件按闭合重量计量。采购重量不等于可结算重量,应以加工清单、构件编号、现场安装照片、拆除入库单和理论重量复核共同确定。
-
区分一次性消耗与周转材料。可拆除回收并继续使用的型钢、钢板和连接件,不宜按永久钢构件全额材料费计价,应按摊销、损耗或租赁口径核定。
-
避免与顶升清单重复。支座更换、同步顶升、交通导改中已经包含的吊装、支撑、夜间施工、安全维护,不应再次以临时限位名义申报。
-
拆除费用看是否形成新增工作。若安装拆除是临时限位完整措施的一部分,可合并计取;若另报废料外运、损耗和清理,应有实际处置记录和回收价值扣减。
资料闭合建议
- 专项施工方案应标明限位构件布置位置、构件编号、重量、安装时段、拆除方式和周转计划。
- 设计联系单或业主指令应明确该措施是否超出原支座更换方案,避免事后把常规安全措施包装为新增项目。
- 构件验收资料应包含理论重量计算表、加工清单、现场安装照片、监理确认和拆除入库记录。
- 结算时应列明材料原值、可回收重量、摊销比例、损耗比例和已包含在原清单中的项目。
- 吊车、人工和交通维护台班应与顶升日志分开记录,能说明哪些台班为新增限位构件专用。
结论
桥梁支座临时限位钢构件费用不能按“现场用了钢材”直接全额计价。审核应先确认措施来源,再按构件重量、周转属性、原清单包含范围和拆除回收记录核定净增费用。对可回收构件按摊销或损耗处理,对常规顶升安全措施不重复计价,才能既保障桥梁施工安全措施合理计费,也防止临时工程按永久工程高估冒算。
