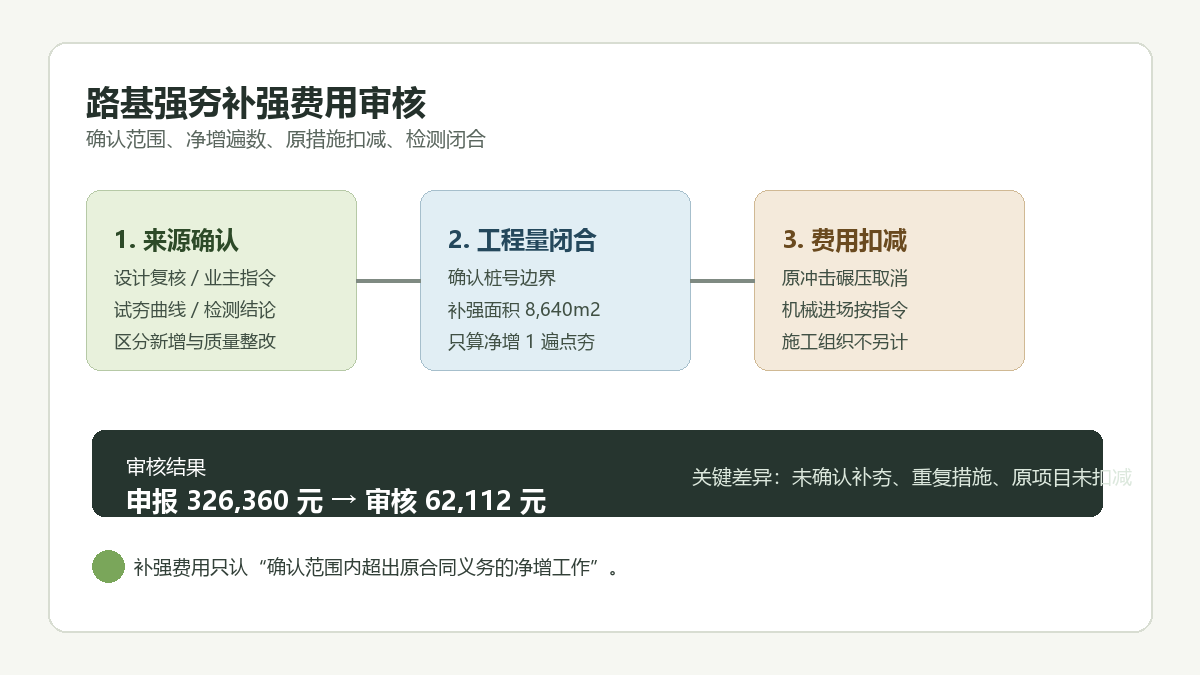

路基强夯补强遍数增加费用的造价审核

问题背景
公路路基穿越湿陷性黄土、杂填土、采空回填区或老路拓宽拼接带时,设计文件常会安排强夯、冲击碾压、换填或分层压实等处理措施。施工过程中,承包人可能以试夯沉降量大、检测承载力不足、雨后含水率变化、监理要求补强为由,申报强夯遍数增加、夯点加密、机械二次进出场、检测复测和停窝工费用。
此类争议的审核重点不是现场是否做了补夯,而是补夯是否属于设计条件变化或业主指令导致的新增工作,还是为达到合同质量标准所采取的施工纠偏措施。若原清单综合单价已包含试夯、施工参数调整、质量检测配合和正常补压,不能仅凭“多夯了几遍”就全额计取新增费用。只有在地质复核、设计变更、监理指令、试夯成果和检测报告形成闭合后,才能按确认范围核定净增费用,并同步扣减原处理方式中不再实施的内容。
真实工程风格案例
某一级公路新建项目 K36+200 至 K36+780 段位于弃渣回填沟谷,设计采用“清表后 3 遍强夯 + 1 遍满夯”处理,清单按强夯面积计量。施工单位进场试夯后提出:K36+420 至 K36+560 段局部填料厚度大、夯沉量超过试夯控制值,建议增加 2 遍点夯并加密夯点。随后承包人申报“路基强夯补强专项费用”32.64 万元,内容包括补夯面积 19,200m2、强夯机二次进出场、临时便道修整、试验检测复测、施工等待和原冲击碾压配合费。
审核组调取设计复核意见、试夯记录、夯沉曲线、承载力检测、监理指令和测量边界后确认:设计单位仅对 K36+438 至 K36+552 范围明确增加 1 遍点夯,面积 8,640m2;该范围内原设计“冲击碾压整平”取消,应在结算中扣减。承包人申报的其余路段虽有补夯记录,但属于未达压实指标后的施工质量调整,没有书面变更依据。强夯机二次进出场可按监理停复工指令确认一次,临时便道修整属于承包人施工组织,不另行计取。复测费用仅认可经业主要求增加的 6 组载荷板检测。
最终审核按“确认补强范围 + 实际增加遍数 + 原措施扣减 + 必要检测”核定费用,避免把质量纠偏、施工组织和设计新增混在一起计价。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 增加点夯遍数 | 19,200 m2 x 2 遍 | 184,320 | 仅认可设计确认范围 8,640m2 x 1 遍 | 41,472 |
| 夯点加密放样 | 19,200 m2 | 18,240 | 加密未形成设计确认,放样含在强夯施工内 | 0 |
| 强夯机二次进出场 | 2 台次 | 48,000 | 按停复工指令认可 1 台次 | 24,000 |
| 临时便道修整 | 1 项 | 31,600 | 属施工组织措施,未见业主新增指令 | 0 |
| 载荷板及动力触探复测 | 14 组 | 22,400 | 仅认可业主要求增加的 6 组 | 9,600 |
| 施工等待与机械闲置 | 4 天 | 36,800 | 补强审批期间未见停工令,不计取 | 0 |
| 原冲击碾压整平扣减 | - | 0 | 确认范围内原措施取消,应反向扣减 | -12,960 |
| 合计 | 326,360 | 62,112 |
审核逻辑
-
先确认补强原因。若检测不合格是因承包人填料控制、含水率控制或施工参数执行不到位造成,应归入质量整改;若地质条件、填料厚度或设计处治深度与原设计明显不符,并有设计或业主确认,才具备新增计价基础。
-
再锁定空间范围。强夯补强不能按施工单位自报的机械作业轨迹直接计量,应以设计确认段落、测量边界、夯点布置图和检测合格区共同确定可计量面积。
-
遍数按净增加计算。原设计已包含的点夯、满夯、试夯和参数调整不能重复计取,审核应只计算确认范围内超出原设计的有效遍数。
-
原措施要同步扣减。若补强后取消或减少了冲击碾压、换填、翻晒或整平工序,应在同一审核表中扣回,避免只增不减。
-
机械进出场和停工费看指令。设备二次进出场、等待和闲置必须有停复工令、调度记录和责任归属说明;承包人自有施工组织调整通常不另行计价。
资料闭合建议
- 试夯成果应包括夯点编号、夯沉量、能级、遍数、间歇时间、检测位置和结论,不能只提供机械台班记录。
- 设计或业主确认单应写明补强桩号、面积、增加遍数、是否替代原处理措施,以及计量方式。
- 检测资料应区分原合同要求检测与新增复测,避免把正常质量验收成本转为变更费用。
- 结算表中应同时列示新增强夯费用、取消原处理措施扣减、检测复测费用和不予计取项目。
- 现场照片应带桩号牌、夯点布置参照物和日期,与施工日志、监理旁站记录对应。
结论
路基强夯补强费用审核的关键,是把“设计新增处治”和“施工质量调整”分开。可计价的不是全部补夯动作,而是经设计或业主确认、范围清楚、检测闭合且超出原合同义务的净增工作。审核时坚持范围闭合、遍数净增、原措施扣减和责任归属清楚,才能防止同一段路基既按原处治计价,又按补强重复计价。
