水泥稳定碎石基层离析换填费用的造价审核

问题背景
水泥稳定碎石基层施工中,局部粗集料集中、细料不足、碾压后表面松散,是常见质量问题。承包人往往按“质量缺陷处理”或“监理指令增加”申报铣刨、外运、重新摊铺和试验检测费用,但审核时不能只看是否发生返工,还要判断缺陷责任、处理范围和合同计价边界。
关键争议通常集中在三点:离析是否由施工组织、拌合运输或摊铺控制不当造成;换填范围是否有监理、检测和现场影像闭合;重新铺筑的材料、机械是否已包含在原基层综合单价或质量责任内。
真实工程风格案例

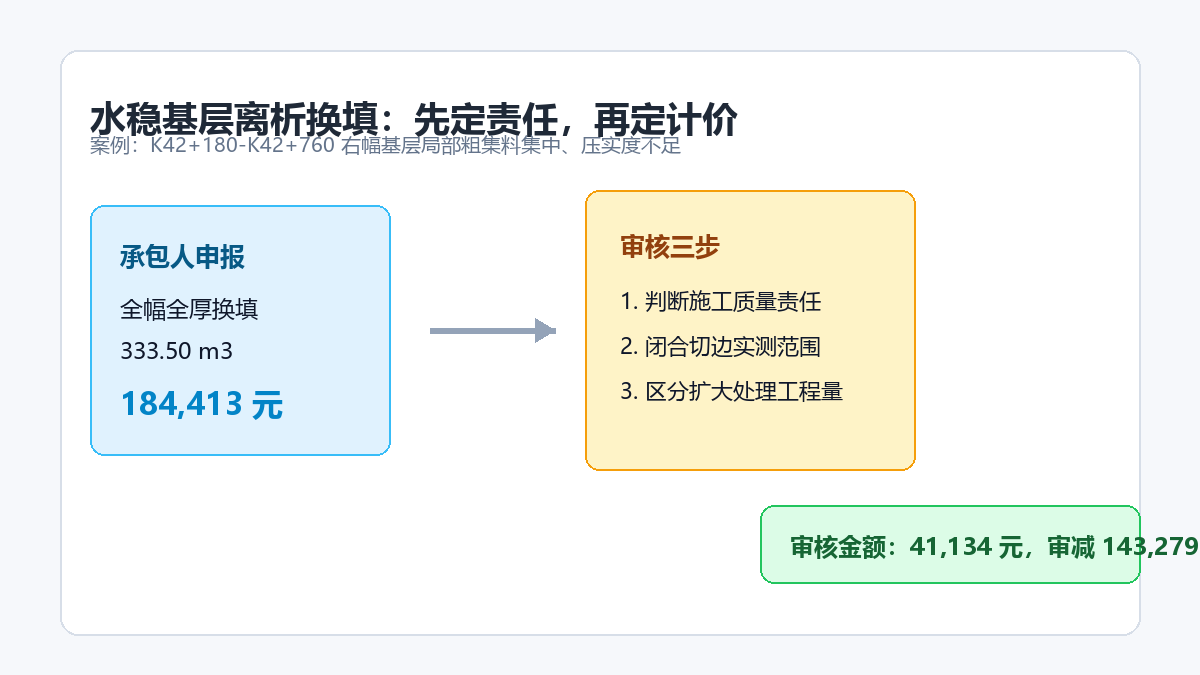

某一级公路改扩建工程 K42+180-K42+760 右幅水泥稳定碎石基层,设计厚度 20cm。摊铺完成 3 天后,现场钻芯和灌砂复核发现 K42+310-K42+455 段局部粗集料集中,芯样完整性差,压实度代表值低于规范要求。监理下发质量整改通知,要求对 145m 范围内外观离析明显区域进行切边铣刨、清扫、重新摊铺和复压。
承包人按全幅 11.5m、厚 20cm 申报换填 333.50m3,并另报铣刨、废料外运、二次摊铺、压实试验和工期窝工费用。审核组复核现场整改令、铣刨边线测量记录、无人机影像和拌合站出料台账后,认定实际闭合换填范围为 128m x 8.2m x 0.20m,即 209.92m3。因离析与运输等待、摊铺机料斗收料控制有关,属于承包人施工质量责任,重新摊铺材料和机械不予另计;仅对业主要求扩大切边至行车道边线的 34.40m3,按合同变更单价计量。
申报金额与审核金额表格
| 项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 审减原因 |
|---|---|---|---|---|---|
| 基层铣刨及清运 | 333.50m3 | 26,680 | 209.92m3 | 16,794 | 按实测闭合范围扣减 |
| 水稳碎石重新摊铺 | 333.50m3 | 112,390 | 34.40m3 | 11,594 | 质量责任范围不另计 |
| 废料外运 5km | 333.50m3 | 18,343 | 209.92m3 | 11,546 | 运量按铣刨实量调整 |
| 压实度复检 | 18 点 | 5,400 | 6 点 | 1,800 | 仅计业主扩大范围复检 |
| 工期窝工补偿 | 2 天 | 21,600 | 0 | 0 | 返工由承包人原因造成 |
| 合计 | 184,413 | 41,134 | 审减 143,279 元 |
审核逻辑
- 先定责任,再定是否计价。若离析由拌合、运输、摊铺、碾压等施工控制不当造成,整改费用原则上属于承包人质量责任,不应转化为变更费用。
- 换填范围以监理指令、切边线测量、检测点位和现场影像共同闭合,不能按“病害段落全幅全厚”笼统计量。
- 重新摊铺工程量要区分质量责任返工与业主扩大处理范围。前者不另计,后者可按有效变更计量。
- 废料外运可随实际铣刨量核定,但应扣除可回收或场内利用部分,运输距离按审批弃置点复核。
- 试验检测费只认可合同外新增、由业主或监理要求的复检;施工自检、返工复检一般包含在承包人质量控制成本内。
资料闭合建议
- 整改前应保留离析段落桩号、横断面位置、照片和检测点位图,避免后期只剩文字通知。
- 铣刨前由施工、监理、业主三方确认切边线,并形成测量记录。
- 拌合站出料记录、运输等待时间、摊铺温度和碾压遍数要与质量责任分析对应。
- 重新摊铺后应形成复检报告,报告点位要能对应整改范围。
- 涉及业主扩大处理的部分,应单独形成变更指令和工程量签认,不要与施工质量返工混在一张签证中。
结论
水泥稳定碎石基层离析换填不是“发生了就能计价”的事项。造价审核的核心,是把质量责任返工和业主扩大处理拆开,把病害范围、切边范围、实际铣刨量和可计价工程量逐层闭合。资料越清楚,审减争议越少;资料只停留在整改通知层面,往往会被按责任返工大幅扣减。
