涵洞基底片石混凝土换填隐蔽工程量的造价审核

桥梁涵洞 1212 3天前 25次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

涵洞基底片石混凝土换填隐蔽工程量的造价审核

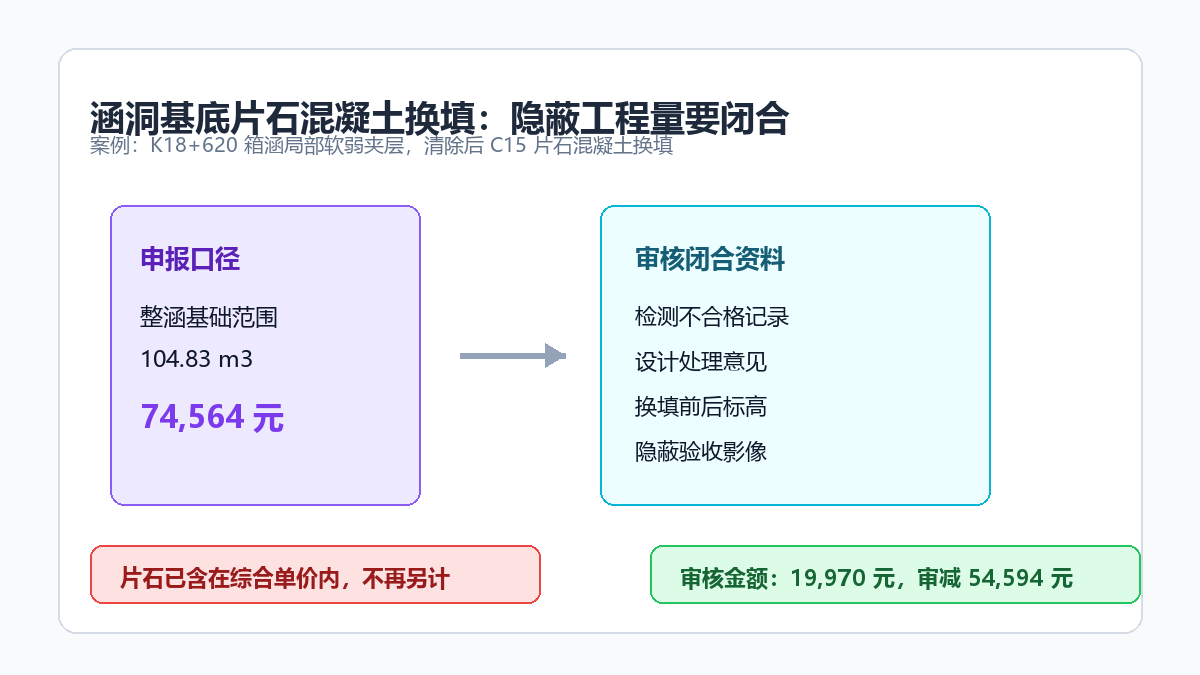

涵洞基底片石混凝土换填审核示意

问题背景

涵洞基坑开挖后遇到软弱夹层、淤泥质土或局部超挖时,现场常采用片石混凝土、级配碎石或 C15 混凝土进行基底换填。由于这类工程很快被基础或涵身覆盖,属于典型隐蔽工程,后期审核最容易出现“施工说做了、图纸看不到、照片说不清”的争议。

造价审核不能简单按承包人申报的开挖超深计算,也不能一概否定。重点要看地基承载力检测、设计或监理处理意见、隐蔽验收记录、换填前后标高测量和影像资料是否形成闭合证据链。

真实工程风格案例

某国道新建工程 K18+620 1-4.0m 箱涵,原设计基础底标高为 126.40m,持力层为粉质黏土。开挖至设计标高后,左幅 0#-1#节段局部出现淤泥质夹层,轻型动力触探结果低于设计承载力要求。监理组织设计代表、业主和施工单位现场确认,要求清除软弱土后采用 C15 片石混凝土换填至设计基底标高。

承包人申报换填范围按整座箱涵基础 31.2m x 5.6m x 0.60m 计算,工程量 104.83m3。审核时发现设计处理单仅明确左幅 0#-1#节段,隐蔽验收照片可见两处独立换填坑,基底复测记录显示实际换填厚度分别为 0.42m、0.35m。经按测量草图复核,认可工程量为 28.74m3。片石掺量申报按 30%另计片石材料,经查合同清单 C15 片石混凝土单价已包含片石,不再另计。

申报金额与审核金额表格

项目 申报工程量 申报金额(元) 审核工程量 审核金额(元) 审减原因
软弱土清除外运 104.83m3 9,435 28.74m3 2,587 按隐蔽测量范围核减
C15 片石混凝土换填 104.83m3 51,367 28.74m3 14,083 非整涵范围处理
片石材料另计 31.45m3 5,662 0 0 已包含在综合单价内
基底承载力复检 6 点 3,600 3 点 1,800 按处理区域必要点数计
基坑排水台班 3 台班 4,500 1 台班 1,500 仅认可换填当天持续排水
合计 74,564 19,970 审减 54,594 元

审核逻辑

  1. 处理依据必须明确。基底换填应有检测不合格记录、设计处理意见或监理指令,单纯以“现场实际发生”为由申报依据不足。
  2. 隐蔽工程量以换填前后标高、平面范围草图和验收记录为核心,不宜按涵洞全长、全宽、平均超深推算。
  3. 片石混凝土应核对清单特征。若综合单价已含片石、拌合、浇筑和养护,不应再拆出片石材料二次计价。
  4. 排水、外运等措施费要与换填施工时段匹配,不能把基坑开挖全过程排水全部归入换填变更。
  5. 若超挖由承包人施工控制造成,超出设计或监理确认范围的回填费用应由承包人承担。

资料闭合建议

  • 开挖至设计标高后,先做地基承载力检测,再决定是否换填,避免先施工后补资料。
  • 换填前拍摄全景和近景照片,照片中应出现桩号牌、节段号或测量标识。
  • 换填坑的平面尺寸、底标高、顶标高应由三方共同签认。
  • 设计处理意见应写明材料类型、强度等级、处理范围和回填至何标高。
  • 隐蔽验收单、混凝土浇筑记录、试块报告和计量签证的工程量口径要一致。

结论

涵洞基底片石混凝土换填的审核重点,不在于现场是否确实浇筑过,而在于隐蔽前能否把处理原因、处理范围、标高变化和清单计价边界说清楚。缺少测量和验收闭合时,整涵放大计量、片石另计、排水台班扩大等申报项很容易被审减。
