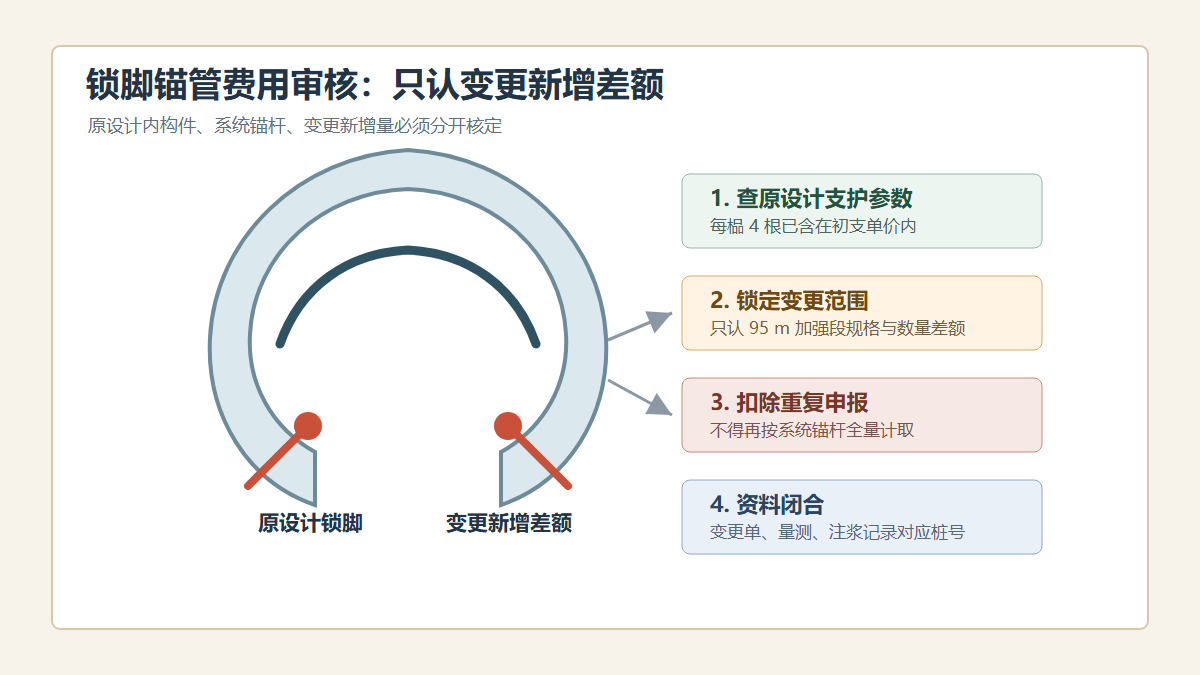

隧道初支锁脚锚管与系统锚杆重复计量的造价审核 问题背景 隧道 IV、V 级围岩段施工时,初期支护通常包含钢拱架、喷射混凝土、钢筋网、系统锚杆、锁脚锚管或锁脚锚杆等构件。结算审核中常见的争议是:施工单位在系统锚杆清单之外,又按现场实际打设数量申报锁脚锚管、注浆、钻孔台班和超前加固费用,理由是“围岩软弱、拱脚沉降控制需要增加锁脚措施”。 此类费用不能只按现场是否打设来确认。审核应先区分设计图纸、施工组……
