桥梁湿接缝负弯矩张拉槽口凿除与恢复重复计量的造价审核

桥梁涵洞 1212 16小时前 11次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

桥梁湿接缝负弯矩张拉槽口凿除与恢复重复计量的造价审核

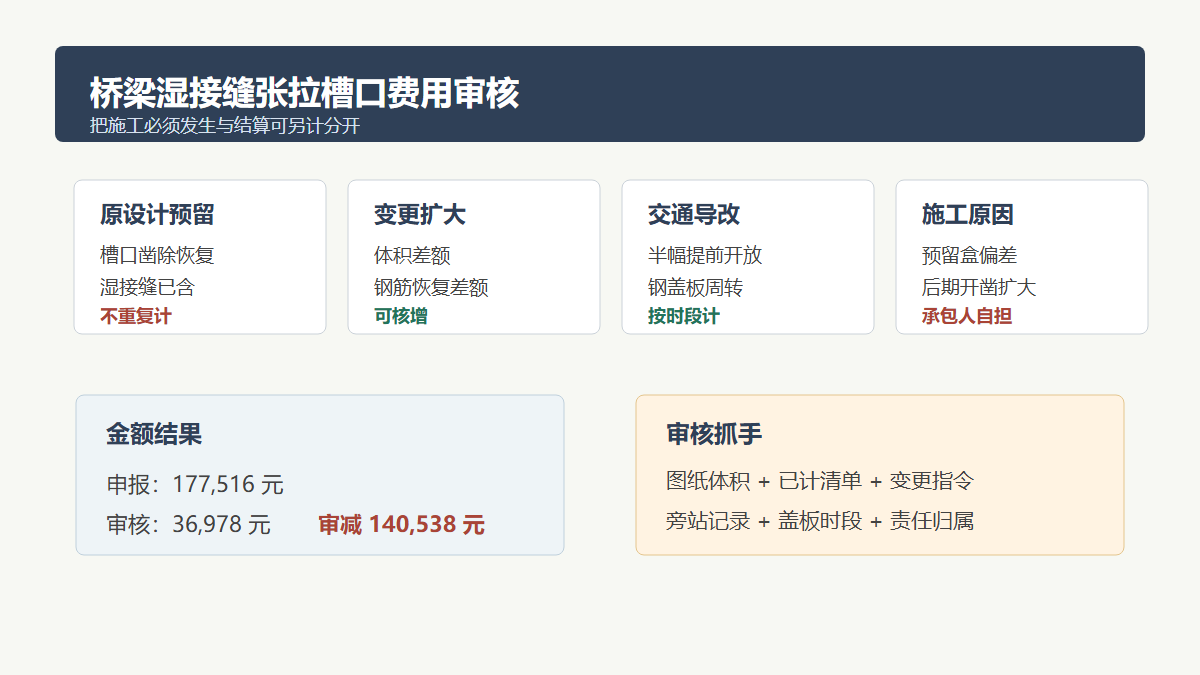

桥梁湿接缝张拉槽口费用审核信息图

问题背景

装配式梁桥桥面连续段和湿接缝施工中,负弯矩钢束张拉、压浆、槽口凿除恢复、钢筋调整和混凝土修补经常与桥面铺装、湿接缝混凝土、预制梁安装综合单价发生交叉。施工单位在结算时容易把张拉槽口凿除、临时盖板、二次浇筑、界面凿毛和钢筋恢复单独申报,但其中相当一部分已包含在设计构造或清单综合单价中。

审核重点不是简单否定槽口恢复费用,而是判断槽口是否属于图纸明确构造、是否因设计变更扩大、是否因施工单位工序安排导致二次凿除,以及恢复混凝土是否已经在湿接缝或桥面铺装工程量中计量。只有超出原设计和合同清单边界的新增工作,才具备差额计价基础。

真实工程风格案例

某一级公路改扩建项目含 6×30m 预制小箱梁桥一座。原设计在中墩连续段设置负弯矩钢束,湿接缝和横隔板混凝土在清单中按设计体积综合计价。施工单位在结算时提出,由于现场张拉槽口需先凿除后恢复,并增设临时钢盖板保证桥面通行,应另行计取槽口凿除、钢筋恢复、C50 微膨胀混凝土回填、界面剂和临时盖板摊销费用。

审核组查阅图纸和施工方案后发现,负弯矩张拉槽口为原设计预留构造,湿接缝工程量已包括槽口范围混凝土;但后期因交安导改要求,建设单位要求提前半幅开放施工通道,确实新增了临时钢盖板和局部二次防护。另有 18 个槽口因施工单位未按方案设置预留盒,后期开凿尺寸扩大,属于施工原因,不予另计。

申报金额与审核金额表格

项目 申报工程量 申报单价 申报金额 审核工程量 审核金额 审减原因
张拉槽口凿除 72 个 680 元/个 48,960 元 0 个 0 元 原设计预留构造,综合单价已含
槽口 C50 微膨胀混凝土恢复 38.4m3 1,180 元/m3 45,312 元 9.6m3 11,328 元 仅认可变更扩大槽口体积差额
钢筋割除与恢复 2.16t 6,900 元/t 14,904 元 0.42t 2,898 元 原设计钢筋调整已含,差额计量
界面凿毛及界面剂 410m2 42 元/m2 17,220 元 96m2 4,032 元 按新增恢复面核定
临时钢盖板摊销 72 个 520 元/个 37,440 元 36 个 18,720 元 仅认可提前开放半幅通道段
施工原因扩大槽口修补 18 个 760 元/个 13,680 元 0 个 0 元 未按方案预留,承包人自担
合计 - - 177,516 元 - 36,978 元 审减 140,538 元

审核逻辑

首先核对设计图纸和清单描述。如果负弯矩张拉槽口在原图纸中已有明确预留、湿接缝或连续段混凝土已按完整构造体积计量,则槽口凿除和常规恢复不应另列费用。施工单位不能因为施工工序需要先留槽、后恢复,就把同一构造混凝土计量两次。

其次识别变更扩大部分。若建设单位要求提前开放交通、增加临时防护,或设计单位调整钢束锚固区尺寸,导致槽口体积、钢筋恢复或防护措施超出原设计,则可按差额计量。本案例中只认可半幅开放施工通道段的钢盖板摊销,以及设计确认的扩大槽口恢复体积。

第三剔除施工组织责任。未按方案预留盒、张拉端定位偏差、混凝土浇筑后再大面积开凿等造成的扩大修补,属于施工质量或工序管理问题。即使现场确实发生了凿除和修补,也不能转化为建设单位承担的新增造价。

第四避免材料重复。槽口恢复混凝土、钢筋恢复、界面处理与桥面铺装、湿接缝、横隔板、连续段钢筋之间存在计量交叉。审核应把设计工程量、已计清单工程量和新增差额工程量逐项扣减,尤其要防止同一立方米混凝土同时在湿接缝和槽口恢复中出现。

资料闭合建议

施工单位应提供负弯矩张拉设计图、湿接缝工程量计算书、施工方案审批、预留盒设置记录、张拉压浆记录、槽口恢复前后照片、临时盖板布置图、交通导改指令和变更确认单。申报表应把原设计预留、变更扩大、临时交通措施、施工原因扩大四类工程量分开。

监理单位在签认时,应写明槽口产生原因和责任归属。对于“为负弯矩张拉需要开槽恢复”的常规工作,不宜直接签为新增工程量;对于提前开放交通带来的钢盖板、防护栏、警示设施,应注明使用桩号、使用时间和周转次数。

建设单位复核时,可先按图纸计算原槽口理论体积,再与湿接缝已计工程量核对,最后只对设计变更或交通导改形成的差额计价。对于施工单位自报的照片和人工台班,应以监理旁站、方案审批和变更指令为准。

结论

桥梁湿接缝负弯矩张拉槽口费用审核,关键在于把“施工必须发生”与“结算可以另计”分开。本案例申报 177,516 元,审核仅认可变更扩大槽口、少量钢筋恢复、界面处理和半幅开放交通所需临时盖板,审定 36,978 元。类似项目应坚持原设计构造不重复计、施工原因扩大不转嫁、变更差额有指令、临时措施有时段的审核原则。
