同望正版软件销售 15850576721 刘(微信同)

高填方路基强夯试夯参数调整与补夯费用的造价审核

路基工程 1212 16小时前 8次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

高填方路基强夯试夯参数调整与补夯费用的造价审核

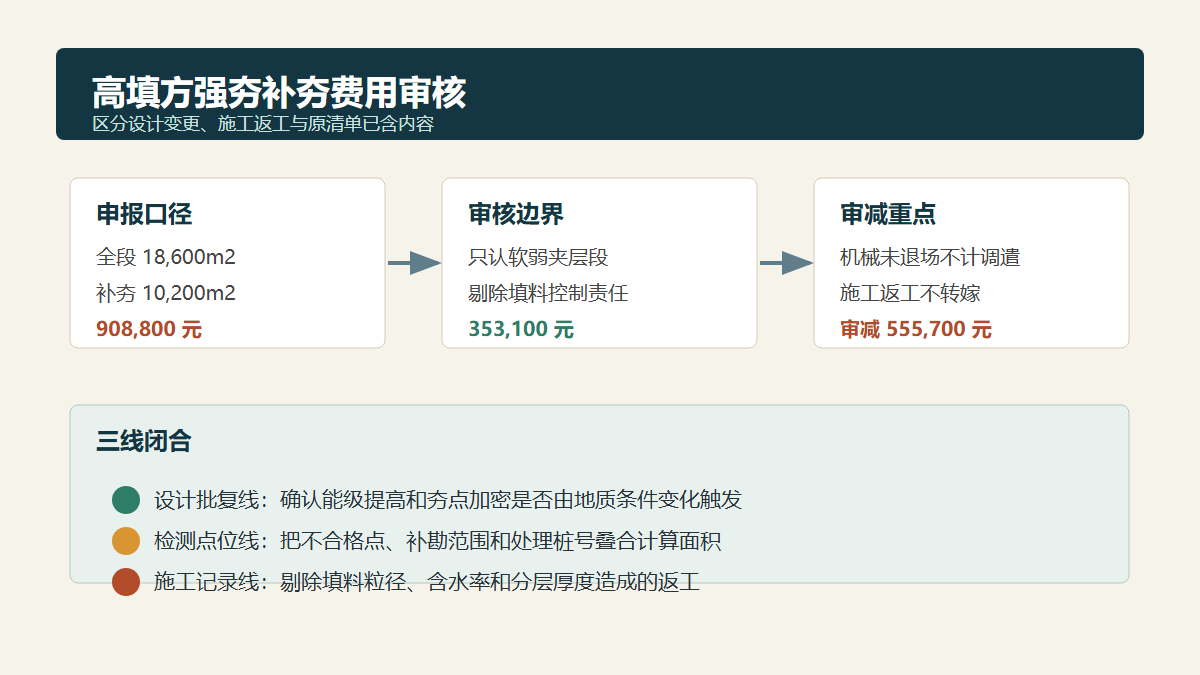

高填方强夯补夯费用审核信息图

问题背景

高填方路基施工中,强夯通常用于提高填筑体密实度、降低后期沉降风险。实际项目里,施工单位常在试夯后提出夯击能提高、夯点加密、补夯遍数增加、检测频率加密等费用。争议并不在于强夯是否需要做,而在于新增费用到底是设计条件变化引起,还是承包人原施工参数、填料控制和分层碾压不到位造成。

审核这类费用时,不能只看“试夯纪要”和“现场签证”。应把设计强夯参数、试夯报告、沉降观测、填料含水率和粒径筛分、分层压实记录、第三方检测报告、变更批复和合同清单计价边界放在同一条证据链里核对。只有证明原设计参数在现场代表性工况下确实不能满足质量指标,且新增强夯由建设单位或设计单位确认,才具备进入变更计价的基础。

真实工程风格案例

某高速公路 K18+640-K18+980 段为沟谷高填方路基,最大填高 22.5m,设计采用 2,000kN.m 强夯,两遍主夯加一遍满夯,夯点间距 5.0m。施工单位完成 160m 试夯段后,检测报告显示局部压实度和地基系数未达到设计要求,遂申报将主夯能级提高至 3,000kN.m,夯点间距调整为 4.0m,并对已完成段落实施补夯。

审核组复核发现,K18+720-K18+810 段填料含泥量偏高、局部大块石未按要求解小,属于施工过程控制问题,不应由变更费用承担;K18+900-K18+980 段下伏软弱夹层在原详勘资料中未揭示,设计单位出具了补充处理意见,同意提高夯击能并加密检测。因此审核将施工原因造成的补夯剔除,仅认可设计地质条件变化范围内的强夯参数调整和必要检测。

申报金额与审核金额表格

项目 申报工程量 申报单价 申报金额 审核工程量 审核金额 审减原因
主夯能级提高差额 18,600m2 18.5 元/m2 344,100 元 7,800m2 144,300 元 仅认可软弱夹层影响段
夯点加密增加费用 18,600m2 12.0 元/m2 223,200 元 7,800m2 93,600 元 剔除填料质量控制不足段
已填筑段补夯 10,200m2 21.0 元/m2 214,200 元 3,600m2 75,600 元 只认设计批复明确补夯范围
第三方检测加密 42 点 1,650 元/点 69,300 元 24 点 39,600 元 按批复检测频率重新计算
机械二次调遣 1 项 58,000 元/项 58,000 元 0 项 0 元 强夯设备未退场,不另计调遣
合计 - - 908,800 元 - 353,100 元 审减 555,700 元

审核逻辑

第一步是区分“设计变更”和“质量返工”。强夯参数调整如果源于新增地质资料、设计复核结论或建设单位明确要求,可按变更处理;如果源于填料粒径超限、含水率失控、分层厚度偏大、碾压遍数不足,则应归入承包人质量责任,不应作为新增计价。

第二步是用空间范围闭合工程量。试夯段检测不合格不等于整段高填方都要加密强夯。审核应把不合格点位、代表性断面、地质补勘范围和设计批复桩号叠合,按实际受影响段落计算面积。本案例中申报按 340m 全段计量,审核仅认可 80m 软弱夹层段及其过渡范围。

第三步是核对单价边界。原合同清单已包含设计参数下的主夯、满夯、试夯、常规检测和机械进退场。新增费用只能计算能级提高、点位加密和批复检测频率增加形成的差额,不能把原强夯工作内容重新申报一遍。

第四步是处理补夯责任。已完成段补夯如果是因为施工单位未按批准参数施工,属于返工;如果是设计参数经试夯验证确需调整,且已完成段处在调整范围内,才可按必要处理费计入。补夯面积应由监理旁站记录、夯点布置图和施工日志共同确认。

资料闭合建议

施工单位申报时,应提交原设计强夯参数、试夯方案审批、试夯检测报告、补充地勘或设计复核意见、变更批复、夯点布置图、施工日志、机械台班记录、检测点位坐标和影像资料。费用表中应把“原合同已含”“设计新增差额”“施工返工剔除”分列,避免把责任费用混入变更费用。

监理单位签证时,应明确不合格原因、处理范围、处理参数和责任属性。笼统写“现场试夯不满足要求,同意增加强夯费用”会导致结算阶段无法判断是设计原因还是施工原因。

建设单位审核时,可采用“三线闭合”:以设计批复确定计价边界,以检测点位确定质量边界,以施工记录确定实际完成边界。三条线不重合时,应按证据最充分、责任最清楚的范围计量。

结论

高填方强夯补夯费用审核的核心,是把试夯结论从“技术需要”进一步拆成“谁的责任、哪一段需要、差额是多少”。本案例中,申报金额 908,800 元,审核仅认可软弱夹层引起的参数调整、局部补夯和检测加密,最终审定 353,100 元。类似项目应坚持设计变更有依据、施工返工不转嫁、原清单内容不重复、补夯范围有闭合的审核口径。

相关推荐: 公路工程定额运用—防护工程(石砌挡土墙)(58)

1.【名词解释】 挡土墙是支挡路基填土或山坡土体,以及作为减少路基占地措施的结构物。石砌挡土墙是挡土墙类型之一 ,是用石料砌筑而成的挡土墙。多用于石料产量较丰富的地区。 根据挡土墙设置位置的不同,分为路肩墙、路堤墙、路堑墙和山坡墙等。设置于路堤边坡的挡土墙称为…


文章来源网络,仅为传播信息之用,如有侵权联系删除
喜欢 (0)
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
