路基清表腐殖土外运与弃置费重复计量的造价审核

问题背景
公路路基施工前的清表、清淤和耕植土剥离,通常与土石方调配、临时堆土场、弃土场处置费交织在一起。结算争议常见于三个边界:一是清表厚度按全幅平均套用,未扣除桥涵、硬化便道、既有路面和不可施工范围;二是腐殖土已在土石方综合运距或弃土场综合单价中包含装运卸,却又单独申报二次倒运;三是可用于中央分隔带、边坡绿化和互通区回填的表土未做利用扣减。
审核时不能只看“清表是否发生”,而要把清表面积、剥离厚度、临时堆放去向、最终利用或弃置路径闭合起来。清表土如果作为弃方处理,应有弃土场签收、运输台账和弃置容量证明;如果作为绿化种植土利用,应从外购种植土或弃置外运中扣除;如果只是现场短驳堆存,不能同时按长距离外运和弃置费全额计取。
真实工程风格案例
某一级公路改扩建项目 K18+200-K22+600 段路基拓宽,设计要求清除表层腐殖土 30 cm,并优先用于后续边坡客土喷播和互通匝道绿化。施工单位结算时按红线征地面积 132,000 m2 全幅申报清表土方 39,600 m3,同时申报 5 km 外运、弃土场处置费和临时堆土场二次倒运。
审核抽查施工日志、横断面复测、无人机影像、土方调配表和绿化分部计量资料后发现:既有水泥路面、桥涵结构范围和便道硬化区合计 18,400 m2 不发生清表;清表平均有效厚度按监理抽测记录为 26 cm;其中 9,800 m3 已用于边坡及互通区种植土回填,不能再按弃置外运计费;施工单位申报的二次倒运没有对应调度单和堆土场转运签认,仅能确认场内短驳 6,200 m3。
最终审核按有效清表面积和抽测厚度确认清表工程量,将可利用表土从弃置外运中扣除,并把“二次倒运”调整为经签认的场内短驳工程量。

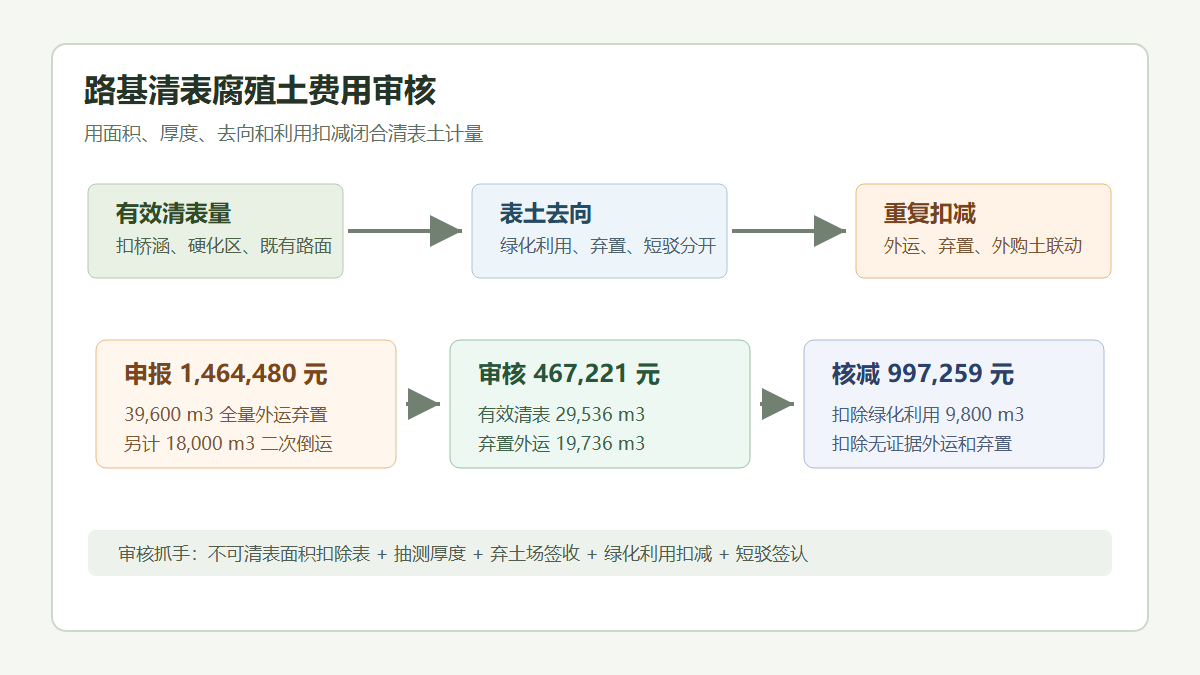

申报金额与审核金额表格
| 费用项目 | 申报工程量 | 申报单价 | 申报金额 | 审核工程量 | 审核金额 | 核减说明 |
|---|---|---|---|---|---|---|
| 清表及腐殖土剥离 | 39,600 m3 | 7.8 元/m3 | 308,880 元 | 29,536 m3 | 230,381 元 | 扣除不清表面积,厚度按抽测 26 cm |
| 腐殖土 5 km 外运 | 39,600 m3 | 18.5 元/m3 | 732,600 元 | 19,736 m3 | 365,116 元 | 扣除绿化利用量和无外运证据量 |
| 弃土场处置费 | 39,600 m3 | 6.5 元/m3 | 257,400 元 | 19,736 m3 | 128,284 元 | 与弃土场签收方量一致 |
| 临时堆土场二次倒运 | 18,000 m3 | 9.2 元/m3 | 165,600 元 | 6,200 m3 | 57,040 元 | 仅认调度单和监理签认短驳量 |
| 绿化种植土外购扣减 | 0 m3 | -32.0 元/m3 | 0 元 | 9,800 m3 | -313,600 元 | 已利用清表土,应扣减外购种植土 |
| 合计 | 1,464,480 元 | 467,221 元 | 核减 997,259 元 |
审核逻辑
第一,清表工程量应由有效面积和实测厚度共同控制。红线面积不是清表面积,桥涵结构物、既有硬化路面、施工便道硬化区、河沟水面和永久占地外边角地块都应剔除。厚度也不宜简单套用设计 30 cm,应结合监理抽检、现场影像和横断面复测记录,按可证明的平均厚度确认。
第二,外运和弃置要与土方去向闭合。腐殖土从剥离到临时堆存、绿化利用、弃土场接收,应形成一条数量链。若同一批表土已进入绿化分部作为种植土利用,就不能再作为弃方计取外运和弃置费;若弃土场签收量小于申报外运量,应以签收、过磅或运输台账中较可靠的数量为上限。
第三,二次倒运不能用“现场堆过土”直接推定。临时堆放属于施工组织安排,是否另计取取决于合同清单口径和监理签认。能单独计量的,应有转运原因、堆土场位置、装车记录、运输距离、起讫日期和接收位置;仅因施工单位自行调整堆放位置产生的重复搬运,一般不应转嫁为新增费用。
第四,要同步检查绿化、弃方和土石方调配分部。清表土如果被用于边坡绿化,后续种植土外购数量应相应扣减;如果土石方综合单价已包含装卸、运输和弃置管理,单独申报的外运、弃置或环保处置费需要核对是否重复。
资料闭合建议
建议建立“清表土去向台账”,按桩号分段记录清表面积、抽测厚度、剥离方量、临时堆放点、利用部位、弃置场地和对应签认人。每一笔外运量应能对应运输单、弃土场签收单、影像资料和计量日期;每一笔利用量应能对应绿化分部的种植土计量、现场摊铺记录和监理验收。
结算资料中应单独列出不可清表面积扣除表、表土利用扣减表和弃土场容量核验表。对于临时堆土场二次倒运,应附经批准的施工组织调整原因和路线示意,避免用总量估算替代具体转运证据。
结论
路基清表腐殖土费用审核的核心,不是压低清表单价,而是防止“清表方量、外运方量、弃置方量、绿化利用量”互相脱节。本案例通过有效面积、实测厚度、弃土场签收和绿化利用扣减四项控制,将申报 1,464,480 元审核为 467,221 元,核减 997,259 元。清表土只有去向闭合,外运和弃置费才有成立基础。
