现浇箱梁支架预压水袋、沉降观测与周转摊销的造价审核

问题背景
现浇箱梁支架施工通常需要进行支架预压、沉降观测和卸载调整,以验证地基、支架和模板体系的承载稳定性。结算中常见争议包括:预压水袋是否可按一次性消耗计价,预压水是否可按全部购水和排水另计,沉降观测是否与施工测量费重复,支架基础加固和预压平台是否已经包含在现浇箱梁措施费内。
审核时应区分“施工组织必须完成的措施工作”和“因设计变更、地基异常或监理专项指令形成的新增工作”。支架预压作为箱梁支架体系安全验证环节,一般不宜脱离措施项目重复申报;确有新增时,也应按周转摊销、有效预压范围和经确认的观测频次计算。
真实工程风格案例

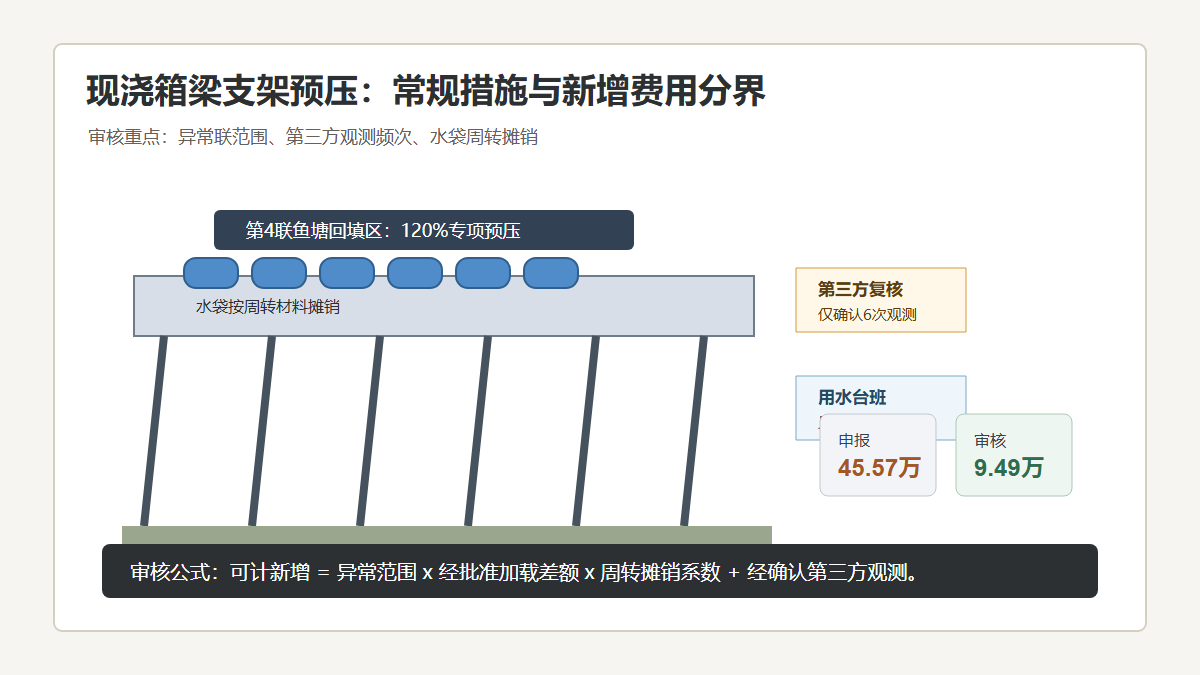

某高速公路互通主线桥第 4 联为 3 x 30m 现浇预应力混凝土箱梁,桥宽 12.75m,采用满堂支架施工。合同清单中“现浇箱梁支架及模板”综合单价包含支架搭拆、基础处理、预压配合和一般测量。施工单位在结算中另报 4 联支架预压水袋购置、水车运水、排水沟槽、沉降观测人工及第三方监测费。
审核查阅专项施工方案、监理审批表和会议纪要后确认:该桥仅第 4 联跨越鱼塘回填区,监理要求增加 120% 荷载预压和第三方复核观测;其余联按常规 110% 预压执行,属于原措施内容。水袋采购发票显示 180 套,但现场周转记录证明同批水袋在 4 个施工节段循环使用,不能按每联一次性摊销。
申报金额与审核金额
| 项目 | 施工单位申报口径 | 申报金额(元) | 审核确认口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 预压水袋购置 | 180套一次性计入本联 | 216,000 | 按可周转 6 次摊销,确认 1 个异常联 | 36,000 | 180,000 |
| 预压用水及运输 | 4联全部按购水、水车台班计价 | 88,600 | 仅鱼塘回填区增加荷载差额和补水台班 | 24,500 | 64,100 |
| 沉降观测 | 项目部测量+第三方监测全额另报 | 73,200 | 一般测量含于措施费,仅第三方复核 6 次 | 18,000 | 55,200 |
| 排水沟槽及场地恢复 | 按临时排水沟全长单列 | 31,500 | 与支架基础处理、场地硬化重复 | 6,800 | 24,700 |
| 预压卸载调整人工 | 全部支架卸载另计 | 46,400 | 常规卸载含于支架措施,仅异常段补偿 | 9,600 | 36,800 |
| 合计 | 455,700 | 94,900 | 360,800 |
审核逻辑
- 先读合同清单说明和现浇箱梁措施费组成,确认支架搭拆、基础处理、预压配合和一般测量是否已包含在综合单价内。
- 区分常规预压与新增预压。若施工方案原本要求 110% 预压,则不得把常规工作转为签证;只有监理或设计因地基异常要求增加的荷载、频次和范围可以进入调整。
- 水袋按周转材料审核。采购发票只能证明发生采购,不能证明一次性消耗;应结合进退场记录、节段施工流水和可重复使用次数计算摊销量。
- 预压用水按有效增量确认。若现场采用附近河道取水或循环蓄水,不能按外购水和全部水车台班申报。
- 沉降观测应避免与施工测量费重复。项目部自测属于支架施工控制,第三方专项复核需有委托、报告、频次和监理确认。
资料闭合建议
- 保存支架专项施工方案、预压方案审批表、异常地基处理记录和监理指令,明确新增工作的触发原因。
- 预压记录应包括加载级别、加载时间、卸载时间、沉降读数、测点布置和复测结论。
- 水袋、水泵、水车等周转或台班资料应形成进场、调拨、使用、退场闭合,不能仅凭发票计价。
- 第三方监测费应具备合同、发票、监测报告、测点布置图和监理签认。
- 与支架基础处理、临时排水、场地硬化相关的费用,要同步核查是否已经在总则临建或桥梁措施项目中计取。
结论
现浇箱梁支架预压费用审核的关键,是把安全验证所需的常规措施与异常条件下的新增要求分开。本案例中,施工单位将常规预压、水袋采购、一般测量和临时排水整体外列,申报 455,700 元;审核按合同措施边界、异常联范围和周转摊销确认 94,900 元,核减 360,800 元。后续同类项目应重点核查预压方案、监理指令、周转记录和观测报告四类资料是否闭合。
