高填方路基土工格栅层数变更与搭接损耗的造价审核

问题背景
高填方路基在软弱下卧层、半填半挖结合部和新旧路基拼宽段,常通过土工格栅提高整体稳定性。结算审核中争议集中在三个方面:一是施工单位按现场铺设层数全额申报,未区分设计层、变更层和自行加密层;二是搭接宽度按实际铺设面积另计损耗,而定额或清单综合单价通常已包含合理搭接;三是边坡包边、反包长度与锚固沟开挖回填重复进入路基土石方或边坡防护项目。
造价审核不能简单按采购发票或铺设照片确认数量,应回到设计断面、变更令、隐蔽验收、测量断面和材料领用台账之间做闭合。只有能证明“为什么增加、增加在哪里、增加多少、是否属于清单单价工作内容”的部分,才具备计量基础。
真实工程风格案例
某一级公路改扩建工程 K38+420-K38+860 为高填方拼宽段,最大填高 14.8m。原设计在新旧路基结合台阶处设置双向钢塑土工格栅 3 层,单层设计宽度 7.2m,纵向长度 440m。施工过程中,监理例会提出 K38+610-K38+760 段沉降速率偏大,设计单位出具变更图,将该 150m 段格栅由 3 层调整为 5 层,并要求台阶外侧反包 0.8m。
施工单位结算时按全段 5 层、搭接损耗 12%、边部反包全线计量,并另报锚固沟开挖回填。审核发现,正式变更只覆盖 150m 异常沉降段;原设计 3 层部分已在清单“土工格栅铺设”综合单价中考虑搭接与固定;反包仅限变更段外侧,锚固沟开挖回填与路基填筑整形工序重叠,不应单独计价。

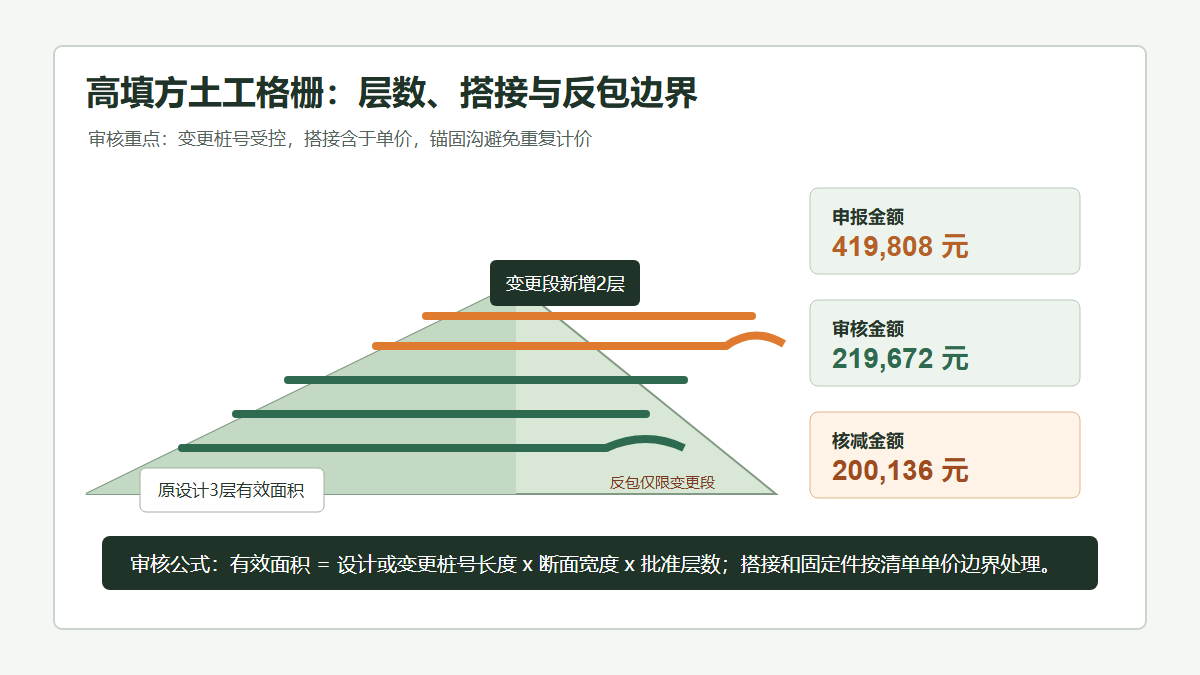

申报金额与审核金额
| 项目 | 施工单位申报口径 | 申报金额(元) | 审核确认口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 原设计 3 层土工格栅 | 440m x 7.2m x 3层,另加12%搭接 | 191,693 | 440m x 7.2m x 3层,搭接含于单价 | 171,072 | 20,621 |
| 变更新增 2 层 | 按全段 440m x 7.2m x 2层 | 127,795 | 仅 K38+610-K38+760,150m x 7.2m x 2层 | 38,880 | 88,915 |
| 反包加宽 | 全段双侧 0.8m x 5层 | 58,080 | 变更段外侧 0.8m x 5层 | 9,720 | 48,360 |
| 锚固沟开挖回填 | 单独按 704m 沟槽计价 | 42,240 | 已含在路基整形和格栅铺设配合中 | 0 | 42,240 |
| 合计 | 419,808 | 219,672 | 200,136 |
审核逻辑
- 原设计数量按设计断面和桩号长度计算,不按采购量、剩余料或现场搭接照片放大。合理搭接、U 型钉固定和局部裁剪属于综合单价消耗,不另列损耗。
- 变更数量必须受变更令桩号控制。本案例只有 K38+610-K38+760 段由 3 层调整为 5 层,其他区段仍按原设计 3 层计量。
- 反包长度应结合变更图断面确认,不能把试铺、返工或施工方便形成的边部折返扩大为计量宽度。
- 锚固沟若没有独立清单、没有专项变更和单独验收,且施工内容已包含在路基填筑整形、边坡修整及格栅铺设配合中,应按重复计价处理。
- 单价审核应关注材料规格是否一致。若申报采用高强度格栅单价,但变更图与进场复试仍为原规格,应按合同相应清单单价执行。
资料闭合建议
- 以设计图、变更令、技术核定单和监理指令确认层数变化的原因、范围和断面。
- 用施工测量断面、隐蔽验收记录和影像资料锁定铺设桩号,避免仅凭材料领用量反推工程量。
- 材料闭合应采用“采购量 - 库存量 - 经批准损耗量 = 可计量消耗量”的逻辑,采购超量不等于结算增量。
- 对反包、锚固沟、边坡修整等边界项目,应同步核查路基土石方、边坡防护和土工格栅清单说明。
- 变更段最好附一张分层示意图,标清原设计层、新增层、反包位置和不计量搭接范围。
结论
高填方土工格栅审核的核心不是“现场铺了多少卷材料”,而是“合同和变更允许计量多少有效面积”。本案例通过桩号、层数、宽度、反包和搭接边界复核,将申报 419,808 元审定为 219,672 元,核减 200,136 元。对类似项目,应优先控制变更范围外扩、搭接损耗重复计量和锚固沟重复计价三类风险。
