施工临时用电怎么组价?两台箱变只是费用树的第一层

定额计算 gonglu 3个月前 (08-08) 11次浏览 0个评论 扫描二维码
文章目录[隐藏]

工地临电报价最常见的一句话是:“1000kVA箱变两台,包干。”

真正送电时,还要有外电接入、10kV线路、箱变基础和围护、总配电箱、分配电箱、开关箱、低压电缆、接地防雷、试验验收,以及运行期间的电工巡检、迁改维修和完工拆除。

只询两台箱变多少钱,往往连完整系统的一半都没有问到。

本文只讲施工和造价边界。临时用电设计、安装、试验和运行必须由具备相应能力的专业人员按批准方案实施,严禁根据示意图自行接线或改造。

一、先把系统拆完整

典型临电系统可分为:外部电源及供电边界、10kV架空或电缆线路、箱式变电站、总配电箱、分配电箱、开关箱、低压电缆及保护、接地与防雷、备用电源和运行监测。

组价前至少明确:施工高峰负荷、用电点分布、供电距离、箱变容量与台数、线路敷设方式、备用电源范围、使用周期、供电部门界面以及设备最终归属。

GB 50194—2014《建设工程施工现场供用电安全规范》和JGJ 46—2005《施工现场临时用电安全技术规范》是施工现场临时用电的重要技术依据。具体方案仍应执行合同、供电条件和项目批准设计。

二、完整施工流程

典型流程为:

负荷和用电点调查→供电申请及界面确认→临电设计与计算→审核批准和技术交底→箱变基础、围护施工→10kV线路及箱变安装→接地防雷→总配电、分配电、开关箱和电缆敷设→试验验收→送电运行→巡检迁改→拆除回收

设计阶段不能只算总功率,还要考虑设备同时使用情况、线路长度和压降、分区供电、保护配置、特殊环境以及后续施工阶段负荷迁移。

隧道、拌和站、梁场和钢筋加工场距离很远时,一台大箱变未必比多点布置更经济。箱变少了,低压电缆可能变长,损耗、压降、迁改和故障影响范围都会增加。

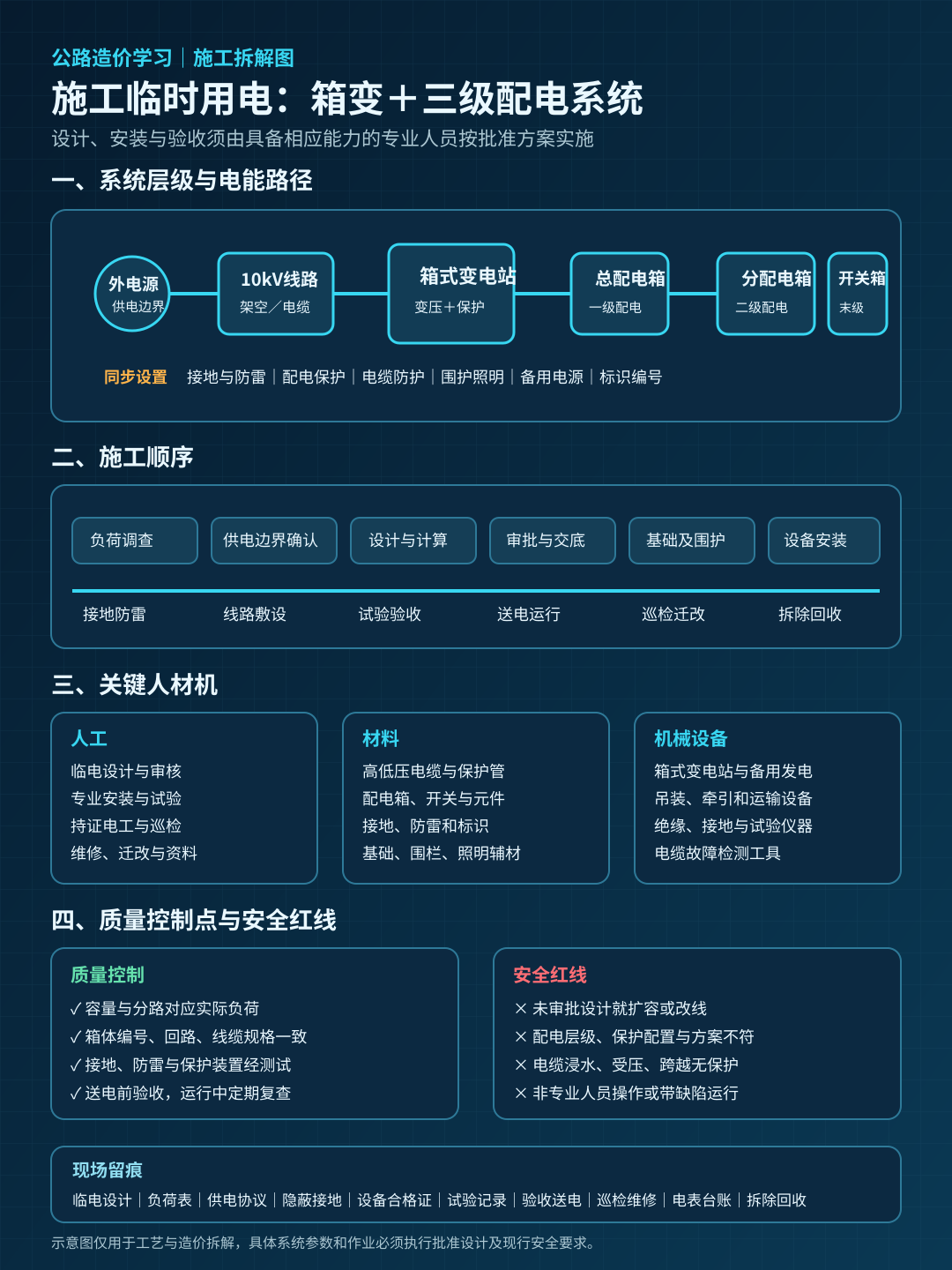

配图|施工临时用电箱变与三级配电施工拆解图

施工临时用电箱变与三级配电施工拆解

三、主要人材机

人工包括临电设计和审核人员、专业安装与试验人员、持证电工、巡检维修人员、吊装和电缆敷设辅助人员。

材料设备包括箱式变电站、高低压电缆、总配电箱、分配电箱、开关箱、开关与保护元件、接地材料、防雷设施、基础和围栏、标识照明及备用发电设备。

机械主要有吊车、运输车、电缆牵引设备、绝缘和接地测试仪器、故障检测设备及必要的土建施工机械。

四、工程量与计量边界

即使清单按“项”计量,成本分析也应拆出:

  1. 箱变容量、台数、采购或租赁周期;
  2. 10kV线路长度、敷设方式及接入费用;
  3. 箱变基础、围护、接地和防雷;
  4. 总配电箱、分配电箱、开关箱数量;
  5. 低压电缆分规格长度;
  6. 道路、便道和水沟跨越保护;
  7. 试验检测和验收点数;
  8. 运行月份、电工班次及维修迁改;
  9. 备用发电机台班与燃油;
  10. 拆除、运输、残值和复用。

电缆采购长度不是结算长度。盘内余量、合理损耗是组价参数,未敷设库存和回收电缆不能按已完成线路全额计量。

五、清单定额与组价逻辑

临电费用常见三种归属:包含在承包人施工措施中;列入临时工程或总额项目;因发包人改变供电条件、增加用电点形成变更。

完整费用树为:

勘察设计+外电接入和高压线路+箱变+三级配电及电缆+基础接地防雷+安装试验+运行人工和电费+维修迁改+拆除回收+管理利润风险-残值

不能只按箱变容量乘一个“每kVA单价”。采购箱变应分析使用期折旧和残值;租赁要核对月数、进退场和维修包含关系;施工用电费与电缆损耗也不能用箱变额定容量直接倒推。

六、两台1000kVA箱变示例测算

假设华东某高速公路标段设置2台1000kVA箱变,10kV线路1.6公里,总配及分配电箱22台、开关箱58台,低压电缆6.8公里,使用期18个月。

以下为2026年二季度假设条件下的示例测算:

费用项目 示例金额
勘察、设计及报装配合 18万元
10kV接入和线路 86万元
两台箱变采购/使用期成本 128万元
总配、分配及开关箱 54万元
低压电缆及保护 96万元
接地、防雷、围护和基础 18万元
安装、试验及验收 28万元
运行电工和维修 42万元
临时电费及示例损耗 34万元
管理、利润及风险 26万元
可回收设备材料残值 -32万元
示例总成本 498万元

审核时发现:箱变按全价计入仍另扣残值不足,核减38万元;1.1公里电缆仍在库未敷设,核减16万元;工具和附件重复计取8万元;部分电工已在现场管理费中支付,核减12万元;电费申报与电表记录不符,核减9万元。

498-38-16-8-12-9=415万元

这不是说两台1000kVA箱变系统只能值415万元,而是说明“2台箱变包干498万元”若不拆线路、电缆、运行周期和资产去向,很难经住审核。

七、常见错套漏套

  1. 只计算箱变,漏掉外电接入和10kV线路;
  2. 只按容量组价,不复核负荷和用电点;
  3. 漏算箱变基础、围护、接地和防雷;
  4. 漏算总配、分配、开关箱和线路保护;
  5. 电缆按采购量结算,未扣库存和回收;
  6. 箱变按全额采购,又不扣残值和复用;
  7. 租赁价已含维修和操作,再重复计取;
  8. 漏算试验、验收、巡检和故障维修;
  9. 运行电工与现场管理人员重复;
  10. 备用发电机仅按购置费,不核对实际台班;
  11. 电费按额定容量估算,与电表不闭合;
  12. 方案获批就理解为临电费用可以合同外另付。

八、审计重点与现场留痕

审计通常关注:负荷与容量是否匹配;线路和箱柜是否按批准设计实施;采购、租赁和自有设备如何计价;实际运行月份;电缆长度及回收;电工和维护是否重复;电费与电表是否对应;变更供电条件的责任归属。

建议形成:

临电设计+负荷计算+供电协议+审批交底+箱变和线路验收+隐蔽接地+设备合格证+试验记录+送电验收+巡检维修+电表电费+迁改记录+拆除回收

在同望中,可按“高压接入—变配电设备—低压系统—安装检测—运行维护—拆除残值”六层建立分析。

AI适合核对电缆领退料、设备编号、巡检日期、电表读数和费用台账,筛查“采购有量、竣工无线路”“同一配电箱多工区重复”“设备已退场仍计租赁”“电费月份与施工负荷不匹配”等异常。

施工临时用电组价不能只问两台箱变多少钱,而要回答:

电从哪里接入,经过哪些线路和保护到达设备,运行多久,完工后设备和电缆去了哪里。
