路基盲沟碎石、透水管与反滤土工布计量边界的造价审核

问题背景
挖方路段、低填浅挖段和地下水发育路段常设置路基盲沟。结算时,盲沟容易被拆成沟槽开挖、级配碎石、透水管、反滤土工布、接头和损耗等多个项目申报;而合同清单中的“盲沟”往往已经按延米综合计价,或对碎石盲沟与管式盲沟规定了明确的计量断面。
审核的难点不在于现场是否使用了这些材料,而在于三个边界:第一,实际施工长度是否属于批准范围;第二,碎石、土工布和管材应按设计净量还是采购实耗计量;第三,各构造层是综合单价的组成工作,还是合同允许拆分支付的独立项目。若不先锁定这三个边界,领料单上的“实耗”很容易替代图纸工程量,搭接、包裹和开挖也容易重复计价。

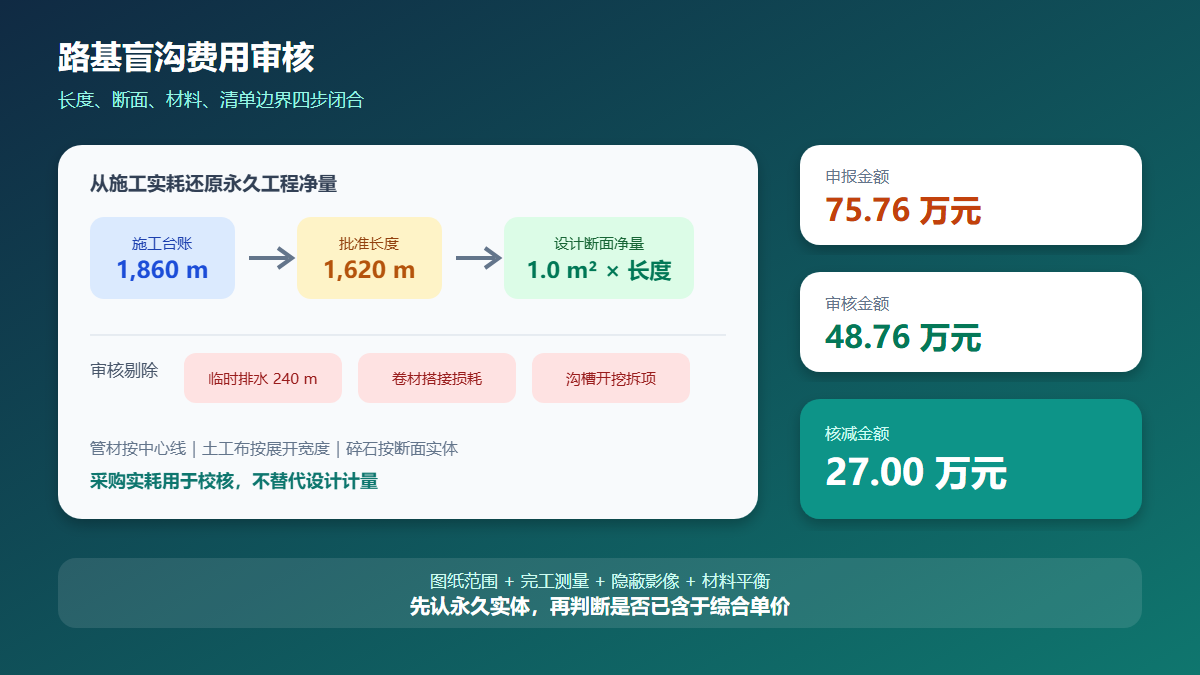

真实工程风格案例
某山区高速公路挖方路基地下水较发育,施工图和后续设计通知共批准设置管式盲沟 1,620 m,标准断面为 1.0 m²级配碎石、中央布置 DN150 打孔波纹管,反滤土工布按展开宽度 3.60 m 包裹。合同清单“路基盲沟”综合单价分析已包含沟槽开挖、基底整平、碎石填筑、土工布搭接、透水管连接及正常损耗,但现场签证又按材料和土方分别申报。
承包人以班组施工台账 1,860 m 为基数,并按采购量申报碎石 2,232 m³、透水管 2,046 m、土工布 10,230 m²,同时另报沟槽开挖 3,348 m³。审核将未见设计指令的 240 m 试挖与临时排水段剔除;碎石按批准断面净量计算,管材按中心线长度计量,承插口及接头消耗归入单价;土工布按设计展开宽度计算,不再按卷材领用量计搭接和裁剪损耗;沟槽开挖属于盲沟综合单价工作内容,不另支付。
申报金额与审核金额
| 费用项目 | 申报依据与金额 | 审核依据与金额 | 核减金额 |
|---|---|---|---|
| 级配碎石 | 2,232 m³×198 元/m³=44.19 万元 | 1,620 m×1.0 m²×198 元/m³=32.08 万元 | 12.11 万元 |
| DN150 透水管 | 2,046 m×72 元/m=14.73 万元 | 批准中心线长 1,620 m×72 元/m=11.66 万元 | 3.07 万元 |
| 反滤土工布 | 10,230 m²×8.60 元/m²=8.80 万元 | 1,620 m×3.60 m×8.60 元/m²=5.02 万元 | 3.78 万元 |
| 沟槽开挖 | 3,348 m³×24 元/m³=8.04 万元 | 已含在盲沟综合单价中,0 | 8.04 万元 |
| 合计 | 75.76 万元 | 48.76 万元 | 27.00 万元 |
本案例为依据常见公路合同计量规则和现场资料整理的脱敏复合案例,金额仅用于说明审核方法,不对应某一具体项目的实际结算。
审核逻辑
1. 先判断清单采用延米综合价还是分项计价
核对工程量清单、项目特征、技术规范和投标单价分析。若“盲沟”以延米计量且工作内容包括开挖、土工布、透水管和碎石,则这些工序原则上不能换名称再次申报。只有合同明确列有独立支付子目,或批准变更使材料体系超出原项目特征,才进入新增费用审核。
2. 用设计指令和测量成果锁定有效长度
有效长度应由施工图、设计变更、现场核定单和完工测量共同确认。为降水、试挖或施工便道临时排水设置的盲沟,即使最终留在地下,也不当然转化为永久工程量。本案例将施工台账 1,860 m 收敛为批准并验收的 1,620 m。
3. 碎石按设计断面净量,防止松方和实耗替代实体量
级配碎石工程量通常按批准断面面积乘有效长度计算。采购单、过磅单可用于校核材料去向,但不能直接作为实体计量依据。运输松方、压实系数、槽壁超挖和施工散失应按合同约定处理;综合单价已含正常损耗时,不再外加损耗率。
4. 管材按中心线长度审核接头和弯头边界
透水管应按批准中心线长度计量,承插重叠段不能按两根管的采购全长累计。直通接头、胶圈、扎带和常规端头处理通常属于安装辅材。集水井接口、异径三通等只有在图纸或变更中作为独立构件且合同允许计价时,才能另行审核。
5. 土工布用展开图复核,不按卷材领用量支付
审核应根据盲沟断面绘制土工布展开图,明确底宽、侧高、顶面包裹及设计搭接。若综合单价已考虑搭接和裁剪损耗,支付量采用设计净面积;领用量高于净量只能作为材料管理信息,不能证明永久工程实体增加。
6. 交叉检查盲沟与路基排水、换填项目
盲沟碎石可能与软基换填、路床透水层或渗沟反滤层在同一断面相接。审核应按桩号叠图,避免同一体积既计入盲沟,又计入碎石换填;沟槽土方也要与路基挖方清单核对,防止同一开挖范围重复计量。
资料闭合建议
- 建立按桩号编制的盲沟台账,记录设计类型、起讫桩号、断面、长度和变更编号。
- 隐蔽验收前拍摄带桩号牌和量尺的断面照片,保留基底、土工布展开、管道连接和碎石封闭四个阶段影像。
- 完工测量表应由施工、监理和业主代表共同签认,并与竣工图中心线长度一致。
- 材料进场、领用、退库资料按施工段归集,用于校核而不替代设计净量。
- 在签证中明确临时排水段、永久盲沟段及与换填层交叉体积的处理结论。
结论
路基盲沟审核的核心,是以批准长度和设计断面确定永久实体净量,再用合同工作内容排除开挖、接头、搭接和正常损耗的重复申报。本案例将 75.76 万元申报额审核为 48.76 万元,核减 27.00 万元;审核结果同时实现了长度、断面、材料和清单边界四条证据链闭合。
盖梁抱箍支架预压与周转摊销重复计价的造价审核 问题背景 桥梁下部结构施工中,柱式墩盖梁常采用抱箍支架、穿心棒支架或少支点钢平台现浇。由于盖梁数量多、墩高变化大,施工单位在结算时可能将抱箍、工字钢、贝雷片、分配梁、千斤顶预压、砂袋堆载、支架安拆和材料周转损耗分别…
