桥梁通车后,支座、横隔板、钢箱梁内部和梁底病害都要有人能到达。永久检修道就是检查、维修和更换作业的“最后一公里”。
但在造价中,它常被简化成“钢构件若干吨”:漏掉格栅板、栏杆、防腐、检修门和高空吊装;或者已经按成套检修道计价,又把临时吊篮、施工平台全部装进永久工程量。

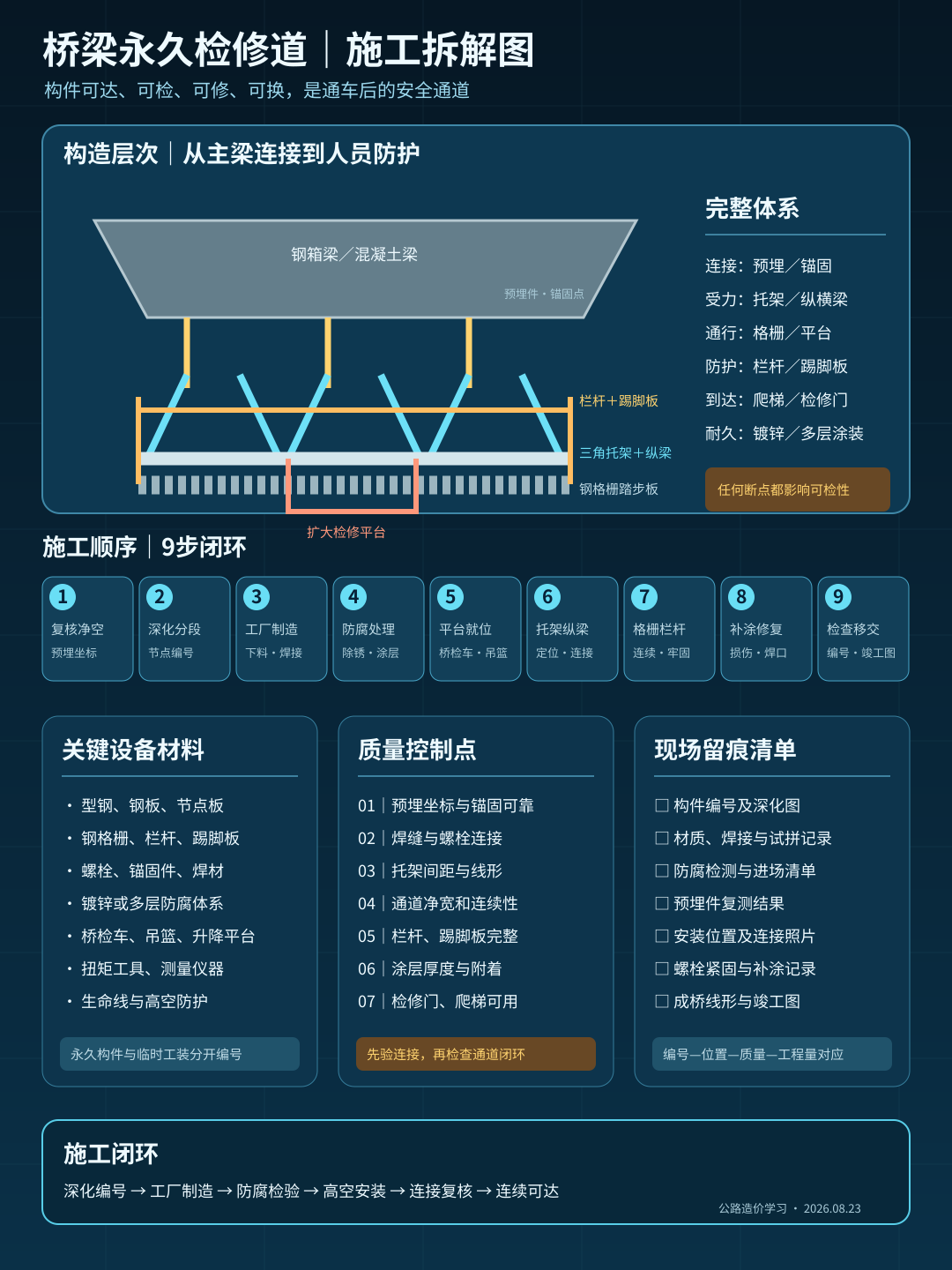

一、构造与施工流程
常见永久检修道由预埋件或后置锚固件、三角托架、纵向梁、钢格栅踏步板、栏杆踢脚板、连接螺栓、检修平台、爬梯或检修门、防腐体系组成。有条件时还会配置照明、接地和生命线接口。
典型流程为:
复核设计和桥下净空→核查预埋件坐标→深化分段及节点详图→工厂下料焊接和试拼→除锈、防腐或热浸镀锌→运输进场→桥检车、吊篮或作业平台就位→托架安装→纵梁及横梁连接→格栅板、栏杆和踢脚板安装→补涂修复→线形、连接及承载检查→编号移交。
主要材料包括型钢、钢板、钢格栅、栏杆管材、高强或普通螺栓、锚固件、焊材及防腐涂料。机械包括数控切割和焊接设备、喷砂涂装设备、汽车吊、桥梁检测车、升降平台及扭矩工具;人工包括测量、钢构制造、焊接、涂装、起重、高空安装和检测人员。

二、工程量口径:长度、面积、质量不能混用
内部算量至少拆成六组:
- 托架、纵横梁、节点板按设计净质量;
- 格栅踏步板按净面积或质量;
- 栏杆、踢脚板按长度或质量;
- 预埋件、锚栓、螺栓按质量或套数;
- 检修平台、爬梯、检修门按座、套或质量;
- 防腐按设计涂装面积、构件质量或成品综合口径。
检修道按延米列清单时,必须在项目特征中写清宽度、钢材用量、防腐体系、栏杆数量和安装高度。不同桥型即使长度相同,吨位与高空措施也可能相差很大。
钢构件计量通常以设计净量为基础。焊缝金属、切割损耗、工艺加长和临时吊耳多进入综合单价,不宜直接扩大永久工程净量。后置锚栓只有经设计确认并形成永久构造时,才进入相应实体或变更计量。
三、清单定额与组价逻辑
标准清单未必为每一种检修道提供完全匹配的独立子目。项目可能按钢结构质量、检修道长度、成套设施或桥梁附属总额计量,因此必须同时核对专用清单、设计图、技术规范和单价工作内容。
组价建议拆为:
钢构件制造+格栅栏杆及附件+防腐体系+运输吊装机械+高空安装人工+作业平台与交通维护+检测验收+管理利润和风险。
人工费不能只按地面钢结构安装考虑。梁底定位、分段吊装、螺栓紧固、补涂和高空转场效率低,应按批准方案配置人员和班组效率。
材料费核心不只是钢材吨价,还包括格栅、紧固件、镀锌或多层涂装、现场修补材料。机械费重点是桥检车、吊车、升降平台或水上作业设备的组合与实际使用时间。
措施费应检查临时吊篮、生命线、封道维护、水上安全和二次转运;风险费关注既有预埋件偏差、狭窄空间、高空风速及交叉施工,但承包人返工不能当作风险重复结算。

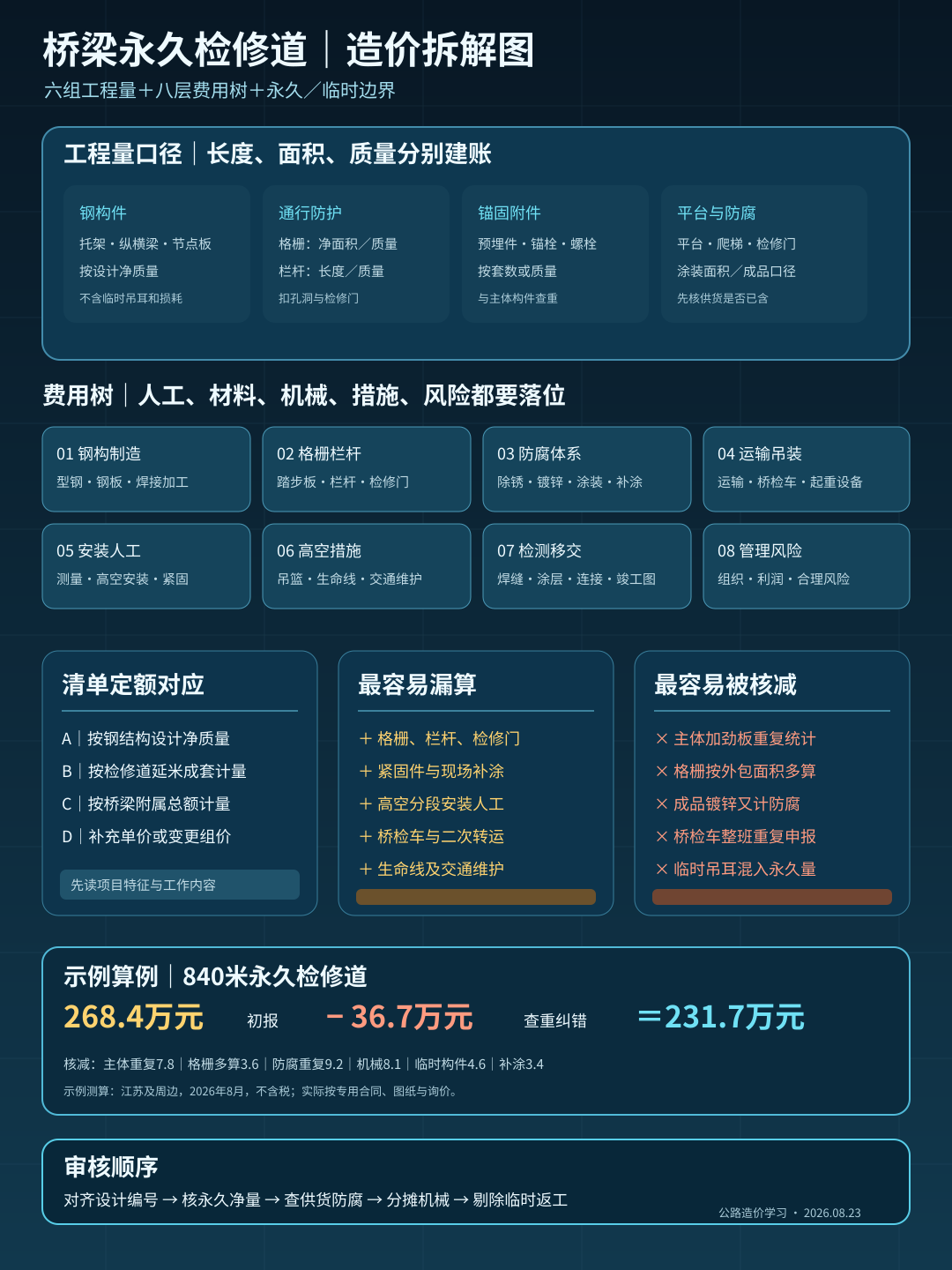

四、改编算例:268.4万元为何审定231.7万元
某跨江钢箱梁桥设置永久检修道840米,标准宽0.80米,托架间距2米,共420组;钢格栅净面积672平方米,结构型钢及节点板设计净重82.6吨,另有6座扩大检修平台和4处爬梯。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,均为不含税示例价;具体材料、防腐和机械价格以项目询价为准。
施工单位初报:
- 钢构件制造及连接件:92.5万元;
- 格栅、栏杆、平台和爬梯:51.8万元;
- 工厂防腐及现场补涂:26.4万元;
- 运输、桥检车和吊装机械:38.6万元;
- 高空安装及安全措施:24.9万元;
- 预埋件复核、锚固和检测:12.7万元;
- 管理利润及风险:21.5万元。
初报合计268.4万元。
审核发现:
- 深化图中7.4吨箱梁附属加劲板已计入主体钢箱梁,核减7.8万元;
- 格栅板按外包尺寸计算,多计48平方米孔洞及检修门范围,核减3.6万元;
- 部分格栅供货价已含热浸镀锌,又单列防腐,核减9.2万元;
- 桥检车台班与桥面系共用,但按检修道独占整班申报,核减8.1万元;
- 临时吊耳和可回收作业平台计入永久钢构件,核减4.6万元;
- 现场补涂与安装损伤修复重复计取,核减3.4万元。
最终审定:
268.4-7.8-3.6-9.2-8.1-4.6-3.4=231.7万元
纠错顺序是:先把主体桥梁与检修道设计编号对齐,再核永久净量;随后核供货价是否包含防腐和附件;最后按机械使用记录分摊桥检车,并剔除临时、周转和返工内容。
五、最容易错套漏套的位置
- 只按型钢吨位计价,漏掉格栅、栏杆和检修门;
- 主体钢箱梁与检修道节点板重复统计;
- 格栅板按外包面积计算,未扣孔洞和开口;
- 镀锌已含在成品价中,又单套防腐;
- 工厂涂装与现场补涂边界不清;
- 临时吊耳、吊篮和作业平台混入永久实体;
- 桥检车、吊车台班与其他工序重复;
- 预埋件偏差造成的返工当作设计变更;
- 漏算高空分段安装、生命线和交通维护;
- 只验收钢材数量,没有检查通道连续性、净宽和连接状态。
现场至少保留:构件编号表、工厂材质与焊接记录、防腐检测、进场清单、预埋件复测、安装位置照片、螺栓紧固记录、补涂记录、成桥线形及竣工图。
在同望软件中,可按“钢构制造—格栅栏杆—防腐—运输吊装—高空措施—检测移交”建立补充单价。AI可对照主体钢结构与检修道深化图,识别重复构件编号、外包面积多算和防腐工作内容重叠。
永久检修道组价的核心不是称出多少吨钢,而是:
哪些构件形成了可达、可检、可修的永久通道,制造、防腐、安装和高空措施分别在哪个支付项目中承担。
注:案例为同类型项目改编,价格为示例测算,不代表地区信息价或市场指导价。
参考依据
以下页面均于2026年8月23日核验:
- 司法部:《中华人民共和国民法典》全文页面,合同费用承担、解释、履行和抵销应结合具体条款及证据判断。
- 最高人民法院:《关于适用〈中华人民共和国民法典〉合同编通则若干问题的解释》,2023年12月5日发布,包含合同解释、履行及抵销等规则。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)发布公告,自2018年3月1日起施行;项目专用文件应与标准文件共同使用。
- 交通运输部:2018年版工程量清单计量规则,用于核对一般计量原则及相关工作内容边界。
- 交通运输部:JTG/T 3650—2020《公路桥涵施工技术规范》,自2020年10月1日起施行。
- 交通运输部:JTG F80/1—2017《公路工程质量检验评定标准 第一册 土建工程》,自2018年5月1日起施行。
- 交通运输部:《关于推进公路钢结构桥梁建设的指导意见》解读,明确钢结构桥梁应重视构件可达、可检、可修、可换的检修构造。
- 交通运输部:JT/T 722—2008《公路桥梁钢结构防腐涂装技术条件》发布公告,自2008年11月1日起实施;具体项目应核对现行设计文件及适用标准版本。
