软土地基处理图上,塑料排水板常被画成一排排竖线。造价人员如果只计算“多少延米排水板”,很容易漏掉砂垫层、滤膜、排水沟、堆载预压和监测;如果按材料进场米数结算,又会把盘余、试插和未插入长度一起算进去。
一、作用与施工流程
塑料排水板为软土提供竖向排水通道,配合水平砂垫层和堆载,使孔隙水排出、地基固结沉降加快。它不是单独工作的“塑料带”,而是排水、加载和监测共同组成的处理体系。
典型流程为:

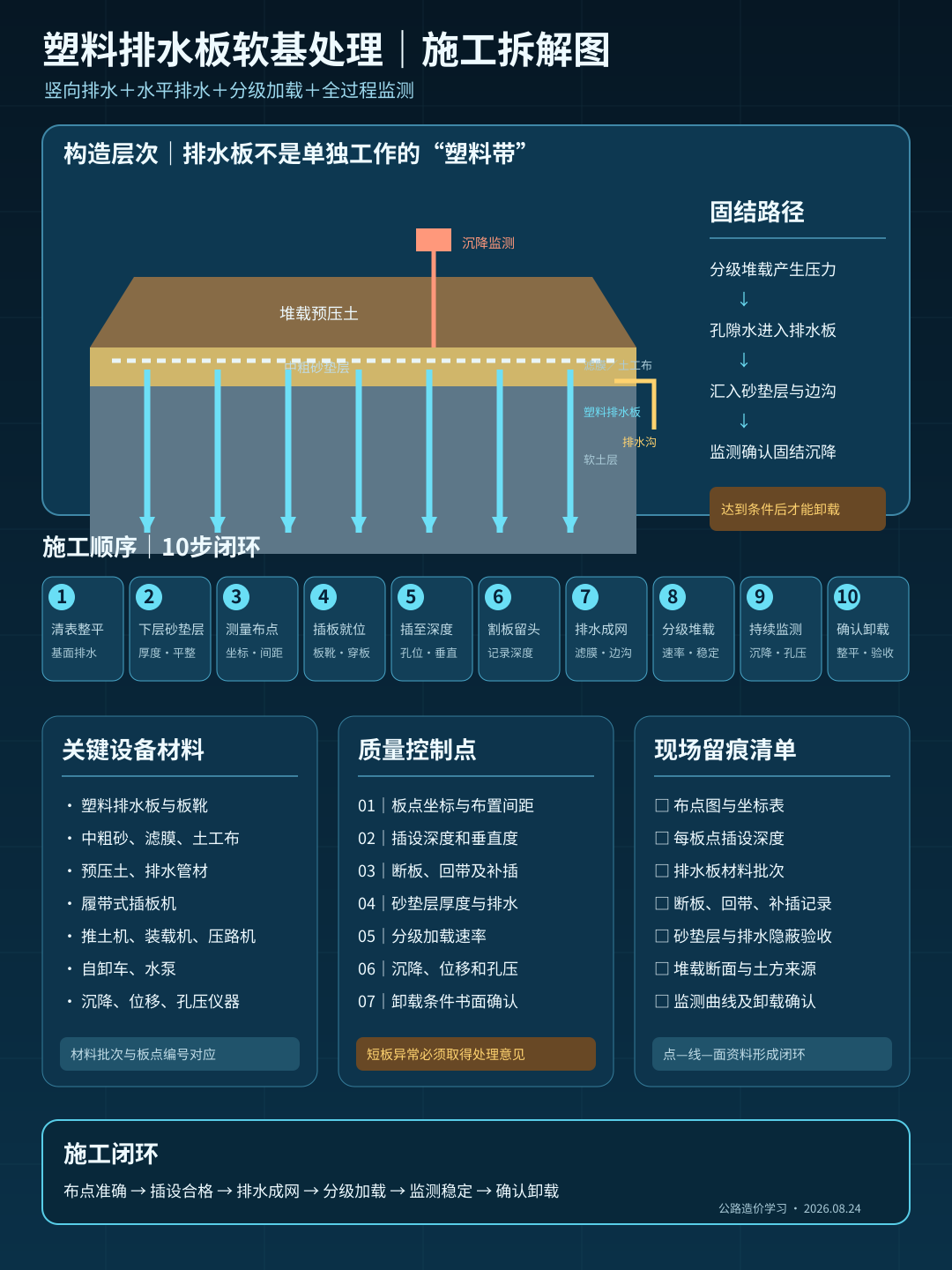

清表整平→铺设下层砂垫层→测量放样→插板机就位→安装板靴并穿板→静压或振动插设至设计深度→割板留头→记录孔位与深度→铺设上层砂垫层和土工材料→设置排水沟与集水井→分级堆载预压→沉降、位移和孔压监测→达到卸载条件→卸载整平并验收。
主要材料包括塑料排水板、中粗砂、滤膜或土工布、排水管材及预压土。机械包括履带式插板机、推土机、装载机、压路机、自卸车、水泵和测量监测设备;人工包括放样、插板、砂垫层、排水、监测和机械辅助人员。

二、工程量口径
塑料排水板内部算量可按:
板点数=处理面积÷纵向间距÷横向间距(矩形布置)
设计插板长度=各板点设计深度之和
若为梅花形或三角形布置,应按相应控制面积计算,不能直接套矩形公式。边界不规则区域宜根据坐标或布点图逐点统计。
对外计量应以合同规则和合格完成量为准。采购长度包含盘卷余量、穿机损耗、割板余头、试插及未使用库存,不等于设计插设长度。遇到硬层未达到设计深度时,应取得设计和监理处理意见,不能自行按材料消耗长度申报。
砂垫层通常按设计净体积计算;预压土按批准断面或清单口径计算,并区分天然方、松方与压实方。排水沟、集水井、滤膜和监测若已包含在软基处理综合单价中,不得重复;若专用清单单列,则分别计量。
三、清单定额与费用树

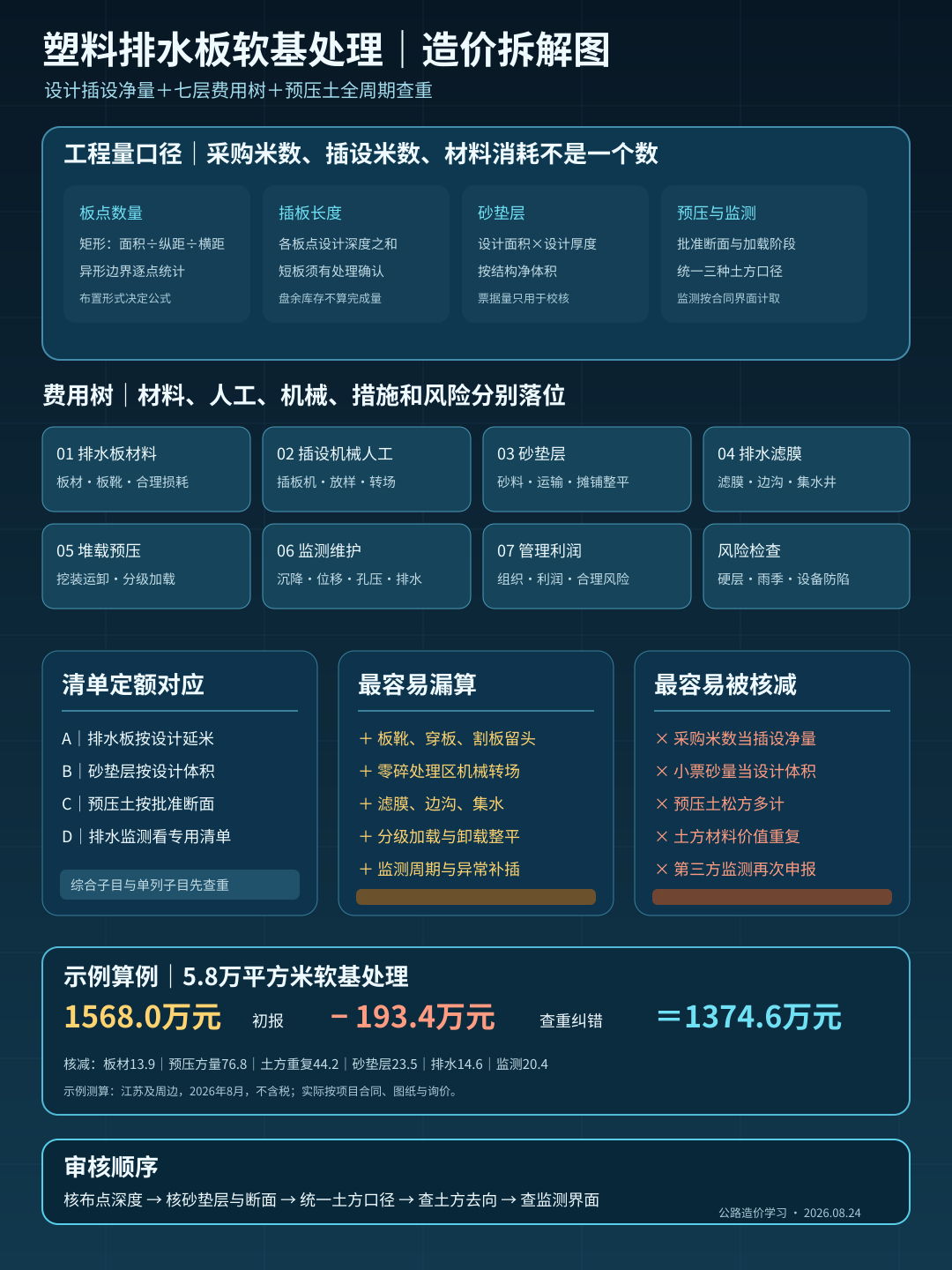

建议把组价拆成七层:
排水板材料+插板机械与人工+砂垫层+滤膜排水系统+预压土挖装运卸+监测维护+管理利润和风险。
排水板材料费按设计长度加合理损耗测算;插板机械费与地层、深度、间距、转场频率和设备效率有关。处理区零碎、板深变化大时,不能只按平均日产量估算。
砂垫层成本包括砂料、运输、摊铺和整平;预压土要划清取土、运输、分层加载、顶面整理、卸载及最终去向。若预压土卸载后用于路基填筑,应避免把同一方土的材料价值重复计入两个子目。
措施和风险主要包括施工便道、临时排水、插板机防陷、雨季停工、地下障碍物及异常地层。设计外补插、断板处理和监测周期延长是否另计,必须结合原因和书面指令判断。

四、改编算例:1568万元为何审定1374.6万元
某软基处理段设计面积5.80万平方米,塑料排水板按1.2米×1.2米矩形布置,平均设计深度14米;砂垫层厚0.50米,堆载预压平均高度3.0米。
示例工程量:
- 板点数约为58000÷1.2÷1.2=40278点;
- 设计插板长度约为40278×14=563892米;
- 砂垫层净体积为58000×0.50=29000立方米;
- 预压土批准断面体积约174000立方米。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,均为不含税示例价,材料、运输和机械价格以具体项目询价为准。
初报费用:
- 砂垫层:362.5万元;
- 排水板材料:278.4万元;
- 插板机械及人工:196.7万元;
- 滤膜、排水沟和集水:78.6万元;
- 预压土挖装运卸及卸载:482.3万元;
- 监测与维护:89.7万元;
- 管理利润及风险:79.8万元。
初报合计1568.0万元。
审核发现:
- 按采购592000米申报,未扣盘余和未使用库存,核减13.9万元;
- 预压土按车厢松方累计,超过批准断面及换算后工程量,核减76.8万元;
- 可利用预压土已在取土和路基填筑中计价,又重复计材料价值,核减44.2万元;
- 砂垫层按进场票据量申报,超过设计净体积及合理损耗,核减23.5万元;
- 排水沟、集水井部分内容已包含在现场排水措施中,核减14.6万元;
- 部分沉降监测由建设单位另行委托,重复核减20.4万元。
最终审定:
1568.0-13.9-76.8-44.2-23.5-14.6-20.4=1374.6万元
纠错顺序是:先根据布点图和设计深度核插板净量,再核砂垫层与预压断面;随后统一松方、天然方和压实方口径;最后检查预压土去向、排水措施和第三方监测是否重复。
五、常见错套漏套及审计风险
- 矩形布置与梅花形布置套用同一公式;
- 用排水板采购长度代替合格插设长度;
- 遇硬层短板没有设计确认,却按原深度申报;
- 漏算穿板、板靴、割板留头和插板机转场;
- 砂垫层按进场小票量直接结算;
- 预压土松方、天然方、压实方混用;
- 预压土卸载后用于路基,再次计取材料价值;
- 排水沟、集水井与临时排水措施重复;
- 监测已由第三方实施,施工单位又重复申报;
- 沉降未达到卸载标准,为赶工提前卸载形成返工;
- 补插、断板处理没有孔位和原因记录;
- 只留设备日报,没有布点坐标、深度和材料批次对应关系。
现场应形成“点—线—面”资料链:每个板点有坐标和深度,每卷排水板有材料批次,每个处理区有砂垫层、堆载断面和监测曲线。卸载前还应保留达到设计控制条件的确认记录。
在同望软件中,可按“排水板材料—插设—砂垫层—排水滤膜—堆载预压—卸载利用—监测”拆分补充单价。AI可读取插板机记录和布点图,识别重复孔位、异常短板、材料进场量与设计量偏差,并核对预压土是否跨子目重复计价。
塑料排水板软基处理真正要算的不是“插了多少米塑料带”,而是:
多少合格排水通道与水平排水、堆载和监测共同完成了设计要求,又分别在哪个清单项目中支付。
注:案例为同类型项目改编,价格为示例测算,不代表地区信息价或市场指导价。
参考依据
以下页面均于2026年8月24日核验:
- 交通运输部:JTG/T 3610—2019《公路路基施工技术规范》公告,自2019年12月1日起施行。
- 交通运输部:JTG D30—2015《公路路基设计规范》公告,自2015年5月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)发布公告,自2018年3月1日起施行,具体项目还应结合专用合同条款。
- 交通运输部:2018年版工程量清单计量规则,用于核对路基挖填、软基处理及一般计量边界。
- 交通运输部:JTG 3830—2018、JTG/T 3832—2018、JTG/T 3833—2018等造价标准发布页,相关标准自2019年5月1日起施行。
- 交通运输部:《公路土工试验规程》解读,说明土的密实度、承载能力等试验指标及应用背景。
