门架式可变信息标志常被简称为“情报板”。询价时,供应商很容易只报一块LED屏体的价格;编清单时,又可能只写“可变信息标志,3套”。
等到施工才发现:让一块屏真正站在高速公路上并接受监控中心控制,还需要基础、门架、控制箱、供电、通信、防雷接地、软件接口、封道吊装和系统联调。
造价人员最容易犯两种相反错误:一种只按屏体报价,漏掉外围系统;另一种把屏体、模组、电源、控制卡和软件拆开重复计价,却没有核清“一套”的交付边界。
一、系统构成与施工流程
一套典型门架式可变信息标志,可拆为八个部分:混凝土基础及预埋件、立柱与横梁、LED显示屏及箱体、控制器和配电箱、供电电缆、通信光缆或传输设备、防雷接地、软件接入与安装调试。
施工流程通常为:

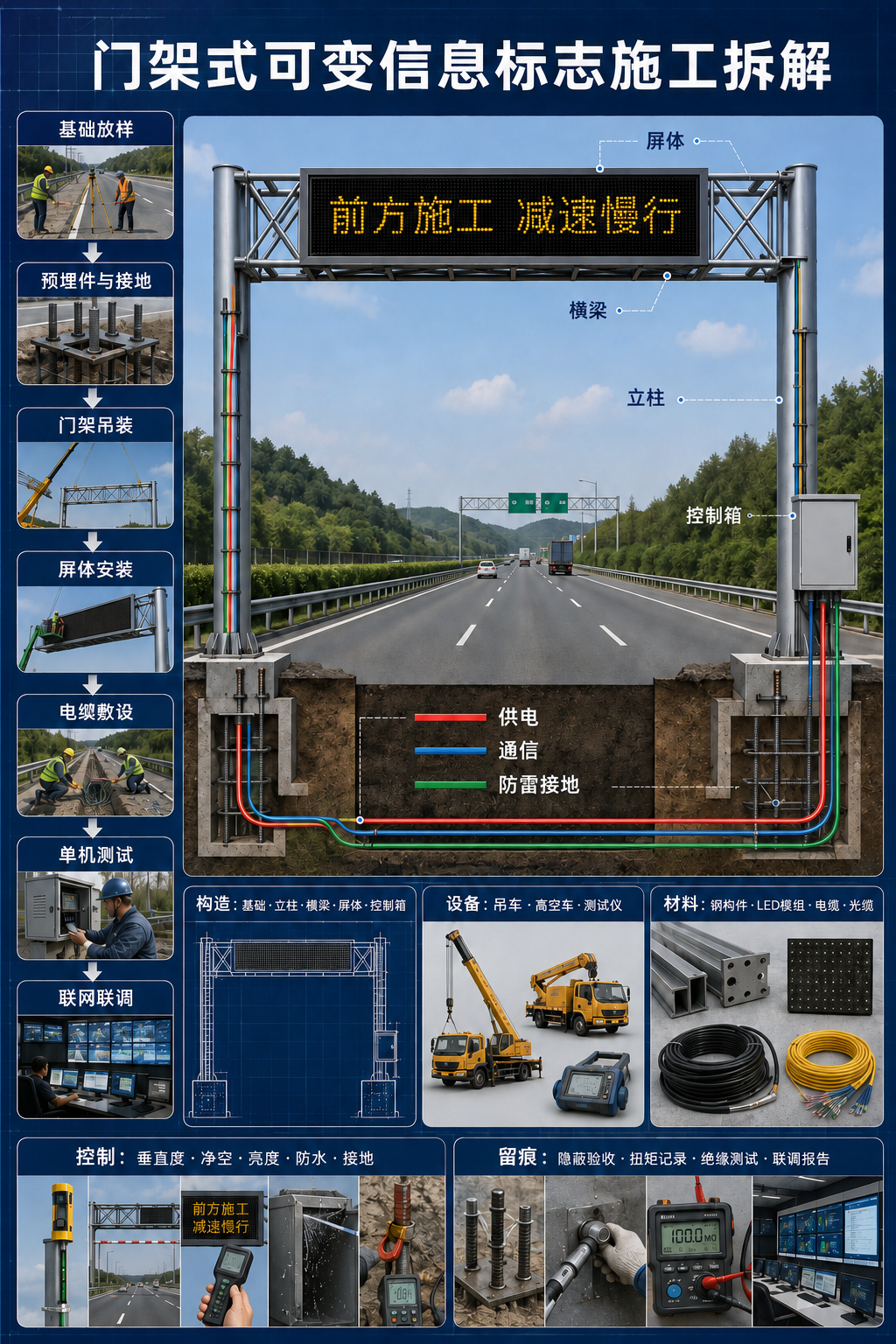

点位复核与交通组织→地下管线探查→基础放样和开挖→钢筋、预埋件及接地体施工→基础浇筑养护→门架构件进场检验与预拼装→封道窗口内吊装立柱及横梁→高强螺栓紧固和垂直度、净空复测→屏体吊装→控制箱和配电设备安装→供电电缆、通信光缆敷设与接续→防雷接地测试→单机测试→接入监控平台→信息发布和故障告警联调→试运行、验收和建档。
主要人工包括基础施工、钢结构安装、高空作业、电缆敷设、光纤熔接、设备接线、软件配置和测试人员。
主要材料设备包括钢筋混凝土、预埋螺栓、热浸镀锌门架、LED屏体及模组、控制器、配电及防雷器件、电缆、光缆、接地材料和通信设备。
主要机械包括汽车吊、高空作业车、运输车、挖掘机、混凝土设备、光纤熔接机、绝缘电阻测试仪、接地电阻测试仪及亮度测试设备。
施工控制点不能只看屏幕能否点亮。基础位置、预埋螺栓偏差、门架垂直度、道路净空、连接螺栓扭矩、钢构件防腐、箱体防水、显示亮度与均匀性、绝缘、接地、通信稳定性、信息显示和故障告警都要形成记录。

二、工程量与计量边界:先定义“一套交付什么”
门架式可变信息标志常按“套”计量,但“套”不是天然明确的单位。项目专用清单可能将基础、门架和设备合并,也可能把土建基础、钢结构、屏体、供电通信分别列项。
计量前必须同时核对设计图、设备材料表、清单项目特征、技术规范和单价工作内容。
如果按完整系统一套计量,一般应在设备安装完成、供电通信接通、单机及联网测试合格后形成支付条件。采购到场、屏体点亮或门架安装完成,都可能只是中间状态。
如果基础和门架另列清单,应按对应单位和规则计量,不能再塞入设备“套价”;反过来,如果系统清单已经明确包含基础门架,也不能再次拆项。
电缆、光缆和管道长度要明确起讫点、预留量、盘柜接线余量及路由边界。设备采购盘长、备用芯和库存不等于完成工程量。
软件平台若已在监控中心系统集成清单支付,外场情报板单价只应计必要的终端许可、接口配置或现场调试,避免重复购买平台功能。
三、清单定额与组价逻辑
这类系统宜按“设备询价+土建及安装定额+专项措施+系统集成”组合分析,不宜只找一个设备安装子目机械套用。

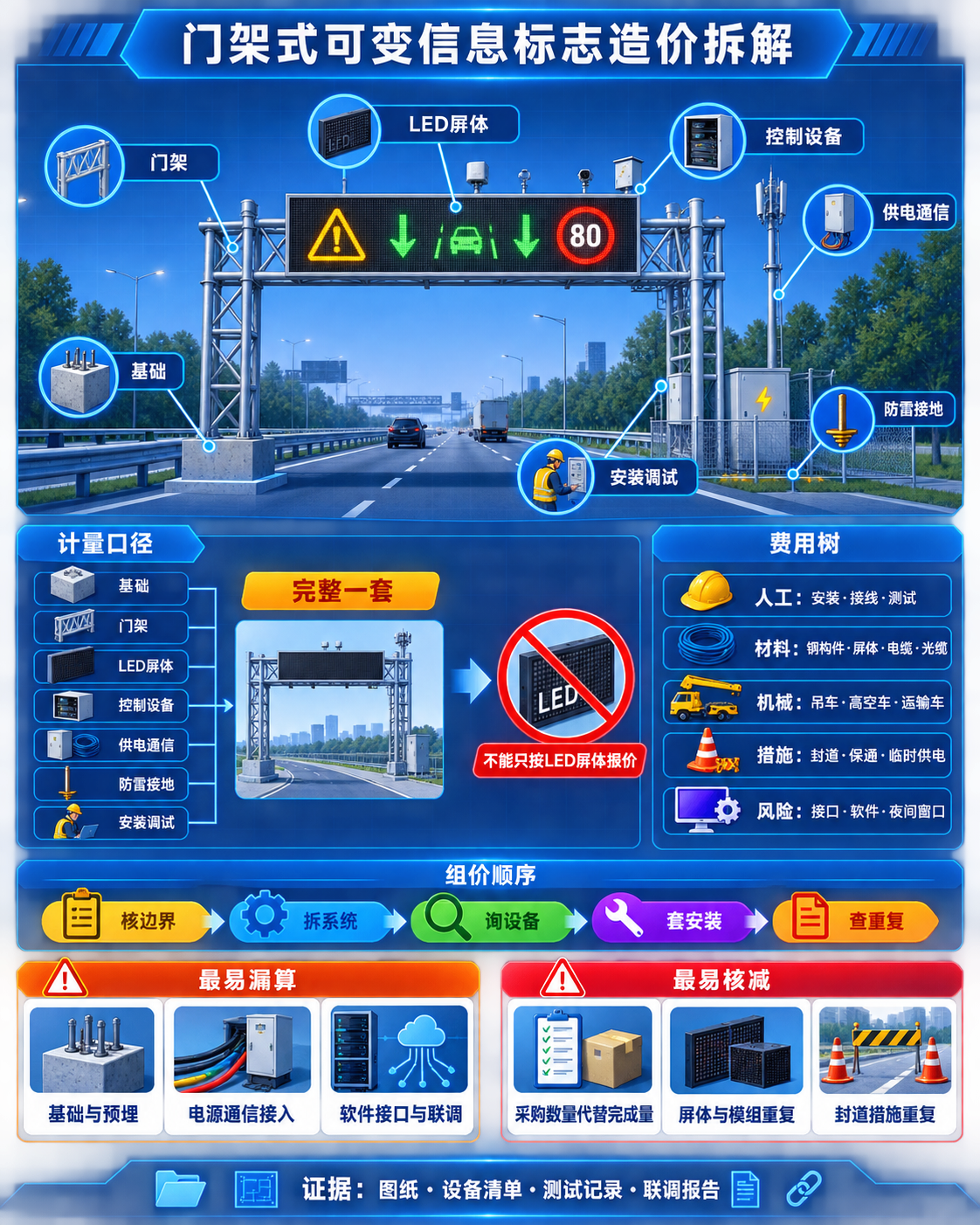

建议费用树拆为:
基础及预埋+门架制造防腐+LED屏体及控制设备+供配电+通信传输+防雷接地+运输吊装安装+软件接口与联调+封道保通+管理利润与风险
设备询价应写清显示尺寸、像素间距、亮度、视认距离、颜色、箱体防护、控制方式、通信协议、工作环境、备件、质保、测试和软件边界。只写“可变信息标志一套”,不同供应商报价没有可比性。
钢门架要区分图纸理论重量、连接构件、热浸镀锌或其他防腐、运输分段及现场拼装。下料损耗和临时吊耳通常进入综合单价,采购重量不能直接作为结算重量。
基础施工需考虑开挖、弃土、钢筋、模板、混凝土、预埋件、接地体和恢复;若项目处于改扩建保通条件下,还要核夜间封道窗口、吊车站位、防护车辆和人员组织。
风险费重点考虑接口协议变化、供电接入距离不确定、通信链路开通滞后、夜间封道窗口压缩、既有地下设施冲突和软件版本适配。

四、改编算例:3套初报468.6万元,为什么审定397.2万元
某高速公路改扩建工程增设3套门架式可变信息标志。清单按“套”计量,项目特征写明包含屏体、控制器、门架、基础、供配电、通信、防雷接地、安装、调试及接入既有监控平台。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,均为不含税示例价,不代表信息价、指导价或具体项目市场成交价。
承包人初报费用:
- LED屏体及控制设备:186.0万元;
- 门架制造、防腐及安装:81.6万元;
- 基础与预埋:42.9万元;
- 供配电及电缆:38.7万元;
- 通信光缆及传输:31.5万元;
- 防雷接地:12.6万元;
- 软件接口与联调:24.0万元;
- 封道、吊装及保通:27.3万元;
- 管理利润及风险:24.0万元。
初报合计468.6万元。
审核逐项核对后发现:
- 屏体整机报价已经包含LED模组和电源组件,另列备件外的模组费用重复,核减18.0万元;
- 光缆采购盘长按9.6公里申报,批准路由完成量及合理预留折算为7.8公里,核减5.7万元;
- 监控中心平台软件清单已包含通用接入许可,外场设备又重复计取,核减9.0万元;
- 门架封道吊装已在专项交通组织总额项目计取一部分,重复核减12.6万元;
- 基础弃土外运距离和混凝土泵送按最高条件统一申报,与现场记录不符,核减6.9万元;
- 管理费、利润和风险费取费基数包含了重复项目,联动核减19.2万元。
最终审定:
468.6-18.0-5.7-9.0-12.6-6.9-19.2=397.2万元
纠错顺序是:先确认“一套”已经包含什么;再把设备、土建、安装、接入和措施拆开询价或套项;随后核屏体整机与内部模组、平台软件与终端接口、专项保通与单项封道是否重复;最后按完成路由、图纸数量和测试合格状态计量。
五、常见错套、漏套和审计风险
- 只询LED屏体价格,漏掉基础、门架、控制、供电通信和联调;
- 屏体整机价格已经含模组、电源和控制卡,又重复拆项;
- 用采购钢材重量代替门架设计理论重量;
- 基础和门架已在“套”价中包含,又另套土建及钢结构;
- 预埋螺栓、接地体、防雷器和箱体基础漏算;
- 电缆光缆按采购盘长计量,未核完成路由和库存;
- 只计设备到货,没有安装、测试和联网验收支付条件;
- 平台通用许可、终端接口和新增功能边界不清;
- 高空车、吊车和运输车只有台班,没有封道窗口及吊装记录;
- 夜间封道和交通维护与第100章或专项保通项目重复;
- 漏算既有管道疏通、光纤熔接、配电接入和道路恢复;
- 设备备件、专用工具、培训、试运行和质保要求没有进入询价表。
现场应形成“一套一档”:设计点位、基础隐蔽验收、预埋复测、门架批次和防腐、螺栓扭矩、吊装记录、电缆光缆路由、绝缘与接地测试、屏体性能、联网信息发布、故障告警和联调报告全部关联同一设备编号。
在同望软件中,可按“基础预埋—门架—屏体控制—供配电—通信—防雷接地—吊装安装—软件联调—保通措施”建立补充单价分析;市场询价表必须与清单边界使用相同的拆分结构。
AI工具可以比对设计设备表、厂家报价和清单项目特征,自动提示屏体与模组、平台许可与接口、封道措施和电缆路由的重复或遗漏,但不能替代合同边界判断和设备技术符合性审查。
门架式可变信息标志真正要算的不是“一块LED屏多少钱”,而是:
在批准点位交付一套能稳定供电、可靠通信、受中心控制并通过测试验收的信息发布系统,各组成部分只在一个支付位置计价。
注:案例为同类型项目改编,价格均为示例测算。设备规格、施工参数、检测项目和支付口径以具体项目设计、合同、清单及批准方案为准。
参考依据
以下页面于2026年8月28日核验:
- 交通运输部:《公路工程质量检验评定标准 第二册 机电工程》(JTG 2182—2020)发布公告,2020年12月30日公布,自2021年3月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202012/t20201230_3510057.html
- 交通运输部:《公路工程质量检验评定标准 第二册 机电工程》修订解读,说明该标准用于统一公路机电工程检测方法及技术要求:https://xxgk.mot.gov.cn/jigou/glj/202012/t20201230_3510088.html
- 交通运输部:《高速公路交通工程及沿线设施设计通用规范》(JTG D80—2006)发布公告:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312391.html
- 交通运输部:公路交通标志板等交通行业标准发布通知,其中列有高速公路监控设施通信规程和可变信息标志显示管理相关标准;具体项目应继续核对标准现行有效状态及设计采用版本:https://xxgk.mot.gov.cn/jigou/kjs/202006/t20200623_3316648.html
- 交通运输部:《公路工程标准施工招标文件》(2018年版)发布页面,计量与责任边界以项目采用文本和专用合同条款为准:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
