预制梁场里最显眼的是龙门吊,最容易被造价人员忽略的却是它脚下两条轨道。
不少预算只计算钢轨和安装人工,实际施工后才发现:地基承载不足需要换填或加固,轨道梁要配筋和预埋,钢轨要压板固定和精调,还要做接地、排水、沉降观测、试运行以及完工后的拆除恢复。
如果全部塞进“梁场建设费”,结算时说不清;如果每项都拆开,又容易与龙门吊设备安装、临建和安全生产费重复。
一、构造和施工流程

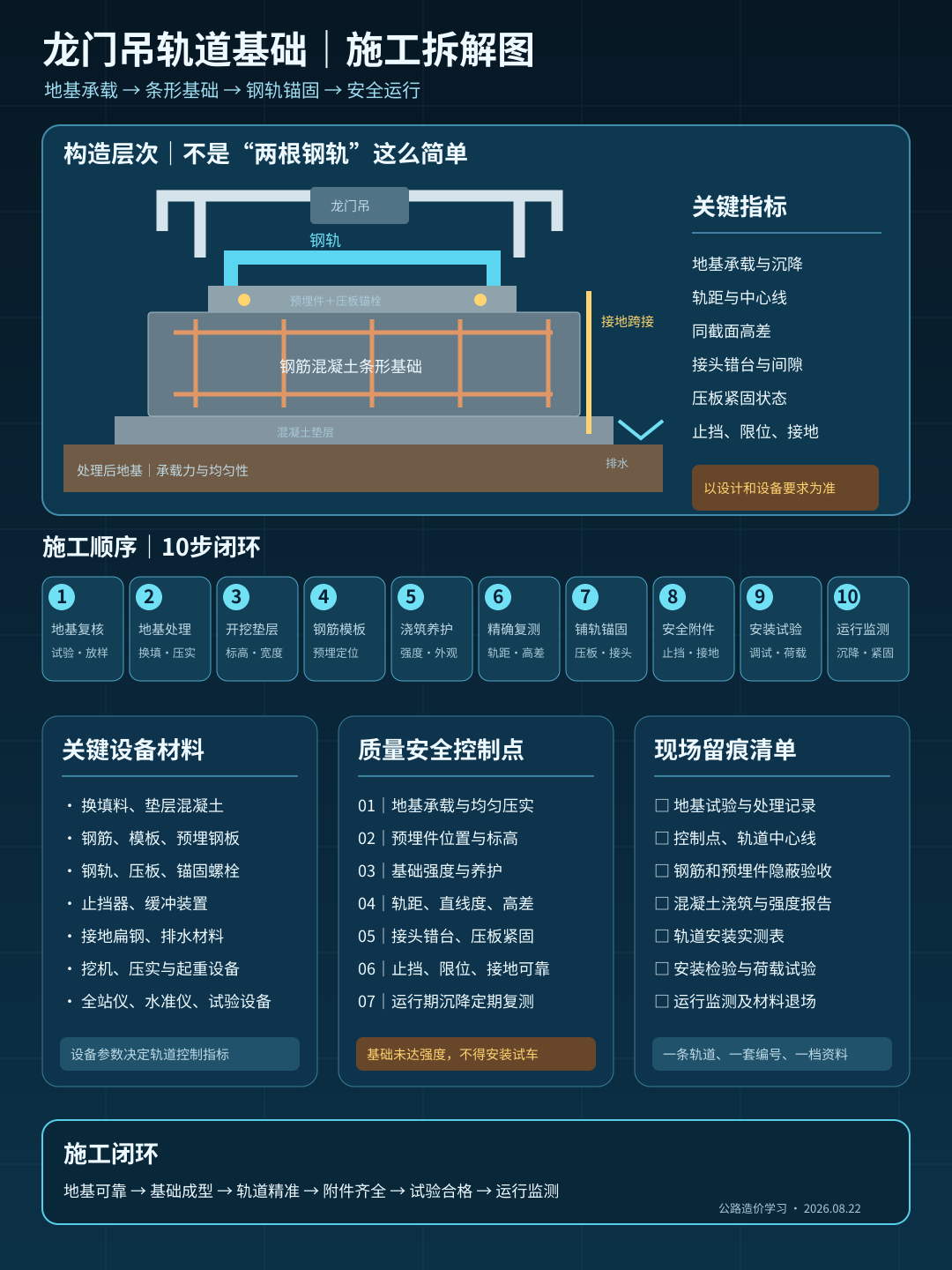

典型梁场龙门吊走行系统由地基、垫层、钢筋混凝土轨道梁、预埋件、钢轨及连接件、接地、排水和端部限位设施组成。具体结构必须依据龙门吊轮压、轨距、场地地质、运行频率和专项设计确定。
施工流程通常为:
场地地勘与轮压复核→专项方案及基础设计→清表、开挖与地基处理→承载力检测→垫层施工→测量放样→钢筋、模板、预埋件及接地施工→轨道梁混凝土浇筑养护→复测轴线和标高→钢轨吊装铺设→压板或连接件安装→轨距、直线度、高差精调→焊接或接头处理→排水和端部止挡完善→龙门吊安装配合→空载、静载和运行试验→验收及沉降观测。
主要人工包括地基处理、钢筋、模板、混凝土、测量、钢轨安装、焊接、接地和精调人员。
主要材料包括碎石或换填料、混凝土、钢筋、钢轨、预埋钢板、地脚螺栓、压板、垫板、连接件、焊材、接地材料和排水管沟材料。
主要机械包括挖掘机、压实机械、汽车吊、运输车、混凝土设备、全站仪、水准仪、扭矩扳手和焊接设备。
质量控制重点不是“钢轨铺直了”这么简单,还包括地基承载力、轨道梁强度、预埋位置、轨距、两轨高差、纵向坡度、直线度、连接紧固、接地、排水以及运行后的不均匀沉降。

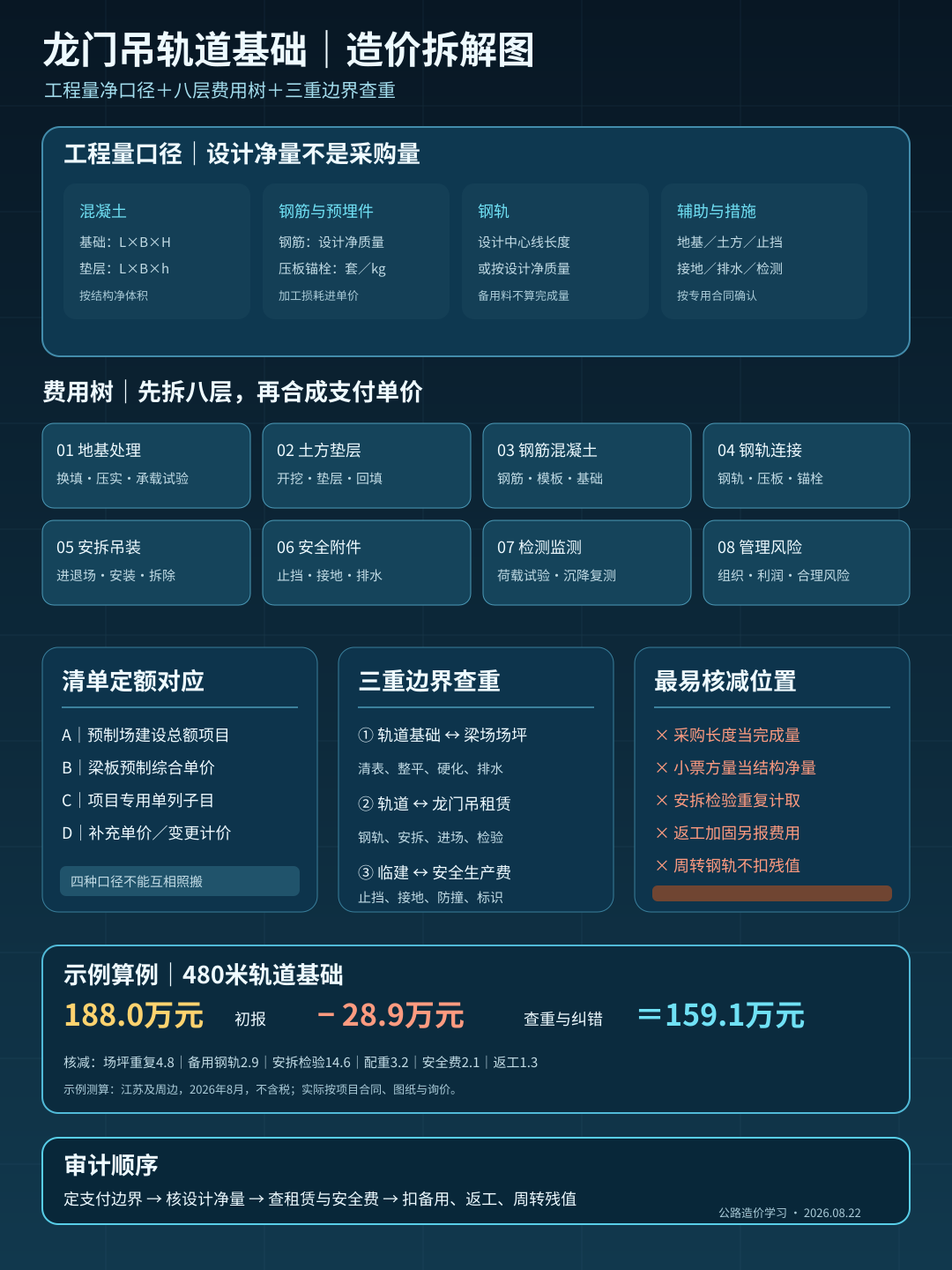

二、工程量口径:钢轨延米只是其中一项
轨道基础属于临时工程还是独立清单,首先看项目合同和施工组织设计。若临建费用总额包干,应核对是否已明确包含梁场龙门吊基础;若现场条件、梁型规模或发包人要求发生实质变化,才进一步分析可补偿增量。
工程量宜分层计算:
- 地基处理按平方米、立方米或相应工法计量;
- 垫层和轨道梁混凝土按设计实体立方米;
- 钢筋按设计质量;
- 模板按接触面积,若定额已综合则不重复;
- 钢轨按设计铺设延米或理论质量;
- 预埋件、压板和连接件按设计质量或套数;
- 接地、排水、端部止挡和限位按对应单位;
- 拆除恢复按批准方案和实际完成量。
钢轨采购长度不等于完成量。采购余量、短料、库存和拆除后回收的钢轨,应在材料消耗、摊销或残值中处理,不能全部作为实体工程量结算。
三、清单定额和组价逻辑
建议按“地基与土建实体+轨道材料安装+配套措施+使用维护+拆除回收”建立费用树,而不是只套钢轨铺设。
费用可拆为:
地基处理+垫层及轨道梁+钢筋模板预埋+钢轨及连接件+吊装安装精调+接地排水止挡+检测及试运行+使用期维护沉降观测+拆除恢复-可回收材料残值
钢轨、钢板、压板和部分模板具有回收价值。若按临时工程实际成本或补充单价计价,应结合计划使用期、周转次数、损耗率和回收残值确定摊销;不能一边全额计取新材料,一边在项目结束后完整调走。
混凝土轨道梁通常难以跨项目周转,可按实际实体和拆除恢复分析;钢轨及连接件的计价更应关注摊销。
龙门吊设备本体、安装、检验和轨道基础要划清边界。设备厂家报价可能已经包含轨道安装配合、导电滑线或试运行,不能与土建安装单价重复。
临时用电、排水、照明和安全防护还要与梁场临建、第100章及安全生产费查重。

四、改编算例:680米双轨系统初报286.4万元,为什么审定238.9万元
某预制梁场设置2台龙门吊,共用两条走行轨道,单条设计长度340米,合计680延米。轨道下设钢筋混凝土轨道梁,局部软弱地基进行碎石换填;项目合同对梁场临建采用按批准方案据实审核的补充计价方式。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,均为不含税示例价,不代表信息价或市场指导价。
承包人初报:
- 地基处理及垫层:34.8万元;
- 轨道梁混凝土:52.6万元;
- 钢筋、模板和预埋:47.9万元;
- 钢轨及连接件:78.2万元;
- 吊装、安装和精调:24.7万元;
- 接地、排水和端部止挡:12.4万元;
- 检测、试运行及维护:15.8万元;
- 拆除恢复:10.6万元;
- 管理利润及风险:9.4万元。
初报合计286.4万元。
审核发现:
- 钢轨按采购720米申报,批准设计完成量为680米,采购余量不能作为实体量,核减4.1万元;
- 钢轨和压板按新购全额计取,但预计使用后可回收调拨,按合理摊销和残值核减18.6万元;
- 龙门吊厂家安装合同已包含部分轨道精调和试运行配合,重复核减6.8万元;
- 临时排水和照明有部分已在梁场总额临建中计取,核减5.2万元;
- 地基换填按全线申报,检测和隐蔽记录只支持局部范围,核减7.4万元;
- 管理利润及风险取费基数随重复项目联动调整,核减5.4万元。
最终审定:
286.4-4.1-18.6-6.8-5.2-7.4-5.4=238.9万元
纠错顺序是:先按专项设计核地基、轨道梁和钢轨实体;再核厂家设备合同与基础施工边界;随后对钢轨、连接件和可周转材料计算摊销与残值;最后查梁场临建、安全和临电排水项目是否重复。
五、常见错套、漏套和审计风险
- 只套钢轨铺设,漏掉地基、轨道梁和预埋;
- 不看轮压和地质,按经验统一确定轨道梁;
- 钢轨采购量直接作为完成量;
- 钢轨按新材全额计价,又不扣回收残值;
- 模板既套定额综合消耗,又单独全额计取;
- 龙门吊厂家报价与轨道安装、精调、试运行重复;
- 地基处理范围没有检测和隐蔽记录;
- 漏算接地、排水、端部止挡和防撞装置;
- 临电、照明和安全防护与其他措施项目重复;
- 只计建造,不计使用期维护和沉降复测;
- 拆除恢复没有明确标准和去向;
- 梁场位置或规模改变,却没有冻结原批准方案和新增范围。
现场资料应形成“方案—实体—运行—回收”闭环:专项方案和轮压参数、地基检测、钢筋预埋隐蔽、混凝土试验、轨距标高复测、钢轨批次、紧固记录、接地检测、试运行、沉降观测、拆除清单和材料去向缺一不可。
在同望软件中,可按“地基处理—轨道梁—钢筋模板预埋—钢轨连接—吊装精调—接地排水—检测维护—拆除恢复—材料残值”建立临时工程单价分析。
AI工具可以比对专项方案、工程量表、厂家合同和拆除回收清单,识别钢轨采购量与铺设量差异、厂家安装重复及可回收材料未扣残值,但基础安全性和专项方案适用性仍须由专业技术人员确认。
梁场龙门吊轨道基础真正要算的不是“用了多少米钢轨”,而是:
为龙门吊安全运行形成了怎样的地基、基础和轨道系统,哪些材料形成一次性实体,哪些可以周转回收,各项费用只在一个支付位置计取。
注:案例为同类型项目改编,价格均为示例测算。具体构造、检验和计量应以专项设计、设备参数、合同与批准方案为准。
参考依据
以下页面于2026年8月29日核验:
- 应急管理部:财政部、应急部《企业安全生产费用提取和使用管理办法》(财资〔2022〕136号),2022年11月21日成文、2022年12月13日发布:https://www.mem.gov.cn/gk/zfxxgkpt/fdzdgknr/202212/t20221213_433288.shtml
- 应急管理部:《企业安全生产费用提取和使用管理办法》正文,明确新办法自印发之日起施行,原财企〔2012〕16号同时废止:https://www.mem.gov.cn/gk/zfxxgkpt/fdzdgknr/202212/W020221213600259418053.docx
- 交通运输部:《公路水运工程安全生产监督管理办法》(交通运输部令2017年第25号),自2017年8月1日起施行:https://xxgk.mot.gov.cn/2020/gz/202112/t20211227_3633480.html
- 交通运输部办公厅:《关于进一步推进公路水运工程平安工地建设的指导意见》,要求安全生产费用列入工程造价、规范计量审批并重点核查超范围使用和虚支冒领:https://xxgk.mot.gov.cn/jigou/aqyzljlglj/202009/t20200923_3469489.html
- 市场监管总局相关标准资料提及《起重机械安全技术规程》(TSG 51—2023);具体龙门吊安装、使用与检验应由项目按设备类型核对现行特种设备法规和安全技术规范:https://mr.samr.gov.cn/mr_kfs/file/downportal?md5=7801a87d7af28d348af8e5c14191d594
