预制梁锚穴封锚材料变更、凿毛与梁端防水重复计量的造价审核

桥梁涵洞 1212 1周前 (08-29) 1次浏览 0个评论 扫描二维码
文章目录[隐藏]

预制梁锚穴封锚材料变更、凿毛与梁端防水重复计量的造价审核

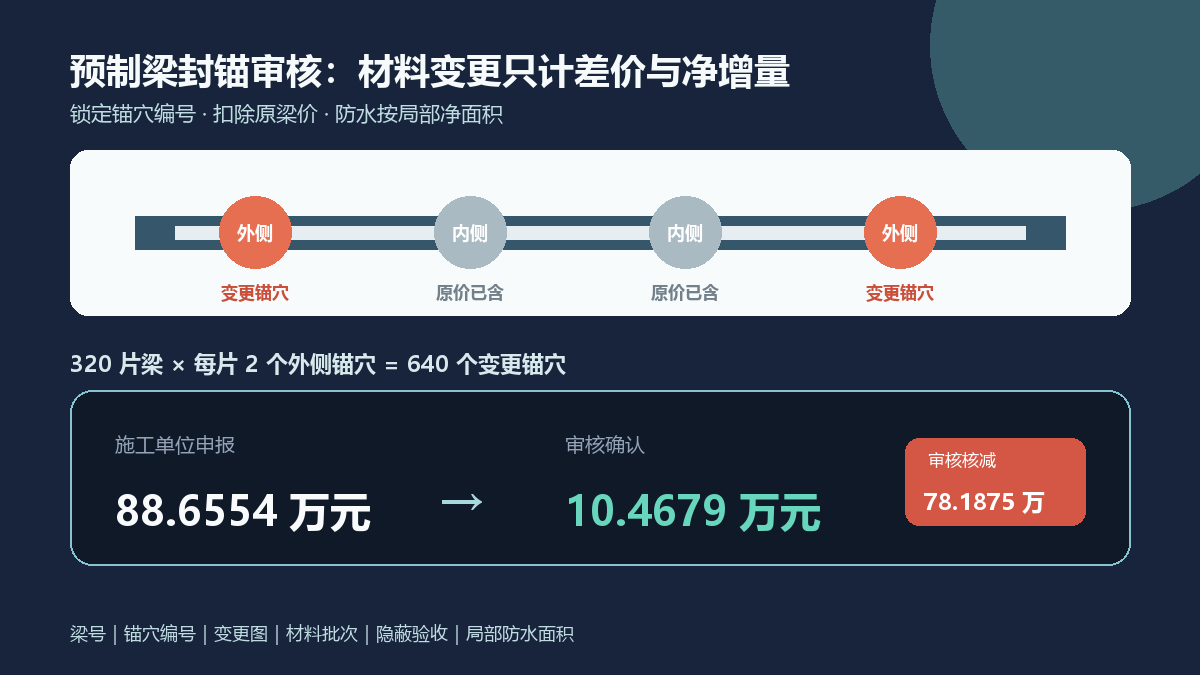

预制梁锚穴封锚费用审核信息图

问题背景

预制梁张拉、压浆完成后,锚穴需要凿毛清理、钢筋恢复、封锚和防水处理。很多清单以“片梁”为计量单位,综合单价已经覆盖完成预制梁成品所需的封锚工序;当设计仅对部分外露锚穴提高材料性能时,结算不能把全部锚穴的原有工序重新拆项计价。

审核的核心是分清三个边界:一是片梁综合单价包含的合同基线,二是设计变更涉及的具体锚穴数量和材料差价,三是局部防水范围与整个梁端面积的区别。若不按锚穴编号闭合,很容易同时出现数量扩面、按新材料全价申报以及凿毛、平台等措施重复计取。

真实工程风格案例

以下为根据高速公路预制梁封锚争议整理的脱敏复合案例,不对应某一特定项目。某标段共预制 320 片 T 梁,每片 6 个锚穴,合计 1,920 个。招标图要求采用 C50 微膨胀混凝土封锚,凿毛、清理、原设计钢筋网、养生及梁端作业措施均包含在预制梁综合单价中。

冬期施工前,设计单位针对每片梁两个外侧易受水侵蚀的锚穴出具变更,共涉及 640 个锚穴:封锚材料改为高性能聚合物灌浆料,钢筋网由每穴 2.4 千克调整为 3.0 千克,并在单个锚穴外缘 0.16 平方米范围内增加防水涂层。变更没有要求扩大到其余 1,280 个内侧锚穴,也未批准新增梁端吊篮。

施工单位按全部 1,920 个锚穴申报聚合物灌浆料全价、凿毛清理和新钢筋网,并按两端完整梁端面积申报防水涂层,还按 40 跨申报吊篮平台。审核组以梁号、锚穴位置、变更图、材料批次和隐蔽照片逐穴对应,仅确认 640 个外侧锚穴相对原 C50 封锚材料的价差、钢筋网净增加量及变更图示的局部防水面积。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
聚合物灌浆料封锚 1,920 穴×0.022 立方米/穴×7,200 元/立方米=304,128 元 640 穴×0.022 立方米/穴×(7,200-680)元/立方米=91,802 元 212,326 元
锚穴凿毛与清理 1,920 穴×85 元/穴=163,200 元 原预制梁单价已含,审核 0 元 163,200 元
封锚钢筋网 1,920 穴×2.4 千克/穴×8.2 元/千克=37,786 元 640 穴×(3.0-2.4)千克/穴×8.2 元/千克=3,149 元 34,637 元
梁端防水涂层 1,152 平方米×95 元/平方米=109,440 元 640 穴×0.16 平方米/穴×95 元/平方米=9,728 元 99,712 元
梁端吊篮平台 40 跨×6,800 元/跨=272,000 元 无新增措施指令,原梁端作业措施已含,审核 0 元 272,000 元
合计 886,554 元 104,679 元 781,875 元

审核逻辑

  1. 从清单计量单位还原包含关系。 预制梁按片计量且项目特征要求完成张拉、压浆和封锚时,正常凿毛、清理、封锚、养生及操作措施通常属于成品梁综合单价,不能因现场形成了独立工序记录就拆出重计。
  2. 材料变更按价差而非新材料全价。 640 个锚穴原本就要使用 C50 微膨胀混凝土。改用聚合物灌浆料后,应在合同计价规则允许的范围内计算新旧材料价差;原材料费用未从预制梁单价扣除时,再支付新材料全价会造成重复。
  3. 锚穴数量必须编号闭合。 变更明确为每片梁两个外侧锚穴,审核数量应为 320×2=640 个。材料采购量、照片数量或全部 1,920 个锚穴的施工事实,都不能扩大设计变更范围。
  4. 钢筋按净增加量计算。 原设计每穴 2.4 千克已经包含在梁价中,变更后每穴 3.0 千克,只确认 0.6 千克的净增量。计算时还应核对变更钢筋直径、根数、长度和理论质量,不能用领料重量直接替代。
  5. 防水按图示局部净面积计量。 变更要求的是锚穴外缘局部防水,不等于整个梁端全面积施工。审核应按单穴图示尺寸计算,并扣除重叠范围;承包人为施工方便自行扩大涂刷面积,不自动形成支付工程量。
  6. 措施费跟随新增必要性。 原施工方案已有梁端操作平台,设计仅改变封锚材料而没有改变作业高度和施工条件时,不能重新按跨计取吊篮。确需专用恒温棚或特殊平台的,应有事前方案、批准范围和实际使用记录。

资料闭合建议

  • 建立“梁号—锚穴编号—原设计材料—变更材料—施工日期—验收状态”台账,变更图明确外侧、内侧及适用梁片范围。
  • 隐蔽验收照片应同时拍到梁号标识、锚穴位置、凿毛状态、钢筋网和量尺,避免只有材料近照而无法确认实体位置。
  • 聚合物材料按批次保留合格证、进场复验、领用与退库记录,用理论净用量和合理损耗校核采购量,不以采购总量直接结算。
  • 封锚材料价差表列出原 C50 微膨胀混凝土价格、新材料价格、单穴设计体积和适用穴数;原价是否扣除必须与合同调价规则一致。
  • 防水施工记录按穴统计设计面积与实际涂刷面积,结算采用批准图示净面积;新增平台或保温措施必须在实施前完成方案和费用边界确认。

结论

封锚材料升级不等于整套封锚工序重新计价。本案例施工单位申报 88.6554 万元,审核确认 10.4679 万元,核减 78.1875 万元。审核只有同时锁定原梁价包含内容、640 个变更锚穴、材料净价差和局部防水面积,才能避免全价申报、范围扩面与措施费重复。
