冲击碾压的现场记录里,最醒目的数字往往是“20遍”。于是有人把处理面积56.8万平方米乘以20,做成1136万“平方米·遍”;也有人只报一台冲击压路机的台班。
两种算法都可能错。遍数是施工参数,台班是成本消耗,合格处理面积才通常是实体完成量。最终仍要服从项目清单、技术规范和批准方案。
一、施工工艺与资源配置

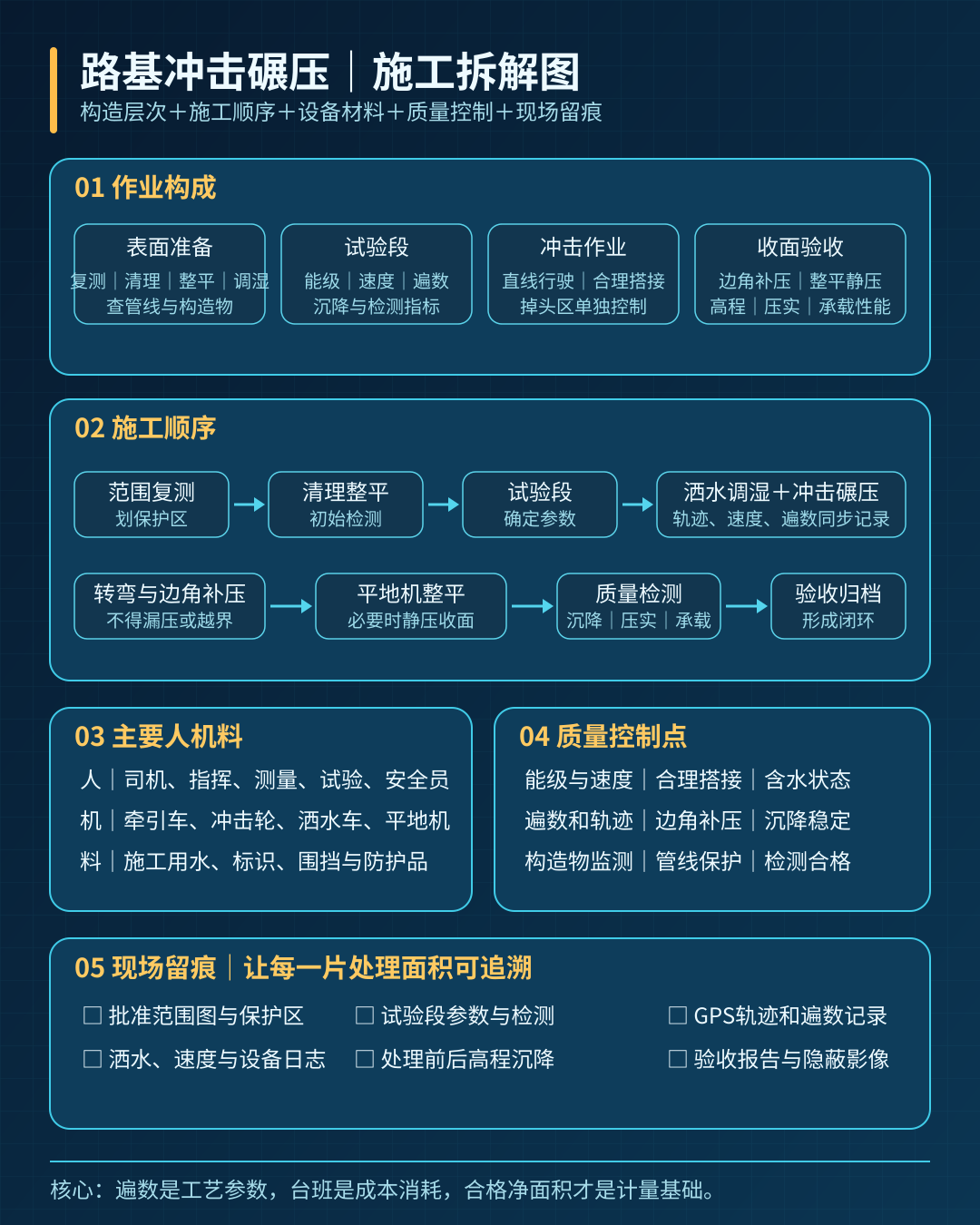

典型流程为:处理范围复测→地下管线和构造物调查→划定安全保护区→表面清理整平→检测初始高程与压实状态→试验段确定机型、速度和遍数→洒水调湿→冲击碾压→转弯区和边角补压→平地机整平→必要时静压收面→沉降、压实度或承载性能检测→验收记录。
主要机械包括牵引车、三边形或多边形冲击轮、洒水车、平地机、振动压路机、测量和检测设备;人工包括司机、指挥员、测量员、试验员、安全员和辅助工;材料主要是施工用水、标识和防护用品。
质量控制重点是处理范围、冲击能级、行驶速度、搭接、遍数、含水状态、沉降稳定、边角补强及构造物保护。现场应保留试验段报告、轨迹或遍数记录、洒水记录、处理前后高程、检测报告和隐蔽影像。

二、工程量与计量边界
若项目按平方米计量,通常以批准范围内验收合格的水平投影净面积为基础。同一位置碾压20遍,仍是一份处理面积;转弯、搭接和掉头属于完成工艺需要,一般进入单价消耗。
构造物、管线、软弱坑槽以及批准保护区内未实施冲击碾压的面积应扣除。边角改用小型压实设备时,是否另计取决于清单是否单列,不能既算冲击碾压面积,又重复申报全部补压。
若清单明确采用“平方米·遍”或台班计量,则按专用规则执行,但必须有轨迹、设备运行和监理记录支撑。试验段合格后并入实体的处理面积是否另计,也应在方案和清单中写清。
三、清单定额与费用树
冲击碾压可能作为特殊路基处理单列,也可能包含在填方综合单价或专项补强措施中。套项前先查项目特征、工作内容和支付条款,不能看到“压实”就直接套普通振动碾压。
补充单价建议拆为:
测量放样与试验段+表面清理整平+冲击压实设备+洒水调湿+边角补压和收面+质量检测+安全保护措施+管理利润与风险
人工费取决于班组和检测频次;材料费以施工用水和防护耗材为主;机械费是核心,包括冲击轮及牵引设备、洒水车、平地机和辅助压路机。措施费重点考虑构造物监测、管线保护、交通隔离和机械进退场。
风险可考虑天气、含水率波动和零碎作业,但因驾驶轨迹不合格、漏压或超速造成的返工,不应转给发包人。

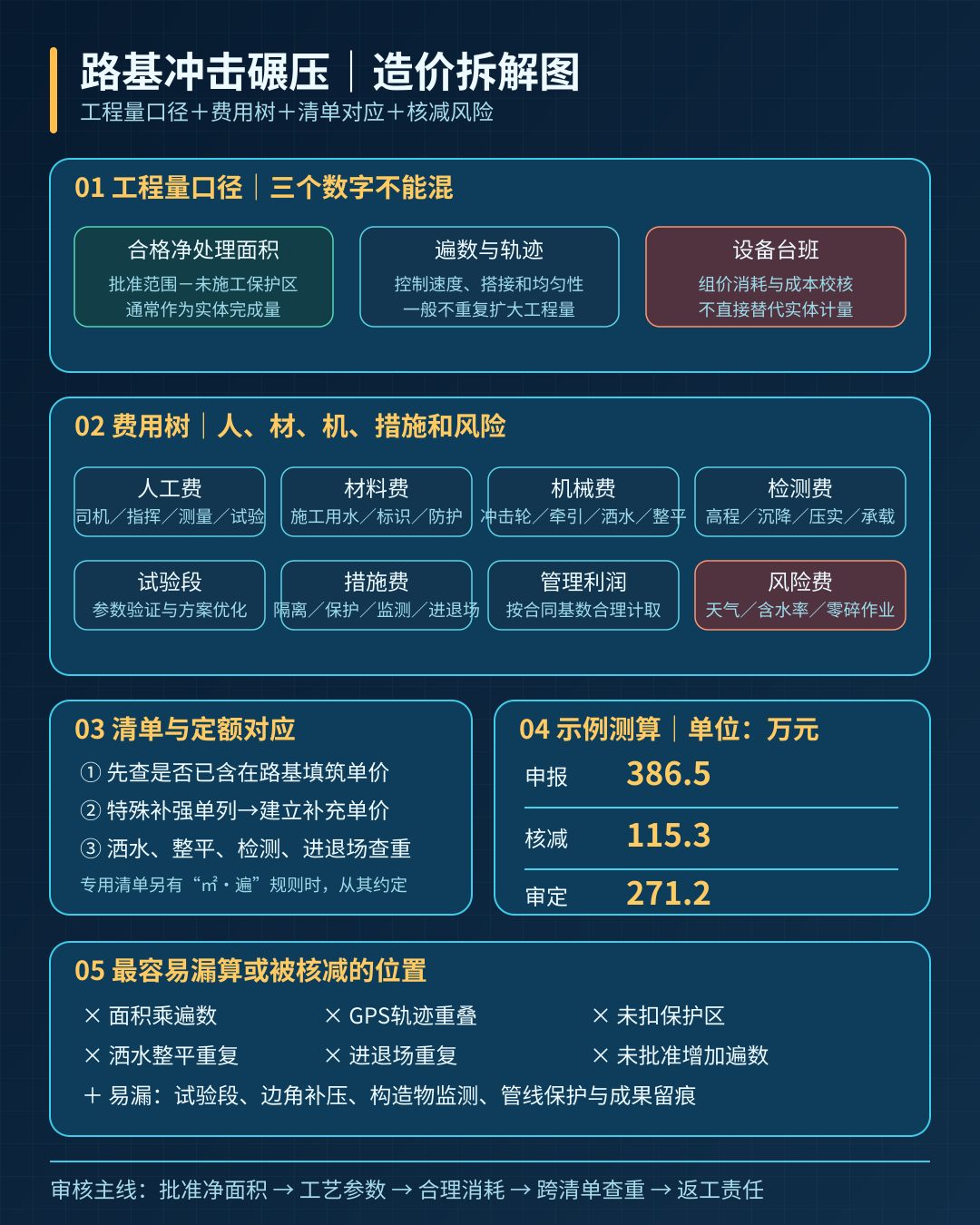

四、改编算例:386.5万元为何审定271.2万元
某高速公路高填方路段批准冲击碾压图示面积56.8万平方米,方案要求经试验段确定能级、速度和遍数。承包人按20遍施工记录并申报386.5万元。
以下为示例测算:江苏及周边、2026年8月、不含税。
审核发现:
- 桥涵及管线保护区7.6万平方米未实施冲击碾压,核减31.9万元;
- 转弯、搭接区域按轨迹累计面积重复计量,核减18.4万元;
- 洒水和常规整平已在路基填筑单价计取,重复核减22.6万元;
- 冲击设备进退场已含在补充单价,又单列总额,核减14.8万元;
- 未经批准增加的8遍属于承包人为达到质量要求采取的措施,核减17.5万元;
- 部分检测已由独立试验清单支付,核减4.1万元;
- 轨迹漏压造成的返工,核减6.0万元。
最终审定:
386.5-31.9-18.4-22.6-14.8-17.5-4.1-6.0=271.2万元
纠错顺序是:先用批准平面图扣除未处理区,确定合格净面积;再把遍数、搭接和掉头放回机械消耗;随后与填方、检测和措施项目查重;最后剔除擅自增加的施工投入和返工。
五、常见错套漏套与审计风险
- 把处理面积乘遍数作为工程量;
- 用GPS轨迹累计面积代替净处理面积;
- 未扣构造物和管线保护区;
- 普通振动碾压与冲击碾压错套;
- 洒水、整平与路基填筑单价重复;
- 设备进退场在单价和总额项目重复;
- 未批准增加遍数进入结算;
- 边角补压全部漏算或全部重复;
- 只有遍数记录,没有速度、能级和检测闭环;
- 返工、空驶和停机全部转为发包人成本。
在同望软件中,可按“试验段—清理整平—冲击设备—洒水—补压收面—检测—安全措施”建立补充单价。AI可比对批准范围、GPS轨迹和检测点位,识别漏压、越界与面积重复,但不能只看轨迹颜色自动生成结算量。
冲击碾压组价的核心不是“机器跑了多少遍”,而是批准范围内形成了多少合格处理面积,以及为形成该成果需要多少合理人工、机械和措施消耗。
注:具体冲击能级、速度、遍数、保护距离和验收指标以设计、专项方案、试验段及项目技术规范为准。
参考依据
以下页面于2026年8月31日核验:
- 交通运输部:JTG/T 3610—2019《公路路基施工技术规范》发布公告,自2019年12月1日起施行。
- 交通运输部:JTG D30—2015《公路路基设计规范》发布公告,自2015年5月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,自2018年3月1日起施行。
- 交通运输部:JTG 3430—2020《公路土工试验规程》解读,规程自2021年1月1日起实施。
