沥青混合料矿粉掺量、回收粉替代与材料费重复计取的造价审核

问题背景
沥青混合料中的矿粉用量不大,却直接影响级配、沥青胶浆性能和水稳定性。结算争议常出现在配合比优化或质量管理要求变化之后:拌合站减少回收粉使用、提高外购石灰岩矿粉比例,施工单位便按全部矿粉采购量申报材料费,同时又保留沥青混合料综合单价,并另报运输、储存、上料设备和回收粉处置费用。
审核的第一步不是核发票,而是确认合同基线。若沥青混合料按合格成品吨位计量,其综合单价通常已包含集料、矿粉、沥青、拌和、场内运输和正常损耗。经批准的配合比变化是否形成可支付增量,要继续核对变化原因、批准文件、合格混合料吨位、矿粉净增比例和原单价已含成本。采购量可以校核消耗,却不能直接代替支付量。
真实工程风格案例

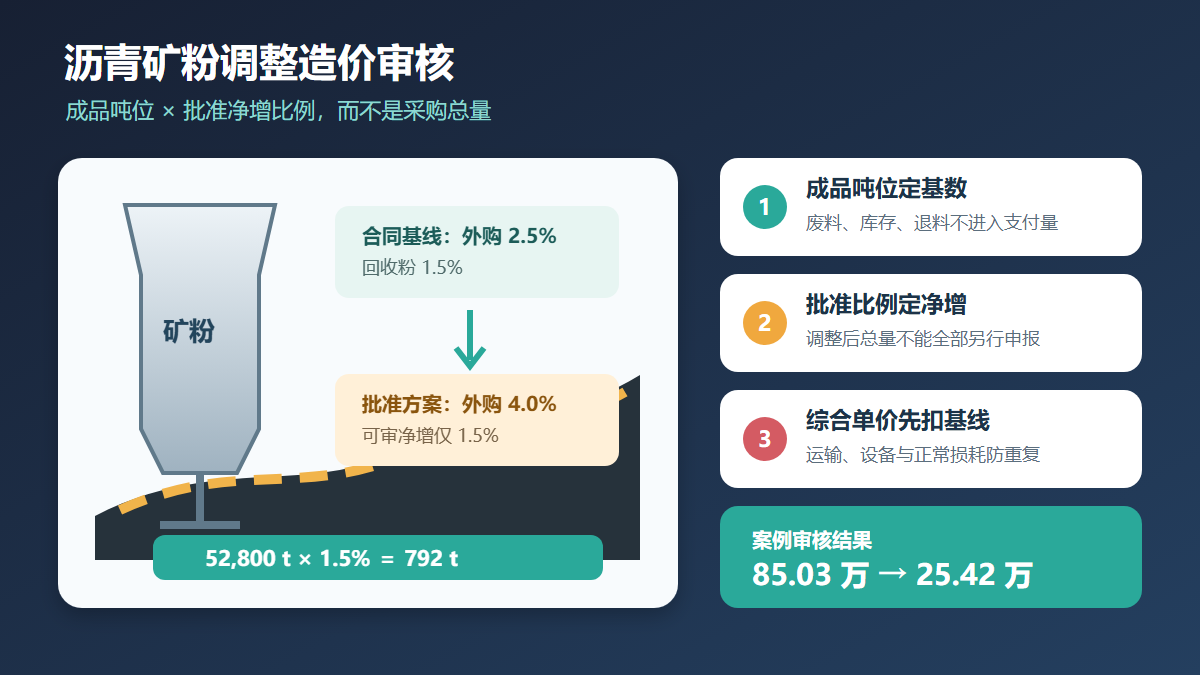

以下为根据公路项目常见结算争议脱敏组合的复合案例,不对应某一特定工程。某高速公路 AC-20C 中面层验收合格混合料为 52,800 t。投标配合比基线为外购石灰岩矿粉 2.5%、拌合站回收粉 1.5%;试铺后,建设单位依据水稳定性试验和专家意见批准停止在该层使用回收粉,将外购矿粉比例调整为 4.0%,其余级配和沥青用量不变,并明确对超出合同基线的合理净增成本另行审核。
施工单位按 4.5%的采购比例申报外购矿粉 2,376 t,单价 238 元/t;另按同一数量申报专用运输费 42 元/t,并申报回收粉外运处置 1,250 t、矿粉上料设备改造费 65,000 元。审核组复核批准配合比、逐日拌和楼生产报表、成品料过磅单、矿粉筒仓进出记录及退库台账后,确认可归因于变更的外购矿粉净增比例为 1.5%,即 52,800×1.5%=792 t。矿粉合同价为到场价,运输不得另计;回收粉处置只有 684 t具备连续过磅、运输联单和接收记录;筒仓及上料系统调整属于拌合站满足配合比要求的施工措施。
申报金额与审核金额
| 费用项目 | 申报金额 | 审核金额 | 审核处理 |
|---|---|---|---|
| 外购石灰岩矿粉 | 2,376 t×238 元/t=565,488 元 | 52,800 t×1.5%×238 元/t=188,496 元 | 只确认相对合同基线的净增量 |
| 矿粉专项运输 | 2,376 t×42 元/t=99,792 元 | 0 元 | 采购单价为到场价,运输已含 |
| 回收粉外运处置 | 1,250 t×96 元/t=120,000 元 | 684 t×96 元/t=65,664 元 | 按闭合联单确认实际合规处置量 |
| 矿粉筒仓及上料设备调整 | 包干 65,000 元 | 0 元 | 属于形成合格混合料的拌合措施 |
| 合计 | 850,280 元 | 254,160 元 | 核减 596,120 元,核减率 70.11% |
审核逻辑
- 锁定合同配合比基线。 用招标技术规范、投标单价分析、目标配合比和生产配合比确认原单价中外购矿粉、回收粉及正常损耗的基线,不能把调整后的全部材料用量都当作新增。
- 用合格成品吨位计算净增量。 本案矿粉净增量为52,800 t×(4.0%-2.5%)=792 t。废料、返工料和不合格混合料不进入可支付基数,采购备料和筒仓余料也不能提前结算。
- 区分采购量、消耗量和支付量。 采购磅单用于核验材料是否真实到场,拌合楼报表用于核验生产消耗,最终仍应以批准比例对应的合格实体量控制支付上限。三者差异应能由库存、退料、试验和废料记录解释。
- 避免成品单价与材料费双计。 原沥青混合料综合单价已经支付基线矿粉费用。本次只能审核经批准变化产生的净成本;若采用重新组价,则应同步扣回原单价中被替代的材料成本,不能一边全额保留原价、一边再计全部矿粉。
- 核对运输价格口径。 发票注明到场价、供应合同含运费或投标材料价已计运杂费时,不再另列专项运输。确有新增超运距的,应有批准供应源、基准运距和实际路线资料,并避免与材料价重复。
- 回收粉处置必须闭环。 禁止回用于混合料并不等于申报数量全部外运。应核对除尘器产出、临时储存、装车过磅、运输车辆、接收单位和最终用途,剔除场内利用、含水增重及无去向数量。
资料闭合建议
- 配合比审批单同时列出调整前后各档集料、矿粉、回收粉和沥青的质量比例,并写明变化原因、适用层位、桩号和启用日期。
- 拌合楼日报统一记录合格产量、废料量、矿粉设定比例、实际称量累计值和回收粉阀门状态,与成品料磅单按日核对。
- 矿粉台账形成“期初库存+进场-生产消耗-退库=期末库存”平衡,进场磅单标注车号、时间和筒仓编号。
- 对回收粉设置独立计量和暂存点,外运联单串联装车重量、车辆轨迹、接收方签章及合法处置凭证。
- 变更估价表单独列明原单价已含成本、批准净增比例、材料到场价和应扣替代成本,避免用采购合同直接替代变更测算。
- 质量试验报告应与对应生产日期、配合比版本和施工段落关联,证明材料调整确实用于最终验收合格实体。
结论
沥青混合料矿粉调整审核的核心,是“成品吨位定基数、批准比例定增量、原综合单价定扣除、材料台账做校核”。本案例将申报85.03万元审核为25.42万元,核减的主要原因是把调整后的全部矿粉重复计入、到场价之外再计运输,以及设备措施缺少独立支付依据。只有把配合比、生产量、库存和处置去向同时闭合,才能既承认质量指令造成的合理增加,又避免小比例材料被放大为大额结算。
