隧道纵环向排水盲管怎么组价?采购13420米,不能直接按米结算

定额计算 gonglu 2个月前 (09-03) 9次浏览 0个评论 扫描二维码
文章目录[隐藏]

盲管完工后会被二衬盖住,却承担环向集水、纵向汇流并接入横向导水或中心排水系统的任务。

常见错误是把采购长度当完成长度,把搭接余量扩进工程量;或只套“排水管安装”,漏掉基面处理、土工布、固定接头、台架和隐蔽验收。

本文以复合式衬砌隧道纵向、环向排水盲管系统为改编对象。管径、间距、包裹方式和接入构造以设计及项目专用规范为准。

一、构造与施工流程

系统由环向盲管、两侧纵向盲管、横向导水管和接头组成。环向管集水,纵向管汇流,横向管导入边沟或中心排水;相邻防水层的支付边界应另核。

典型流程为:

初支验收→处理尖锐物和局部渗水→测量放样→按设计裁管→包裹过滤土工布→安装环向盲管并固定→安装纵向盲管、控制坡度→三通连接环纵向管→接入横向导水管→检查接头与通畅性→隐蔽验收和影像留存→铺设防水层及二衬施工→保护管口避免堵塞

材料包括透水管、过滤土工布、三通、管卡和锚件;机械包括作业台架、冲击钻、连接工具和运输设备;人工负责放样、裁管包裹、固定接管及通水检查。

控制管径间距、标高纵坡、固定、接头密封、过滤层和通畅性。留存材料批次、桩号部位、实测长度、隐蔽照片、通水检查及加密依据。

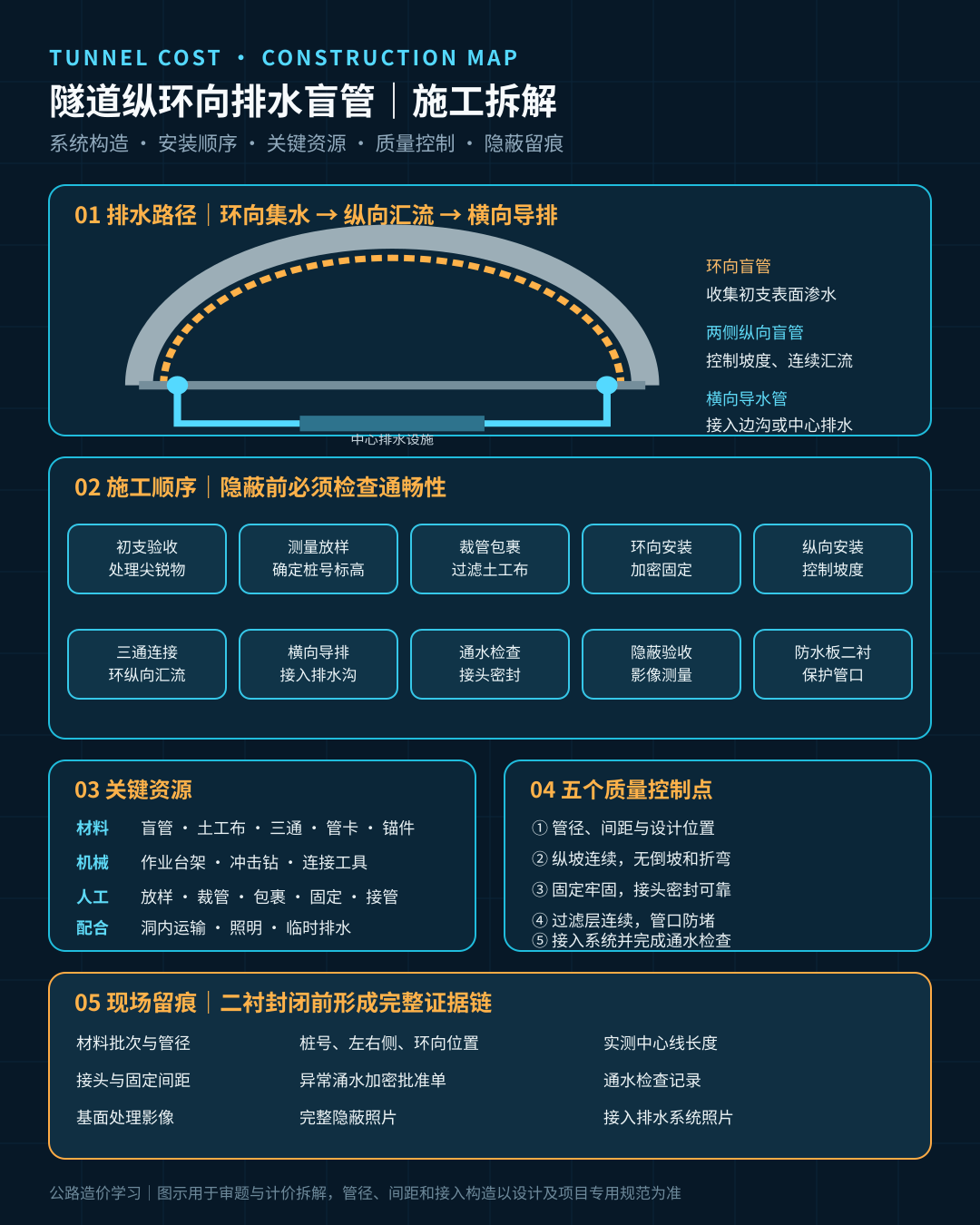

隧道排水盲管施工拆解图

二、工程量口径:设计中心线长度与材料消耗分开

项目专用清单优先。若按米计量,一般以批准图示范围内、安装合格的管道中心线长度为基础,并按不同管径、材质或部位分别统计:

计量长度=纵向设计长度+环向设计展开长度+批准加密长度

搭接、接头插入长度、裁剪余量和合理损耗属于单价消耗,不能扩大完成长度。采购量还包含库存、试验段和损坏更换,不等于结算量。

横向导水管、中心排水管、三通、过滤土工布、固定件和基面处理是否另计,要核对清单项目特征及工作内容。若接头已随管道综合计价,不能再按“个”重复支付。

三、清单定额与费用树

套项时先区分软式透水管、PE波纹管、PVC管及不同直径,再核对定额是否包含裁管、包裹、固定、接头和台架配合。设计材料或工法差异较大时,应按合同规则换算消耗或编制补充单价。

费用树建议拆为:

管材及合理损耗+过滤土工布+接头固定件+安装人工+钻孔和连接机械+台架运输+通水检查与隐蔽验收+管理利润和风险

人工效率受作业高度、涌水和工序交叉影响;材料费受管径和过滤规格影响;台架、运输、排水及安全费用要查重。踩压、堵塞造成的返工不得转嫁。

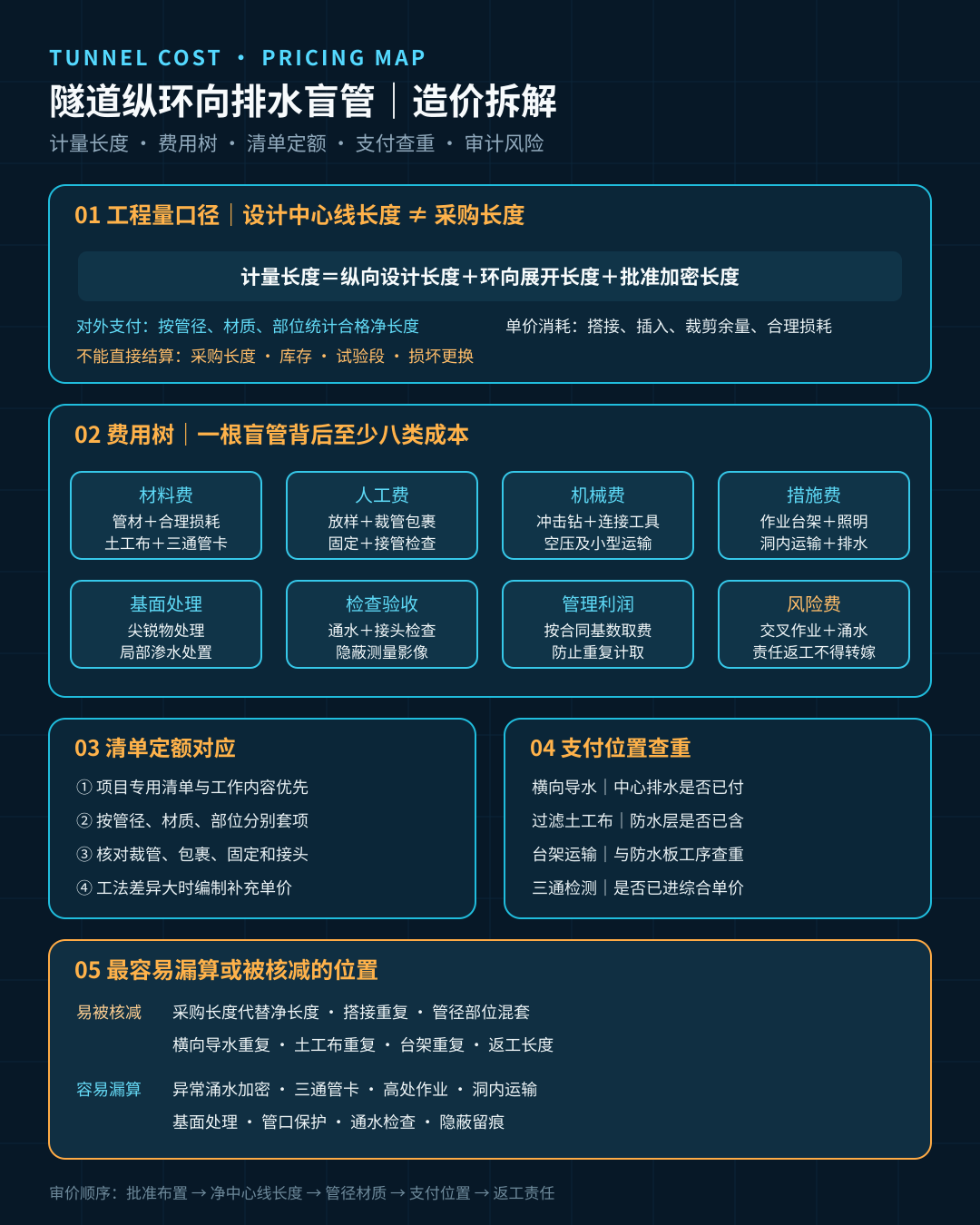

隧道排水盲管造价拆解图

四、改编算例:318.6万元为何审定243.0万元

某隧道批准纵环向排水盲管净安装长度12100米。承包人采购13420米管材,并按采购量将包裹、接头、台架和检测全部申报,初报318.6万元。

以下为示例测算:地区假设为江苏及周边,时间为2026年9月,均为不含税价格;管径、间距、材料价格和洞内效率以具体项目为准。

初报构成为:管材及接头132.8万元,过滤土工布28.6万元,安装人工37.4万元,钻孔固定机械31.8万元,台架运输29.5万元,检查验收12.7万元,管理利润及风险45.8万元。

审核发现:采购量比批准净长度多1320米,搭接和裁剪又已进入材料消耗,核减22.4万元;部分横向导水管已在中心排水系统支付,核减17.8万元;过滤土工布与防水层子目重复,核减12.6万元;台架和洞内运输在防水板单价中已计,核减9.4万元;踩压堵塞后的更换属施工返工,核减6.3万元;接头和取费基数重复,核减7.1万元。

318.6-22.4-17.8-12.6-9.4-6.3-7.1=243.0万元

纠错顺序是:先按图纸和隐蔽记录核净长度,再把搭接损耗放回单价消耗;随后按管径与部位拆项,检查横向导水、土工布、台架及检测的支付位置,最后剔除库存和责任返工。

五、常见错套漏套及审计风险

  1. 采购长度代替设计净安装长度;
  2. 搭接既扩大工程量,又计入材料损耗;
  3. 环向展开长度按开挖轮廓粗算,未按批准布置;
  4. 不同管径、材质和部位混套同一单价;
  5. 横向导水管与中心排水清单重复;
  6. 过滤土工布与防水板子目重复;
  7. 三通、固定件既进入管道消耗又单列;
  8. 漏算异常涌水区批准加密盲管;
  9. 台架、洞内运输与相邻工序重复;
  10. 无隐蔽影像、桩号和通水记录仍申报;
  11. 堵塞、压坏和返工长度进入结算;
  12. 管口未接入排水系统,却按完整功能验收。

同望可按“纵向—环向—横向、管径—材质—部位”建价;AI可从图纸提取长度,比对采购、隐蔽照片和验收台账,识别重复与漏段。

盲管造价真正要算的不是“现场进了多少卷管”,而是:

哪些设计或批准区段形成了连续通畅的排水系统,合理材料消耗和配套措施在哪个清单位置支付,而且只支付一次。

注:案例为同类型项目改编,所有金额均为示例测算。
