入口称重检测系统表面上是在收费站入口“装一套秤”,实际交付的是车辆检测、称重采集、图像取证、信息提示、车道控制、数据上传和计量校准组成的系统。只拿秤台报价容易漏掉土建、机柜、通信和联调;把每个摄像机、显示屏再单独申报,又可能与收费系统和治超平台重复。
本文以4条入口称重检测车道为改编对象。具体检测方式、精度等级、轴型识别、数据接口和处置流程应执行设计、项目技术规范及批准方案。

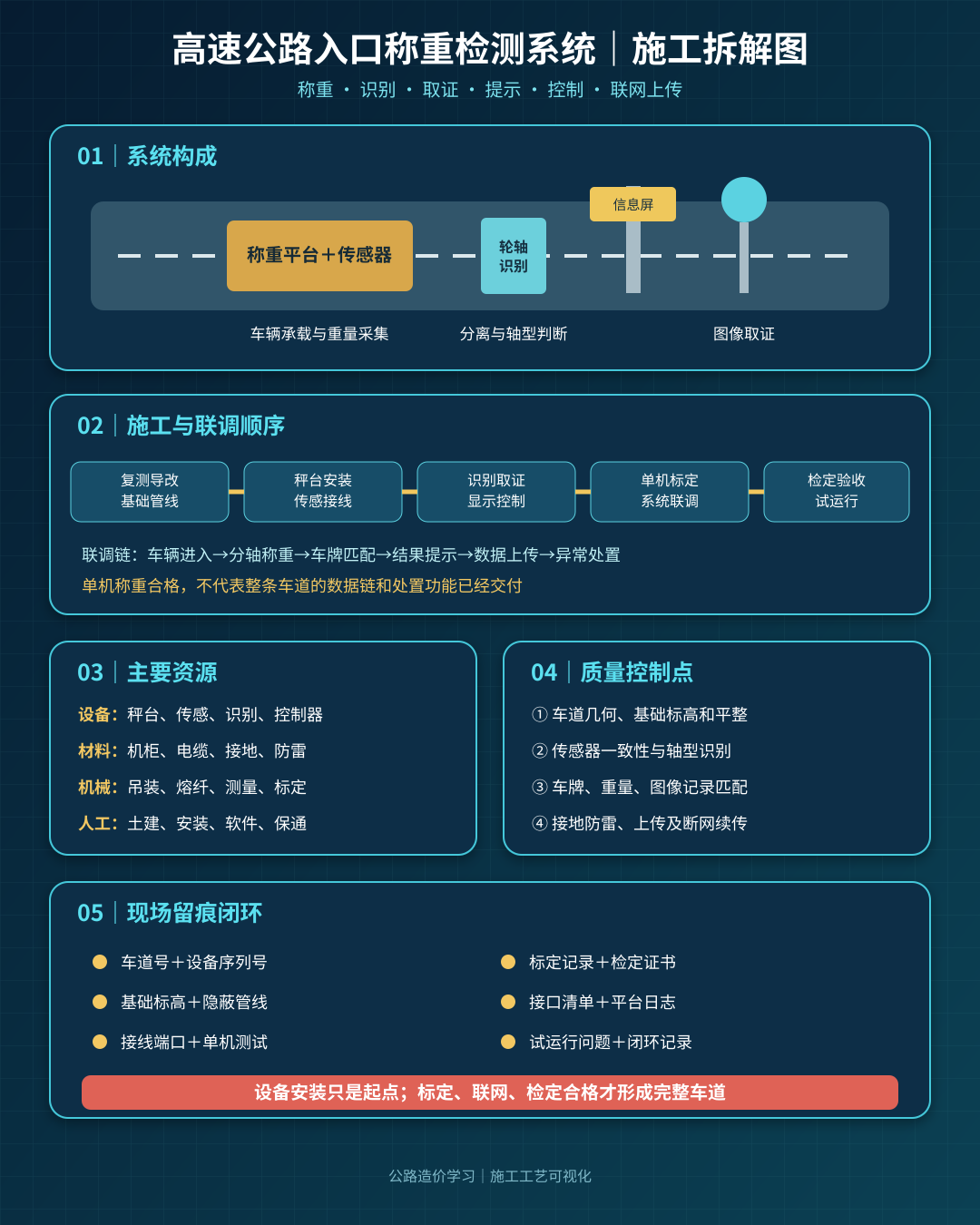

一、系统组成与施工流程
典型系统可拆为六层:称重承载与传感单元、车辆分离和轮轴识别、车牌及视频取证、信息显示和声光提示、车道控制与机柜、站级软件及联网接口。还包括基础、排水、接地、防雷、供配电和通信电缆。
施工流程通常为:
车道复测与管线探查→交通导改→基础及预埋管施工→排水和接地→秤台与传感器安装→车辆检测器及摄像机安装→机柜、显示屏和栏杆机接线→单机通电→称重标定→车牌、轴型和数据匹配→站级及上级平台联调→试运行→计量检定和验收
主要材料设备包括秤台、称重传感器、轮轴识别器、车辆分离器、车牌识别摄像机、全景摄像机、LED信息屏、栏杆机、车道控制器、机柜、交换机、电缆、接地和防雷器件。
主要机械有人行或小型吊装设备、切割开槽机、钻孔机、光纤熔接机、绝缘及接地测试仪、标准砝码或检定车辆。人工涵盖土建、安装、布线、软件配置、标定和交通维护。
质量控制不能只看静态称重值,还要检查车道几何和平整度、秤体安装、传感器一致性、车辆分离、轴型识别、车牌与称重记录对应、异常车辆提示、数据上传、断网续传以及接地防雷。
现场应保留车道编号、设备序列号、隐蔽管线、基础标高、接线端口、单机测试、标定记录、检定证书、平台日志和试运行问题闭环。

二、工程量与计量边界
清单可能按“车道”“套”或系统总价计量。按车道计量时,应明确一条车道包含称重、车辆检测、取证、提示、控制和联网中的哪些部分;站级服务器、软件平台、中心接口和检定是否另列。
支付量通常以完成安装、标定、联网和验收的合格车道数量为基础。采购的备用传感器、库存控制器和未安装电缆不能作为实体完成量。
基础、收费岛改造、管道、电缆、摄像机、信息屏和栏杆机最容易跨清单重复:若入口称重子目已经包含,就不能在收费、监控或土建清单再次计取;若项目明确单列,则应按各自计量规则支付。

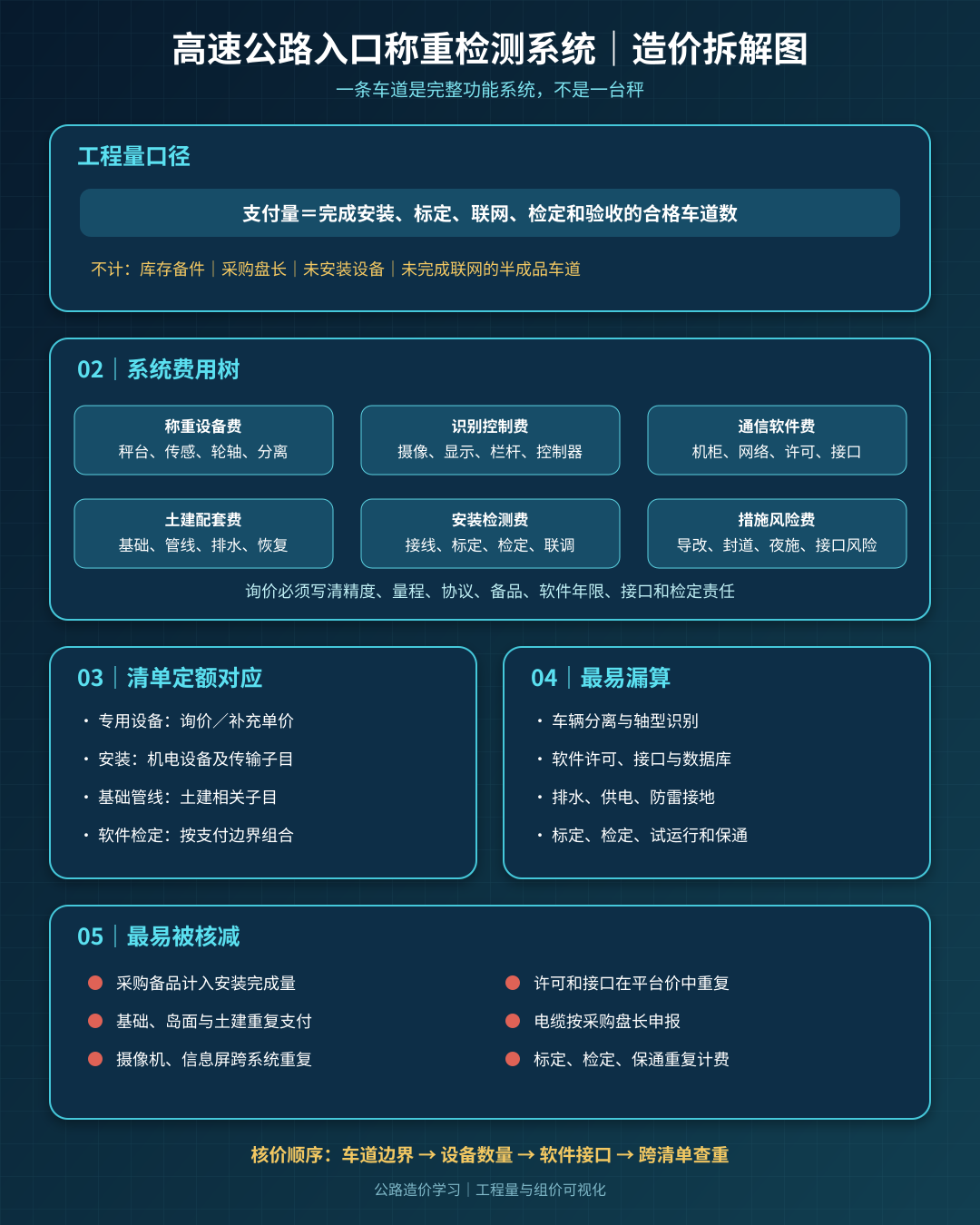

三、清单定额与组价逻辑
入口称重设备专用性强,宜以满足项目特征的询价为基础,配合设备安装、通信传输、供配电、防雷接地、基础及调试检测子目组价。软件不能笼统写成“一套平台”,应拆清永久许可、接口开发、数据库、部署、联调和运维年限。
建议费用树为:
称重及传感设备+车辆检测和图像设备+显示与车道控制+机柜通信和软件接口+基础管线及排水+供配电防雷接地+安装标定和检定+交通组织+管理利润和风险
设备费关注量程、精度、环境适应性、协议和备品比例;安装费受封道窗口、既有车道改造、基础精度和线缆距离影响;风险费可考虑接口变化和夜间作业,但安装返工、错误接线和无批准备件不能转给发包人。

四、改编算例:986.4万元为何审定821.7万元
某收费站改造4条入口车道,新增称重检测系统并接入既有收费和治超平台。承包人按供应商总报价和现场签证申报986.4万元。
以下为示例测算:地区假设为江苏及周边,时间为2026年9月,金额均为不含税示例价;专用设备及软件应以项目参数和有效询价为准。
审核按车道设备表、竣工图、接口清单和其他支付子目比对后发现:
- 备用传感器和控制器未安装,核减18.6万元;
- 秤台基础及收费岛恢复已在土建清单支付,核减26.8万元;
- 车牌摄像机和LED屏与收费系统设备重复,核减31.4万元;
- 平台报价已含接口和永久许可,又单列软件授权,核减22.5万元;
- 标定、试运行与独立检定清单重复,核减12.7万元;
- 电缆按采购盘长申报,未扣库存和合理损耗,核减14.9万元;
- 交通维护已在改造措施项目支付,核减17.6万元;
- 管理费、利润及风险重复取费,核减20.2万元。
最终审定:
986.4-18.6-26.8-31.4-22.5-12.7-14.9-17.6-20.2=821.7万元
纠错顺序是:先定义每条车道的完整交付边界,再按竣工编号核设备数量;随后把土建、收费、监控、软件、检定和交通措施逐项查重;最后处理备品、电缆损耗和取费基数。
五、常见错套漏套与审计风险
- 只按秤台报价,漏掉识别、控制、通信和软件;
- 把采购备品作为已完工程计量;
- 设备总价已含传感器,结算又按数量拆报;
- 基础、岛面恢复与土建清单重复;
- 摄像机、显示屏与收费监控系统重复;
- 软件许可、接口开发和多年运维边界不清;
- 电缆按盘长而非竣工敷设量计量;
- 防雷接地只做材料,没有测试记录;
- 标定、检定和交工检测重复计费;
- 封道保通与总额措施项目重复;
- 只有单机称重合格,没有车辆—轴型—车牌—数据链联调;
- 设备序列号、车道号和平台日志不能对应。
在同望软件中,可按“称重传感—车辆检测—图像取证—显示控制—通信软件—土建管线—供电防雷—标定检定—交通措施”建立补充单价,逐项标注包含和排除内容。
AI可比对设备表、竣工图、采购台账和多专业清单,筛查备品混入、跨系统重复和接口漏项;最终结论仍需依据合同、有效图纸和验收资料人工确认。
入口称重系统真正要算的不是有几台秤,而是:
有多少条车道形成了可称重、可识别、可取证、可提示、可上传并经检定验收的完整系统,每项功能只在一个支付位置计价。
注:案例为同类型项目改编,不对应具体工程;技术参数以项目设计和批准文件为准。
参考依据
以下资料于2026年9月11日核验:
- 交通运输部:JTG 2182—2020《公路工程质量检验评定标准 第二册 机电工程》,自2021年3月1日起施行。
- 交通运输部:JTG D80—2006《高速公路交通工程及沿线设施设计通用规范》,自2006年10月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,具体项目应同时执行项目专用合同、清单和技术规范。
