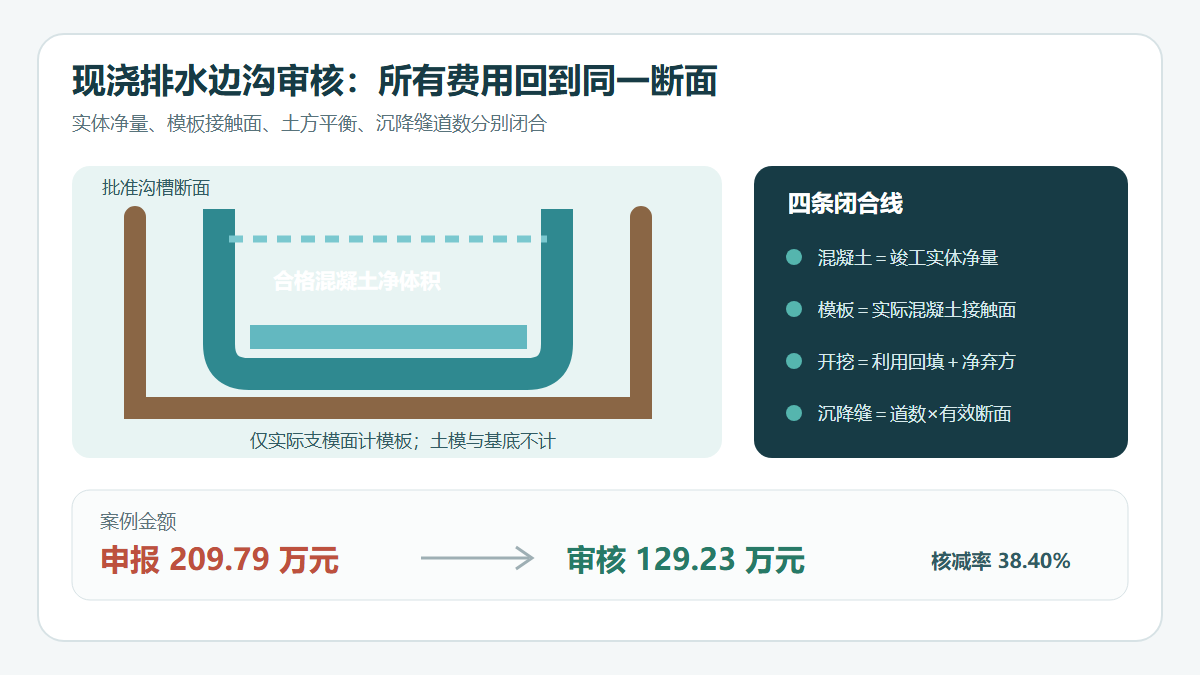

现浇排水边沟沟身净量、模板接触面与沉降缝重复计量的造价审核

问题背景
现浇排水边沟看似只是混凝土、模板和土方三个常规项目,结算时却经常出现“一条沟按多个口径重复放大”的情况:混凝土按拌合站出料方量申报,模板按沟身全部表面积计算,沟槽土方按机械开挖断面计量,沉降缝又把泡沫板、沥青麻絮和密封胶拆开申报。若弃方外运继续按开挖总量计算,沟背回填所利用的土方还会被重复外运一次。
审核的关键是先锁定清单计量单位和项目特征,再按批准断面建立同一套几何模型。混凝土应以合格实体净体积为基础;模板只确认实际需要支模且与混凝土接触的面积;沟槽开挖、可利用回填和弃方外运必须做体积平衡;沉降缝材料若已由综合单价覆盖,不得再按构造层层拆项。
真实工程风格案例
以下为根据山区高速公路路基排水结算争议整理的脱敏复合案例,桩号、数量和金额均为示例。
某合同段设置 C25 现浇矩形边沟 6.4 km,沟身分为 60 cm×70 cm、80 cm×80 cm 两种断面。合同约定混凝土按设计图示实体体积计量,模板另列清单并按实际接触面积计量;利用天然土回填包含压实,弃方仅支付无法利用且运至批准弃土场的净量;沉降缝按图示断面面积计量,填缝板、嵌缝料、切缝及安装均包含在综合单价中。
施工单位以拌合站累计出料 1,286 m³申报沟身混凝土,其中包含运输和泵送残余、试块取样、沟底局部超挖填补及两段线形返工。模板按沟内外侧、沟底、顶面和端头全部展开申报 11,760 m²;土方按机械实际开挖轮廓申报 6,480 m³,并将同量列入弃方外运;沉降缝按板材采购面积 1,180 m²申报。
审核将竣工断面、测量坐标、隐蔽验收和现场影像统一复算:合格沟身混凝土净量为 1,108 m³;与土模、基底及敞口顶面相接的部位不形成模板接触面,实际可计模板为 4,920 m²;批准沟槽断面开挖量为 4,260 m³,其中 1,108 m³合格土用于沟背回填,净弃方为 3,152 m³;沉降缝按设计道数乘沟身有效断面复算为 486 m²。
申报金额与审核金额
| 费用项目 | 施工单位申报 | 申报金额(元) | 审核确认 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| C25 现浇沟身混凝土 | 1,286 m³ × 620 元/m³ | 797,320.00 | 1,108 m³ × 620 元/m³ | 686,960.00 | 按合格实体净量,扣除损耗、超挖填补及返工 |
| 沟身模板 | 11,760 m² × 68 元/m² | 799,680.00 | 4,920 m² × 68 元/m² | 334,560.00 | 仅计实际支模接触面,扣除土模、基底和敞口顶面 |
| 沟槽开挖 | 6,480 m³ × 32 元/m³ | 207,360.00 | 4,260 m³ × 32 元/m³ | 136,320.00 | 按批准断面,不按机械扰动轮廓 |
| 弃方外运 | 6,480 m³ × 28 元/m³ | 181,440.00 | 3,152 m³ × 28 元/m³ | 88,256.00 | 扣除沟背利用回填量,按净弃方闭合 |
| 沉降缝 | 1,180 m² × 95 元/m² | 112,100.00 | 486 m² × 95 元/m² | 46,170.00 | 按设计道数及有效断面,不按采购板材面积 |
| 合计 | 2,097,900.00 | 1,292,266.00 | 核减 805,634.00 元,核减率 38.40% |
审核逻辑
1. 用批准断面建立唯一工程量底模
先按桩号分段录入沟型、长度、壁厚、底板厚度和渐变段参数,再由断面净面积乘长度计算混凝土实体量。交叉口、集水井和出水口应单独扣重。拌合站出料、运输小票和泵车记录只用于检查材料平衡,不能替代图示净量。
2. 模板必须同时满足“实际设置”和“接触混凝土”
模板计量不是混凝土表面积的机械展开。沟壁若采用开挖面作外模,沟底直接浇筑在合格垫层上,均不存在可计模板;敞口顶面也不属于模板接触面。端头模板只能在分段施工且现场确实支设时确认,沉降缝填板兼作端模的,还应核对合同是否已在沉降缝单价中包含安装工作。
3. 开挖断面不能跟着机械工作宽度走
应以设计沟槽尺寸、批准工作面和必要放坡为基础。挖机铲斗超宽、边坡扰动及因施工组织不当造成的二次修坡,一般属于承包人施工消耗。若突遇地下水、软弱土或管线导致支护和扩大开挖,应有事前指令、地质记录与变更断面,不能事后用测量外轮廓整体反推。
4. 土方执行“开挖=利用+弃置”的闭合
审核表应按分段列示开挖量、沟身及垫层占位、沟背回填量和净弃方。用于回填的合格土不能同时计弃运;运输车次只能验证去向和运距。若弃土场称重换算体积,还要统一天然方、松方和压实方口径,避免直接把车厢松方与断面天然方相加。
5. 沉降缝按成品构造计量,不按采购消耗计量
沉降缝通常按设计间距、实际合格道数和有效断面面积复算。板材裁切损耗、搭接余量、嵌缝料及安装人工属于综合单价组成。只有变更明确新增材料层次且原项目特征未覆盖时,才分析新增价格,并同步扣除原单价中已包含的对应内容。
资料闭合建议
- 建立“桩号—沟型—长度—断面参数—混凝土净量—模板接触面”的分段底表,并锁定图纸版本。
- 每个代表性沟型保留开挖前、支模后、浇筑前和成型后的带坐标影像,隐蔽记录注明外侧采用模板还是土模。
- 混凝土台账对应到浇筑段,单列退料、试块、泵管残余、超挖填补和返工量,不把材料消耗直接转成结算量。
- 土方签证同时记录批准断面、可利用土数量、回填位置、弃土场联单及运距,形成分段平衡。
- 沉降缝台账记录设计间距、实际桩号、断面尺寸、材料构造和验收照片,采购发票仅作材料真实性旁证。
- 对断面变更、软弱地基或新增支护坚持事前确认,签证中写清工程量口径、单价包含项与责任归属。
结论
现浇排水边沟审核不能分别追着混凝土小票、模板展开图和运输车次走,而应回到同一批准断面:混凝土取合格实体净量,模板取实际接触面,土方做开挖—利用—弃置平衡,沉降缝按合格成品构造计量。本案例申报 2,097,900.00 元,审核确认 1,292,266.00 元,核减主要来自模板表面积泛化、施工超挖转嫁及弃方重复申报。
