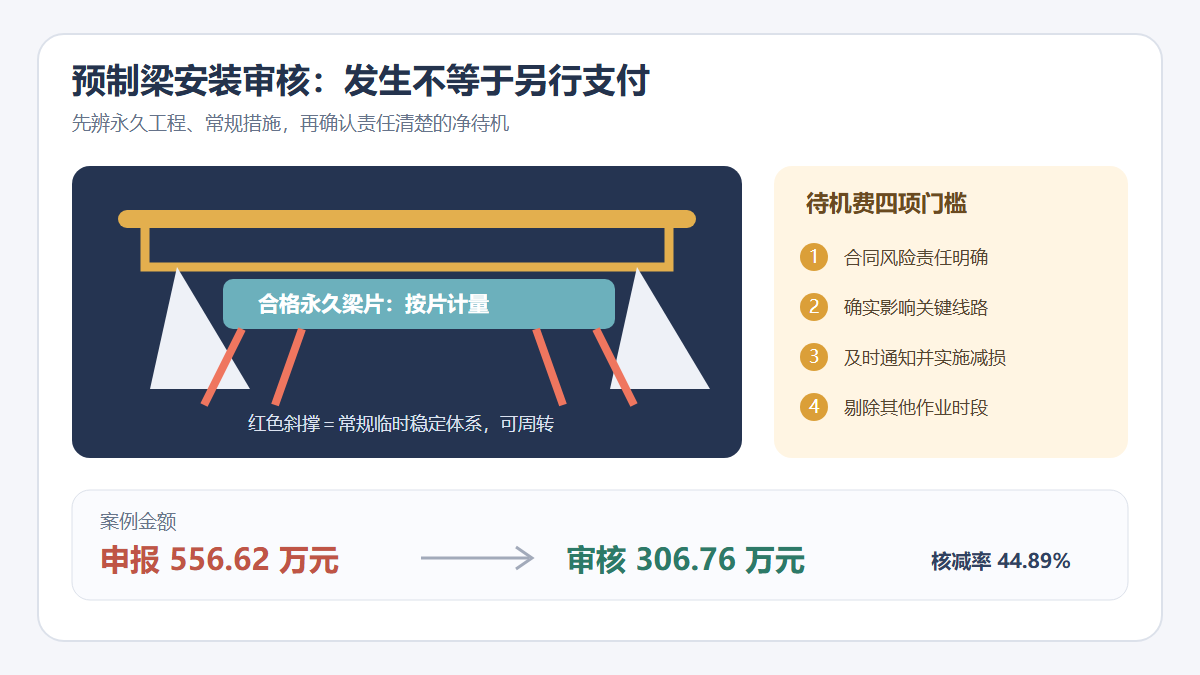

预制梁安装临时支撑、横向稳定与架桥机等待台班的造价审核

问题背景
预制梁安装结算中,最难审的往往不是“架了多少片梁”,而是围绕架梁产生的措施费:临时支撑按每片梁两端拆项,横向稳定型钢按采购重量申报,汽车吊配合按台班累计,架桥机等待又按项目日志连续计取。上述工作确实发生,但是否已经包含在梁板安装综合单价、是否属于正常施工组织、是否由发包人风险事件造成,决定了能否另行支付。
审核应把费用分为三层:形成永久工程的合格梁板安装;为完成安装必需且可周转的常规措施;因合同约定风险事件造成、经批准且完成减损义务后的新增费用。设备和材料台账只能证明“发生”,不能单独证明“应由发包人支付”。
真实工程风格案例
以下为根据跨河高速公路预制 T 梁安装争议整理的脱敏复合案例,桥名、数量和金额均为示例。
某大桥共安装 40 m 预制 T 梁 96 片。清单“预制混凝土梁安装”综合单价为 28,500 元/片,项目特征及技术规范明确包含梁场装车、短驳、架桥机架设、临时支垫、横向稳定、就位校正和常规吊机配合。承包人应自行配置周转材料和备用设备。合同同时约定:发包人供应支座,因供货延期造成关键设备停工的,经监理确认并扣除可调配作业后,可按批准台班计取合理待机费。
施工单位除申报 96 片梁安装外,又申报 192 套临时支撑、38.4 t 横向稳定型钢、26 天架桥机等待、42 个汽车吊配合台班以及 768 块临时调平钢板。审核发现临时支撑、稳定型钢和调平钢板均属于常规架梁措施,材料已在多个桥跨重复周转,不能按采购全额另计。26 天等待中,仅有 8 天能够由支座到货记录、停工指令和关键线路计划相互印证;另有 12 天实施运梁道路维护、架桥机保养及人员调休,6 天由大风和承包人梁片供应不连续造成。汽车吊台账中,仅 6 个台班对应监理批准的既有线受限跨临时方案,其余属于常规配合。
申报金额与审核金额
| 费用项目 | 施工单位申报 | 申报金额(元) | 审核确认 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 预制 T 梁安装 | 96 片 × 28,500 元/片 | 2,736,000.00 | 96 片 × 28,500 元/片 | 2,736,000.00 | 合格永久工程数量一致 |
| 临时支撑 | 192 套 × 4,800 元/套 | 921,600.00 | 0 | 0 | 常规支垫、拆装及周转已含安装综合单价 |
| 横向稳定型钢 | 38.4 t × 8,200 元/t | 314,880.00 | 0 | 0 | 临时稳定措施可周转,非永久工程钢材 |
| 架桥机等待 | 26 天 × 35,000 元/天 | 910,000.00 | 8 天 × 35,000 元/天 | 280,000.00 | 仅确认发包人供支座延期影响关键线路的净待机 |
| 汽车吊配合 | 42 台班 × 8,600 元/台班 | 361,200.00 | 6 台班 × 8,600 元/台班 | 51,600.00 | 仅确认批准的既有线受限跨专项配合 |
| 临时调平钢板 | 768 块 × 420 元/块 | 322,560.00 | 0 | 0 | 就位校正辅材已含单价,且已回收周转 |
| 合计 | 5,566,240.00 | 3,067,600.00 | 核减 2,498,640.00 元,核减率 44.89% |
审核逻辑
1. 先读清单工作内容,再看现场投入
预制梁安装综合单价通常覆盖从起吊到稳定就位所需的设备、人工、临时构件和安全措施。审核应将招标清单、项目特征、技术规范、施工组织设计和投标组价并排比对。只要措施是完成合同工作必需且原边界已经覆盖,即使实际消耗超过投标测算,也不自然形成新增支付项目。
2. 区分永久构件与临时稳定体系
永久横隔板钢筋、湿接缝和设计连接件按相应清单计量;架梁期间的斜撑、手拉葫芦、型钢联结、枕木和调平钢板则属于临时稳定体系。判断时看三个特征:是否进入竣工图、是否留在成品中、是否能够跨梁片周转。采购发票显示买了多少钢材,不等于永久工程消耗了多少钢材。
3. 待机费必须证明责任、关键线路和净影响
设备日志只证明设备在场。可支付待机通常需要同时满足:发生合同约定的发包人风险事件;事件直接阻断关键工作;承包人已及时通知并采取调配、保养或转场等减损措施;批准时段内没有实施其他可利用作业。审核应按小时或班次剔除保养、天气、人员休息、梁片供应不足及其他承包人原因,不能按自然日整段包计。
4. 配合机械要识别常规配置与专项增配
汽车吊、运梁车和高空作业车若属于批准施工组织中的基本配置,应在安装单价内消化。只有现场条件发生非承包人可预见变化,导致原设备无法完成,并有专项方案和事前指令时,才确认增配机械。即便可计,也应核对进退场、作业时长、设备规格和同一时段是否在其他项目重复签证。
5. 周转材料按合同方式摊销,严禁“采购即结算”
临时支撑和稳定型钢的价值应考虑周转次数、残值及合同措施费口径。若合同已按梁片综合包干,则不再拆分摊销;若变更新增了合同外特殊体系,应按批准方案计算净增投入,扣除可回收价值和原单价内已有措施成本,避免全额采购价转嫁。
资料闭合建议
- 在分包和清单交底时列出梁板安装综合单价包含的设备、临时支撑、稳定构件、校正辅材和常规吊机配合。
- 建立逐片梁安装台账,关联梁号、跨号、架设时间、支座验收、临时稳定、就位测量和解除临时支撑时间。
- 周转材料实行唯一编号,记录进场重量、每次安装位置、拆除转运、报废和最终残值,防止按桥跨重复申报。
- 待机签证按日记录责任事件、计划作业、关键线路影响、可替代工作、设备状态和减损措施,由监理当日确认。
- 机械台班同时保留 GPS、油耗、操作手记录和现场影像,跨项目使用时按有效作业时段切分。
- 对既有线、跨河或高压线等特殊跨提前形成专项方案和费用对比,明确是原合同措施还是条件变化后的净增措施。
结论
预制梁安装措施费审核的核心,是把“现场发生的投入”还原为“合同外、责任清楚且净增的成本”。临时支撑、横向稳定和调平钢板属于常规安装措施时不另计;架桥机等待只确认发包人风险造成的关键线路净影响;专项吊机配合必须有批准方案和有效台班。本案例申报 5,566,240.00 元,审核确认 3,067,600.00 元,核减主要来自综合单价拆分、周转材料全额转嫁和待机天数责任混计。
