软基 CFG 桩有效桩长、截桩头与褥垫层厚度的造价审核

路基工程 1212 2天前 20次浏览 已收录 0个评论
文章目录[隐藏]

软基 CFG 桩有效桩长、截桩头与褥垫层厚度的造价审核

CFG桩复合地基计量边界审核图

问题背景

公路软基采用水泥粉煤灰碎石桩(CFG 桩)处理时,结算争议常常不在“有没有打桩”,而在计量起止点和清单包含边界。施工需要在设计桩顶以上预留保护桩头,检测后再截除;这段长度是工艺需要,不一定属于有效桩长。与此同时,桩顶褥垫层若按现场松铺厚度、局部补料厚度或采购量结算,也容易突破设计压实厚度。

审核应把三条线分开:设计有效桩顶线决定桩长,综合单价工作内容决定截桩头能否另计,批准面积与压实厚度决定褥垫层工程量。机械记录、材料票据只能证明施工投入,不能替代合同计量规则。

真实工程风格案例

某平原区高速公路 K18+440~K19+120 段穿越软塑黏土,设计采用 4,800 根 CFG 桩,平均有效桩长 11.50 m,桩顶设 40 cm 厚级配碎石褥垫层,批准处理面积 14,400 m²。合同约定 CFG 桩按“设计有效桩顶至设计桩端”的长度计量,综合单价包含超灌保护桩头、截桩、清运至路基范围外集中点等工序;褥垫层按设计压实断面计量。

承包人依据打桩机记录中的平均成桩长度 12.00 m 申报 57,600 m,又将 4,800 个桩头按 35 元/个单独申报。褥垫层按现场平均松铺 51~53 cm 取 50 cm 申报 7,380 m³,其中面积采用了外扩后的 14,760 m²。审核组用桩位编号表、桩底电流记录、桩顶标高复测和低应变检测台账逐根对应,确认有效桩长合计 55,200 m;多出的 2,400 m 为设计桩顶以上 0.50 m 保护桩头。褥垫层未见厚度和范围变更指令,应按 14,400 m²×0.40 m 计 5,760 m³。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
CFG 桩 57,600 m×82.00 元/m=472.32 万元 有效桩长 55,200 m×82.00 元/m=452.64 万元 19.68 万元
截除保护桩头 4,800 个×35.00 元/个=16.80 万元 已含在 CFG 桩综合单价,0 16.80 万元
级配碎石褥垫层 7,380 m³×198.00 元/m³=146.12 万元 5,760 m³×198.00 元/m³=114.05 万元 32.07 万元
合计 635.24 万元 566.69 万元 68.55 万元

本案例为依据常见合同条款和现场情形整理的脱敏复合案例,金额用于展示审核方法,不对应某一具体公开项目的实际结算。

审核逻辑

1. 先统一桩长计量基准

核对图纸、清单计量规则和技术规范中的起止点。若合同明确按设计有效桩长计量,桩机显示的钻进或灌注长度不能直接作为支付长度。设计桩顶以上为保证桩身质量设置的保护高度,应先判断是否已经包含在综合单价中。

2. 逐根闭合桩号、标高和检测记录

将桩位编号、施工日期、地面标高、设计桩顶、设计桩端、实际终孔以及检测结果放入同一张台账。桩底因持力层变化需要加深时,还应有地质确认和设计指令;没有对应关系的“平均加深”不宜直接结算。

3. 截桩头不能只凭作业发生另计

截桩确实需要人工和机械,但能否支付取决于清单工作内容。若成桩综合单价已经列明超灌、截桩和桩头清理,再按个数或混凝土体积申报就是重复计价。只有合同另设支付项目或变更改变了截除范围,才重新分析费用。

4. 褥垫层按压实设计断面审核

褥垫层的松铺厚度应通过试验段确定,用于保证压实后的设计厚度,不等于结算厚度。局部因桩间土扰动、机械行走或施工控制不当增加的补料,原则上属于承包人施工消耗;处理面积外扩也需要图纸或书面指令支持。

5. 联查材料量但不以材料量代替工程量

碎石进场量可以用于反算损耗、含水和压实系数,发现明显异常,但采购吨数还受库存、跨段调用和运输含水率影响。支付工程量仍应回到批准面积、设计压实厚度和验收标高。

资料闭合建议

  1. 建立一桩一档台账,统一记录桩号、坐标、施工前地面、设计桩顶、终孔深度、灌注方量和检测编号。
  2. 桩长变化在施工当日完成地质确认、设计复核和监理指令,避免完工后用桩机汇总表倒推变更。
  3. 在桩顶开挖前后做网格化标高复测,照片中保留桩号牌和水准点,区分有效桩体与保护桩头。
  4. 褥垫层留存试验段松铺系数、摊铺网格、压实前后标高和验收断面,不以运输车数代替结算体积。
  5. 结算时联查 CFG 桩、截桩头、桩间土清理、弃运和褥垫层单价分析,防止同一工序拆分申报。

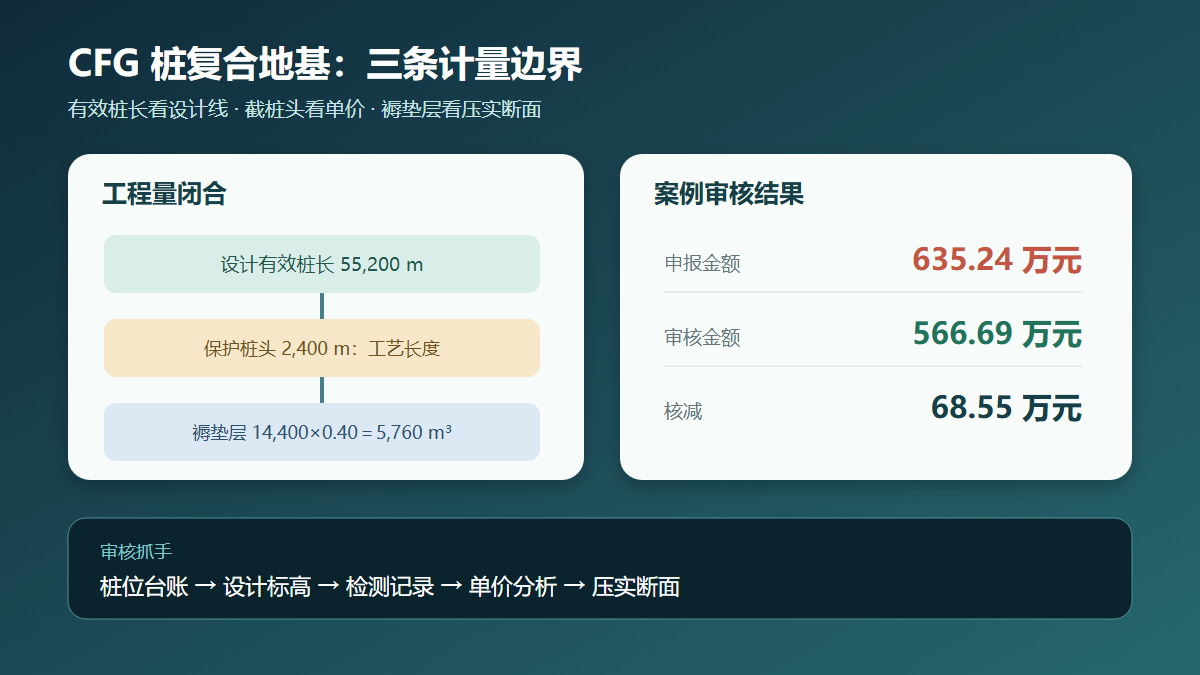

结论

CFG 桩复合地基审核的关键是“有效桩长按设计线、工艺桩头看单价包含、褥垫层按压实断面”。本案例将申报 635.24 万元审核为 566.69 万元,核减 68.55 万元。打桩机记录、截桩照片和碎石票据都很重要,但只有与图纸、变更指令和清单规则闭合后,才能形成可支付工程量。

相关推荐: 边坡客土喷播厚度不足与绿化面积偏差的造价审核
