预制 U 型排水沟有效长度、座浆接缝与破损更换的造价审核

路基工程 1212 2周前 (09-30) 8次浏览 0个评论 扫描二维码
文章目录[隐藏]

预制 U 型排水沟有效长度、座浆接缝与破损更换的造价审核

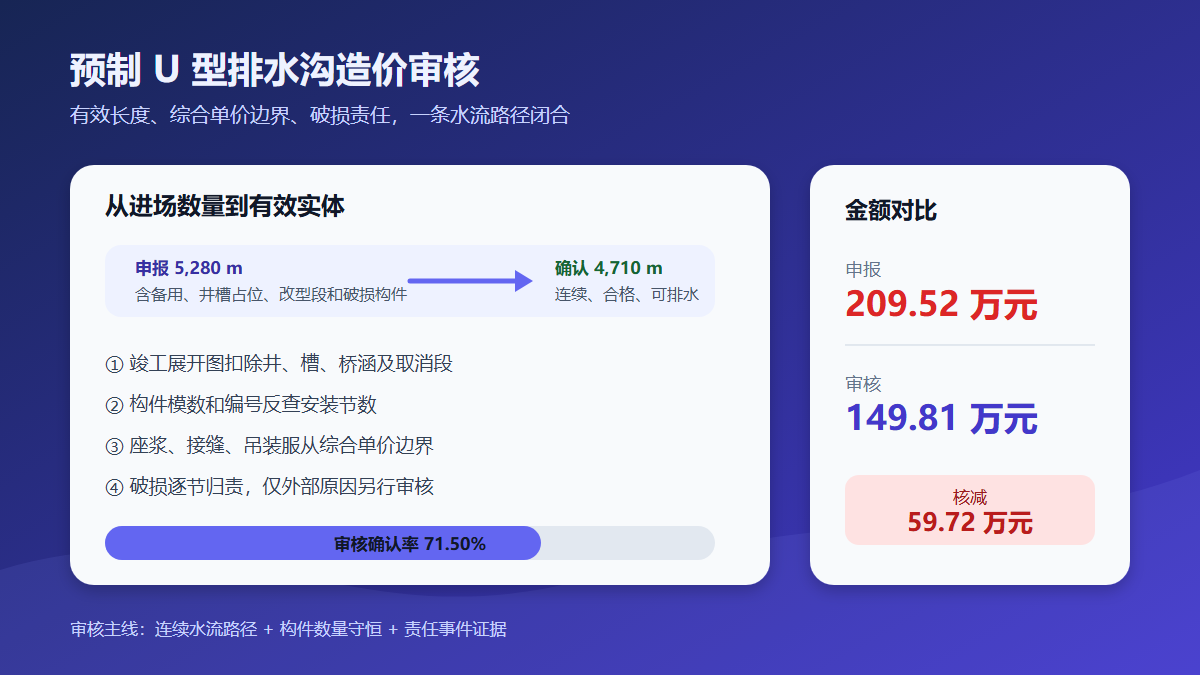

预制 U 型排水沟造价审核信息图

问题背景

预制 U 型排水沟在路堑边沟、平台沟和坡脚沟中应用广泛,表面上以延米计量,结算时却常被拆成构件、运输吊装、砂浆座浆、接缝密封、基础开挖和破损更换等多项费用。若清单项目特征已经包含拼装、调平和勾缝,再按材料或工序分别申报,就会形成重复计价。

另一类争议来自“进场数量不等于有效长度”。构件采购量可能包含备用和破损件;施工长度还应扣除跌水井、集水井、急流槽进口、桥涵结构占位及取消段。审核应以竣工排水系统的连续水流路径为主线,核对构件编号、桩号、基础断面和破损责任。

真实工程风格案例

以下为根据山区一级公路排水工程结算争议脱敏组合的复合案例,不对应某一特定工程。某标段设计在路堑坡脚设置 1.5 m/节的 C30 预制 U 型边沟。承包人按预制场出库及进场验收数量折算申报 5,280 m,并另报 M10 砂浆座浆、接缝密封、汽车吊装卸以及 190 节破损构件更换费用。

审核组依据竣工测量、排水工程展开图和现场抽测确认:永久形成并验收的 U 型沟长度为 4,620 m,另有设计变更新增的截水接入段 90 m,合计有效长度 4,710 m。申报长度未扣除 7 处集水井、4 处急流槽进口、两段改为现浇矩形沟的范围及预制场备用件。

基础开挖及砂砾垫层按竣工断面复算为 2,860 m³。190 节破损件中,18 节由业主临时开放施工便道后重车碾压造成,有事件记录和监理确认;其余为运输支垫、卸车和沟槽回填不当造成,应由承包人承担。合同清单项目特征明确含构件运输至安装点、机械配合、砂浆调平、接缝处理及合理损耗,因此相关常规工序不再拆项支付。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核依据 审核金额(元) 核减金额(元)
预制 U 型沟安装 5,280 m × 245 元/m 1,293,600 有效连续长度 4,710 m 1,153,950 139,650
砂浆座浆调平 5,280 m × 28 元/m 147,840 已含于安装综合单价 0 147,840
接缝密封处理 3,520 道 × 16 元/道 56,320 已含于安装综合单价 0 56,320
基础开挖及砂砾垫层 3,420 m³ × 118 元/m³ 403,560 竣工断面 2,860 m³ 337,480 66,080
破损构件更换 190 节 × 368 元/节 69,920 外部原因 18 节 × 368 元/节 6,624 63,296
汽车吊装卸及场内倒运 汇总申报 124,000 已含于安装综合单价 0 124,000
合计 2,095,240 1,498,054 597,186

审核确认率为 71.50%。核减重点是未形成永久实体的长度、综合单价已含工序和承包人责任破损,而非简单压低安装单价。

审核逻辑

1. 用排水路径确认有效中心线长度

按桩号连续复核沟槽起终点,结合竣工测量和现场影像确认实际形成的水流路径。遇集水井、跌水井、急流槽和桥涵时,应按合同计量规则扣除结构占位,避免 U 型沟长度与井、槽构造重复。取消段和改型段必须在竣工展开图上明确反映。

2. 用构件模数反查数量,但不把进场量当支付量

有效长度除以单节模数,可反查理论安装节数,并与构件编号、安装台账和现场接缝数比对。进场验收说明构件质量和数量符合收货要求,不等于全部构件已形成永久合格实体;备用件、破损件及预制场库存应通过领退料台账单独闭合。

3. 先读项目特征,再判断座浆和接缝能否另计

预制沟安装综合单价通常已含砂浆座浆、调平、拼接、勾缝或密封等完成成品所必需的工序。若项目特征已明确包含,不应因现场确实使用了砂浆和密封材料就再行支付。只有设计新增特殊防水接缝、材料等级变化或独立清单约定,才可审核净增费用。

4. 基础工程量按批准断面复算

开挖和垫层应根据沟型、基础宽度、厚度及不同地段长度分段计算,不能用进场砂砾松方或机械开挖总方直接替代。超宽开挖、沟底扰动后的返修和无指令加厚,原则上由施工责任方承担;经设计批准的软弱基底换填应另设范围和数量依据。

5. 破损更换必须逐节认定责任

建立破损构件编号、位置、时间、原因和照片清单,与更换安装记录一一对应。运输、卸车、支垫或回填不当造成的破损属于承包人施工损耗;外部车辆、业主提前开放交通或第三方施工造成且证据闭合的损坏,可按合同责任审核。本案例仅 18 节具备外部事件证据。

资料闭合建议

  • 绘制排水工程竣工展开图,按桩号标明 U 型沟、集水井、急流槽、桥涵接入及改型段,保证中心线长度无断点、无重叠。
  • 为预制构件设置批次和编号台账,记录出库、进场、安装、备用、破损、退场去向,做到数量守恒。
  • 隐蔽验收表分段记录基础宽厚、垫层材料和沟底高程,并附典型断面照片及测量成果。
  • 合同交底时列明综合单价包含的运输、吊装、座浆、接缝和损耗范围,减少施工后再拆项签证。
  • 对外部原因损坏实行“一事件一清单”,由责任通知、现场照片、构件编号、更换时间和验收结果共同闭合。

结论

预制 U 型排水沟造价审核应围绕“最终有多少连续、合格、可排水的永久实体”展开。先以竣工路径锁定有效长度,再用构件模数和编号反查数量;座浆、接缝和吊装须服从综合单价边界;破损更换则逐节划分责任。本案例申报 209.52 万元,审核确认 149.81 万元,核减 59.72 万元。把长度、构件、基础和责任记录放入同一条证据链,才能避免材料进场量、措施工序和质量损耗重复转化为价款。
