桥梁成桥荷载试验,报价单上常被压缩成一句:“荷载试验,1项。”

但真正实施时,要先查图纸和既有检测资料,建立或复核计算模型,选择控制截面和工况,布设应变、挠度与位移测点,组织试验车辆称重、编队、加载,实施交通封控,再完成静载、动载、卸载复测和数据判读。

它不是简单租几辆车压一遍,也不是出一份报告就结束。

一、先分清试验目的

荷载试验可能用于新建桥梁交工前验证、特殊结构验收、施工质量疑问复核,或既有桥梁承载能力评定中的必要环节。

目的不同,工况、测点、车辆、封控和报告深度都会不同。组价前至少明确:桥型与跨径、试验桥幅、设计荷载、控制截面、静载和动载项目、试验时段、交通条件、是否需要高空或水上作业。

《公路桥梁荷载试验规程》JTG/T J21-01—2015自2016年4月1日起施行,是公路桥梁荷载试验的重要行业依据。具体项目仍应执行设计文件、合同和批准方案。

二、完整作业流程

典型流程为:

资料收集与现场检查→结构检算及方案编制→方案审批和安全交底→仪器校准→测点放样安装→试验车辆称重编组→交通封控与基线采集→分级静载→卸载复测→动载试验→数据校核→报告与原始资料归档。

静载阶段不是一次把车辆全部开到位。应按批准方案分级加载,车辆位置、轴重、到位时间和每级读数都要对应;发现异常响应时,应停止加载并复核。

动载可能涉及跑车、跳车或制动等工况,但必须依据批准方案和现场安全条件实施,不能凭经验临时增加。

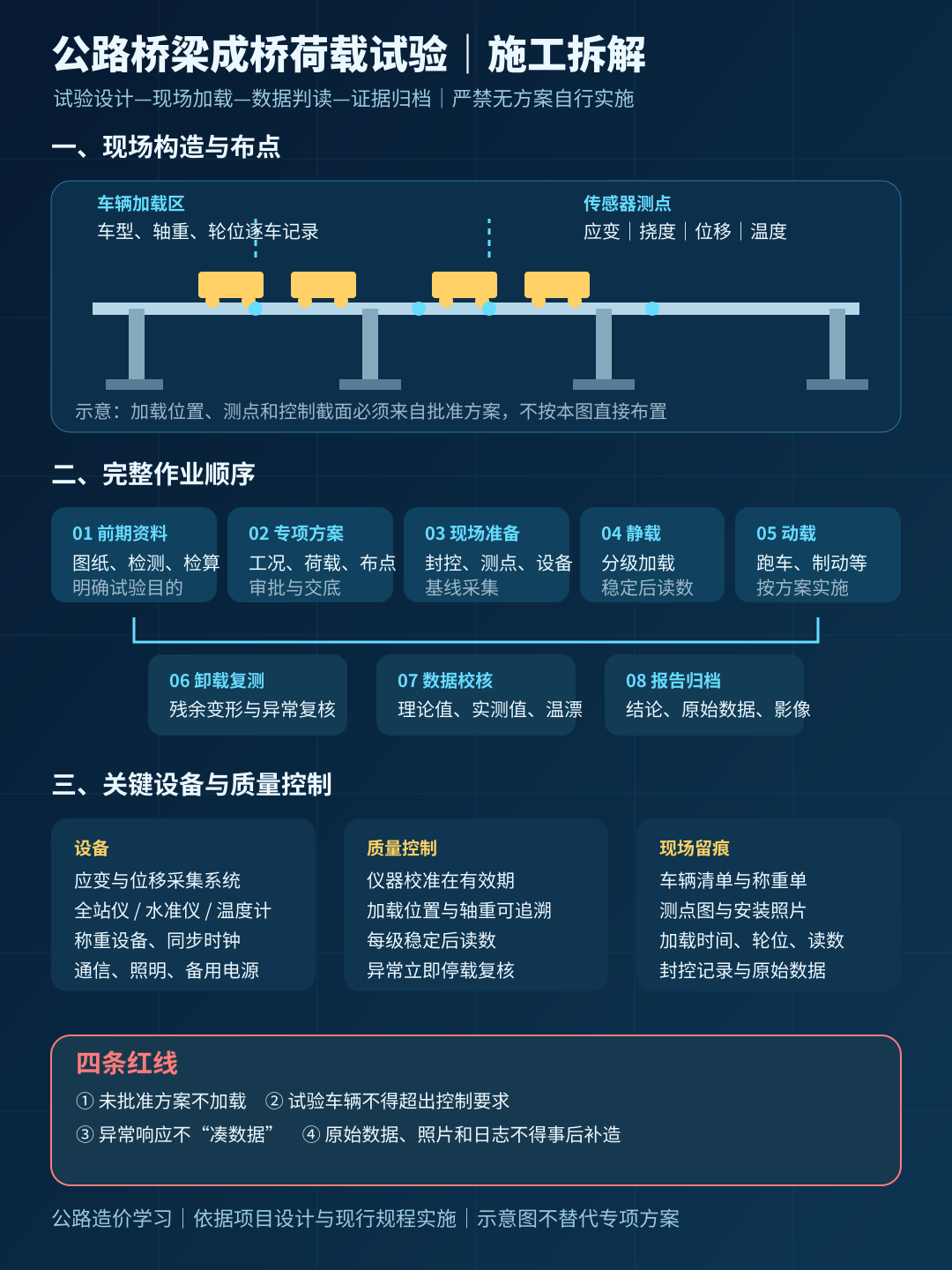

配图|成桥荷载试验施工拆解图

公路桥梁成桥荷载试验施工拆解

三、主要人材机

人工包括项目负责人、结构分析人员、现场检测人员、仪器操作人员、测量人员、交通组织人员、驾驶员和安全管理人员。

材料及消耗包括应变片、引线、保护材料、固定件、标记材料、临时电缆、照明耗材和少量修复材料。传感器属于一次性消耗、周转使用还是包含在仪器费中,必须说清。

主要设备包括数据采集系统、应变及位移传感器、全站仪或水准仪、称重设备、同步时钟、通信设备、备用电源和试验车辆。若在桥下、墩旁或水上布点,还可能需要高空平台、桥检车、船只或专项防护。

四、工程量与计量边界

即使清单按“项”计量,成本分析也要拆出:

  1. 桥梁座数、桥幅和试验跨数;
  2. 静载控制截面及工况数;
  3. 动载工况数;
  4. 应变、挠度、位移、温度等测点数;
  5. 试验车辆数量、吨位、称重次数和使用班次;
  6. 仪器台套和使用天数;
  7. 交通封控范围与夜间作业时长;
  8. 高空、水上或桥下平台使用量;
  9. 模型计算、数据处理和报告工作量;
  10. 复测、补测和异常处理次数。

不能仅按桥长计算试验费。两座长度相近的桥,一座交通可全封闭,另一座只能分幅夜间封控,成本可能差很多。

五、清单定额与组价逻辑

荷载试验在不同项目中可能:由建设单位另行委托检测;列入承包人合同总额;作为专项检测项目单独支付;或因变更、质量疑问新增。

因此先判断“谁委托、谁实施、谁支付”,再套价。

完整费用树为:

前期资料与检查+结构检算及方案+传感器耗材+仪器使用+车辆及称重+交通封控和作业平台+检测人工+数据报告+管理利润风险

没有完全适用的定额时,应依据批准方案、检测机构报价、设备台班、车辆班次和实际消耗编制补充分析。不能把“检测服务费”和“交通封控费”无条件叠加,也不能只套汽车台班代替荷载试验。

六、4×40米连续梁示例测算

假设华东某双幅4×40米预应力混凝土连续梁桥,选取两幅控制跨实施试验:静载8个工况、动载4个工况、试验车辆16辆、各类测点112个,夜间封控3次。

以下为2026年二季度假设条件下的示例测算:

费用项目 示例金额
资料复核、现场检查 4.8万元
结构检算、试验方案及交底 9.5万元
传感器、引线及安装耗材 8.6万元
采集、测量设备使用及校准 12.4万元
16辆试验车、称重、燃油及编组 15.2万元
交通封控、夜间照明及平台 10.8万元
现场检测及安全人工 13.5万元
数据处理和报告 6.8万元
管理、利润及风险 5.2万元
示例总成本 86.8万元

审核时发现:项目安全生产费中已安排6.0万元交通封控;仪器综合使用费中已含3.8万元可周转传感器;车辆记录只能证明14辆、2个夜班,核减4.1万元;“模型重建”与合同既有结构检算重复3.2万元;人员考勤与申报班次差异2.5万元。

纠错后的示例审核价为67.2万元。

这不是说荷载试验只能值67.2万元,而是说明:报价若不写清车辆、工况、测点、台班和包含关系,“1项86.8万元”很难经得住审核。

七、常见错套漏套

  1. 只算检测报告,漏掉检算、方案和现场检查;
  2. 按桥长套价,不区分桥幅、控制跨和工况;
  3. 车辆按自然日计费,实际只使用部分夜班;
  4. 漏算称重、编组、等待和燃油;
  5. 传感器按全新采购,未区分一次性与周转;
  6. 传感器已含在仪器费中,又单独计算;
  7. 漏算交通封控、照明和通信;
  8. 安全生产费已支付封控,又在试验费中重复;
  9. 桥下测点需要平台,却按桥面测点效率组价;
  10. 补测全部另行申报,没有判断是否因检测方自身错误造成;
  11. 只交汇总表,没有原始数据和车辆位置记录;
  12. 方案获批就认为费用当然获批。

八、审计重点与留痕

审计通常关注:是否确需荷载试验;试验范围与合同是否一致;检测单位及人员能力是否满足要求;工况、测点、车辆和封控是否真实;仪器和传感器是否重复;复测责任属于谁;原始数据能否与报告结论对应。

建议形成:

图纸与检测资料+结构检算+批准方案+仪器校准+测点布置+车辆清单与称重单+逐级加载记录+现场影像+原始数据+异常处置+交通封控+正式报告。

同望组价时,可按“技术服务—现场检测—设备车辆—交通措施—报告归档”五层拆项;AI适合检查车辆清单、测点表、原始数据时间戳和费用表是否对应,但不能替代结构安全判断与报告签发。

桥梁荷载试验最容易被核减的,不是某个单价高了几元,而是:

工况说不清、台班对不上、设备重复算、现场没有留下能够还原试验过程的证据。
