渗沟回填完,上面只剩一条不起眼的封闭带。少一段土工布、管底局部倒坡、出口没有接通,都可能被回填层盖住。造价也一样:清单写着“渗沟,米”,并不是买一根管、埋进去就算完成;把每道工序拆开后,又不能在综合项目之外全部再付一遍。

本文选择一种带透水管的碎石渗沟教学构造,不代表所有渗沟都必须设管或采用同样反滤体系。工程尺寸、材料、包覆、坡度与出口形式均以设计和批准方案为准;下面算例不是可直接套用的施工图。

一、先确认水从哪里来、到哪里去

典型体系包括沟槽及基底、设计确定的反滤层或土工布、透水管、透水填料、上部封闭层和出水衔接。地下水通过适配的反滤体系进入集排水空间,再沿设计路线排出;土工布不是越厚越好,填料也不是粒径越大越好,应与土体、过滤排水要求相适配。下游不通,再好的管材也不能解决积水。

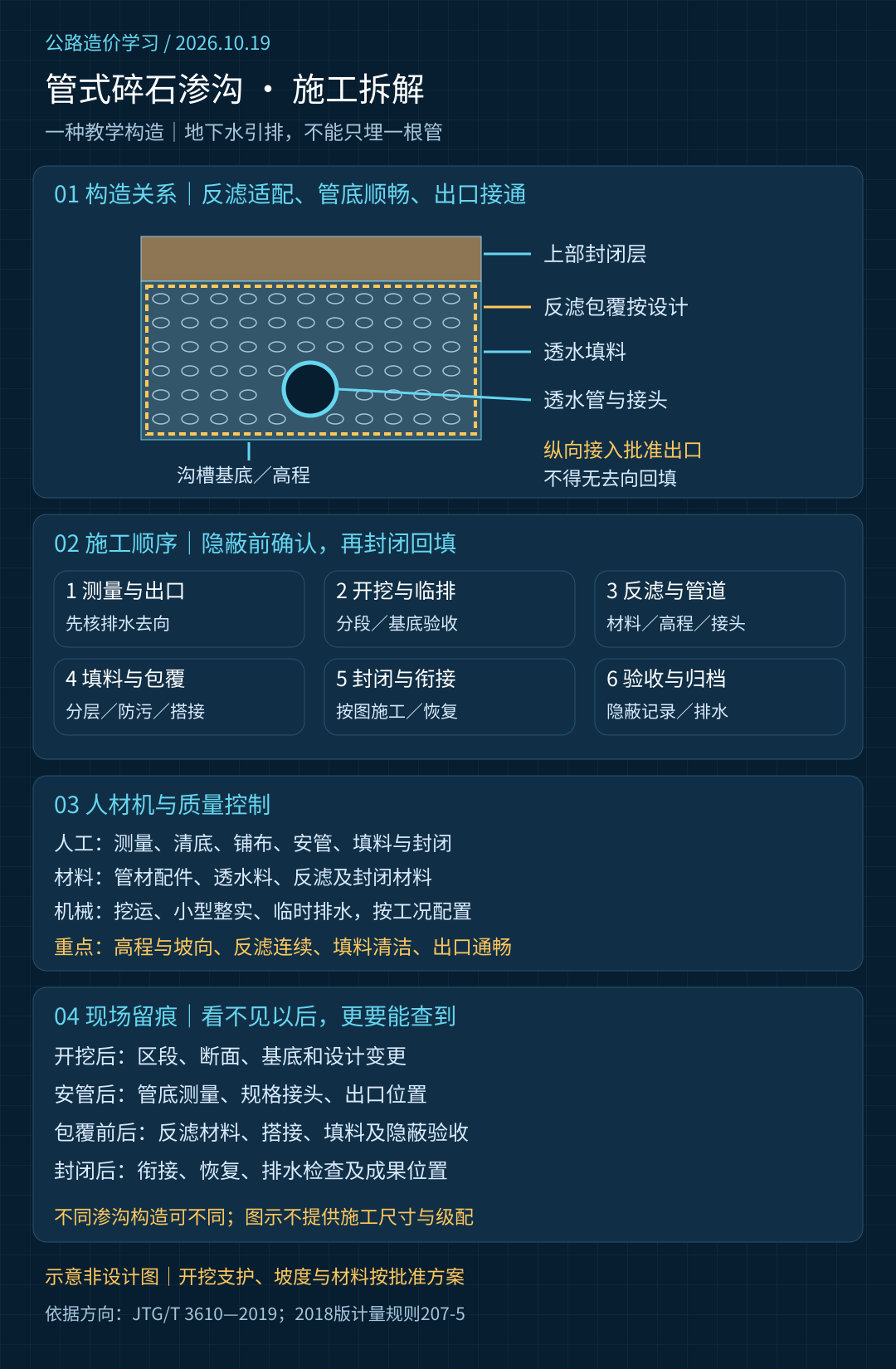

施工顺序为:测量放样和出口核对→沟槽分段开挖、临时排水→基底及高程验收→铺反滤材料和设计垫层→安装透水管与接头→分层填入透水料→包覆或搭接检查→施工封闭层→检查排水衔接、验收恢复。具体层次按图,不得用这一通用顺序代替设计。开挖边坡和支护依地质、深度及周边风险确定,不能为了省量擅自直槽开挖。

关键留痕不是完工后的地面照,而是回填前的管底高程、接头、反滤包覆、填料状态和出口去向。对局部变深、改线和新增出口,先形成设计或有效指令及数量记录,不要等沟填上才补画。

二、人材机怎样进入每米成本

人工主要为测量、清底、铺布、安管、填料及封闭施工人员;机械按工况配置挖掘机、运输车、适用的小型整实设备和临时排水设备。材料包括设计管材与配件、透水料、反滤材料及封闭层材料。管道附近如何整实、能否使用某类设备,由施工要求决定,不以多套一个压路机台班为目的。

成本分析还应覆盖接头、端部、出口防冲或衔接、临时排水、材料检测与成品保护。措施费先查承载项目,风险按合同核明地下障碍、来水及工期责任,不额外套一个没有依据的“渗沟风险系数”。

三、清单与定额,是两层拆法

2018版计量规则的207-5渗沟,按类型、规格以米计量,列示工作包括开挖、管道、填料、反滤及封闭等。项目执行仍须核对专用文件。这个“米”是支付对象,土方立方米、土工布平方米和管材米数则是组价资源,不能因为资源表能拆出来,就要求全部独立支付。

套项先对结构图,再核项目适用定额版本与工作内容。沟槽开挖、反滤材料铺设、填料和管道等按相符条件分析,逐项查是否已含运装、损耗与整实;没有相符工作时,按项目程序补充分析,不编造统一定额号。最常见的错套,是把有管渗沟当普通明沟;最常见的重套,是综合单价已含开挖和反滤,又在土方及土工布清单再列一遍。

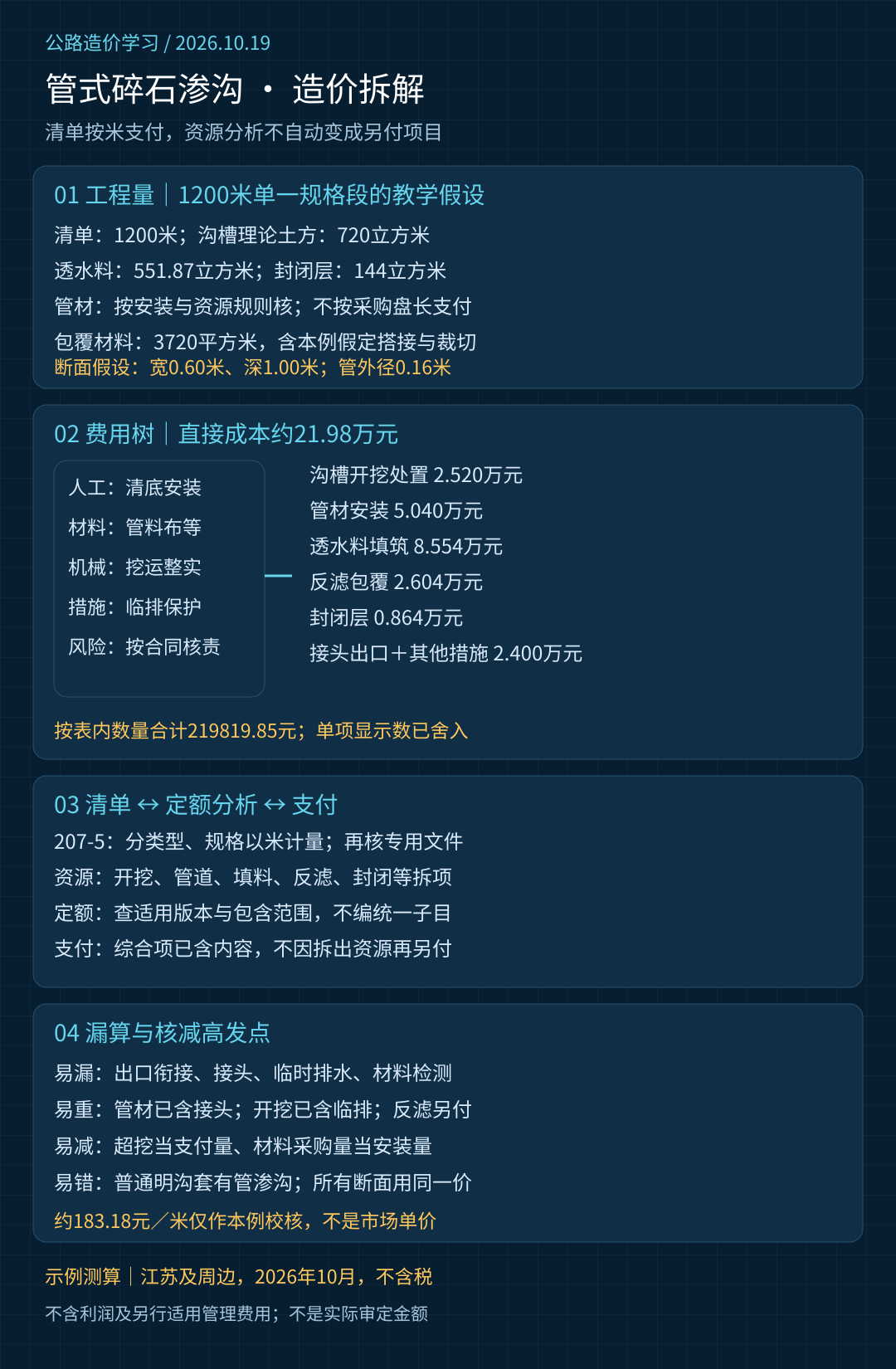

四、1200米的教学算例

假设某单一规格段有效长度1200米,矩形理论沟槽宽0.60米、深1.00米,上部封闭层厚0.20米,其下为高0.80米的包覆透水填料区;区内设置外径0.16米管道。本例忽略土工布厚度及接头体积,理论断面计算不包含放坡、超挖、另设垫层和端部。管材是否按外径标注,应查产品与图纸,不能误拿公称内径扣量。

土方为1200×0.60×1.00=720立方米;封闭层为144立方米;透水料理论净体积为1200×(0.60×0.80-π×0.16²÷4)≈551.87立方米。若设计计算或定额说明有其他扣除规则,应按其规定,本例只是几何材料分析。

包覆周长取2×(0.60+0.80)=2.80米,每延米另假定搭接与裁切合计0.30平方米,材料分析面积为3720平方米。增加量是本例假设,不是统一搭接长度,更不是支付面积自动增加。管材采购损耗另入资源消耗,不把采购盘长替代1200米支付长度。

成本包 不含税示例计算 金额
沟槽开挖处置 720立方米×35元 25200元
管材安装 1200米×42元 50400元
透水料填筑 551.87立方米×155元 85539.85元
反滤包覆 3720平方米×7元 26040元
封闭层施工 144立方米×60元 8640元
接头与出口处理 与前项不重复的工作 12000元
临排、检测及保护 本例分摊且未含于前项 12000元
合计 按表内舍入数量 219819.85元,约21.98万元

以上按江苏及周边地区、2026年10月教学条件假设,各成本包包含相应人工材料机械,不代表询价或审定价;不含税金、利润及另行适用的管理费用。折合约183.18元/米仅用于本例直接成本校核,不能跨断面套用。管材包若已经包含接头,12000元中相关部分就应删除;临排若已含于开挖价或其他措施,也不得重复分摊。

审核先圈“一个规格段”,再算几何量,最后核包含范围。若为方便施工多挖10厘米,不应直接把超挖量放大为全部支付量;若确需设计加深,则分段记录有效变更。定额损耗、理论实体、采购实耗及清单支付量,始终要分开。用同望配套明细表建立长度与断面联动,AI辅助查重和附件匹配,最终仍由造价及技术人员复核,尤其别让隐藏在地下的出口与反滤层漏出预算。

文末依据:①交通运输部JTG/T 3610—2019《公路路基施工技术规范》公告及附件,落款2019年9月2日、公开2019年9月9日,施行2019年12月1日;②2018版标准施工招标文件公告及第八章计量规则原始PDF,核对207-5,PDF第32页。文件公开与施行日期见流量篇。检索核对日期2026年10月19日。本文不提供未经逐条核验的坡度、滤料级配或搭接限值;工程设计与安全方案须另行确定。

配图

roadbed-pipe-drain-cost-20261019

roadbed-pipe-drain-process-20261019

相关推荐: 隧道洞门装饰面层、基层修整与脚手架重复计量的造价审核

隧道洞门装饰面层、基层修整与脚手架重复计量的造价审核 问题背景 隧道洞门装饰往往在主体工程后期实施,设计图可能只标注装饰范围和材料做法,清单却以“成品装饰面层”综合单价计量。结算时容易出现三类问题:按石材采购面积而非验收净面积申报,把龙骨、锚栓、密封胶、基层清…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
