定额计算 gonglu 5小时前 2次浏览 0个评论 扫描二维码
文章目录[隐藏]

两层各18厘米的水泥稳定碎石基层,摊铺机确实走了两遍,压路机也分别作业。可把两层面积加起来后,再乘36厘米总厚度,混合料就被算成两倍。这个错误不在定额号里,而在计算表第一行。

今天拆解厂拌水泥稳定碎石基层,重点是分层面积、压实体积与材料质量的对应关系。以下尺寸、密度、剂量和费用为教学假设,不是施工推荐参数;具体层厚、设备组合和施工间隔以设计、试验及批准方案确定。

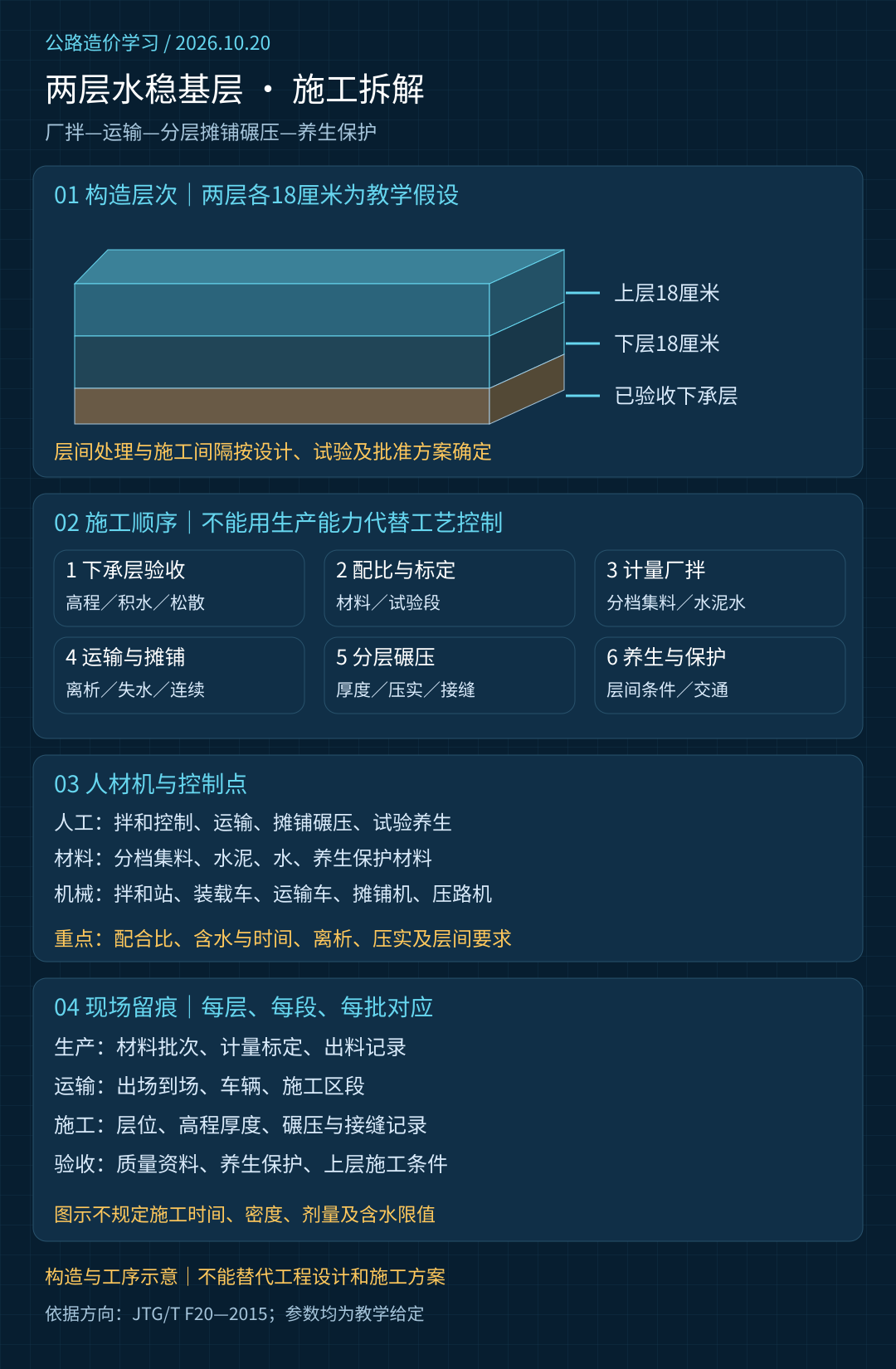

一、从下承层到养生,按层组织但不重复算实体

先验收下承层并处理积水、松散和高程问题,完成配合比设计、拌和设备标定与试验段。分档集料、水泥和水按批准参数计量拌和,运输时控制离析与失水;现场连续摊铺、整形碾压,检验后按方案组织上层施工及养生保护。若采用两层连续施工,应满足专门方案的工艺和时间控制,不能只因设备能跟上就自行取消层间要求。

上、下层各有高程、厚度、压实与接缝检查,但同一车混合料不会因为有两层就变成两车。养生方式、覆盖材料、层间处理和交通管制也要按具体施工组织计算,不能默认任何“两层施工”都适用同样次数。

主要人工包括拌和控制、装载运输、摊铺配合、碾压养生及试验测量人员;主要机械为拌和设备、装载机、运输车辆、摊铺机、压路机和洒水设备。材料为分档集料、水泥、水及适用的养生保护材料。运输和生产能力要与摊铺碾压匹配,不能只按拌和站铭牌产能推定实际工效。

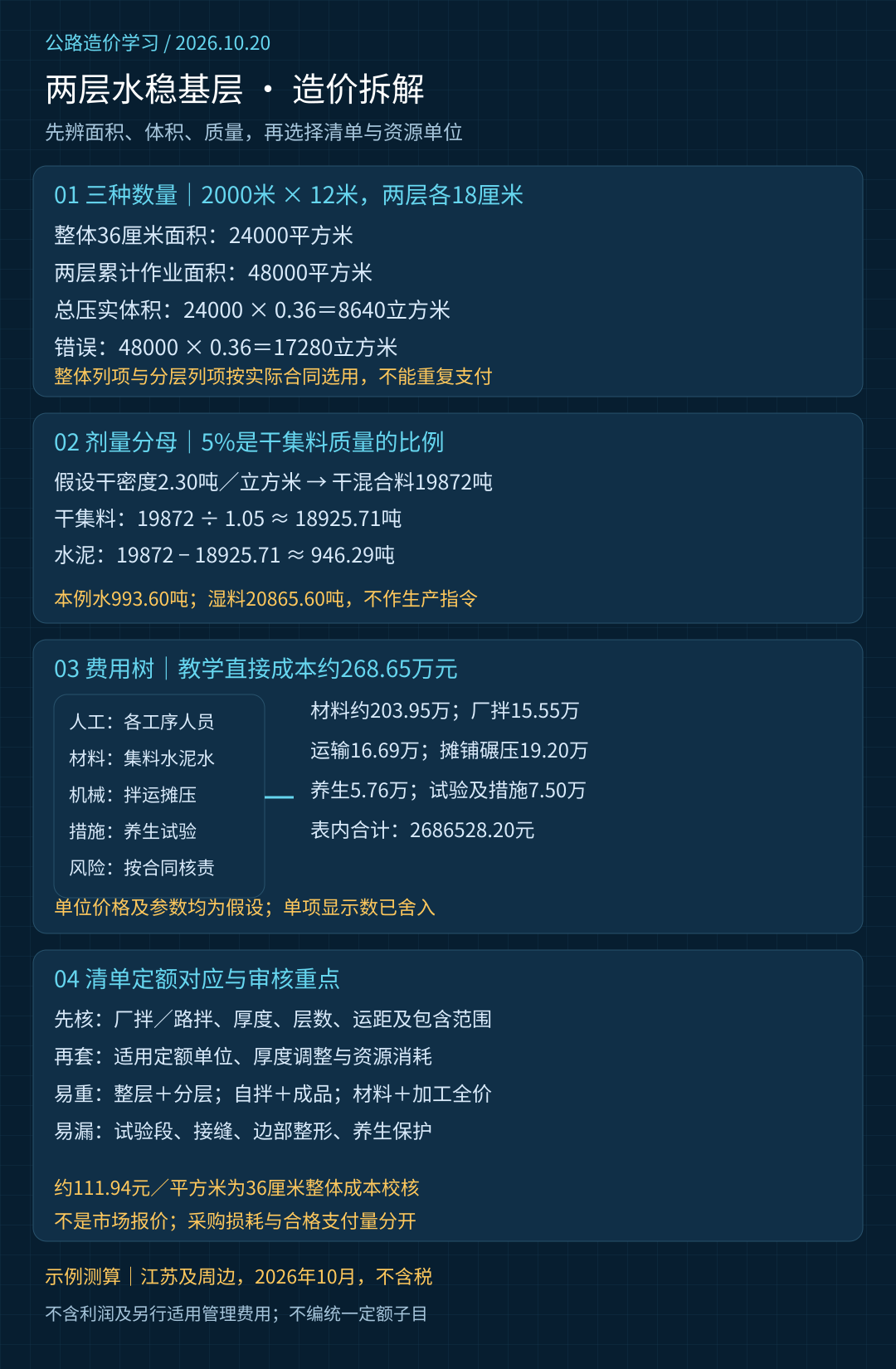

二、三种工程量,先在表头写清

假设长度2000米、同宽12米,上下两层均为18厘米,忽略加宽、扣除和局部变化。单层面积为24000平方米,两层作业面积累计48000平方米,合计压实体积为24000×0.36=8640立方米。

口径 本例数值 用在何处
36厘米整体结构面积 24000平方米 本例假定清单厚度为36厘米时的面积口径
两层各18厘米面积 各24000平方米 分层施工分析,或分别列项时使用
两层累计作业面积 48000平方米 按层核摊铺、碾压及本例养生资源
总压实体积 8640立方米 拌和材料及体积工作分析

两种清单列法只能按实际项目选用,不能整体36厘米面积计过,又把两层18厘米再付一遍。实际计量须核对合同、清单单位与图纸,不能拿本例表头代替项目规则。

三、水泥剂量的分母,决定材料会不会再错一遍

假定压实干密度为2.30吨/立方米,干混合料质量为19872吨;水泥剂量为干集料质量的5%,不是干混合料质量的5%。因此干集料=19872÷1.05≈18925.71吨,水泥≈946.29吨。直接19872×5%会得到993.60吨,多算47.31吨水泥。

另假定用水量为干混合料质量的5%,则为993.60吨;本例初始含水忽略,湿料质量为20865.60吨。现实中须考虑集料含水、现场目标含水及蒸发等因素,不能把这个算式当生产加水指令。采购损耗、撒漏和返工另分析,不凭材料磅单倒推合格支付量。

四、清单定额与成本,按同一结构拆开

先核厂拌还是路拌、厚度与层数、拌和运输范围和养生包含内容,再核项目适用定额及单位。厚度调整应按适用说明处理,不能把“基本厚度+增减厚度”当成新增实体重复计算;商品混合料采购与现场自拌成本也不能同时列满。没有核实的定额编号,宁可列资源分析,也不编统一子目。

下面按江苏及周边地区、2026年10月、不含税示例测算。集料按干质量计价,运输按本例湿料理论质量计,暂不计损耗;各工作包已包含相应人工材料机械。真实项目还须另核损耗、计量口径及是否重复。

成本项 教学计算 金额(元)
干集料 18925.71吨×90元 1703313.90
水泥 946.29吨×350元 331201.50
拌和水 993.60吨×5元 4968.00
厂拌生产加工 8640立方米×18元,前项材料不在此包 155520.00
混合料运输 20865.60吨×8元 166924.80
分层摊铺碾压 48000平方米×4元 192000.00
分层养生保护 本例按48000平方米×1.2元分析 57600.00
试验测量及其他措施 未含于前项的本例分摊 75000.00
合计 按表内舍入数量 2686528.20,约268.65万元

这是不含税、利润及另行适用管理费用的教学成本,折合36厘米整体面积约111.94元/平方米,不是报价指导价。风险只按合同分配核查,不随意追加一个百分比。拌和站建设、运输距离变化等是否已在工作包中分摊,须逐项交代。

易漏的是试验段、接缝、边部整形和养生保护;易重的是拌和材料、两层实体和已含的机械费用。现场留存层位、区段、生产批次、出场到场与碾压记录,并与质量资料对应。用同望配套表把“每层面积、总厚度、总干质量、剂量分母”单独设栏,AI辅助查单位冲突,人工确认施工与支付规则。先把第一行算对,后面几百条资源才有意义。

文末依据:①交通运输部《公路路面基层施工技术细则》(JTG/T F20—2015)公告及附件,落款2015年5月19日、公开2015年5月28日,施行2015年8月1日;②2018版标准施工招标文件公告及计量规则,日期见流量篇。检索核对日期2026年10月20日。本文以官方公告核对规范身份与适用方向,不引用未逐条核验的层厚、施工时间、密度、剂量或含水限值;算例参数均为教学给定。

配图

cement-stabilized-base-cost-20261020

cement-stabilized-base-process-20261020
