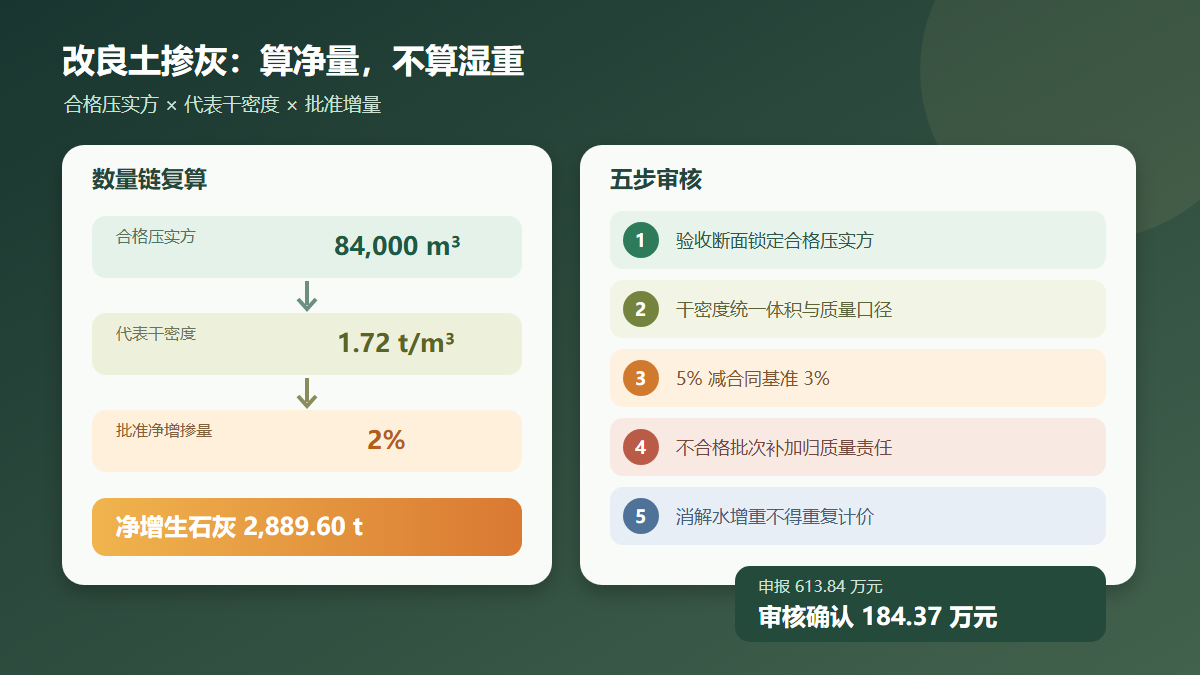

改良土生石灰有效成分、消解损耗与掺灰净量的造价审核

问题背景
路基改良土按干土质量掺入生石灰时,现场往往同时出现设计掺量、采购吨位、消解后质量、灰剂量滴定值和压实方数量五套数据。结算争议通常集中在三个方面:生石灰消解增重能否作为材料损耗另计;进场石灰有效钙镁含量偏低时,补加石灰是否由发包人承担;设计掺量由 3% 提高至 5% 后,是支付全部 5%,还是只支付超过合同基准的 2 个百分点。
审核不能直接用石灰采购磅单除以完成方量,也不能用消解后熟石灰湿重反推生石灰用量。应先统一到“合格压实体积—代表干密度—干土质量—批准净增掺量”的计算口径,再用进场检验、消解台账和 EDTA 滴定结果验证材料是否真正进入合格实体。正常消解用水、堆放损耗、撒布损耗以及不合格批次的补加量,原则上仍属于综合单价或承包人质量责任。
真实工程风格案例
以下为根据高速公路路基改良土计量争议脱敏组合的复合案例,不对应某一特定工程。某高速公路膨胀土路段原合同按 3% 生石灰改良土计价。试验段表明 3% 掺量的胀缩总率和 CBR 稳定性不足,经设计、监理和业主联合确认,对 K42+300—K45+100 范围内 84,000 m³ 合格压实方将掺量提高至 5%。批准代表干密度为 1.72 t/m³,石灰计量基准明确为合格生石灰的进场质量,合同 3% 掺量已包含在原清单综合单价中。
承包人汇总采购磅单后,以全部 5% 石灰、消解增重、二次翻拌、雨后翻晒和 86 组检测为新增费用申报。审核组核对料源检验发现,6 个批次共 820 t 生石灰的有效钙镁含量低于合同下限,其中 510 t 经承包人自行加灰后用于现场;该补加量属于材料质量纠偏,不能转化为设计变更新增量。消解台账显示,生石灰加水后湿重增加约 24%,但这是加入的水质量,并非新增石灰材料。
审核最终按 84,000 × 1.72 ×(5%-3%)计算批准净增生石灰 2,889.60 t。一般路段一次撒布、拌和、闷料和压实工序已在改良土综合单价内;只有试验段因监理书面指令进行的二次拌和 12,000 m³,以及超出常规频率的 18 组平行检测,作为新增工作确认。
申报金额与审核金额
| 费用项目 | 申报依据 | 申报金额(元) | 审核依据 | 审核金额(元) | 核减金额(元) |
|---|---|---|---|---|---|
| 生石灰材料 | 84,000 m³ × 1.72 t/m³ × 5% × 610 元/t | 4,406,640 | 仅计 5% 与合同 3% 的净增量:2,889.60 t × 610 元/t | 1,762,656 | 2,643,984 |
| 消解用水、场地及损耗 | 消解湿重差、装卸和覆盖汇总 | 462,000 | 属正常消解工艺及综合单价内容 | 0 | 462,000 |
| 二次撒布与翻拌 | 84,000 m³ × 8.75 元/m³ | 735,000 | 仅认可书面指令试验段 12,000 m³ × 4.50 元/m³ | 54,000 | 681,000 |
| 雨后翻晒和含水率调整 | 机械、人工台班汇总 | 380,000 | 雨季施工和含水率控制属承包人施工组织责任 | 0 | 380,000 |
| 灰剂量及土工检测 | 86 组 × 1,800 元/组 | 154,800 | 常规自检扣除,仅认额外平行检测 18 组 × 1,500 元/组 | 27,000 | 127,800 |
| 合计 | 6,138,440 | 1,843,656 | 4,294,784 |
审核确认率为 30.04%。核减的关键不是否定掺量提高,而是扣除合同已含的 3% 基准、消解水造成的湿重、不合格石灰的补加量以及承包人正常施工控制费用。
审核逻辑
1. 先锁定合格压实方,不以采购量代替实体量
以验收断面、分层厚度和压实检测确定合格压实体积。采购磅单只能证明材料进入项目,不能证明全部用于批准范围,也不能排除库存、退货、场内调拨和其他路段领用。未验收或返工层的方量不得进入新增掺灰计算。
2. 用代表干密度统一体积与质量口径
掺灰率按干土质量控制时,应采用批准配合比或具有代表性的试验段干密度,计算式为“合格压实方 × 代表干密度 × 掺灰率”。不得把天然湿土吨位、松方体积或运输车数直接套用掺灰百分比。干密度若分区变化,应按取土场、土类和施工区段分别计算。
3. 设计变更只支付超过合同基准的净增量
原清单已包含 3% 石灰时,调整至 5%的可支付材料增量为 2 个百分点,而不是重新支付全部 5%。若清单计量规则另有约定,应优先按合同执行;但同一实体不得既按原改良土单价支付基准石灰,又将全部采购石灰作为变更材料重复申报。
4. 有效成分不足的补加量按质量责任处理
核查每批石灰的产地、进场时间、有效钙镁含量、细度和消解状态。进场检验不合格仍被使用,后续为满足灰剂量而补加的石灰,通常属于承包人材料质量责任。只有发包人指定材料且承包人已及时提出异议、并有批准处置方案时,才另行分析责任。
5. 消解增重不能当作石灰消耗
生石灰消解后质量增加,主要来自反应和拌入的水。结算应以符合质量要求的生石灰进场净重为基准,消解用水、覆盖、场内倒运和合理损耗按合同综合单价边界处理。不得按熟石灰湿重再计算一次材料费,也不得把雨淋吸水形成的增重计入合格材料。
6. 工序和检测按“常规义务+指令增量”拆分
一次撒布、拌和、闷料、整形、压实和常规灰剂量检测,通常是形成合格改良土的必要工序。只有监理书面要求的额外试验、二次拌和或特殊质量验证,且范围、频率和成果明确时,才审核其净增费用。
资料闭合建议
- 变更文件写明原掺量、批准掺量、适用桩号、层位、合格压实方及计量基准,避免只写“同意提高掺量”。
- 每批石灰建立“采购磅单—进场检验—料棚库存—消解批次—施工层位—剩余量”六联台账。
- 干密度资料按土源和施工区段归档,留存试验段报告、击实试验、压实度检测和断面测量成果。
- 消解记录分别列示生石灰净重、加水量、消解后湿重和筛余物,不用湿重替代材料净重。
- 灰剂量检测标注取样桩号、层位、时间、石灰批次和复检结果,异常批次形成退场或质量纠偏记录。
- 额外翻拌、检测和机械等待必须有事前指令、起止时间、工作范围及成果,避免事后按台班汇总签认。
结论
改良土掺灰费用审核的核心,是把体积、干土质量、材料净重和灰剂量统一到同一条数量链,再分清合同基准、批准增量和质量纠偏。本案例申报 613.84 万元,审核确认 184.37 万元,核减 429.48 万元。只要坚持“合格实体定方量、代表干密度定干土、批准差额定增量、批次检验定责任”,就能避免消解增重、采购总量和补加石灰被重复转化为工程价款。
水稳基层裂缝灌缝、贴布与返工责任的造价审核 问题背景 水泥稳定碎石基层完成后出现横向或纵向裂缝,现场常采用清缝灌注、贴铺抗裂土工布、局部铣刨换填等方式处治。结算争议往往集中在三个问题:裂缝是材料收缩和施工养生不足造成,还是软基沉降、设计构造变化等非承包人风险造…
