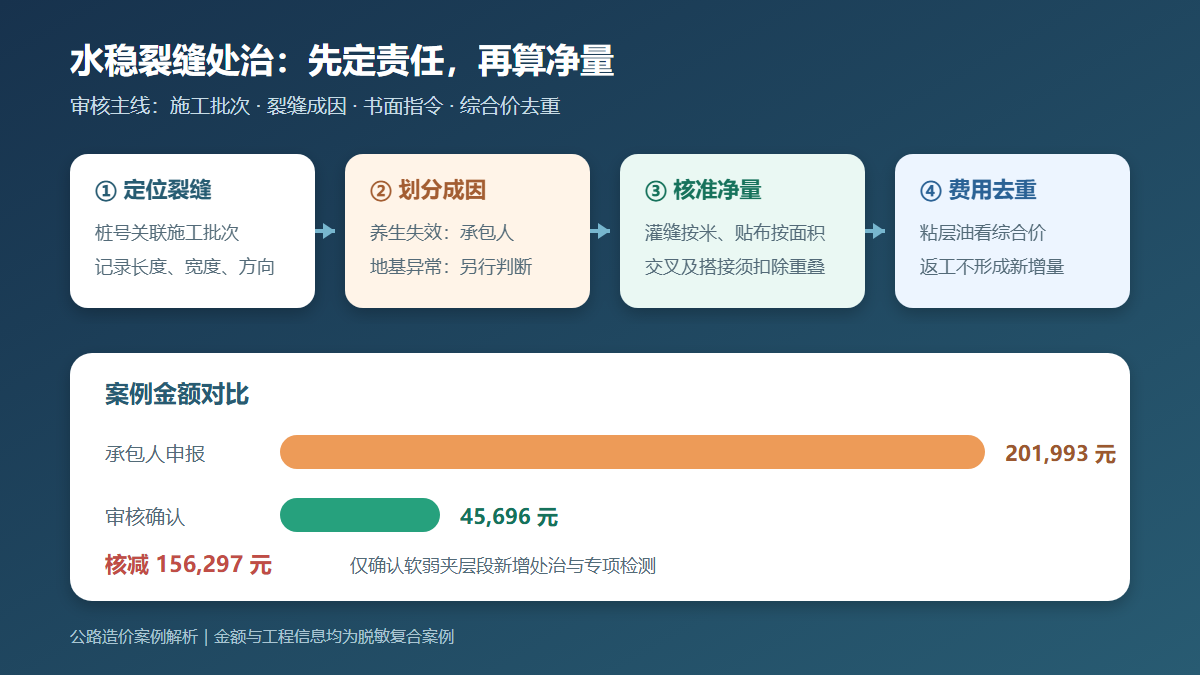

水稳基层裂缝处治费用审核路径

问题背景

水泥稳定碎石基层完成后出现横向或纵向裂缝,现场常采用清缝灌注、贴铺抗裂土工布、局部铣刨换填等方式处治。结算争议往往集中在三个问题:裂缝是材料收缩和施工养生不足造成,还是软基沉降、设计构造变化等非承包人风险造成;处治是为修复不合格工程,还是建设单位为降低反射裂缝风险追加的工程;灌缝、贴布、铣刨和新混合料是否被拆成多项重复申报。

审核不能只凭“监理同意处治”就确认费用。监理批准方案解决的是怎么修,费用能否支付还要继续核对成因、合同基准、责任归属和最终合格工程量。对承包人配合比控制、延迟碾压、切缝不及时或养生失效造成的裂缝,处治通常属于缺陷修复;对已按合同合格施工、后因业主提供地基异常或书面新增抗裂构造而发生的净增工作,才具备计价基础。

真实工程风格案例

某高速公路路面标段完成 18 cm 水泥稳定碎石基层 86,400 m²。养生期结束后巡查发现横向裂缝 126 条,总长 1,890 m。承包人提出对全部裂缝清缝灌注改性乳化沥青,并按 0.8 m 宽铺设聚酯玻纤布;其中 K42+180~K42+460 段另有 620 m² 网裂,拟铣刨后重新摊铺。

建设单位组织的联合调查显示:98 条裂缝共 1,470 m 位于连续晴热天气施工段,拌合记录反映混合料含水率接近控制上限,部分段落覆盖养生延迟,芯样强度虽合格但干缩特征明显;其余 28 条共 420 m 集中在一处设计阶段未揭示的旧河槽软弱夹层上方,基层施工质量记录完整,沉降监测与补勘资料能够相互印证。建设单位书面要求软弱夹层段在灌缝之外增设 0.8 m 宽抗裂布。620 m² 网裂均位于养生延迟段,复检判为局部不合格,责令铣刨换填。

申报金额与审核金额

费用项目 承包人申报依据 申报金额(元) 审核口径 审核金额(元) 核减(元)
全部裂缝清缝灌注 1,890 m × 32 元/m 60,480 仅确认非承包人风险段 420 m,其余属于缺陷修复 13,440 47,040
聚酯玻纤布材料及铺设 1,890 m × 0.8 m × 46 元/m² 69,552 仅确认有书面新增要求的 420 m × 0.8 m 15,456 54,096
贴布前粘层油 1,512 m² × 8.5 元/m² 12,852 已含于玻纤布铺设综合单价,不另计 0 12,852
网裂段铣刨及废料外运 620 m² × 38 元/m² 23,560 养生延迟造成的不合格工程返修 0 23,560
网裂段水稳料重新摊铺 620 m² × 18 cm × 168 元/m³ 18,749 缺陷修复,不形成新增合格工程量 0 18,749
裂缝加密检测 6 组 × 2,800 元/组 16,800 建设单位书面要求且结果用于软弱夹层责任判断 16,800 0
合计 201,993 45,696 156,297

案例审核率为 22.62%。本案例为脱敏复合案例,金额用于展示审核方法;实际项目应以合同条款、技术规范、批准配合比、施工记录与责任认定为准。

审核逻辑

1. 先确定裂缝是否对应合格工程

把裂缝位置叠加到摊铺日期、拌合批次、含水率、水泥剂量、碾压时间、压实度、覆盖养生和取芯结果上。强度合格不等于所有裂缝都属于自然现象;反之,出现裂缝也不当然说明承包人违约。审核要形成“桩号—裂缝—施工批次—检测结果”的对应关系,不能按总长度平均分摊责任。

2. 区分缺陷修复与合同后新增抗裂构造

清单综合单价通常包含完成合格基层所需的材料、摊铺、碾压、养生和一般质量控制。因承包人施工原因产生的清缝、灌缝、换填和复检,是恢复合同质量的成本。只有在原基层已按合同完成、外部地基异常被证实,且建设单位又书面要求新增抗裂布等构造时,才按批准净量计价。

3. 灌缝长度与贴布面积必须分别实测

灌缝按经确认的有效裂缝长度计量,贴布按批准宽度乘以同一裂缝长度计算。交叉裂缝和搭接部位要通过平面图扣重,卷材采购宽度、现场下料损耗不能直接替代完成面积。案例中只确认 420 m 灌缝和 336 m² 贴布,不把 1,890 m 全部转成业主风险。

4. 检查综合单价包含项,避免粘层油重复拆项

抗裂布铺设综合价若已经包括基层清理、粘结材料、展开、搭接和碾压,就不能再按同一面积单列粘层油。审核应比较清单工作内容、定额组价和现场工序,防止“主材按平方米、粘结料再按平方米、人工又按米”多头计取。

5. 检测费要看委托目的和合同分工

承包人的常规自检、质量缺陷复检通常已含在合同义务中。建设单位为判断隐蔽地基异常、划分责任或决定是否变更而单独书面委托的专项检测,可按合同约定确认。检测结果、委托主体、报告用途和付款凭证必须闭合,不能把承包人应做的自检改名为“加密检测”。

资料闭合建议

  1. 基层施工台账按桩号记录拌合批次、含水率、水泥剂量、出场与碾压时间、压实度和覆盖养生时点。
  2. 裂缝调查表应标注坐标、长度、宽度、方向、发现日期和发展情况,并与施工批次平面图叠合。
  3. 成因分析应同时引用芯样、强度、沉降、补勘和气象资料,避免只用单一检测结论划分责任。
  4. 处治前形成责任认定和书面指令,明确灌缝长度、贴布宽度、换填范围及计价原则。
  5. 贴布材料建立进场、领用、下料、搭接和剩余料台账,计量以验收合格的净铺面积为准。
  6. 对缺陷修复、业主新增和专项检测分别编码,发票、签证、照片与计量表使用同一桩号体系。

结论

水稳基层裂缝处治审核的核心,不是简单核实现场是否做了灌缝和贴布,而是先判断为什么做、由谁承担。沿着“合格基线—逐段成因—责任归属—批准净量—综合价去重”审核,承包人原因的缺陷修复不另行支付,外部异常引起并经书面批准的新增构造按净增确认,既能防止返工成本转嫁,也能合理补偿真实变更。
