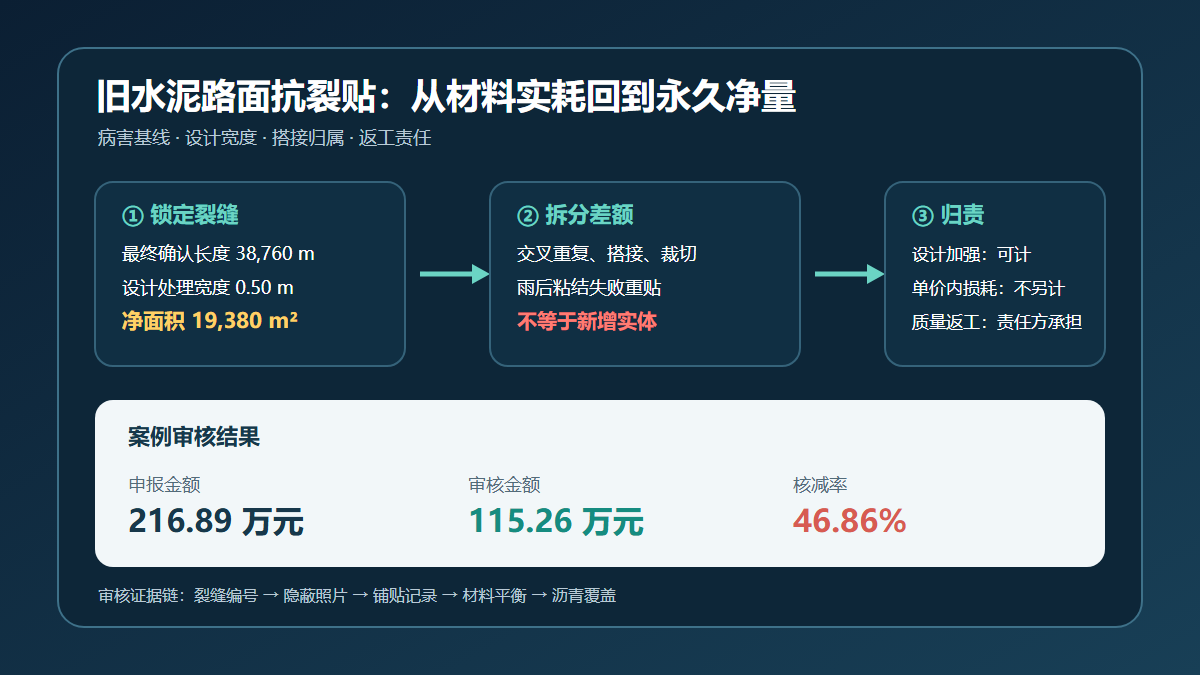

旧水泥路面加铺抗裂贴有效宽度、搭接损耗与基层修补费用的造价审核

问题背景
旧水泥混凝土路面加铺沥青层前,常采用抗裂贴、聚酯玻纤布或局部格栅处理板缝和反射裂缝。结算争议通常不在“现场是否铺了材料”,而在三个计量口径:抗裂贴按设计处理带净面积还是按采购卷材实耗计量;纵横缝交叉处、转弯处和卷材接头的搭接能否另算;旧板破碎、错台或脱空处的基层修补是否已经包含在裂缝处治或病害修复清单中。
审核时应先区分永久实体、合理损耗和质量返工。永久实体以批准病害图和竣工测量为基础;裁切、搭接和卷材余头通常属于综合单价中的施工损耗;因基层潮湿、粘结不牢、摊铺车辆带起造成的重贴,属于施工质量责任。只有设计扩大处理宽度、业主新增病害段,或经确认的原路结构隐蔽缺陷,才可能形成新增费用。
真实工程风格案例
以下为根据同类国省干线改造项目整理的脱敏复合案例。某一级公路 7.8 km 旧水泥路面实施“板缝处治 + 抗裂贴 + 沥青加铺”。施工图要求对纵横向接缝和经检测确认的活动裂缝铺设 0.50 m 宽抗裂贴,局部破碎板先完成基层修补。合同清单中,抗裂贴综合单价已包含基层清扫、涂刷界面材料、裁切、搭接、滚压和一般损耗。
承包人按材料领用记录申报抗裂贴 31,200 m²,并将 12% 搭接损耗另列;同时按最初病害普查的 62,400 m 裂缝申报清缝灌缝费。审核组将设计病害图、施工前复测、每日铺贴记录、卷材批次、隐蔽照片和沥青摊铺日志按桩号关联后确认:最终实施且可闭合的裂缝长度为 38,760 m,对应 0.50 m 宽净面积 19,380 m²;材料实耗与净面积差额主要来自十字交叉重复覆盖、接头搭接、裁切余头及两次雨后粘结失败重贴。
局部基层修补申报 1,480 m²,其中只有 620 m²具有弯沉检测、开挖边界、监理指令和修补验收闭合;其余为承包人为方便连续摊铺自行扩大、或与既有破碎板换板项目重复。最终按批准病害范围核定净量,并将正常损耗和施工返工留在综合单价内。
申报金额与审核金额
| 费用项目 | 申报工程量与单价 | 申报金额(元) | 审核工程量与单价 | 审核金额(元) | 审核说明 |
|---|---|---|---|---|---|
| 0.50 m 宽抗裂贴 | 31,200 m² × 38.50 元/m² | 1,201,200 | 19,380 m² × 38.50 元/m² | 746,130 | 按最终病害图和净铺贴宽度计算 |
| 搭接及裁切损耗 | 3,744 m² × 38.50 元/m² | 144,144 | 0 | 0 | 已含在抗裂贴综合单价中 |
| 清缝、灌缝 | 62,400 m × 8.60 元/m | 536,640 | 38,760 m × 8.60 元/m | 333,336 | 与确认裂缝编号、长度一致 |
| 局部基层修补 | 1,480 m² × 118 元/m² | 174,640 | 620 m² × 118 元/m² | 73,160 | 仅认可指令、检测和验收闭合部分 |
| 粘结失败重贴 | 2,160 m² × 52 元/m² | 112,320 | 0 | 0 | 基层潮湿和滚压不足导致,属质量返工 |
| 合计 | 2,168,944 | 1,152,626 | 核减 1,016,318 元,核减率 46.86% |
案例金额用于展示审核方法。实际项目应以合同清单、批准图纸、变更程序和项目所在地计价依据为准。
审核逻辑
- 先锁定批准病害基线。 初步普查数量不能直接作为结算量。应以施工前联合复测、设计确认或监理指令形成的病害图为基线,并在施工后用桩号、裂缝编号和隐蔽照片闭合。
- 抗裂贴按永久覆盖净面积计算。 线性裂缝可按确认长度乘设计宽度;交叉缝重叠区域只能计一次。若设计明确局部加宽,应以加宽段起止桩号和批准宽度计算,不能用材料领用总量倒推实体量。
- 损耗要服从清单计价边界。 卷材端头、搭接、裁切和合理破损一般属于综合单价风险。只有合同明确按实耗计量,或设计变更新增特殊多层铺设时,才讨论单独计取。
- 裂缝处治与抗裂贴必须同源。 清缝灌缝长度、抗裂贴长度和病害图编号应能相互校验。只灌缝未铺贴、只铺贴未灌缝或交叉口重复展开的数量,应分别说明,不能用一个总长度覆盖所有工序。
- 基层修补按原因和范围归责。 原路隐蔽病害经检测、指令和验收确认的,可按合同或变更计价;因施工扰动、基层污染、雨后未干燥导致的扩大修补和重贴,应由责任方承担。
- 用物料平衡作辅助校验。 采购量 = 永久净量 + 合理损耗 + 库存退料 + 报废量。物料平衡只能验证合理性,不能替代实体计量和批准程序。
资料闭合建议
- 建立“裂缝编号台账”,至少记录桩号、左右幅、裂缝类型、确认长度、设计处理宽度、处理日期、照片编号和监理签认。
- 隐蔽照片应同时出现桩号牌、尺量标识和裂缝编号,并拍摄基层清理、灌缝完成、抗裂贴铺设和沥青覆盖前四个节点。
- 卷材台账应按批次记录进场数量、领用数量、退库数量、报废数量和使用段落,交叉口及局部加宽单独标识。
- 基层修补应形成检测结果、开挖边界、处治方案、工程量草图、材料记录和验收结论,避免事后仅凭总面积签证。
- 结算表中把“设计净量”“批准新增量”“单价内损耗”“质量返工量”分栏,不要把采购实耗直接作为计量结果。
结论
旧水泥路面抗裂贴费用审核的关键,是以批准病害图确定永久净量,而不是以采购卷材和施工实耗倒推结算。搭接、裁切和正常损耗是否另计取决于清单边界,粘结失败重贴则必须先判断责任。本案例通过裂缝编号、设计宽度、隐蔽影像、基层修补指令和材料台账五条证据链,将申报 216.89 万元核定为 115.26 万元。资料做得越接近“每一条裂缝都有身份”,结算争议越容易在施工阶段解决。
