桥面防水层有效面积、二次涂刷与抛丸基层处理费用的造价审核

问题背景
桥面防水层位于铺装混凝土与沥青面层之间,完工后不可见,工程量和责任界面高度依赖过程资料。常见争议包括:按桥面设计总面积还是扣除伸缩缝、泄水孔、缘石等非施工区域;喷砂或抛丸、吹尘、干燥是否已包含在防水层综合单价;雨后污染、拉拔不合格导致的二次涂刷能否另计;既有桥面缺陷采用环氧砂浆修补,究竟属于业主新增病害处治还是承包人施工损伤。
“材料确有消耗”并不等同于“形成可支付实体”。审核应把面积基线、基层交接、气象窗口、涂布批次、粘结检测和沥青摊铺时间串成时间线,识别设计要求的加强层、业主原因造成的等待,以及施工质量返工。对于综合单价已明确包含的清理、抛丸、界面处理和一般检测,不应再次拆项计费。
真实工程风格案例

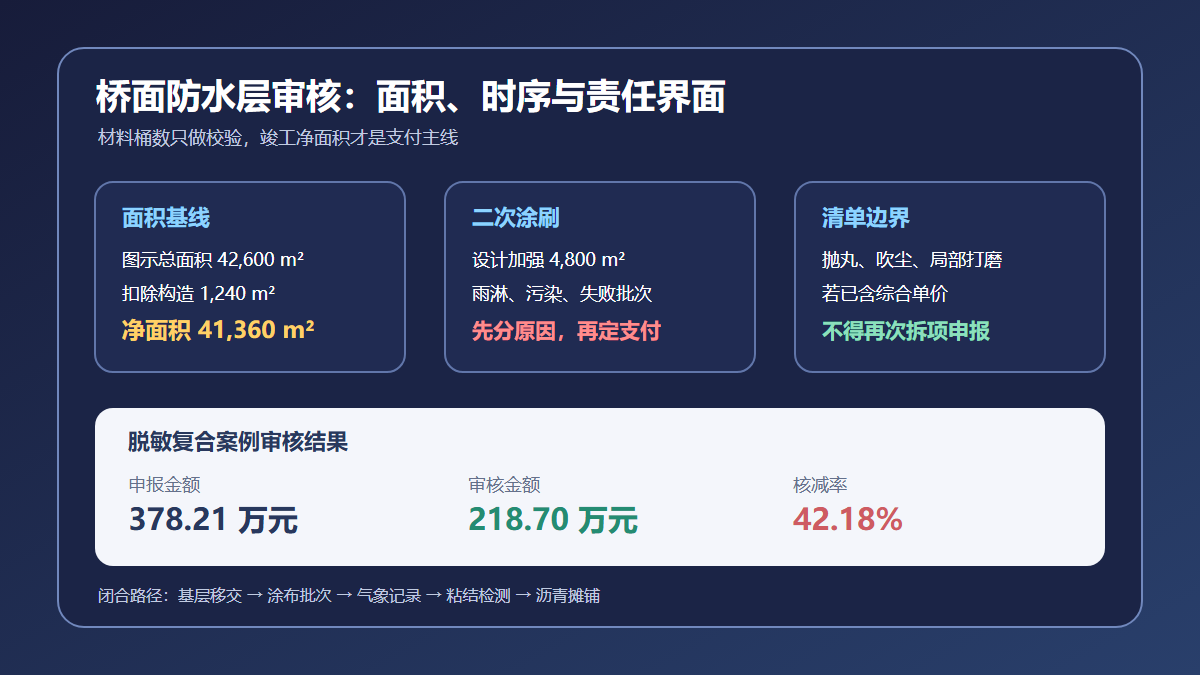

以下为依据同类高速公路桥面系施工整理的脱敏复合案例。某高速公路新建及拼宽工程共有 11 座桥,桥面图示总面积 42,600 m²,采用反应型桥面防水粘结材料。清单项目特征约定单价包含基层清理、抛丸、局部打磨、材料涂布、节点加强、养护和自检。互通匝道桥弯坡段另有设计联系单,要求 4,800 m² 范围增加一道涂层。
承包人结算按涂料领用量折算防水层 45,780 m²,另报全桥抛丸、18,600 m² 雨后二次涂刷、3,240 m² 环氧砂浆修补、26 天封闭及干燥等待、84 组粘结强度复检。审核组将桥面竣工尺寸、泄水孔和伸缩缝布置、基层移交记录、天气记录、材料批次、拉拔报告及沥青摊铺日志对照后确认:扣除未实施的伸缩缝槽口、泄水孔、缘石投影及设备基础后,防水层净面积为 41,360 m²。
二次涂刷中,只有设计联系单明确的 4,800 m² 弯坡段属于永久加强层;其余因降雨前抢涂、基层含水率超限和施工车辆污染造成,属于施工返工。环氧砂浆修补中,780 m²为基层移交前已经确认的桥面缺陷,其余为抛丸过度或后续车辆损伤。封闭等待仅有 6 天可由业主调整桥面交付顺序的指令闭合;扩检部分仅认可业主在原合同频率外指定的 24 组。
申报金额与审核金额
| 费用项目 | 申报工程量与单价 | 申报金额(元) | 审核工程量与单价 | 审核金额(元) | 审核说明 |
|---|---|---|---|---|---|
| 桥面防水层 | 45,780 m² × 46 元/m² | 2,105,880 | 41,360 m² × 46 元/m² | 1,902,560 | 按竣工净面积,扣除未实施区域 |
| 二次涂刷加强层 | 18,600 m² × 28 元/m² | 520,800 | 4,800 m² × 28 元/m² | 134,400 | 仅认可设计联系单明确的弯坡段 |
| 抛丸及基层清理 | 42,600 m² × 12.50 元/m² | 532,500 | 0 | 0 | 已包含在防水层综合单价 |
| 环氧砂浆局部修补 | 3,240 m² × 96 元/m² | 311,040 | 780 m² × 96 元/m² | 74,880 | 仅认基层移交前确认的原始缺陷 |
| 封闭、干燥等待 | 26 天 × 9,800 元/天 | 254,800 | 6 天 × 9,800 元/天 | 58,800 | 仅认业主调整交付顺序导致的净延长 |
| 粘结强度复检 | 84 组 × 680 元/组 | 57,120 | 24 组 × 680 元/组 | 16,320 | 仅认超合同频率的业主指定扩检 |
| 合计 | 3,782,140 | 2,186,960 | 核减 1,595,180 元,核减率 42.18% |
案例金额用于说明审核思路,不构成具体项目计价依据。实际支付应结合专用合同条款、清单项目特征和经批准变更执行。
审核逻辑
- 从竣工几何量确定面积。 以桥面实际长度和防水层施工宽度为基础,扣除伸缩缝槽口、泄水孔、缘石、设备基础及未涂区域。材料桶数和理论涂布率可作校验,不能代替竣工面积。
- 核对综合单价包含内容。 若项目特征已包含抛丸、吹尘、局部打磨、节点处理和一般检测,全桥抛丸费、机械台班和清扫人工不得再次拆项申报。
- 二次涂刷先判断性质。 设计明确的加强层属于永久工程;因雨淋、含水率超限、污染、涂布量不足或检测不合格形成的重涂,属于质量保证责任。两者必须按桥名、幅别、桩号和施工批次分开。
- 基层缺陷以移交界面划责。 防水施工前应完成桥面基层联合验收。移交前已记录并由设计或业主批准的缺陷处治,可进入变更审核;移交后由抛丸、运输车辆或防护不足造成的损伤,不应转嫁。
- 等待费用只认关键路径净影响。 下雨本身属于可预见施工风险。只有业主调整交付顺序、其他标段占用工作面等非承包人原因,并实际影响关键路径时,才核定净增加的人员、设备或封闭维护成本。
- 检测费按委托边界处理。 合同自检、失败批次复检和质量鉴定通常由责任方承担;业主在约定频率之外书面要求的扩检,可按实际委托数量审核。
资料闭合建议
- 每座桥建立防水层面积计算图,列明桥面长度、有效宽度、扣除构造、加强层范围和最终净面积。
- 基层移交单应附缺陷网格图,记录含水率、平整度、浮浆、裂缝和修补区域,明确移交前后责任界面。
- 涂布台账按桥名、幅别、日期、施工批次记录材料批号、领用量、理论用量、实际面积、气温、湿度、风速和基层含水率。
- 对二次涂刷分别标注“设计加强”“业主指令”“施工返工”,并附联系单、气象记录、检测结论和前后照片。
- 抛丸设备轨迹、集尘记录和机械台班可用于证明施工完成,但结算前应先核对其是否已包含在综合单价。
- 将粘结检测报告与涂布批次、取样位置和沥青摊铺日期关联,避免用无法定位的试验汇总表申报扩检费用。
结论
桥面防水层审核不能只看材料发票和涂料桶数,而应以竣工净面积为支付主线,以基层移交和施工批次判断责任。设计加强层可以计量,雨后抢涂、污染和粘结失败造成的重涂不能包装成新增工程;抛丸、清扫和自检能否另计,则取决于清单项目特征。本案例将申报 378.21 万元核定为 218.70 万元,说明面积扣除、施工时序和责任界面三项资料缺一不可。
