沥青路面雾封层有效面积、材料实耗与交通封闭费用的造价审核

路面工程 1212 2天前 8次浏览 0个评论 扫描二维码
文章目录[隐藏]

沥青路面雾封层有效面积、材料实耗与交通封闭费用的造价审核

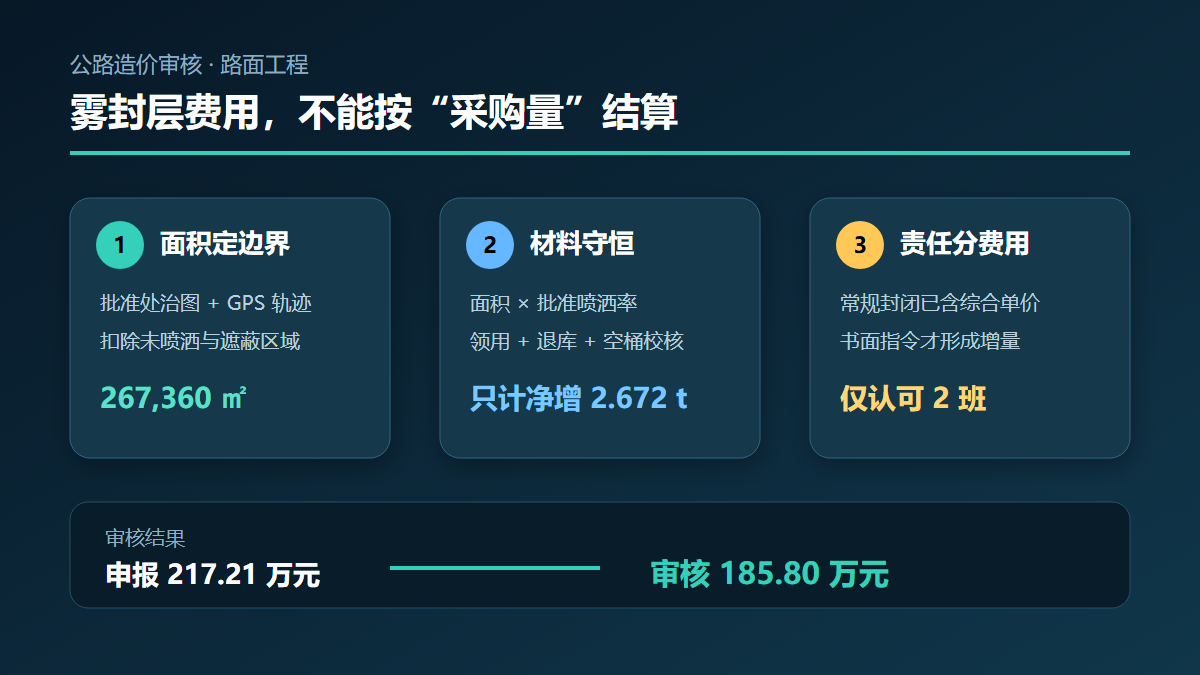

雾封层费用审核信息图

问题背景

雾封层用于沥青路面早期预防性养护,以乳化沥青或专用养护剂形成薄层,封闭微裂缝并延缓老化。结算争议通常集中在三处:喷洒面积是否扣除了标线密集区和未施工区;材料是否按采购吨位而非合格实体的批准用量计价;交通封闭、清扫和试验段是否已包含在综合单价中。

审核不能只对发票和总面积,应把批准处治图、施工轨迹、材料收发存、空桶回收、天气记录、交通组织批复和验收记录串成可复算链条。本文为脱敏复合案例,金额仅用于展示审核方法。

真实工程风格案例

某运营高速公路对 K86+200~K104+600 双向行车道实施雾封层。承包人按“18.4 km × 2 个方向 × 7.5 m”申报 276,000 ㎡,并以材料采购量 169.8 t、合同材料基准耗量 0.55 kg/㎡之外的损耗及 12 个夜间封闭班组另行计费。

审核组将批准处治图与喷洒车 GPS 轨迹叠合,确认桥面维修段、收费广场渐变段、连续标线遮蔽区和两处未施工区合计应扣 8,640 ㎡,有效面积为 267,360 ㎡。试验段确定批准喷洒率 0.56 kg/㎡,理论净耗 149.72 t;过磅、领料、退库和空桶折算形成的可解释实耗为 152.10 t,正常损耗已由综合单价包干。常规夜间封闭属于合同作业组织,只有业主临时增加的 2 个专项封闭班组具备书面指令和独立签到,予以计取。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核金额(元) 核减要点
雾封层施工 276,000 ㎡ × 6.80 元/㎡ 1,876,800 1,818,048 按批准有效面积 267,360 ㎡计量
超基准材料增量 18.00 t × 4,850 元/t 87,300 12,963 仅认可批准喷洒率相对合同基准的净增量 2.672 t
夜间交通封闭 12 班 × 13,500 元/班 162,000 27,000 常规封闭已含综合价,仅计指令增加 2 班
清扫与试验段 1 项 46,000 0 属工序组成及承包人质量控制责任
合计 2,172,100 1,858,011 核减 314,089 元

审核逻辑

第一,锁定空间边界。以业主批准的处治图为上限,以车辆轨迹、喷头启停记录和现场验收为完成证据,不能用路线长度乘标准宽度替代实测。桥面、匝道、渐变段和标线区应逐段判断是否实际喷洒。

第二,统一材料口径。以“批准有效面积 × 批准喷洒率”计算理论净量,再与进场、领用、退库、空桶和库存校核。采购量只能证明采购发生,不能自动转化为工程计量;正常损耗若已进入综合单价,不再单列。

第三,审查基准差额。合同单价已含 0.55 kg/㎡,批准喷洒率为 0.56 kg/㎡,可调整量应按 267,360 ×(0.56-0.55)÷1000 计算,并按合同计量精度确认,不能用全部材料实耗减合同理论量。

第四,划分交通组织责任。计划内夜间封闭、锥桶和巡查通常属于必要措施费;只有业主改变作业窗口、增加封闭层级或延长占道时间,并具备同期指令与资源记录,才形成可计价增量。

资料闭合建议

  1. 处治前形成带桩号、方向、车道和扣除区的批准图斑,施工后回填实际边界。
  2. 保存喷洒车 GPS、喷头启停、车载流量计和每日施工面积,建立“面积—喷洒率—理论耗量”台账。
  3. 将材料批次、过磅、领退料、空桶和库存关联到施工日期,做到总量守恒。
  4. 交通封闭签证写明合同基线、变更原因、增加班次、人员设备和起止时段,避免只签“配合施工”。
  5. 验收资料包含路表温度、天气、破乳时间和抗滑或渗水复检结果,实体合格后再计量。

结论

雾封层审核的关键不是核对买了多少材料,而是证明多少合格路面按批准参数完成喷洒。以批准图斑确定有效面积,以喷洒率和材料平衡控制材料增量,以合同基线识别交通封闭增量,才能避免面积放大、材料全量调差和措施费重复计取。
