现场有600面栏杆,第一阶段围基坑,第二阶段转到另一作业面,第三阶段再调整。结算表写成1800面,不一定是数量造假,但如果后面接的是“每面采购全价”,账就跑偏了。栏杆的位置可以变化,资产并没有因此变成三批。
本文讲的是施工现场防人员坠落的定型化临边防护,不是公路车辆防撞护栏,也不替代专项安全设计。构造尺寸、连接方式、抗倾覆及承载要求,以适用标准、现场风险和经审批方案为准。以下按同类型项目改编,价格均为江苏及周边地区、2026年10月、不含税示例测算,非询价成果。
一、先画构造,再排施工顺序

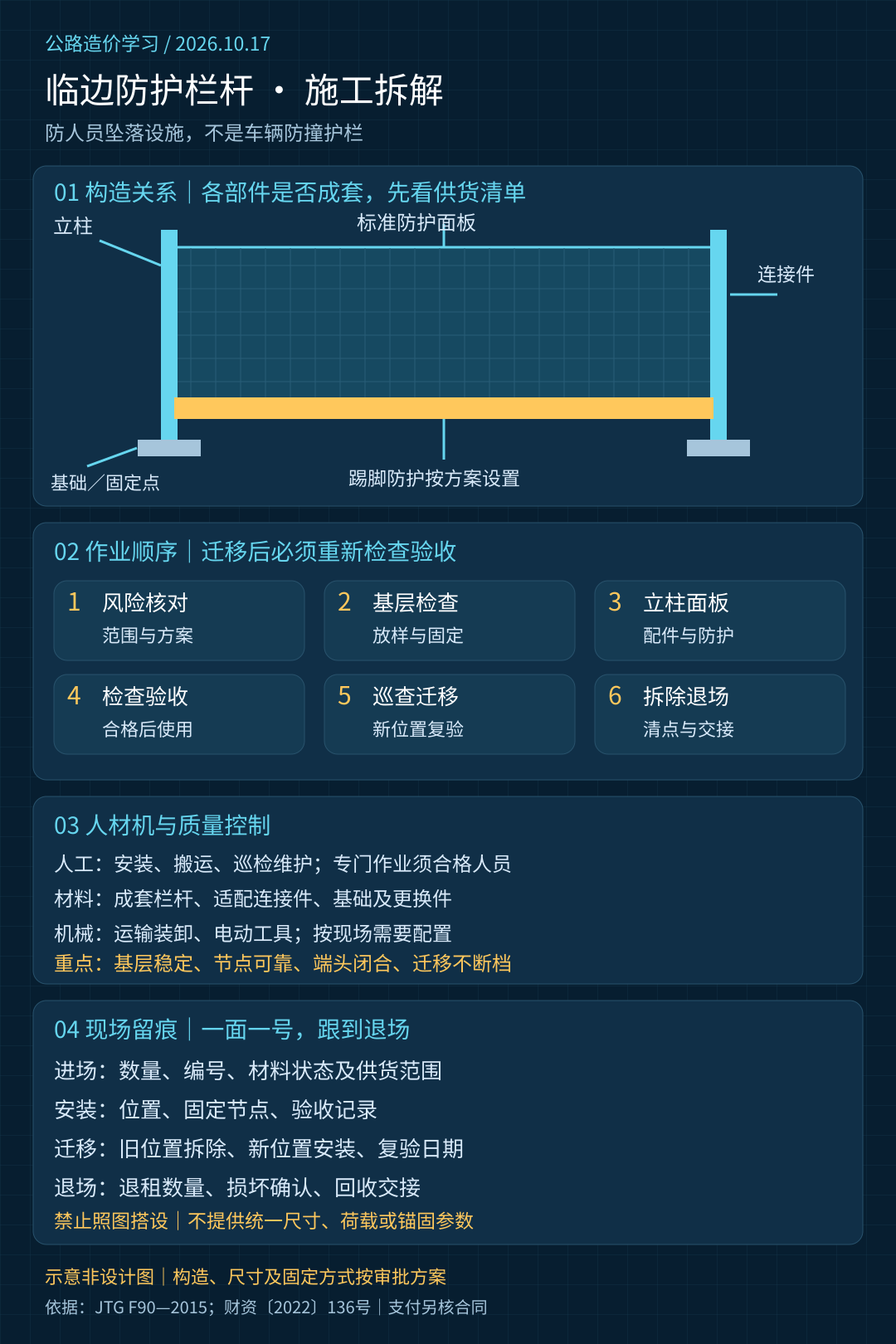

典型体系可拆成基础或可靠固定点、立柱、标准防护面板、连接件,以及按方案设置的踢脚防护、警示和出入口。不同产品的面板可能自带部分配件,报价前必须核对供货清单,不能一面栏杆再重复加一套立柱和连接件。
施工顺序为:核对临边风险与范围→审批方案并放样→检查基层与固定条件→设置基础、立柱及连接→安装面板和配套防护→检查验收→使用巡查→分段迁移与复验→最终拆除退场。迁移不是“搬过去就算完”,新位置的基层、端头、出入口和稳定性都要重新确认;拆旧与装新需组织衔接,不能留下无防护窗口。
主要人工包括安装工、搬运工、巡检维护人员;涉及专门作业时配置相应合格人员。主要材料是成套栏杆、适配连接件、基础构件和损坏更换件。机械通常有运输车辆、装卸设备、电动工具;钻孔固定时还要考虑设备、用电和既有结构保护。不能为了套定额,反过来虚设现场不需要的起重机台班。

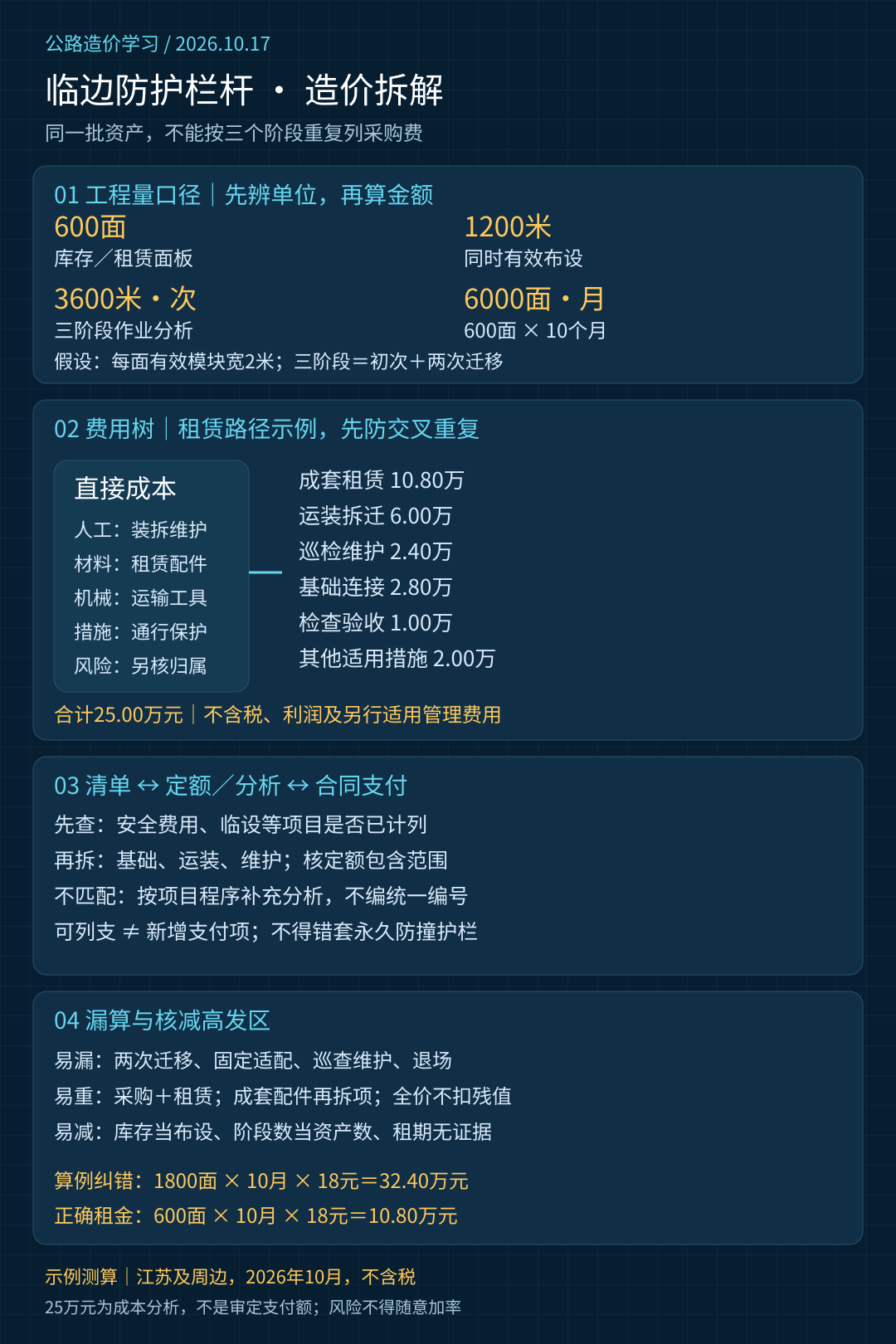

二、四种数量,不要共用一列
| 数量口径 | 本例含义 | 能否直接作支付量 |
|---|---|---|
| 面板库存 | 600面标准面板 | 不能,先查采购或租赁约定 |
| 同时有效布设 | 每面有效模块宽2米,合计1200米 | 依合同长度口径及验收确定 |
| 三阶段累计作业 | 3600米·次 | 用于分析安装迁移工作,不等于采购量 |
| 租赁占用 | 600面×10个月=6000面·月 | 依起止及租赁合同核定 |
2米是本算例假定的有效模块宽度,不是统一标准尺寸。长度要按批准范围及合同规则取值;不能把料场库存、重复覆盖和未经确认的闲置全部塞进布设长度。三阶段表示初次布设加两次转场,不是三次迁移。闲置是否可计租赁成本、谁承担,更不能只看租赁公司账单。
三、清单先定边界,定额再找匹配
临边防护支出可在安全生产费用适用范围内核查,但“可列支”不等于新增独立清单、自动另行支付。先查项目是否已在安全费用、临时设施或其他约定项目内计列,确认费用承载项后,再做成本分析。没有批准的单独支付项,不能自行把它套成永久交通安全设施。
公路定额选用应核对适用版本、工程内容、单位及包含范围。能匹配的基础施工、安装拆除、运输等工作按实际条件分析;没有相符子目的成套租赁或周转防护,可依项目计价程序编制补充分析,说明资源消耗和询价依据,不编造统一子目编号。安装、拆除若已成套包含,不再拆出重复套用。安全费用归集也不能代替清单计量确认。
成本按人工、材料、机械展开,再归集运输迁移、临时措施及合理风险。买断方案应考虑可回收资产的周转与残值;租赁方案则计确认的数量、占用时间、运装及维修责任。两条路径择实分析,同一批栏杆不能既列全额采购又列十个月租金。风险只分析合同允许承担的损坏、工期和退场风险,不随意套一个“安全风险费率”;相关支出能否专项列支还要分别审查。
四、一个25万元的成本算例
假定600面栏杆连续租用10个月,租金18元/面·月,三阶段均满幅布设1200米,期间两次迁移。以下为内部直接成本测算,不是合同结算审定金额,也不含税金、利润及另行适用的管理费用。
| 成本包 | 假设及金额 |
|---|---|
| 成套租赁 | 600×10×18=108000元 |
| 运装拆迁 | 首次进场安装、两次迁移、最终拆除退场合计60000元 |
| 巡检维护 | 约定使用期内人工及小修合计24000元 |
| 基础连接 | 未含于租赁包的基础处理、适配连接28000元 |
| 检查验收 | 合同外包成本假设10000元,不暗示一律须第三方收费检测 |
| 其他适用措施 | 有明细支撑的局部通行组织及成品保护20000元 |
| 合计 | 250000元,即25.00万元 |
审题先圈“成套租赁”和“两次迁移”,拆项再核每个成本包包含什么。若误把三阶段累计1800面都按10个月计租,租金会报成32.4万元,比本例10.8万元多21.6万元;但纠错后也不能顺手删掉确实发生的迁移人工。2.8万元基础连接必须证明未包含在租赁和安装包里,否则仍要调减。
审计复核最有用的不是完工全景照,而是编号台账:面板编号对应位置、安装与拆除日期、验收记录、迁移交接和退租清单。进场留材料状态,隐蔽前留固定节点,迁移前后留位置,退场留数量与损坏确认。图中的结构只是计价示意,不可直接拿去指导搭设。
在同望项目费用分析或配套台账中,把“面、米、面·月、米·次”设为不同字段;AI辅助查编号重复、租期重叠和照片日期,人工复核服务范围与归属。真正该学会的不是给栏杆找一个好看的单价,而是把一批资产、几次作业、几个月服务分别算清。
文末依据及日期:①财政部、应急管理部财资〔2022〕136号,成文2022年11月21日、官网发布2022年12月13日,核对第十九条安全防护支出范围,原文及附件;②交通运输部JTG F90—2015《公路工程施工安全技术规范》,公告日期2015年2月27日、施行日期2015年5月1日,官方公告及附件。本次检索日期均为2026年10月17日;公告用于核对规范身份与安全管理依据,本文不引用未经逐条核验的尺寸或荷载数值。实际组价另核项目适用定额及合同,本文不宣称某个统一定额子目必然适用。
