沥青拌合站料仓封闭、除尘升级与在线监测费用的造价审核

问题背景
公路项目施工期遇到环保标准提高、属地管控加严或投诉整改时,沥青拌合站往往需要增加料仓封闭、负压收尘、袋式除尘器升级、车辆冲洗和颗粒物在线监测。结算争议不在于“设备是否确实安装”,而在于原投标环保义务、承包人自选场站方案与发包人书面新增要求之间的边界。
常见申报把整座封闭棚按采购面积计量,把原有除尘系统也作为新增设备,把喷淋、洗车台等合同内文明施工内容再次列项,并将停产整改期间的废料和窝工全部转嫁给发包人。审核应先复原合同基线,再以整改通知、设计图、设备铭牌、运行数据和验收结果核定“为满足新增要求发生的净增成本”。
真实工程风格案例
以下为根据高速公路场站环保争议整理的脱敏复合案例,不对应某一特定工程。某改扩建项目的 4,000 型沥青拌合站,投标方案已承诺冷料仓三面封闭、一级布袋除尘、场内喷淋和车辆冲洗。施工中,属地主管部门要求冷料仓实现整体微负压封闭,主楼排口增加二级精滤,并连续联网监测颗粒物六个月。建设单位随后下达书面整改指令。
承包人按采购合同申报封闭结构 2,180 m²、三套除尘设备、十个月在线监测,又单列喷淋洗车系统和停产废料。审核组将投标环保方案与整改图纸叠合,扣除原承诺封闭面积、设备检修通道和未实施雨棚后,新增封闭净面积为 1,480 m²;现场铭牌和调试报告证明仅两套二级精滤为新增;联网平台记录覆盖六个月。常规喷淋、洗车和既有一级除尘属于合同基线,停产废料主要发生在承包人未按批准窗口组织切换期间,未予计价。

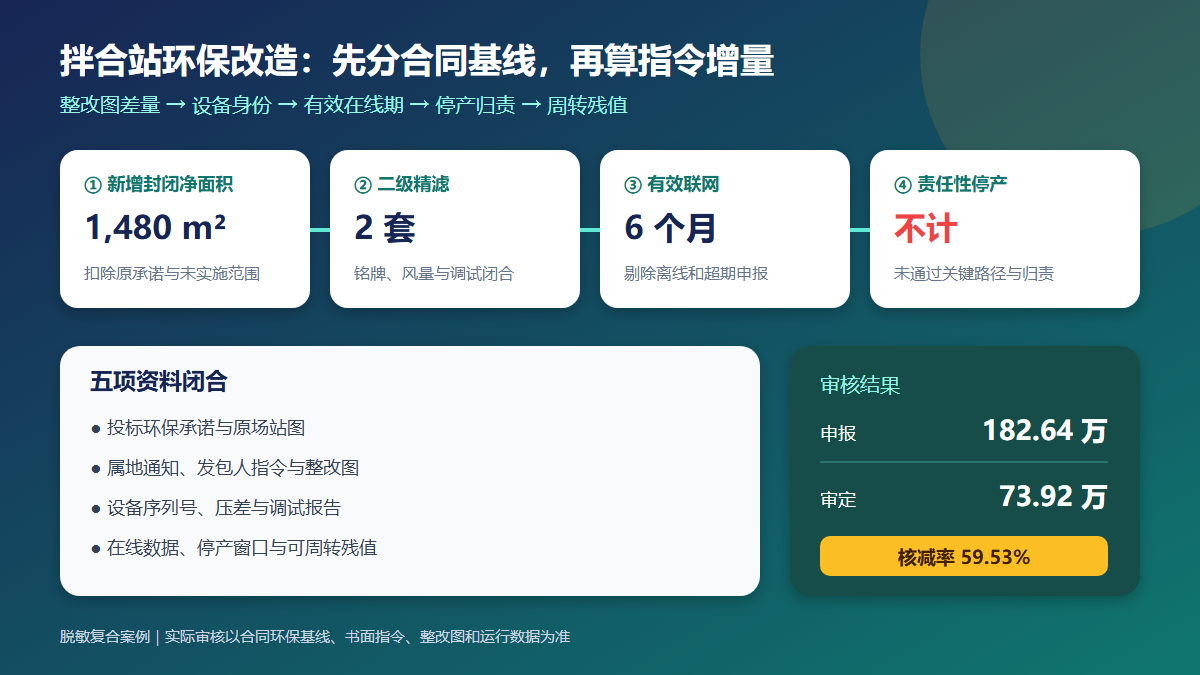

申报金额与审核金额
| 费用项目 | 申报工程量与单价 | 申报金额(元) | 审核工程量与单价 | 审核金额(元) | 审核说明 |
|---|---|---|---|---|---|
| 料仓封闭结构 | 2,180 m² × 310 元/m² | 675,800 | 1,480 m² × 265 元/m² | 392,200 | 只计整改图与投标基线之间的净增面积 |
| 二级袋式精滤升级 | 3 套 × 198,000 元/套 | 594,000 | 2 套 × 148,000 元/套 | 296,000 | 剔除既有一级除尘,按有效询价核价 |
| 颗粒物在线监测 | 10 月 × 12,800 元/月 | 128,000 | 6 月 × 8,500 元/月 | 51,000 | 按书面要求和平台有效在线期核定 |
| 喷淋及车辆冲洗 | 1 项 | 186,000 | 0 | 0 | 投标文明施工方案已包含 |
| 停产废料及窝工 | 1 项 | 242,600 | 0 | 0 | 未证明为发包人风险造成的净损失 |
| 合计 | 1,826,400 | 739,200 | 核减 1,087,200 元,核减率 59.53% |
案例金额用于展示审核方法。实际项目应以合同环保条款、批准场站方案、书面指令和属地监管要求为准。
审核逻辑
- 先还原投标环保基线。 对照招标文件、施工组织设计、临建清单和环保承诺,列出承包人原本应承担的封闭、除尘、喷淋、冲洗及检测义务。已经包含在总价或临建费中的工作,不因后来开具整改通知就自动变成新增项目。
- 用“前后差量”核定封闭工程。 将批准整改图与原场站图按轴线叠合,按实际围护净面积计量,扣除原有墙面、门窗洞口、设备通道和未实施范围。采购面积、板材展开面积及搭接损耗不能直接替代支付面积。
- 按设备身份闭合除尘升级。 核对设备铭牌、序列号、进场单、安装位置、风量参数、压差记录和调试验收,区分原有除尘器维修、滤袋正常更换与新增二级系统,避免“旧机维保按新机购买”计价。
- 在线监测按有效服务期计量。 起点应是设备验收并成功联网之日,终点按指令期限或撤场日期确定。离线、故障、未上传数据的时段应按合同约定扣减,平台使用费、校准费和运维费还要核对是否已包含在月服务价中。
- 停产损失必须通过关键路径。 审查整改指令、批准停产窗口、生产计划、沥青供应记录和资源投入。因承包人迟延采购、切换组织不当或原系统不达标造成的停产,不应由发包人承担;即使具备索赔条件,也只核无法避免的净损失。
- 注意残值和可重复利用。 钢结构、风管、监测设备等撤场后可周转或处置的,应按合同约定考虑摊销、回收和残值,不宜把全额购置费一次性计入单一项目。
资料闭合建议
- 建立“原合同义务—新增监管要求—书面指令—实施结果”四栏对照表,逐项标明费用归属。
- 整改图纸标注原有与新增构件,附带轴线尺寸、门洞扣除和面积计算式;验收照片应能对应具体轴线。
- 为每套除尘和监测设备登记型号、序列号、进退场日期、安装位置、风量、压差及联网账号。
- 保存环保部门通知、建设单位指令、整改验收、颗粒物日数据和异常离线记录,形成时间连续的证据链。
- 设备询价统一供货边界,明确主机、滤袋、风管、安装、调试、校准和平台服务是否含价。
- 对停产申报同步记录批准窗口、计划产量、实际产量、废料去向和可替代施工安排,避免只报汇总窝工表。
结论
拌合站环保改造审核的关键,不是证明“投入过”,而是证明该投入超出了原合同基线,并且由有效指令形成。本案例申报 182.64 万元,审核确认 73.92 万元,保留新增封闭净面积、两套二级精滤和六个月有效监测服务,剔除既有环保义务、数量放大和责任不清的停产损失。把图纸差量、设备身份和在线数据三线闭合,才能让环保投入既满足监管要求,又避免重复支付。
